WBS(工作分解结构)是将项目分解为可管理的任务和子任务,是项目管理中的关键工具之一,建立WBS需要对项目目标和范围有全面的认识,并将其分解成易于管理的任务和子任务。

WBS有助于确定完成项目所需的时间和资源,并帮助项目经理识别可交付成果的组成部分,进而实现更高水平的项目规划与控制。

WBS如何应用一文搞定

创建项目WBS的步骤

WBS(工作分解结构)是以可交付成果为核心,逐层拆解项目全部工作,100% 覆盖项目范围的核心工具,是进度、成本、资源、风险管控的基础。
以下为标准化、可直接落地的全流程步骤,适配各行各业,兼顾 PM 实操与 PMO 标准化管控要求。

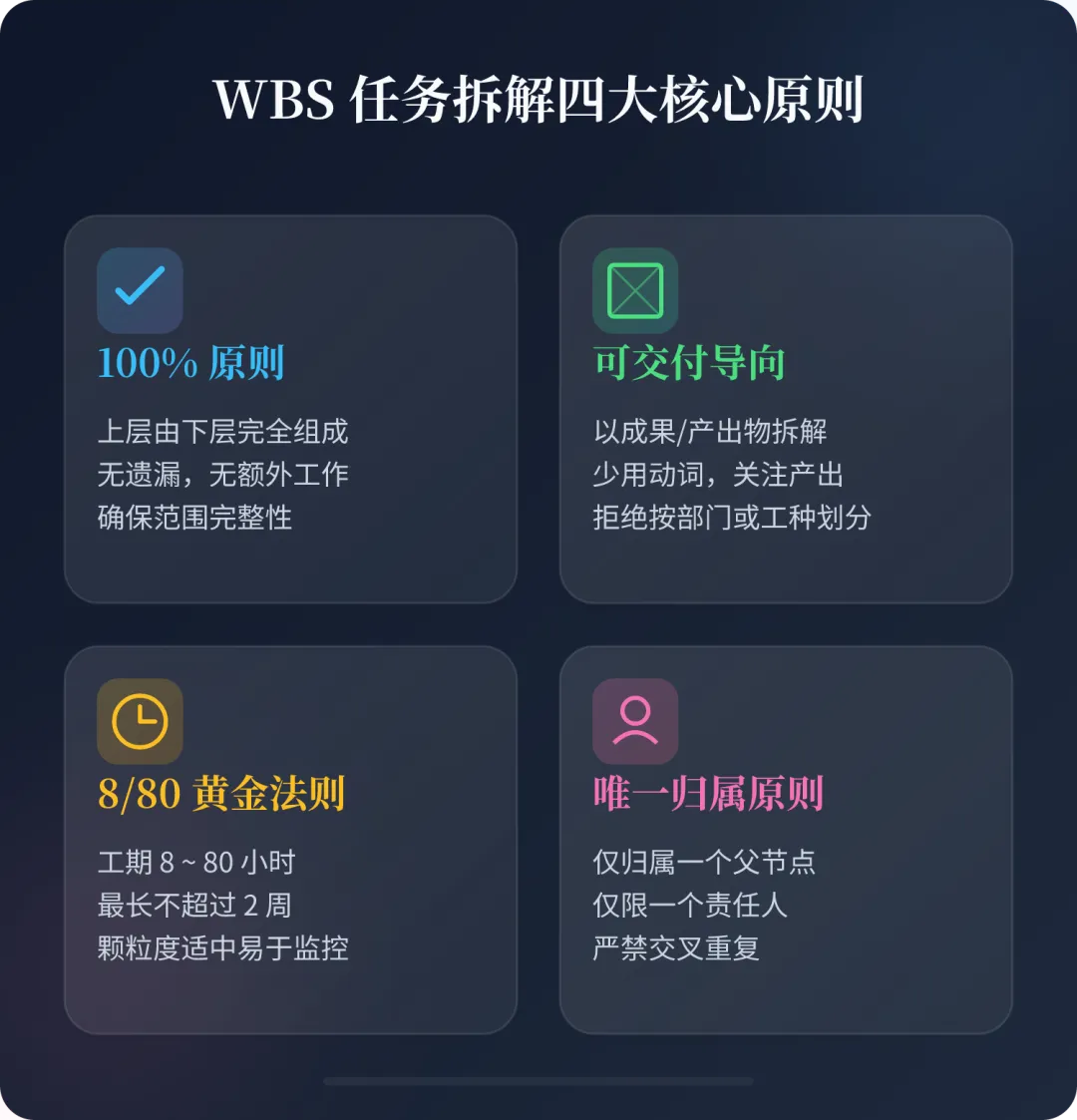

前置核心原则(先定规则,避免拆解混乱)
  • 100% 原则:上层所有工作必须完全由下层工作组成,无遗漏、无额外新增工作;
  • 可交付导向:以成果 / 产出物拆解,少用动作动词,拒绝按部门、工种拆分;
  • 8/80 黄金法则:单个工作包工期8~80 小时,最长不超过 2 周;
  • 唯一归属原则:一项工作仅归属一个父节点、一个责任人,无交叉重复。
步骤一:收集基准资料,锁定项目范围边界
核心文件收集
汇总项目章程、项目范围说明书、需求清单、合同交付要求、干系人需求、验收标准。
划分项目内外边界
明确项目内必须完成工作&项目外不承担工作(如后期运维、免费增值需求、第三方原生系统缺陷),从源头杜绝范围蔓延。
梳理终极交付物
列出项目最终要交付的全部成果(产品、文档、服务、培训、验收资料等),作为 WBS 顶层设计依据。
步骤二:确定 WBS 一级顶层架构
一级为项目最高层级,二选一拆分逻辑,优先推荐交付物拆分法:
模式 1:阶段拆分法(通用运维、基建、综合类项目)

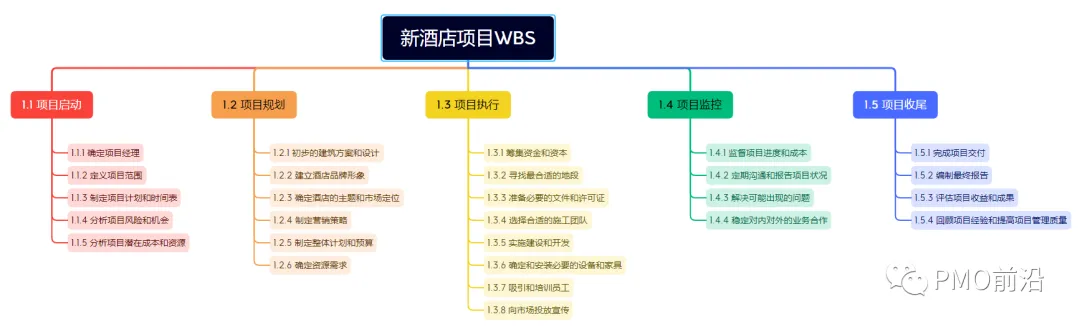

示例:项目启动 → 规划设计 → 实施执行 → 测试验收 → 项目收尾
模式 2:可交付物拆分法(软件、定制开发、乙方交付类项目)
示例:核心系统开发、配套文档、上线实施、人员培训、验收交付、项目管理禁止错误拆分:按行政部门(技术部、市场部、行政部)划分一级 WBS。
步骤三:自上而下,逐层逐级拆解工作

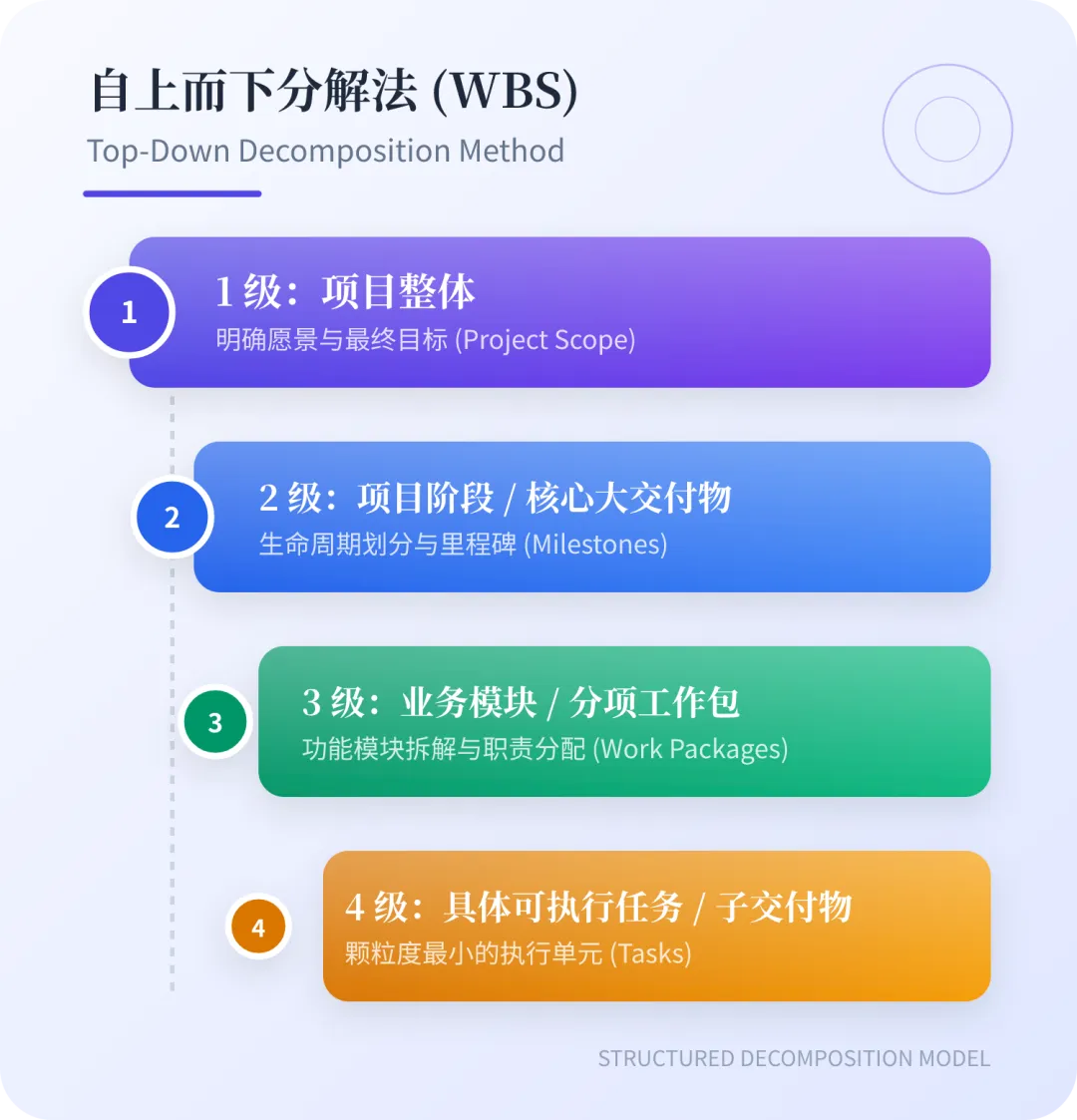

采用自上而下分解法,通用标准拆分至4 级结构,层层递进:
  1. 1 级:项目整体
  2. 2 级:项目阶段 / 核心大交付物
  3. 3 级:业务模块 / 分项工作包
  4. 4 级:具体可执行任务 / 子交付物
拆解实操要求
父节点 = 所有子节点工作总和,缺一不可;统一命名规范:优先名词 / 名词短语(例:【用户模块设计】而非【做用户模块】);技术、实施类工作细化拆解,管理、统筹类工作适度简化。
步骤四:管控工作包颗粒度,统一拆解标准
执行类、技术类工作:严格遵循8~80 小时原则,周期超 2 周必须二次拆分;管理类、协调类工作(例会、报备、沟通):可合并为轻量化工作包;无法估算工期、成本、资源、无法单独验收的内容,继续向下拆解;同项目同层级拆解逻辑保持一致,避免部分过细、部分过粗。
步骤五:搭建标准化 WBS 编码体系
统一编码是 PMO 管控、成本核算、进度追踪、台账管理的关键,推荐层级数字编码:
示例:

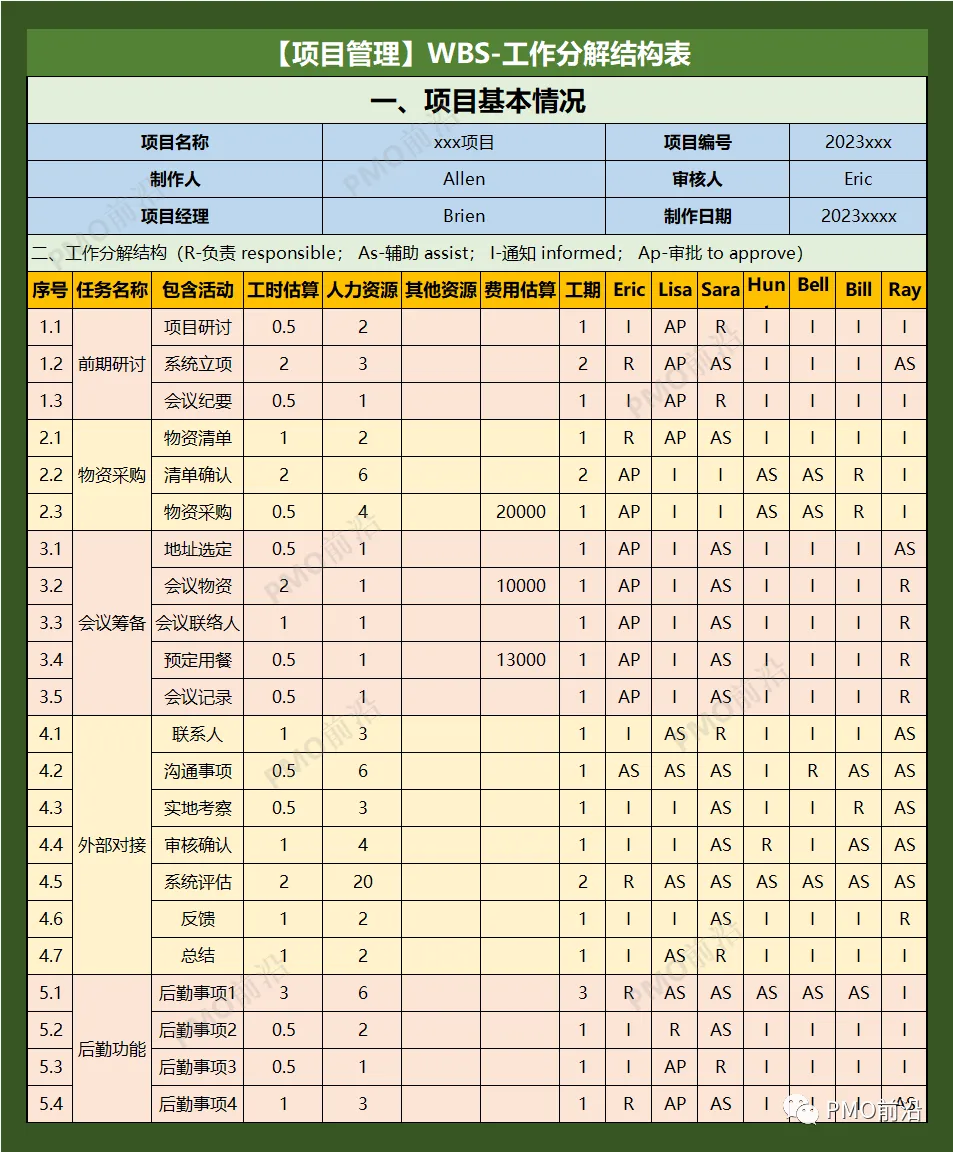

 整体系统建设1.1  系统架构设计1.1.1  后端架构方案编制1.1.2  数据库结构设计1.2  前端功能开发
全项目统一编码规则,杜绝自定义乱编;编码永久固定,后期变更仅新增 / 禁用,不修改原有编号。
步骤六:绑定管理要素,完善 WBS 属性
纯任务拆解无管理价值,需同步配套核心管控信息:为每个 3/4 级工作包指定:责任人配合团队依赖前置任务绑定约束条件:质量标准预算上限安全要求合规规范标记关键里程碑:核心交付、验收节点、上线节点单独标识。
步骤七:多维度交叉校验,组织评审
范围完整性校验
对照范围说明书、合同需求,逐项核对,确保无需求遗漏;
排他性校验
检查是否存在任务重复、工作交叉、职责重叠问题;
可行性校验
结合人员能力、工期要求、外部资源,判断工作拆解是否可落地;
干系人联合评审
组织项目经理、业务方、技术负责人、PMO、关键干系人共同评审,修正不合理项。
步骤八:优化精简,统一格式标准化
合并碎片化、无独立价值的微小任务;拆分臃肿、周期过长的大工作包;统一文字格式、层级缩进、命名规则,删除歧义、模糊描述;补充备注:特殊约束、外部依赖、风险提示等补充说明。
步骤九:审批定稿、归档发布、落地应用
正式审批
项目经理编制→部门负责人审核→项目发起人 / 甲方审批;
统一归档
纳入项目配置库、PMO 项目台账,版本化管理;
业务落地
导入项目管理工具;以 WBS 为基础,编制甘特图、成本预算、资源分配计划;作为变更管理、绩效考核、范围控制的唯一基准。

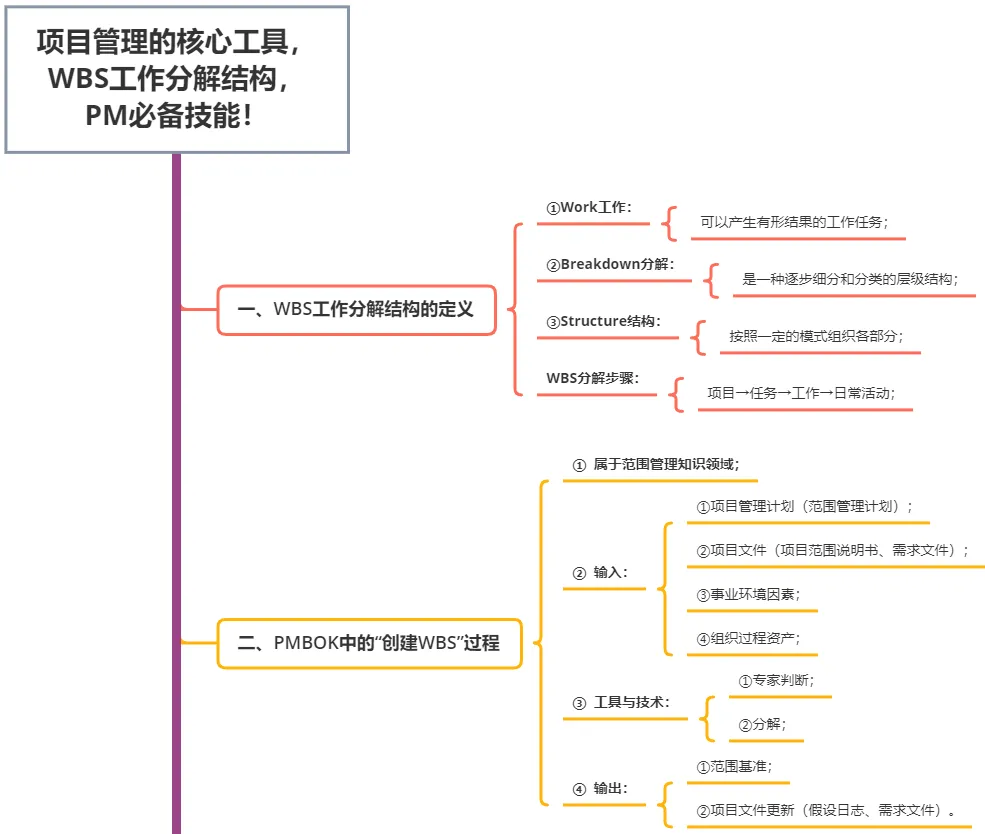

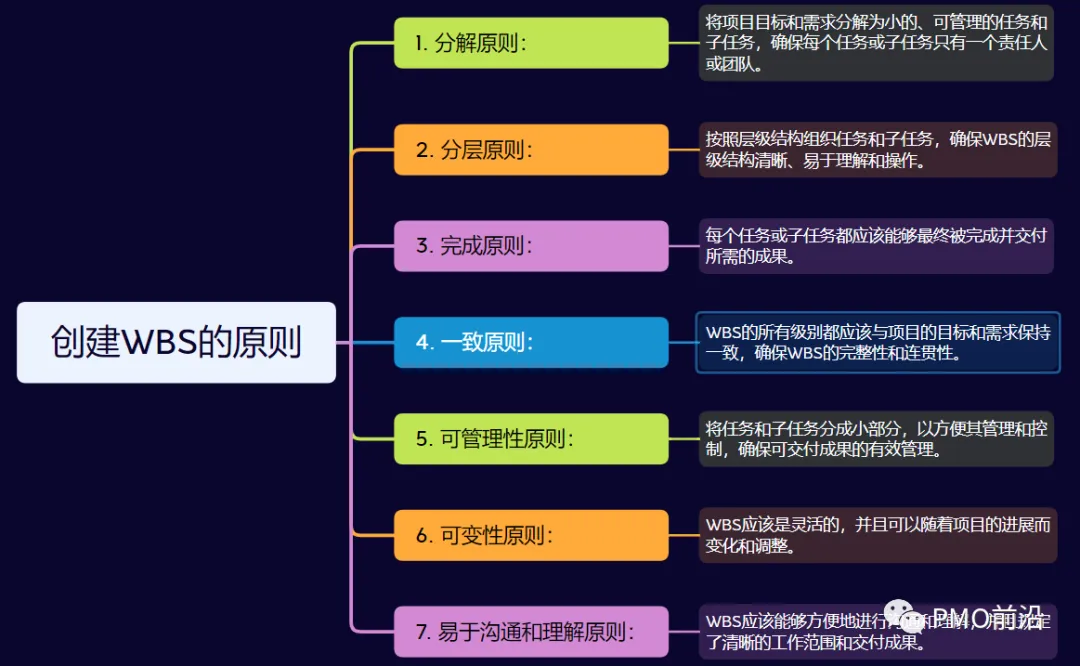

创建WBS有哪些原则?

编制WBS的时候需要遵守一些基本的原则,常见的WBS原则:

所有原则的基础都是:要将项目分解成可管理的任务和子任务,并确保每个任务或子任务可以被完成,从而把整体工作分解成小的工作单元。

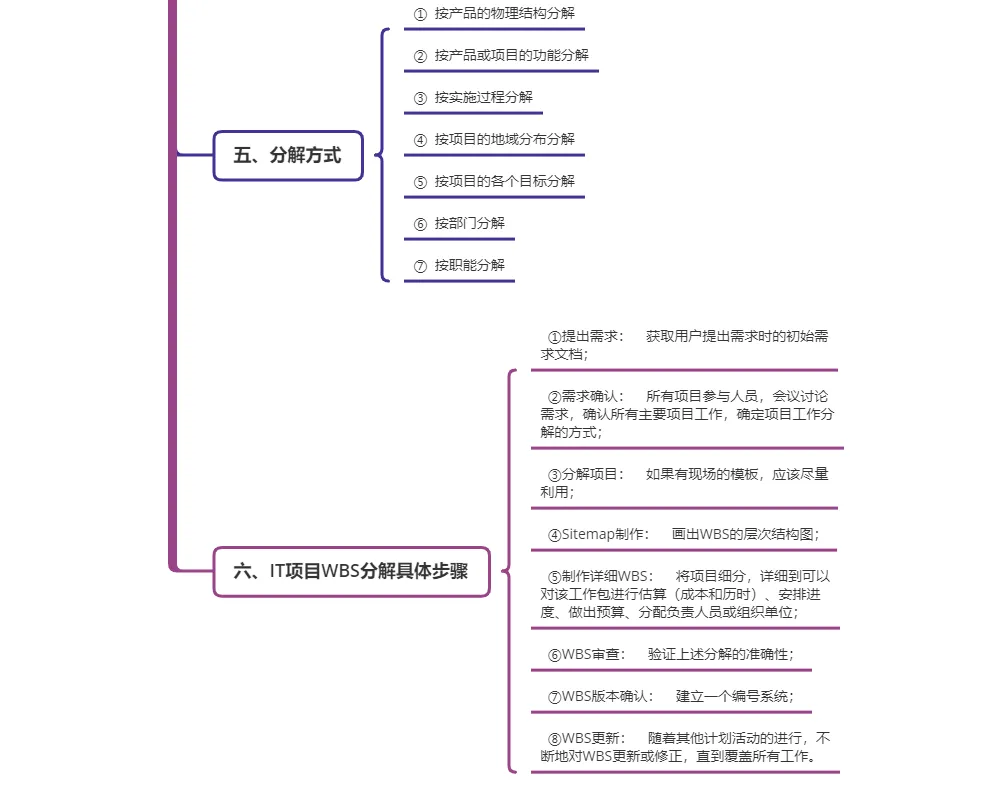

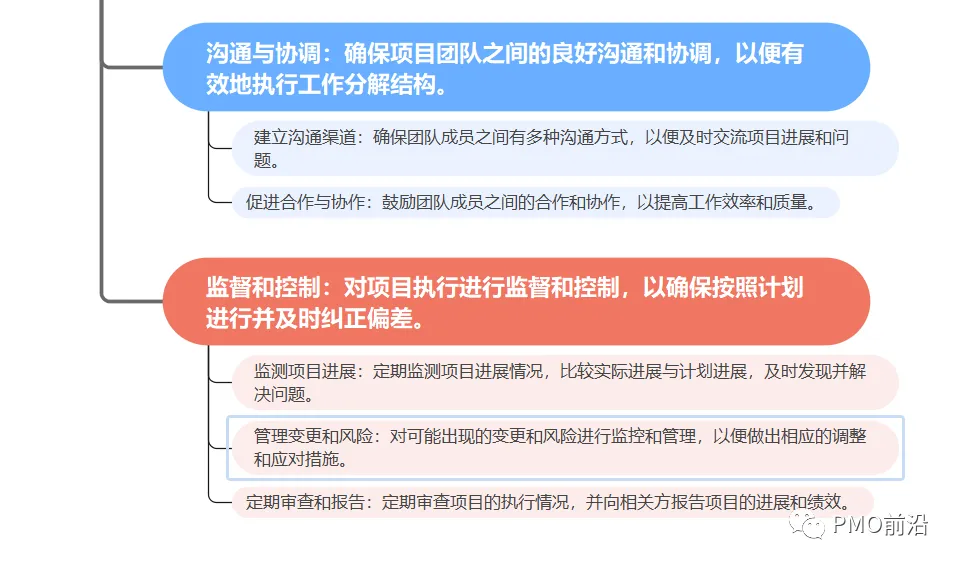

创建项目WBS方法

创建项目WBS有多种方法和技术,常用的方法为大家整理如下:

需要注意的是,创建WBS需要广泛征求项目中的有关人员的意见并进行调整,以确保WBS的准确性和实用性。在创建WBS的过程中,还需要考虑到可交付成果、资源、排程和成本等因素。

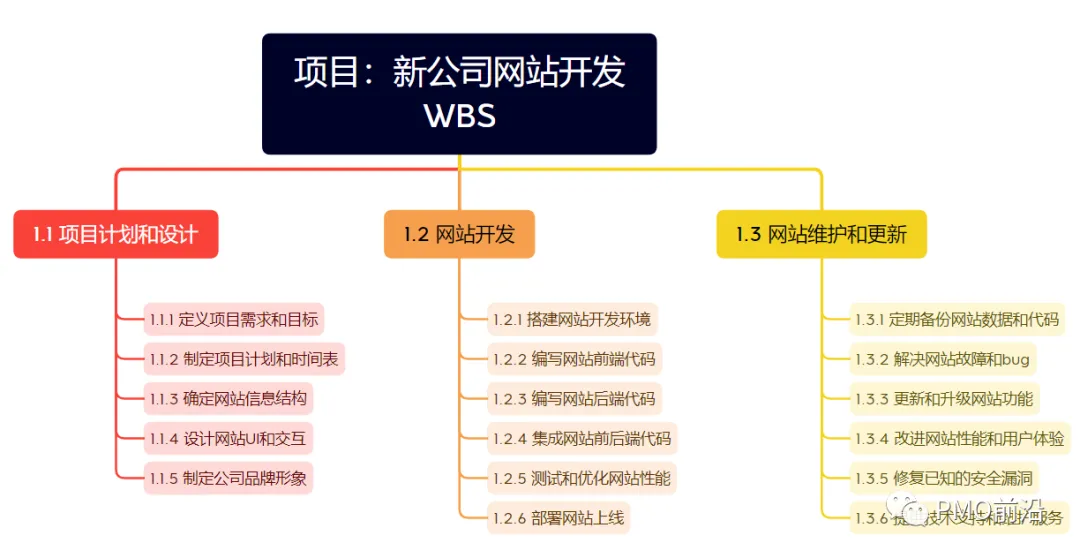

WBS分解模板和举例:

工作分解结构(WBS)词典

A. 项目信息

提供关于项目名称、客户名称、项目经理以及项目发起人姓名等方面的一般信息

项目名称:

客户名称:

项目经理:

计划起草人:

项目发起人:

日期:

B. 工作分解结构词典

描述工作分解结构的活动名称,每个活动的历时估计、成本估计,每个活动的前导活动以及责任人等方面的信息

WBS编码

活动名称

历时估计

成本估计

前导活动

责任人

最后:

也为大家准备了WBS模板供大家参考

关注下面的公号

在对话框回复关键字

WBS模板

即可下载模板

(不是在留言里回复哦

小编的一点请求:如果你感觉咱们公众号不错,还请分享给你的朋友同事吧,非常感谢

让每一位PMO前沿的小伙伴都能更快更好的成长(升职加薪更快更多更好)!

让我们共同打造中国最有影响力和最有价值的PM&PMO社区

入群方式:拉到文章最后!

应广大粉丝要求,我们建立了一个【PMO前沿交流群】,小伙伴们热情踊跃,目前人数已经上万人了,不能直接进群啦,想要进群的添加小编微信,拉你进群。两个添加其一即可!

欢迎加入中国最大的PMO&PM社区
