一、农村供水管网施工安装有哪些步骤呢?

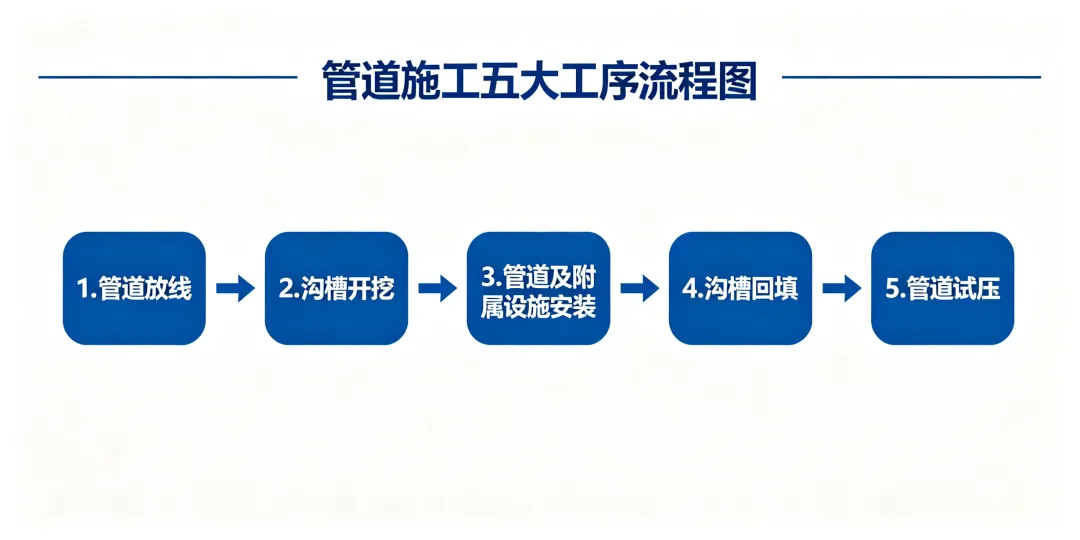

主要包括管道放线、沟槽开挖、管道及附属设施安装、沟槽回填、管道试压等工序。

1.管道放线
采用木桩、石灰等在地面上标出管道铺设走向,施工前全面查清地下有没有燃气、电力、污水等管线,若出现管线交叉冲突,及时调整管道路线或采取避让、防护等措施。
2.沟槽开挖

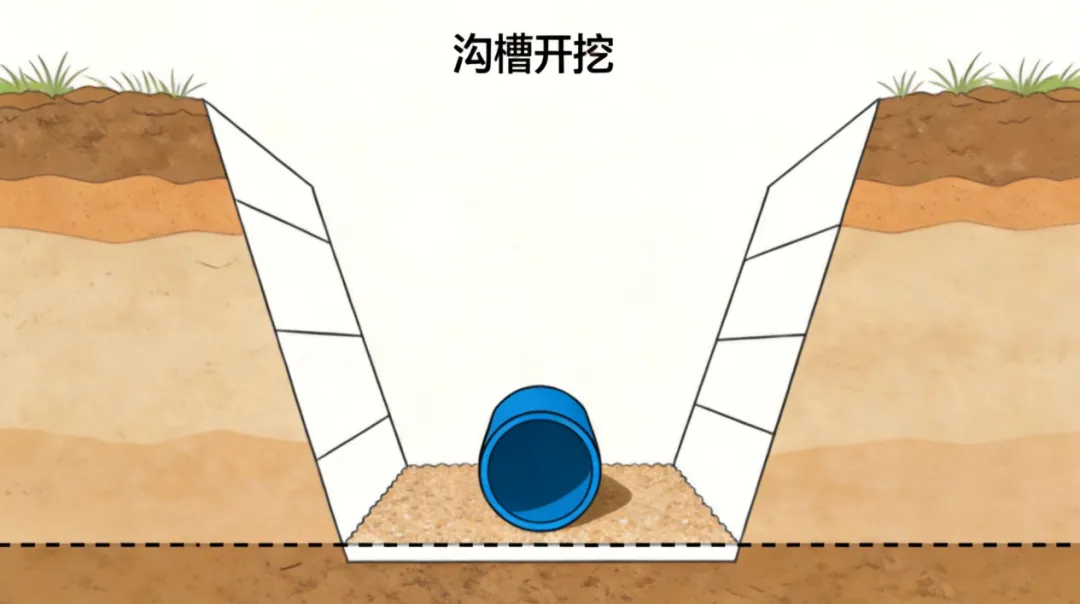

就农村供水管网而言,沟槽槽底宽度需大于管道外径,预留安全、充足的施工作业空间。北方寒冷地区,管顶覆土深度要位于当地冻土层深度以下15厘米,防止冬季土壤冻胀挤压损坏管道。沟底应保持平整,若遇到岩石或岩土坚硬地段,需铺设10-20厘米细砂垫层,避免硬物硌伤管壁。管道通过河道、渠道时,沟槽应开挖至河床、渠底的冲刷线以下。管道穿越道路、农田时,管顶覆土深度不宜小于1.0米。

3.管道及附属设施安装

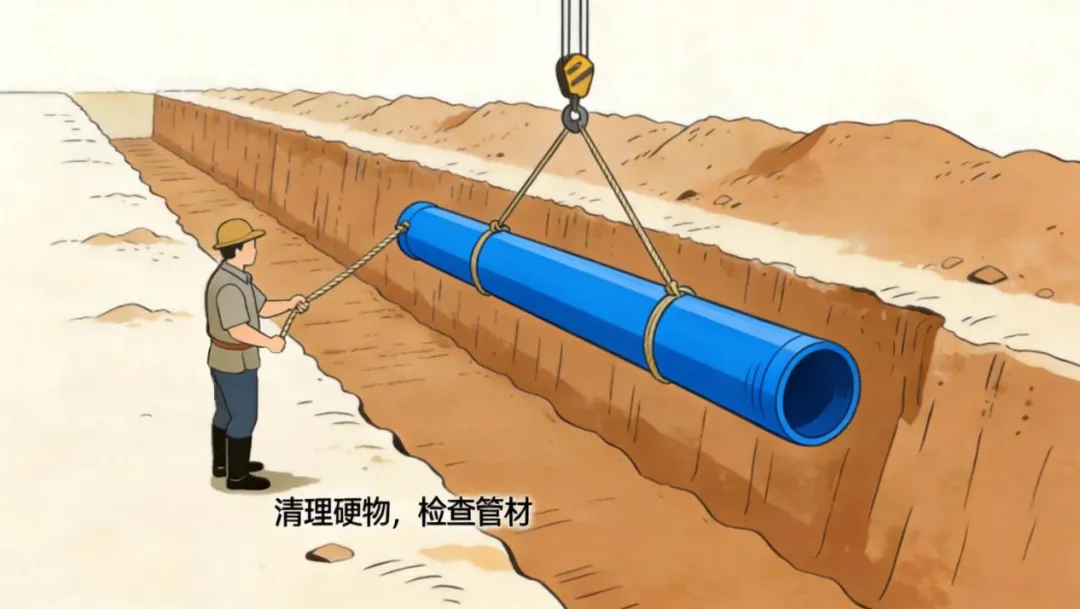

下管前彻底清理沟底石块、树根等尖锐硬物,逐根检查管材外观,剔除破损管道。严禁将管道直接抛入沟槽,要使用绳索或吊带,将管道平稳放入沟底进行管道连接和附属设施安装。

4.沟槽回填
回填要求“两侧对称、分层夯实”,除设计有要求外,采用土回填时,槽底至管顶以上500mm范围内,回填土不得混入有机物、冻土以及大于50mm的砖、石等硬块,以免损伤管道。

5.管道试压
试压前,管道按设计埋深进行回填,管道接口位置暂不回填。试验压力设定为工作压力1.5倍,且不低于0.8MPa。无特殊设计要求的管段,水压试验分段长度不宜大于1.0km。当渗漏量大于标准要求允许渗漏量时,必须泄压后再进行维修,严禁带压抢修。
二、农村供水管网主要有哪些敷设方式呢?
1.埋地敷设

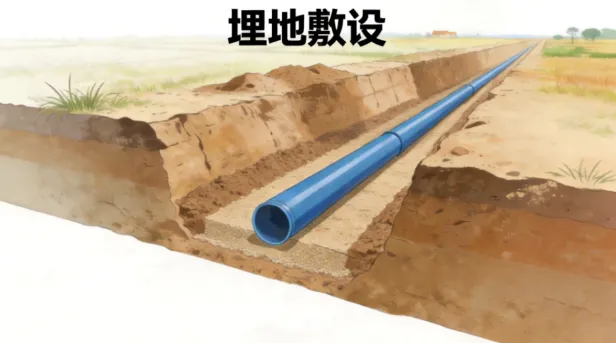

将管道直接埋设于冻土层以下的地下沟槽内,是最常见方式。

2.架空敷设
将管道架设在支架或管桥上,多用于穿越河道、冲沟等管道难以埋设的特殊地段。

3.倒虹吸敷设

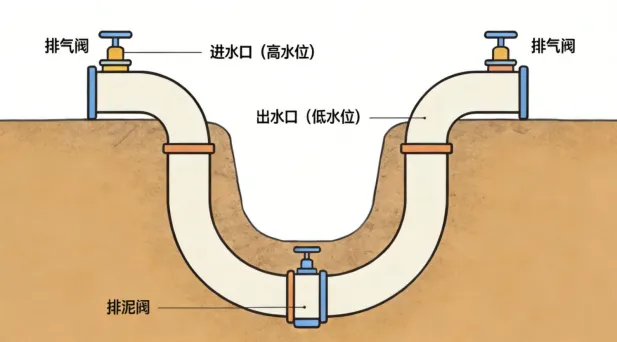

管道呈“U”型从障碍物底部穿越,依靠进水口与出水口的水位差形成势能,以满管压力流的方式将水输送通过低处。 适用于穿越河谷、道路、渠道等地段。在两岸应设置阀门(井),并有检修和防止冲刷坏的措施。

4.套管穿越
管道穿越公路、铁路时,应经相关主管部门和单位同意后实施,应加设套管并与地面保持安全距离,以抵御车辆荷载冲击,并防止管道破损后压力水流对路基产生的冲刷。当公路或铁路后建时,应征得供水主管部门和供水单位同意,并对既有管道采取加设保护盖板、涵洞或局部改线等措施。

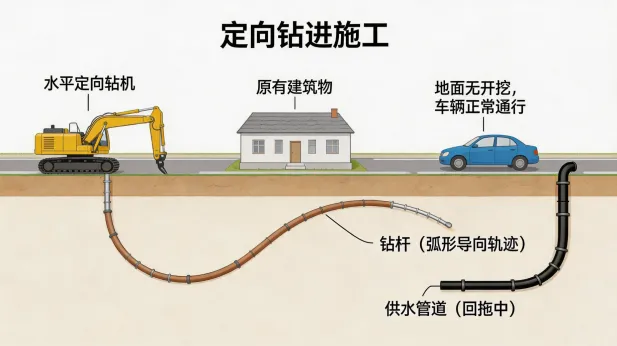

5.定向钻进施工
非开挖施工工艺,借助钻机按设计轨迹钻出导向孔后回拖管道就位。施工不破坏地面,适用于穿越道路、河流等不宜明挖的地段。特别需要注意的是采用定向钻穿越时,应遵守穿越对象行业管理规定。

三、管道施工安装需要注意什么呢?
1.寒冷地区
土壤冻胀:土壤含水结冰后体积膨胀,从外部挤压、抬升管道。需在沟底换填砂砾石缓冲防护。

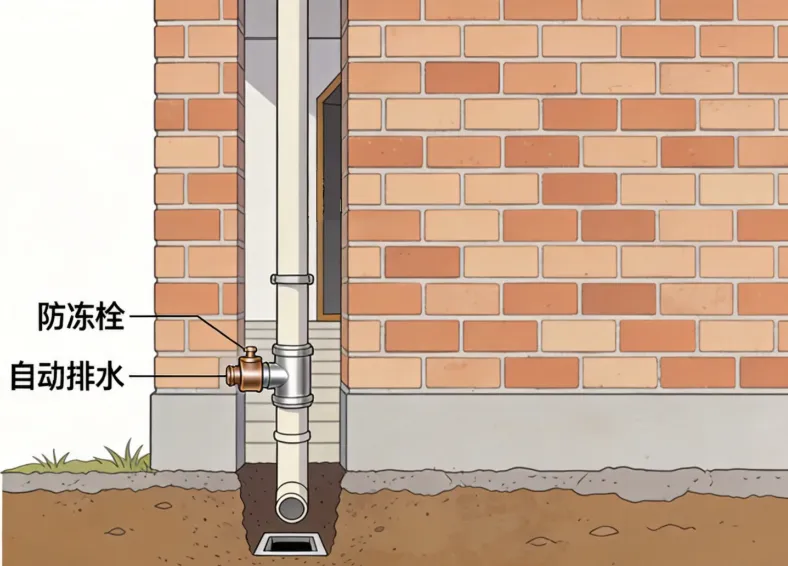

管内结冰:管道内存水结冰膨胀,易从内部撑裂管道。需加装防冻栓,入冬前排空管道残留积水。
解决以上两种冻害的主要措施为:将管道埋置于冻土层以下15厘米。

2.盐碱等腐蚀性地区
盐碱土壤腐蚀性强,易出现溶陷、盐胀等问题,造成地基不均匀沉降。因此,施工时禁止就地取土回填,需外运优质土壤换填。金属管道及管件要做防腐处理,防腐层厚度不低于设计标准。非金属管道应选用耐腐蚀管材,接口密封圈须耐腐蚀。管道投运前应对裸露管段进行防腐层完整性检测,发现破损及时修补。
3.多雨地区
管道施工保持干作业,当地下水位较高,沟槽开挖时容易积水,需一边开挖一边抽排,保持地下水位于基槽底以下50厘米。若沟槽被积水浸泡,要彻底清除沟底软泥,换填含水量合格的原土或砂石并分层夯实,方可继续施工。
高落差处设减压池或减压阀减压。山区交通不便,优先选用轻质管材,降低人工运输与安装难度。管道明敷时,应设混凝土支墩固定,防止管道滑移;外露管段须做遮阳与保温处理,减缓老化,严寒地区还要注意防冻。
5.岩石地区
岩石地段开挖困难,沟底要整平并铺设细砂垫层。若局部无法深埋须明敷时,外露管段要做防晒与保温处理,严寒地区还要采取防冻措施。

1.热熔对接
利用加热板将两段管材端面同时加热至熔融状态,迅速撤除加热板并施加轴向压力,使两管端熔合为一体。

2.承插式弹性密封圈连接
管材一端加工为扩口(承口),内嵌弹性橡胶密封圈;另一端为插口。将插口推入承口后,密封圈受压缩产生弹性变形,形成径向密封。

3.法兰连接

采用电弧焊直接施焊,焊丝填充形成焊缝。管与管通过焊缝直接连接。
