文档内容
二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者
一建【2024年案例四】
【背景资料】
某施工单位中标一项城市更新项目,主要施工内容为排水箱涵工程,总长度2500m。

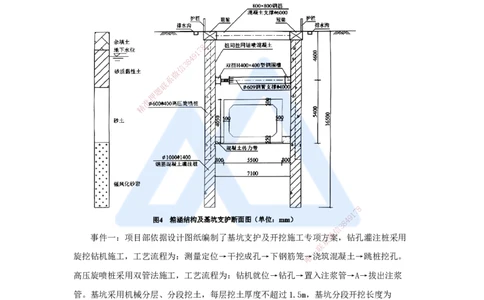

排水箱涵位于既有道路下方,包括基坑支护、止水帷幕、钢筋混凝土箱涵及道路恢复,箱
涵采用明挖法施工。设计规定施工期间基坑边1.5m范围内不得有堆载。箱涵结构及基坑支
护结构断面图如图4所示。箱涵混凝土强度等级为C35,抗渗等级为P8,每20m设置一道
变形缝。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
7
1
9
4
8
3
信
微
事件一:项目部依据设计图纸编制了基坑支护及开挖施工专项方案,钻孔灌注桩采用
系
联
一
旋挖钻机施工,工艺流程为:测量定位→干挖成孔→下钢筋笼唯→浇筑混凝土→跳桩挖孔。
高压旋喷桩采用双管法施工,工艺流程为:钻机就位→钻孔→置入注浆管→A→拔出注浆
管。基坑采用机械分层、分段挖土,每层挖土厚度不超过1.5m,基坑分段开挖长度为
20m,分层开挖高度至钢筋混凝土内支撑底标高时,施工冠梁及钢筋混凝土内支撑。当第一
道支撑混凝土强度达到设计要求的80%后,进行第二层土方开挖。桩间采用挂网喷射混凝
土支护,随土方开挖及时支护,严格遵守基坑开挖原则。

事件二:基坑施工正值雨季,项目部在基坑外侧设置了排水沟,基坑外地面进行了压
实处理,基坑开挖时,坑内排水采取明排疏干。同时,项目部应对基坑坍塌准备了如下应
急抢险物资:发电机、木方、土袋、砂袋、临时抢险材料、堵漏材料及设备等。
事件三:由于施工场地狭窄,钢支撑临时进场堆放在基坑外临边护栏处,占用了挖机
1
www.haixue.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者
的站位。当基坑开挖到深度7m时,尚无法安装第二道钢支撑,项目部安全员现场检查发
现,局部桩间已有渗水及涌砂现象,救援人员利用第一道钢筋混凝土支撑梁作为抢险通道
在其上行走救援,传递堵漏物资。安全员认为现场违章作业严重,发出了立即整改通知。
事件四:项目部编制了箱涵主体结构施工方案,在底板施工完成后,侧墙顶板的模板
支架进入已完成的底板现场,同时跳仓进行另一块底板浇筑工作。方案中分析了箱涵施工
中存在的各类安全质量风险,其中包括模板支架、钢筋混凝土浇筑施工、结构易渗漏部
位、影响后续道路施工质量的工序及安全风险,并制定了相应的对策。

【问题】
1. 事件一中双管法高压旋喷的介质有哪些?高压旋喷注浆的工艺流程中A代表哪项工
作?旋喷注浆参数通过何种方式确8定?
7
1
9
4
8
2. 事件二中抢险物资清信单3缺少哪些基坑坍塌必用的应急物资?
微
系
3. 面对事件三中存联在的施工材料堆放、钢支撑架设、锚喷混凝土、桩间渗水、救援人
题
押
员等五个安全隐患准,给出五个相对应的防范措施。
精
4. 事件四中侧墙 及顶板混凝土浇筑时,用于检验混凝土强度的试件应在哪里取样?侧
墙混凝土浇筑原则有哪些?顶板混凝土强度至少应达到设计强度的多少可以拆除模板支架
体系?
5. 事件四中箱涵主体结构施工 易渗漏部位有哪些?为保证道路恢复施工的质量项目部
需对哪道工序进行质量风险管控?
8
1
7
1. 事件一中双管法高压旋喷的介质有哪些 ?高压旋喷注浆的工艺流
8
程4 9中A代表哪项工
信
3
微
作?旋喷注浆参数通过何种方式确定?
系
联
一
【背景】事件一:项目部依据设计图纸编制了基坑支 护及唯开挖施工专项方案,钻孔灌
注桩采用旋挖钻机施工,工艺流程为:测量定位→干挖成孔→下钢筋笼→浇筑混凝土→跳
桩挖孔。高压旋喷桩采用双管法施工,工艺流程为:钻机就位→钻孔→置入注浆管→A→拔
出注浆管。
1. 事件一中双管法高压旋喷的介质有哪些?高压旋喷注浆的工艺流程中A代表哪项工
作?旋喷注浆参数通过何种方式确定?
【答案】(1)水泥浆液,压缩空气;
(2)A—高压喷射注浆;
(3)应根据土质条件加固要求通过试验或根据工程经验确定。
2
www.haixue.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者
2. 事件二中抢险物资清单缺少哪些基坑坍塌必用的应急物资?
【答案】抽水设备、袋装水泥、临时支护材料、照明设备
【背景】事件二:基坑施工正值雨季,项目部在基坑外侧设置了排水沟,基坑外地面
进行了压实处理,基坑开挖时,坑内排水采取明排疏干。同时,项目部应对基坑坍塌准备
了如下应急抢险物资:发电机、木方、土袋、砂袋、临时抢险材料、堵漏材料及设备等。
8
7
1
9
3. 面对事件三中存在的施8 4工材料堆放、钢支撑架设、锚喷混凝土、桩间渗水、救援人
3
信
微
员等五个安全隐患,给出系五个相对应的防范措施。
联
题
【背景】事件三押:由于施工场地狭窄,钢支撑临时进场堆放在基坑外临边护栏处,占
准
精
用了挖机的站位。当 基坑开挖到深度7m时,尚无法安装第二道钢支撑,项目部安全员现场
检查发现,局部桩间已有 渗水及涌砂现象,救援人员利用第一道钢筋混凝土支撑梁作为抢
险通道在其上行走救援,传递堵漏物资。安全员认为现场违章作业严重,发出了立即整改
通知。
3. 面对事件三中存在的施工材料堆 放、钢支撑架设、锚喷混凝土、桩间渗水、救援人
8
员等五个安全隐患,给出五个相对应的防范措 施。
1
7
9
8
4
信
3
微
系
联
一
唯
3. 面对事件三中存在的施工材料堆放、钢支撑架设、锚喷混凝土、桩间渗水、救援人
3
www.haixue.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者

员等五个安全隐患,给出五个相对应的防范措施。
【答案】施工材料堆放:
① 钢支撑堆放应在安全稳定,便于运输的场地专门存放。
② 基坑周边要设置警示标志,堆放物料的限重牌,严禁堆放大量物料。
钢支撑架设:
① 土方开挖应与内支撑施工配合,基坑土方挖至其设计文件规定的位置下0.5m时,
应进行内支撑施工。
② 钢支撑预加轴力未锁定前或混凝土横撑强度未达到设计文件规定的允许值前,不应
继续开挖下层土方。
锚喷混凝土: 8
7
1
9
4
8
① 桩间锚喷混凝土应喷信射3均匀,喷射厚度符合要求。
微
系
② 保证围檩与围护联结构之间紧密接触,有效传递受力,避免支撑受力不均衡导致基坑
题
押
坍塌。 准
精
桩间渗水:
① 确保灌注桩本身质量,确保无断桩情况。
② 灌注桩与高压旋喷桩止 水帷幕连续搭接,阻断地下水渗流路径。
救援人员:
① 当需要利用支撑结构兼做施工平台 或栈桥时,应进行专门设计。
8
1
7
② 救援人员应通过安全梯上下。
8
4 9
信
3
微
4. 事件四中侧墙及顶板混凝土浇筑时,用于检验混凝土强度的试件应在哪里取样?侧
系
联
一
墙混凝土浇筑原则有哪些?顶板混凝土强度至少应达到设 计强唯度的多少可以拆除模板支架
体系?
【背景】事件四:项目部编制了箱涵主体结构施工方案,在底板施工完成后,侧墙顶
板的模板支架进入已完成的底板现场,同时跳仓进行另一块底板浇筑工作。方案中分析了
箱涵施工中存在的各类安全质量风险,其中包括模板支架、钢筋混凝土浇筑施工、结构易
渗漏部位、影响后续道路施工质量的工序及安全风险,并制定了相应的对策。
4. 事件四中侧墙及顶板混凝土浇筑时,用于检验混凝土强度的试件应在哪里取样?侧
墙混凝土浇筑原则有哪些?顶板混凝土强度至少应达到设计强度的多少可以拆除模板支架
体系?
4
www.haixue.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者
8
7
4. 事件四中侧墙及顶板混凝1土浇筑时,用于检验混凝土强度的试件应在哪里取样?侧
9
4
8
3
信
墙混凝土浇筑原则有哪些?微顶板混凝土强度至少应达到设计强度的多少可以拆除模板支架
系
联
体系? 题
押
准
精
【答案】(1)浇筑地点
(2)墙体混凝土左 右对称、水平分层连续灌注,至顶板交界处间歇1~1.5h,然后再
灌注顶板混凝土。
(3)75%
5. 事件四中箱涵主体结构施工易 渗漏部位有哪些?为保证道路恢复施工的质量项目部
需对哪道工序进行质量风险管控?
8
1
7
9
【背景】事件四:项目部编制了箱涵主体结 构施工方案,在底板施
信
3工8
4
完成后,侧墙顶
微
板的模板支架进入已完成的底板现场,同时跳仓进行 另一块底板浇
系
筑工作。方案中分析了
联
一
唯
箱涵施工中存在的各类安全质量风险,其中包括模板支架、 钢 筋混凝土浇筑施工、结构易
渗漏部位、影响后续道路施工质量的工序及安全风险,并制定了相应的对策。
5. 事件四中箱涵主体结构施工易渗漏部位有哪些?为保证道路恢复施工的质量项目部
需对哪道工序进行质量风险管控?
5
www.haixue.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者
7
8
1
9
4
8
5. 事件四中箱涵主体结信构3施工易渗漏部位有哪些?为保证道路恢复施工的质量项目部
微
系
需对哪道工序进行质量联风险管控?
题
押
【答案】(1)准底板与侧墙施工缝、侧墙与顶板间的施工缝,分仓变形缝,穿墙管、预
精
埋件等;
(2)箱涵顶板土方回填。
【复盘】
1. 事件一中双管法高压旋喷的 介质有哪些?高压旋喷注浆的工艺流程中A代表哪项工
作?旋喷注浆参数通过何种方式确定?
8
1
7
2. 事件二中抢险物资清单缺少哪些基坑坍 塌必用的应急物资?
8
4 9
信
3
微
3. 面对事件三中存在的施工材料堆放、钢支撑架设、锚喷混凝土、桩间渗水、救援人
系
联
一
员等五个安全隐患,给出五个相对应的防范措施。 唯
4. 事件四中侧墙及顶板混凝土浇筑时,用于检验混凝土强度的试件应在哪里取样?侧
墙混凝土浇筑原则有哪些?顶板混凝土强度至少应达到设计强度的多少可以拆除模板支架
体系?
5. 事件四中箱涵主体结构施工易渗漏部位有哪些?为保证道路恢复施工的质量项目部
需对哪道工序进行质量风险管控?
6
www.haixue.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
