P63~70 2.1.4 路面无机结合料稳定基层施工 ★★★
【考点】
读 1. 无机结合料稳定类基层分类及适用范围
用 2. 无机结合料稳定基层施工
用 3. 路面基层、底基层质量检验
【近五年考情】
年份 2024 2023 2022 2021 2020
题型 0 0 案例题 案例题 单选题
分值 0 0 3 5 1
一、无机结合料稳定类基层分类及适用范围
1. 半刚性基层分类
包括水泥稳定级配碎石、未筛分碎石、砂砾、碎石土、砂砾土、
水泥稳定土
煤矸石、各种粒状矿渣等
包括石灰稳定级配碎石、未筛分碎石、砂砾、碎石土、砂砾土、
石灰稳定土
煤矸石、各种粒状矿渣等
分为石灰粉煤灰类与石灰其他废渣类两大类。除粉煤灰
石灰工业
外,可利用的工业废渣包括煤渣、高炉矿渣、钢渣
废渣稳定土
(已经过崩解达到稳定)及其他冶金矿渣、煤矸石等
1
www.haixue.com嗨学网 | 职业价值点亮者
2. 适用范围
各级公路的基层。
(1)水泥稳定集料类
但冰冻地区、多雨潮湿地区,石灰粉煤灰稳定集料
(2)石灰粉煤灰稳定集料类
类宜用于高速公路、一级公路的下基层或底基层
(3)石灰稳定类 三、四级公路的基层
(4)骨架密实型 高速公路、一级公路的基层或上基层
(5)悬浮密实型 二级及以下公路的基层和各级公路底基层
(6)均匀密实型 高速、一级公路的底基层,二级及以下基层
(7)骨架空隙型 用于需要考虑路面内部排水要求的基层

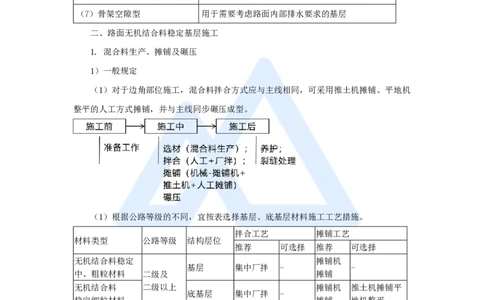

二、路面无机结合料稳定基层施工
1. 混合料生产、摊铺及碾压
1)一般规定
(1)对于边角部位施工,混合料拌合方式应与主线相同,可采用推土机摊铺、平地机
整平的人工方式摊铺,并与主线同步碾压成型。
(1)根据公路等级的不同,宜按表选择基层、底基层材料施工工艺措施。
拌合工艺 摊铺工艺
材料类型 公路等级 结构层位
推荐 可选择 推荐 可选择
无机结合料稳定 摊铺机
基层 集中厂拌 - -
中、粗粒材料 二级及 摊铺
无机结合料 二级以上 摊铺机 推土机摊铺平
底基层 集中厂拌 -
稳定细粒材料 摊铺 地机整平
基层和 摊铺机
水泥稳定材料 集中厂拌 - -
底基层 摊铺
二级以下
其他各种无机 基层和 人工 摊铺机 推土机摊铺平
集中厂拌
结合料稳定材料 底基层 路拌 摊铺 地机整平
二级及 基层和 摊铺机
集中厂拌 - -
二级以上 底基层 摊铺
级配碎石
基层和 人工 摊铺机 推土机摊铺平
二级以下 集中厂拌
底基层 路拌 摊铺 地机整平
2
www.haixue.com嗨学网 | 职业价值点亮者
(2)稳定材料层宽11~12m时,每一流水作业段长度以500m为宜。合理确定每日施
工作业段长度(施工速度),宜综合考虑下列因素:
① 施工机械和运输车辆的生产效率和数量;
② 施工人员数量及操作熟练程度;
③ 施工季节和气候条件;
④ 水泥的初凝时间和延迟时间;
⑤ 减少施工接缝的数量。
【口诀】人材机+环境+少缝
(3)对水泥稳定材料或水泥粉煤灰稳定材料,宜在2h之内完成碾压成型,应取混合
料的初凝时间与容许延迟时间较短的时间作为施工控制时间。
(4)石灰稳定材料或石灰粉煤灰稳定材料层宜在当天碾压完成,最长不应超过4d。

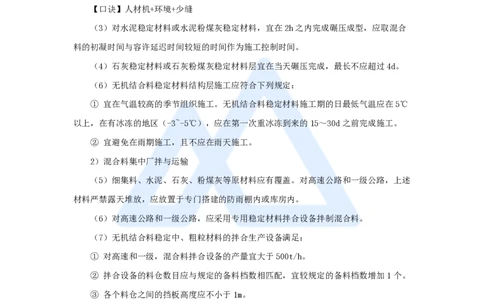

(6)无机结合料稳定材料结构层施工应符合下列规定:
① 宜在气温较高的季节组织施工。无机结合料稳定材料施工期的日最低气温应在5℃
以上,在有冰冻的地区(-3~-5℃),应在第一次重冰冻到来的15~30d之前完成施工。
② 宜避免在雨期施工,且不应在雨天施工。
2)混合料集中厂拌与运输
(5)细集料、水泥、石灰、粉煤灰等原材料应有覆盖。对高速公路和一级公路,上述
材料严禁露天堆放,应放置于专门搭建的防雨棚内或库房内。
(6)对高速公路和一级公路,应采用专用稳定材料拌合设备拌制混合料。
(7)无机结合料稳定中、粗粒材料的拌合生产设备满足:
① 对高速和一级,混合料拌合设备的产量宜大于500t/h。
② 拌合设备的料仓数目应与规定的备料档数相匹配,宜较规定的备料档数增加1个。
③ 各个料仓之间的挡板高度应不小于1m。
(8)对高速公路,水泥料仓应配备计重装置,不宜通过电机转速计量水泥的添加量。
(10)加水量的计量应采用流量计的方式。
(11)在正式拌制混合料之前,应先调试所用的设备。
(13)高速公路基层的混合料拌合时,宜采用两次拌合的生产工艺,也可采用间歇式
拌合生产工艺,拌合时间应不少于15℃。
(15)天气炎热或运距较远时,无机结合料稳定材料拌和时宜适当增加含水率。
① 对稳定中、粗粒材料,混合料的含水率可高于最佳含水率0.5~1个百分点;
3
www.haixue.com嗨学网 | 职业价值点亮者
② 对稳定细粒材料,含水率可高于最佳含水率1~2个百分点。
(16)对高速公路和一级公路,应从拌合厂取料,每隔2h测定一次含水率,每隔4h
测定一次结合料的剂量。
(20)对高速公路和一级公路,水泥稳定材料从装车到运输至现场,时间宜不超过
1h,超过2h时应作为废料处置。

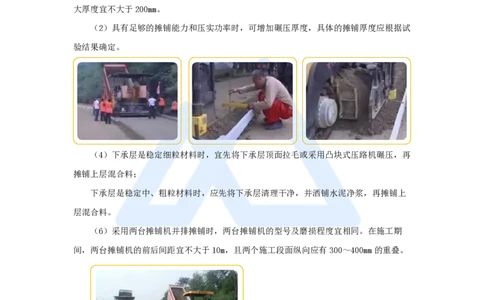

4. 摊铺机摊铺与碾压
(1)混合料摊铺应保证足够的厚度,碾压成型后每层的摊铺厚度宜不小于160mm,最
大厚度宜不大于200mm。
(2)具有足够的摊铺能力和压实功率时,可增加碾压厚度,具体的摊铺厚度应根据试
验结果确定。
(4)下承层是稳定细粒材料时,宜先将下承层顶面拉毛或采用凸块式压路机碾压,再
摊铺上层混合料;
下承层是稳定中、粗粒材料时,应先将下承层清理干净,并洒铺水泥净浆,再摊铺上
层混合料。
(6)采用两台摊铺机并排摊铺时,两台摊铺机的型号及磨损程度宜相同。在施工期
间,两台摊铺机的前后间距宜不大于10m,且两个施工段面纵向应有300~400mm的重叠。
(9)在摊铺机后面应设专人消除粗细集料离析现象,及时铲除局部粗集料堆积或离析
的部位,并用新拌混合料填补。
(12)气候炎热干燥时,碾压时的含水率可比最佳含水率增加0.5~1个百分点。
(13)石灰稳定材料和石灰粉煤灰稳定材料碾压时应处于最佳含水率或略大于最佳含
4
www.haixue.com嗨学网 | 职业价值点亮者
水率状态,含水率宜增加1~2个百分点。
(14)应根据施工情况配备足够的碾压设备,并应符合下列规定:
① 双向四车道高速公路或一级公路的半幅摊铺时,应配备不少于4台重型压路机。
② 双向六车道的半幅摊铺时,应配备不少于5台重型压路机。
(16)碾压
碾压 一般厚度 对厚度较大的稳定中粗粒材料结构层
初压 双钢轮压路机稳压2~3遍 25t以上的重胶轮压路机1~2遍
大于35t的重型振动压路机、18~21t
复压 重型振动压路机
三轮压路、25t以上的轮胎压路机
终压 双钢轮压路机 双钢轮压路机
(21)混合料摊铺时,应保持连续。
对水泥稳定材料,因故中断时间大于2h时,应设置横向接缝。
(22)摊铺时存在纵向接缝时,纵缝应垂直相接,严禁斜接。
2. 无机结合料基层(底基层)养护、交通管制、层间处理及其他
1)一般规定
(1)无碾压完成并经压实度检查合格后,应及时养护。
(2)养护期宜不少于7d。
(3)养护可采取洒水养护、薄膜覆盖养护、土工布覆盖养护、铺设湿砂养护、草帘覆
盖养护、洒铺乳化沥青养护等方式。
(4)养护期间应封闭交通,除洒水车和小型通勤车辆外,严禁其他车辆通行。
5
www.haixue.com嗨学网 | 职业价值点亮者
(5)无机结合稳定材料层过冬时应采取必要的保护措施。
2)养护方式
(2)薄膜覆盖养护应符合下列规定:
(1)洒水养护 ① 高温期施工,宜上、下午各洒水2次
① 薄膜厚度宜不小于1mm
(2)薄膜覆盖养护
③ 养护至上层结构层施工前1~2d,方可将薄膜掀开
(3)土工布养护 ③ 高温期施工,上、下午宜各洒水1次
(4)铺设湿砂养护 ② 不得用湿黏性土覆盖
② 高温期施工,上、下午宜各洒水1次,每次洒水应
(5)草帘覆盖养护
将草帘浸湿
(6)对沥青面层厚度大于20cm的结构或二级及二级以下公路的无机结合料稳定材料
的基层可采用洒铺乳化沥青方式养护,并应符合下列规定:
① 表面干燥时,宜先喷洒少量水,再喷洒沥青乳液。
② 采用稀释沥青时,宜待表面略干时再喷洒沥青。
③ 在用乳液养护前,应将基层清扫干净。
⑤ 第一次喷洒时,宜采用沥青含量约35%的慢裂沥青乳液,第二次宜喷洒浓度较大的
沥青乳液。
⑥ 不能避免施工车辆通行时,应在乳液破乳后撒布粒径4.75~9.5mm的小碎石,做成
下封层。
3)交通管制【关键词:施工便道、专人】
(1)正式施工前宜建好施工便道。对高速公路和一级公路,无施工便道,不应施工。
(3)无机结合料稳定材料养护7d后,施工需要通行重型货车时,应有专人指挥。
(5)无法安排施工便道而需要车辆通行时,应符合下列规定:
① 合理安排施工工序,保障7~15d的养护期。
② 宜在硬路肩或临时停车带的位置划出专门车道,专人指挥车辆通行。
4)无机结合料稳定材料层之间的处理
(2)应采用人工、小型清扫车以及洒水冲刷的方式将下层表面的浮浆清理干净。下承
层局部存在松散现象时,也应彻底清理干净。
(3)下承层清理后应封闭交通。在上层施工前1~2h,宜撒布水泥或洒铺水泥净浆。
(5)稳定细粒材料结构层施工时,根据土质情况,最后一道碾压工艺可采用凸块式压
6
www.haixue.com嗨学网 | 职业价值点亮者
路机碾压。
5)无机结合料稳定材料基层与沥青面层之间的处理
(1)在沥青面层施工前1~2d内,应清理基层顶面。
(3)应采用人工清扫、小型清扫车、空压机以及洒水冲刷等方式将基层表面的浮浆清
理干净。应符合下列规定:
① 基层表面达到无浮尘、无松动状态。
② 清理出小坑槽时,不得用原有基层材料找补。
③ 清理出较大范围松散时,应重新评定基层质量,必要时宜返工处理。
(4)在基层表面干燥的状态下,可洒铺透层油。透层油宜采用稀释沥青、煤沥青或乳
化沥青。
(6)下封层或粘层应在透层油挥发、破乳完成后施工,并封闭交通。
(7)对极重、特重交通荷载等级或较薄的沥青面层,基层顶面应采用热洒沥青的方式
加强层间结合,并应符合下列规定:
① 根据工程情况,热洒沥青可采用普通沥青、改性沥青或橡胶沥青。
⑤ 碎石撒布前应通过拌合设备加热、除尘、筛分,碎石撒布到路面前的温度应不低于
80℃。
⑥ 碎石撒布量宜为满铺面积的60%~70%,不得重叠。
⑦ 高速和一级公路,不宜用同步碎石施工设备,采用分离式施工设备。
6)基层收缩裂缝的处理
基层在养生过程中出现裂缝,经过弯沉检测,结构层的承载能力满足设计要求时,可
继续铺筑上面的沥青面层,也可采取下列措施处理裂缝:
(1)在裂缝位置灌缝;
(2)在裂缝位置铺设玻璃纤维格栅;
(3)洒铺热改性沥青。
7
www.haixue.com嗨学网 | 职业价值点亮者
三、路面基层、底基层质量检验 P421
1. 实测项目
1)稳定土基层和底基层主要检验内容包括:
压实度(△)、厚度(△)、强度(△)、平整度、纵断高程、宽度、横坡;
2)级配碎(砾)石基层和底基层实测项目有:
压实度(△)、厚度(△)、弯沉值、平整度、纵断高程、宽度、横坡。
【例题】二级以及二级以上公路级配碎石底基层施工,推荐采用的拌合工艺及摊铺工
艺分别是( )。
A. 人工路拌,摊铺机摊铺
B. 集中厂拌,摊铺机摊铺
C. 人工路拌,推土机摊铺
D. 集中厂拌,推土机摊铺
【答案】B
【2014年】关于水泥稳定土基层路拌法的说法,正确的有( )。
A. 推铺土之前只需通过计算确定土的松铺系数
B. 推铺土应在推铺水泥的前一天进行
C. 如已整平的土含水量过小,应在土层上洒水闷料
D. 细粒土应经一夜闷料
E. 对于二级公路,土与水泥的干拌可采用农用旋转耕作机与平地机配合进行
【答案】BCD
二级以下公路
二级以上用专用拌合设备
【例题】下列水泥稳定粒料基层质量检验的实测项目中,属于关键项目的是( )。
A. 平整度
B. 压实度
C. 纵断高程
D. 横坡
【答案】B
小结
8
