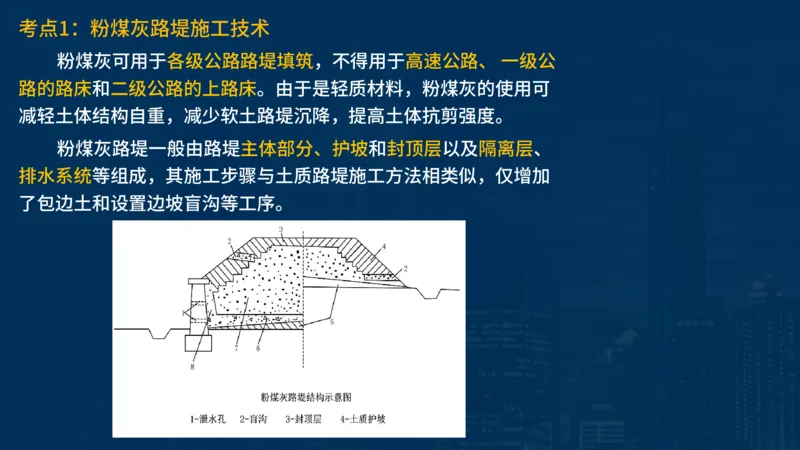

考点1:粉煤灰路堤施工技术
粉煤灰可用于各级公路路堤填筑,不得用于高速公路、 一级公
路的路床和二级公路的上路床。由于是轻质材料,粉煤灰的使用可
减轻土体结构自重,减少软土路堤沉降,提高土体抗剪强度。

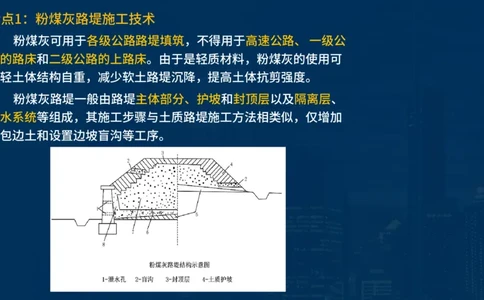

粉煤灰路堤一般由路堤主体部分、护坡和封顶层以及隔离层、
排水系统等组成,其施工步骤与土质路堤施工方法相类似,仅增加

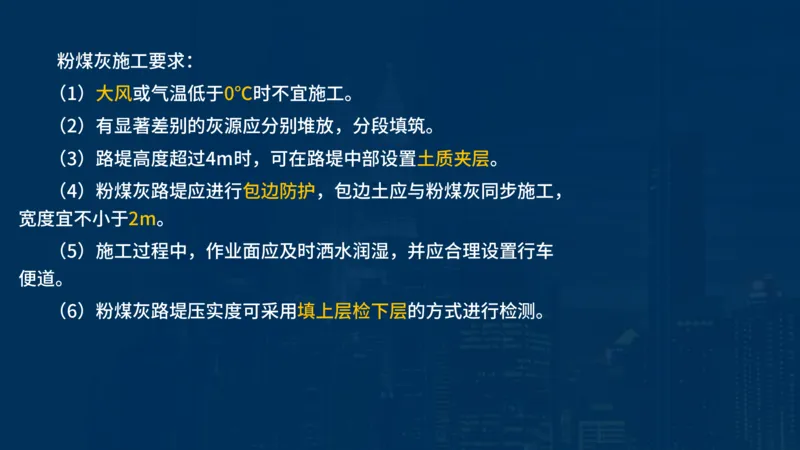

了包边土和设置边坡盲沟等工序。粉煤灰施工要求:
(1)大风或气温低于0℃时不宜施工。
(2)有显著差别的灰源应分别堆放,分段填筑。
(3)路堤高度超过4m时,可在路堤中部设置土质夹层。
(4)粉煤灰路堤应进行包边防护,包边土应与粉煤灰同步施工,
宽度宜不小于2m。
(5)施工过程中,作业面应及时洒水润湿,并应合理设置行车
便道。

(6)粉煤灰路堤压实度可采用填上层检下层的方式进行检测。1.下列关于粉煤灰路堤施工,说法不正确的是( )。
A.粉煤灰可用于各级公路路堤填筑
B.粉煤灰路堤一般由路堤主体部分、护坡和封顶层以及隔离层、
排水系统等组成
C.由于是轻质材料,粉煤灰的使用会降低土体抗剪强度
D.路堤高度超过4m时,可在路堤中部设置土质夹层1.【答案】C
【解析】由于是轻质材料,粉煤灰的使用可减轻土体结构自重,
减少软土路堤沉降,提高土体抗剪强度。

【考点来源】第一章第一节第四目 填方路基施工考点2:粒料桩
粒料桩可采用振冲置换法或振动沉管法成桩。振冲置换法适用
于处理十字板抗剪强度不小于15kPa的软土地基;振动沉管法适用
于处理十字板抗剪强度不小于20kPa的软土地基。
①砂桩宜采用中、粗砂,粒径大于0.5mm颗粒含量宜占总质量
的50%以上,含泥量应小于3%,渗透系数应大于5×10-2mm/s;
也可使用砂砾混合料,含泥量应小于5%。
②碎石桩宜采用级配好、不易风化的碎石或砾石,最大粒径宜
不大于50mm,含泥量应小于5%。
③施工前应进行成桩工艺和成桩挤密试验,确定桩长、成桩时
间、砾(碎)石投入量、施工顺序、单桩及复合地基承载力等参数。
④粒料桩可采用振冲置换法或振动沉管法,宜从中间向外围或
间隔跳打。邻近结构物施工时,应沿背离结构物的方向施工。⑤粒料桩施工质量应符合表1.1-10的规定。
表1.1-10 粒料桩施工质量标准表
项次 检查项目 规定值或允许偏差 检查方法和频率
1 桩距(mm) ±150 抽查桩数的2%且不少于5点
2 桩长(m) ≥设计值 查施工记录
3 桩径(mm) ≥设计值 抽查2%
4 粒料灌入率 ≥设计值 查施工记录

5 地基承载力 满足设计要求 抽查桩数的0.1%且不少于3处振冲置换法施工可采用振冲器、吊机或施工专用平车和水泵等
设备,将砂、碎石、砂砾、废渣等粒料(粒径宜为20~50mm,含
泥量不应大于10%)按整平原地面→振冲器就位对中→成孔→清孔

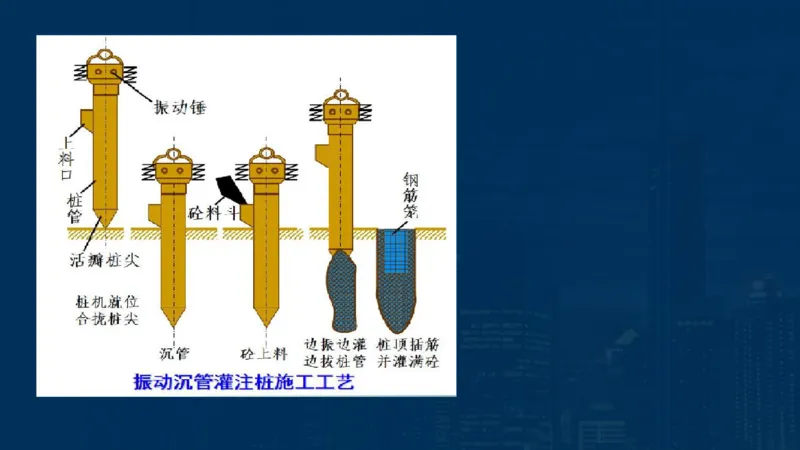

→加料振密→关机停水→振冲器移位的施工工序进行施工。振动沉管法施工宜采用振动打桩机和钢套管。应选用能顺利出

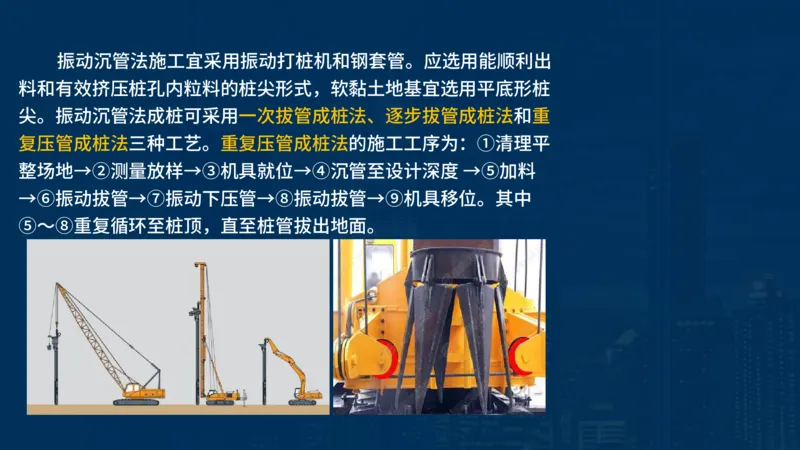

料和有效挤压桩孔内粒料的桩尖形式,软黏土地基宜选用平底形桩
尖。振动沉管法成桩可采用一次拔管成桩法、逐步拔管成桩法和重
复压管成桩法三种工艺。重复压管成桩法的施工工序为:①清理平
整场地→②测量放样→③机具就位→④沉管至设计深度 →⑤加料
→⑥振动拔管→⑦振动下压管→⑧振动拔管→⑨机具移位。其中
⑤~⑧重复循环至桩顶,直至桩管拔出地面。2.粒料桩的成桩方法有( )等。
A.锤击成桩法
B.振动成桩法
C.振冲置换法
D.振动沉管法
E.射水成桩法2.【答案】CD
【解析】粒料桩可采用振冲置换法或振动沉管法成桩。
【考点来源】第一章第一节第七目 特殊路基施工考点3:滑坡防治的工程措施
滑坡防治的工程措施主要有排水、力学平衡和改变滑带土三类。
在滑坡体未处治之前,严禁在滑坡体抗滑段减载、下滑段加载。滑
坡整治不宜在雨期施工。

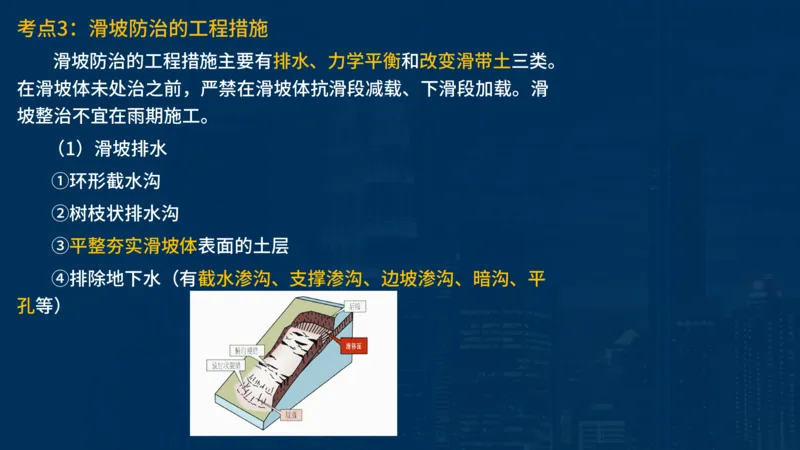

(1)滑坡排水
①环形截水沟
②树枝状排水沟
③平整夯实滑坡体表面的土层
④排除地下水(有截水渗沟、支撑渗沟、边坡渗沟、暗沟、平

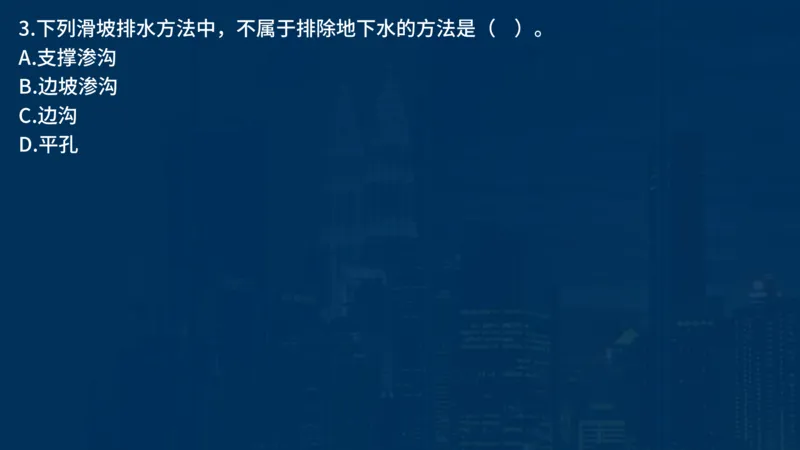

孔等)3.下列滑坡排水方法中,不属于排除地下水的方法是( )。
A.支撑渗沟
B.边坡渗沟
C.边沟
D.平孔3.【答案】C
【解析】排除地下水的方法较多,有截水渗沟、支撑渗沟、边
坡渗沟、暗沟、平孔等。

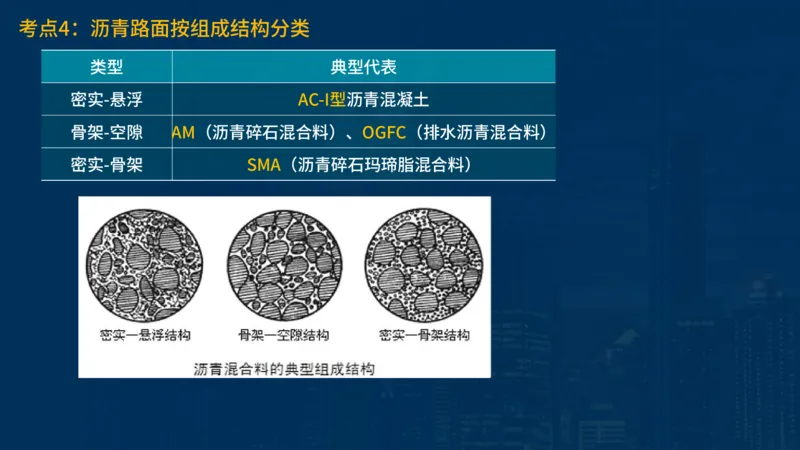

【考点来源】第一章第一节第七目 软土路基施工考点4:沥青路面按组成结构分类
类型 典型代表
密实-悬浮 AC-I型沥青混凝土
骨架-空隙 AM(沥青碎石混合料)、OGFC(排水沥青混合料)
密实-骨架 SMA(沥青碎石玛 脂混合料)4.按组成结构分类,AC-I型沥青混凝土属于( )。
A.骨架-空隙结构
B.密实-骨架结构
C.骨架-悬浮结构
D.密实-悬浮结构4.【答案】D
【解析】AC-I型沥青混凝土是密实-悬浮结构的典型代表。

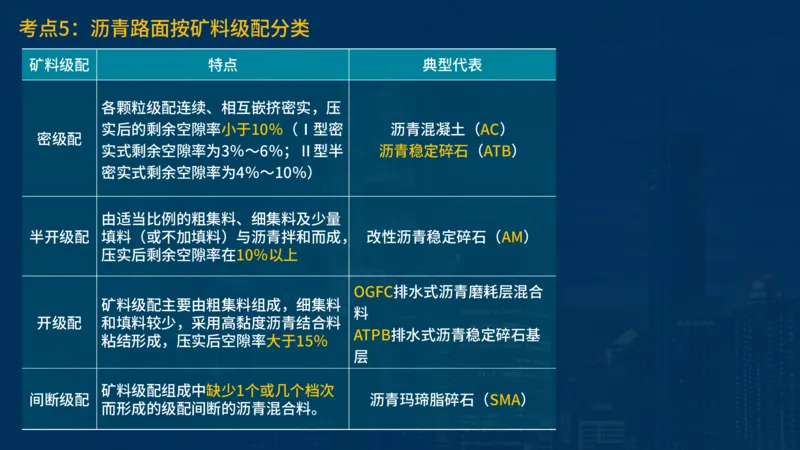

【考点来源】第二章第二节第三目 沥青路面面层施工考点5:沥青路面按矿料级配分类
矿料级配 特点 典型代表
各颗粒级配连续、相互嵌挤密实,压
实后的剩余空隙率小于10%(Ⅰ型密 沥青混凝土(AC)
密级配
实式剩余空隙率为3%~6%;Ⅱ型半 沥青稳定碎石(ATB)
密实式剩余空隙率为4%~10%)
由适当比例的粗集料、细集料及少量
半开级配 填料(或不加填料)与沥青拌和而成, 改性沥青稳定碎石(AM)
压实后剩余空隙率在10%以上
OGFC排水式沥青磨耗层混合
矿料级配主要由粗集料组成,细集料
料
开级配 和填料较少,采用高黏度沥青结合料
ATPB排水式沥青稳定碎石基
粘结形成,压实后空隙率大于15%
层
矿料级配组成中缺少1个或几个档次
间断级配 沥青玛 脂碎石(SMA)
而形成的级配间断的沥青混合料。5.按矿料级配分类,排水式沥青磨耗层混合料属于( )。
A.密级配沥青混合料
B.半开级配沥青混合料
C.开级配沥青混合料
D.间断级配沥青混合料5.【答案】C
【解析】开级配沥青混合料:矿料级配主要由粗集料组成,细
集料和填料较少,采用高黏度沥青结合料粘结形成,压实后空
隙率大于15%的开式沥青混合料。代表类型有排水式沥青磨
耗层混合料;另有排水式沥青稳定碎石基层,以ATPCZB表示。
【考点来源】第二章第二节第三目 沥青路面面层施工考点6:中央分隔带施工
1.中央分隔带的开挖
路面基层施工完毕即可进行中央分隔带的开挖,先挖集水槽后
挖纵向盲沟,多采用人工开挖。开挖的土料不得堆置在已铺好的基
层上,以防止污染。沟槽的断面尺寸、结构层端部边坡、沟底纵坡

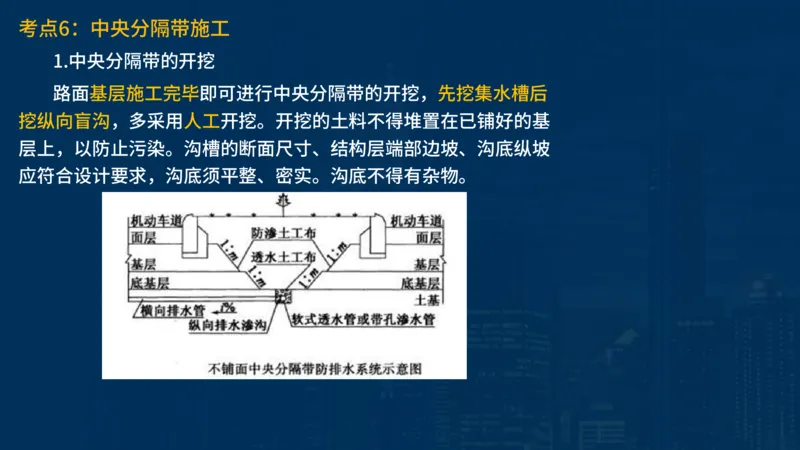

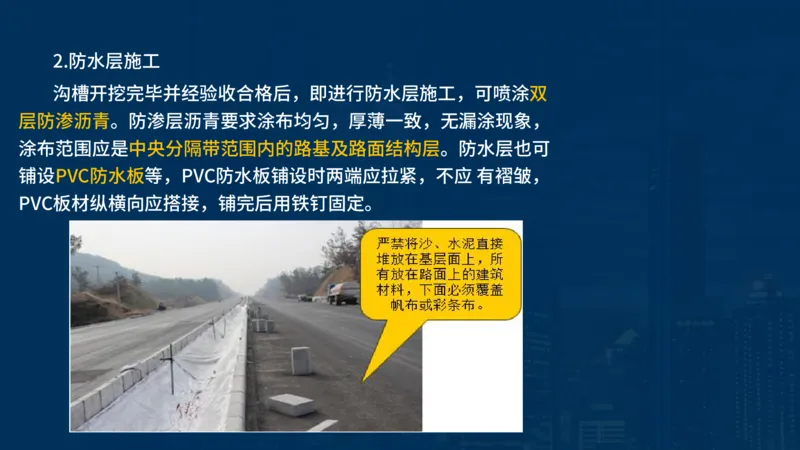

应符合设计要求,沟底须平整、密实。沟底不得有杂物。2.防水层施工
沟槽开挖完毕并经验收合格后,即进行防水层施工,可喷涂双
层防渗沥青。防渗层沥青要求涂布均匀,厚薄一致,无漏涂现象,
涂布范围应是中央分隔带范围内的路基及路面结构层。防水层也可
铺设PVC防水板等,PVC防水板铺设时两端应拉紧,不应 有褶皱,

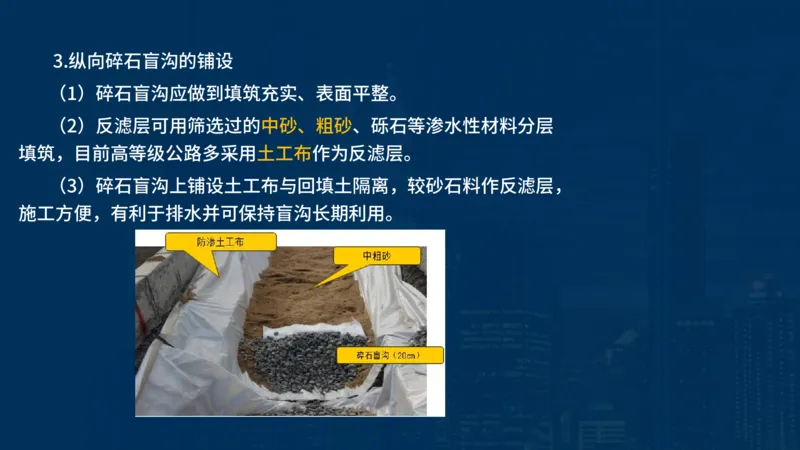

PVC板材纵横向应搭接,铺完后用铁钉固定。3.纵向碎石盲沟的铺设
(1)碎石盲沟应做到填筑充实、表面平整。
(2)反滤层可用筛选过的中砂、粗砂、砾石等渗水性材料分层
填筑,目前高等级公路多采用土工布作为反滤层。
(3)碎石盲沟上铺设土工布与回填土隔离,较砂石料作反滤层,

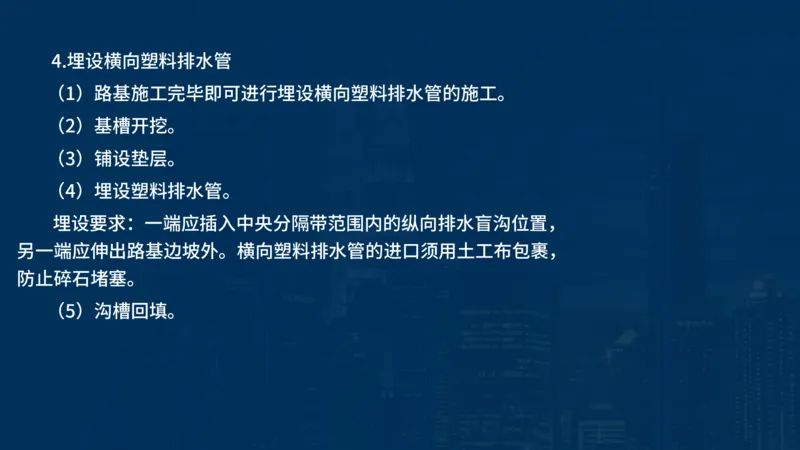

施工方便,有利于排水并可保持盲沟长期利用。4.埋设横向塑料排水管
(1)路基施工完毕即可进行埋设横向塑料排水管的施工。
(2)基槽开挖。
(3)铺设垫层。
(4)埋设塑料排水管。
埋设要求:一端应插入中央分隔带范围内的纵向排水盲沟位置,
另一端应伸出路基边坡外。横向塑料排水管的进口须用土工布包裹,
防止碎石堵塞。
(5)沟槽回填。5.缘石安装
(2)路缘石应在路面铺设前完成。
(3)预制缘石应铺筑在厚度不小于2cm的砂垫层上,砌筑砂浆
的水泥与砂的体积比应为1:2。

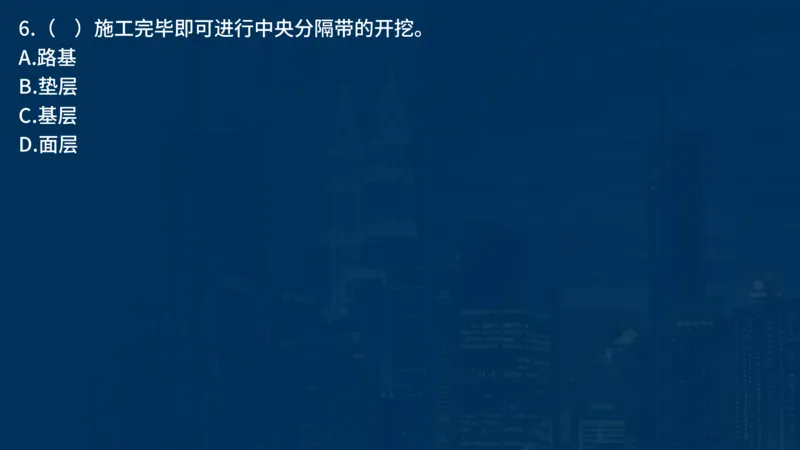

(5)槽底基础和后背填料必须夯打密实。6.( )施工完毕即可进行中央分隔带的开挖。
A.路基
B.垫层
C.基层
D.面层6.【答案】C
【解析】路面基层施工完毕即可进行中央分隔带的开挖,先挖
集水槽后挖纵向盲沟,多采用人工开挖。开挖的土料不得堆置
在已铺好的基层上,以防止污染。沟槽的断面尺寸、结构层端
部边坡、沟底纵坡应符合设计要求,沟底须平整、密实。沟底
不得有杂物。

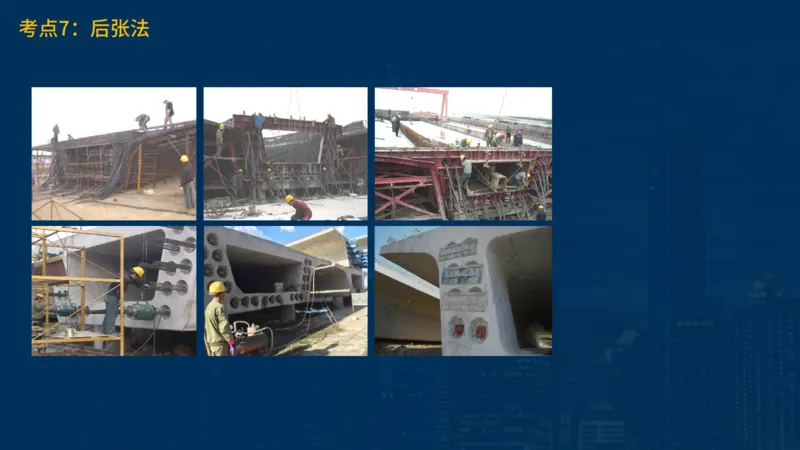

【考点来源】第二章第四节第一目 中央分隔带施工考点7:后张法(1)后张法预应力筋的张拉和锚固应符合下列规定:
①张拉时,结构或构件混凝土的强度、弹性模量(或龄期)应
符合设计规定;设计未规定时,混凝土的强度应不低于设计强度等
级值的80%,弹性模量应不低于混凝土28d弹性模量的80%,当采
用混凝土龄期代替弹性模量控制时应不少于5d。
②预应力筋张拉顺序应符合设计规定;否则可采取分批、分阶
段的方式对称张拉。③预应力筋张拉端的设置应符合设计要求;当设计未要求时,
应符合下列规定:
A.对钢束长度小于20m的直线预应力筋可在一端张拉;对曲线
预应力筋或钢束长度大于或等于20m的直线预应力筋,应采用两端
张拉。
B.当同一截面中有多束一端张拉的预应力筋时,张拉端宜分别
交错设置在结构或构件的两端。
C.预应力筋采用两端张拉时,宜两端同时张拉;或先在一端张
拉锚固后,再在另一端补足预应力值进行锚固。
⑥两端张拉时,各千斤顶之间同步张拉力的允许误差宜为±2%。⑤张拉程序按设计文件或技术规范的要求进行。设计无规定时,

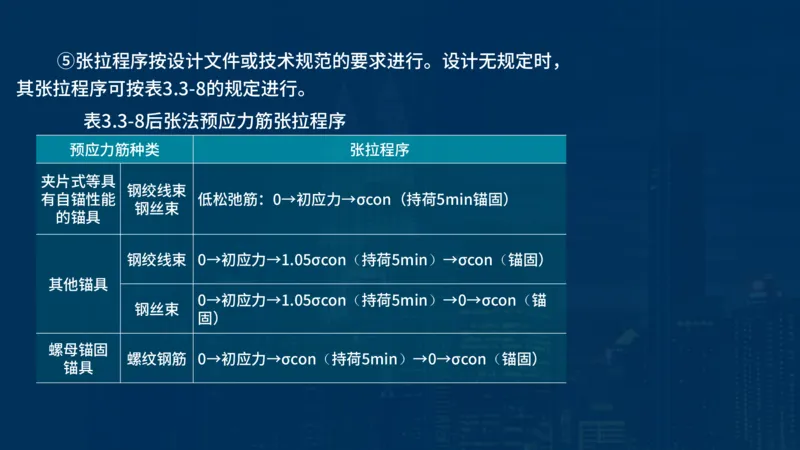

其张拉程序可按表3.3-8的规定进行。
表3.3-8后张法预应力筋张拉程序
预应力筋种类 张拉程序
夹片式等具
钢绞线束
有自锚性能 低松弛筋:0→初应力→σcon(持荷5min锚固)
钢丝束
的锚具
钢绞线束 0→初应力→1.05σcon(持荷5min)→σcon(锚固)
其他锚具
0→初应力→1.05σcon(持荷5min)→0→σcon(锚
钢丝束
固)
螺母锚固
螺纹钢筋 0→初应力→σcon(持荷5min)→0→σcon(锚固)

锚具⑥切割后预应力筋的外露长度应不小于30mm,且应不小于1.5
倍预应力筋直径。锚具应采用封端混凝土保护,当需长期外露时,

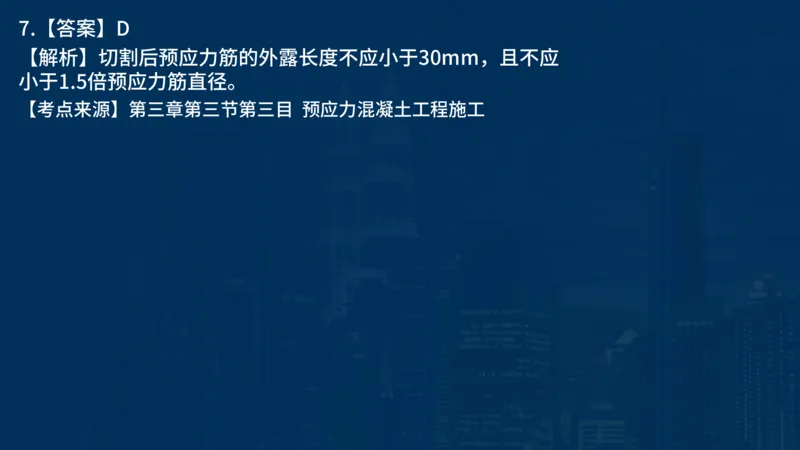

应采取防止锈蚀的措施。7.后张法预应力施工中,直径为32mm的预应力筋施工锚固完
毕,切割后其外露长度不应小于( )。
A.30mm
B.40mm
C.45mm
D.48mm7.【答案】D
【解析】切割后预应力筋的外露长度不应小于30mm,且不应
小于1.5倍预应力筋直径。

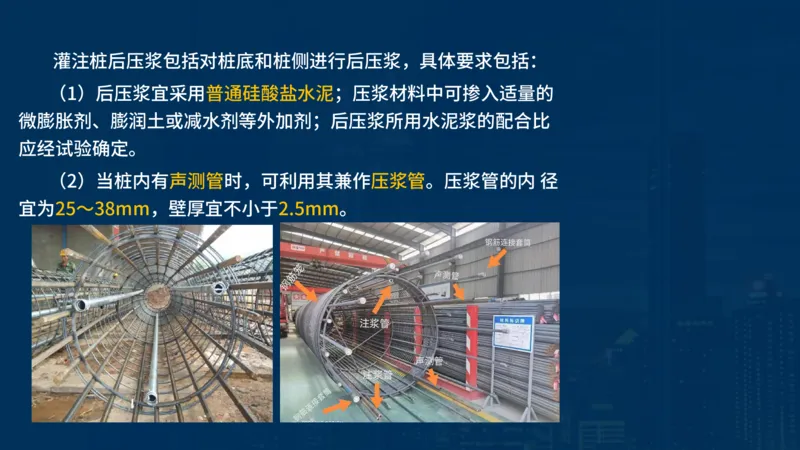

【考点来源】第三章第三节第三目 预应力混凝土工程施工考点8:灌注桩后压浆

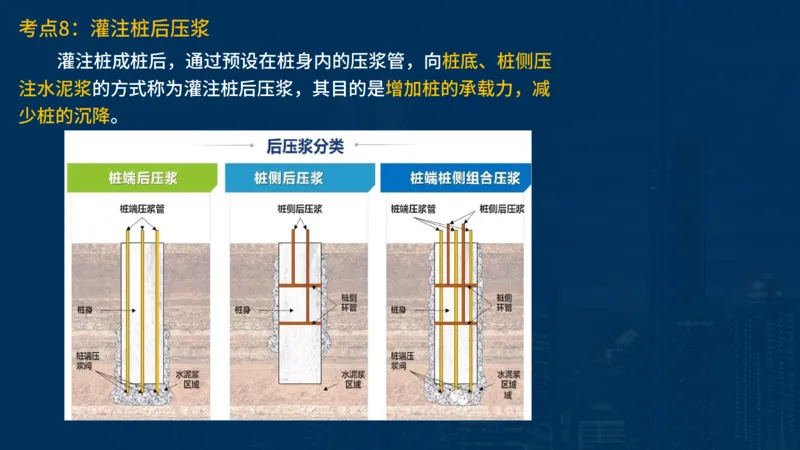

灌注桩成桩后,通过预设在桩身内的压浆管,向桩底、桩侧压
注水泥浆的方式称为灌注桩后压浆,其目的是增加桩的承载力,减

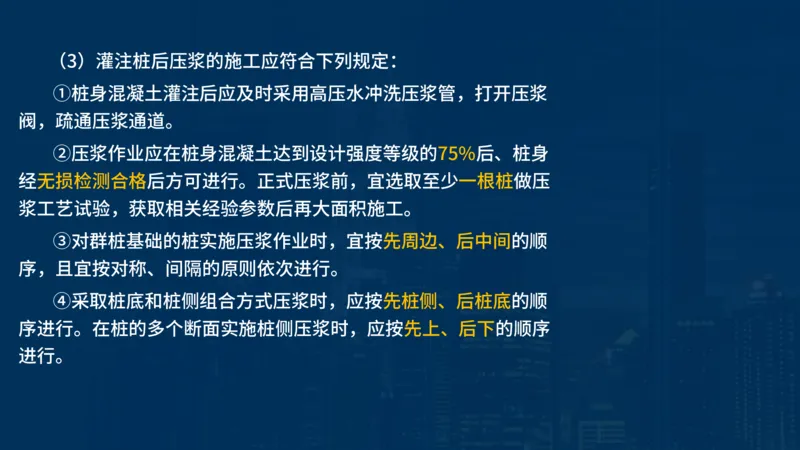

少桩的沉降。灌注桩后压浆包括对桩底和桩侧进行后压浆,具体要求包括:
(1)后压浆宜采用普通硅酸盐水泥;压浆材料中可掺入适量的
微膨胀剂、膨润土或减水剂等外加剂;后压浆所用水泥浆的配合比
应经试验确定。
(2)当桩内有声测管时,可利用其兼作压浆管。压浆管的内 径
宜为25~38mm,壁厚宜不小于2.5mm。(3)灌注桩后压浆的施工应符合下列规定:
①桩身混凝土灌注后应及时采用高压水冲洗压浆管,打开压浆
阀,疏通压浆通道。
②压浆作业应在桩身混凝土达到设计强度等级的75%后、桩身
经无损检测合格后方可进行。正式压浆前,宜选取至少一根桩做压
浆工艺试验,获取相关经验参数后再大面积施工。
③对群桩基础的桩实施压浆作业时,宜按先周边、后中间的顺
序,且宜按对称、间隔的原则依次进行。
④采取桩底和桩侧组合方式压浆时,应按先桩侧、后桩底的顺
序进行。在桩的多个断面实施桩侧压浆时,应按先上、后下的顺序

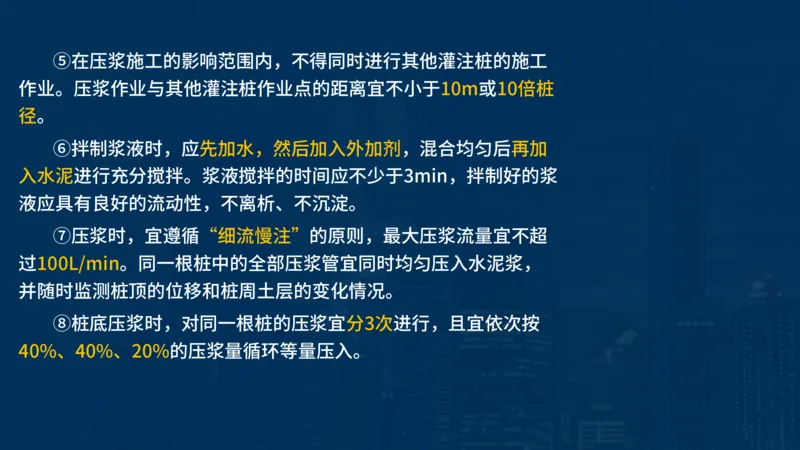

进行。⑤在压浆施工的影响范围内,不得同时进行其他灌注桩的施工
作业。压浆作业与其他灌注桩作业点的距离宜不小于10m或10倍桩
径。
⑥拌制浆液时,应先加水,然后加入外加剂,混合均匀后再加
入水泥进行充分搅拌。浆液搅拌的时间应不少于3min,拌制好的浆
液应具有良好的流动性,不离析、不沉淀。
⑦压浆时,宜遵循“细流慢注”的原则,最大压浆流量宜不超
过100L/min。同一根桩中的全部压浆管宜同时均匀压入水泥浆,
并随时监测桩顶的位移和桩周土层的变化情况。
⑧桩底压浆时,对同一根桩的压浆宜分3次进行,且宜依次按
40%、40%、20%的压浆量循环等量压入。⑩对多根桩进行压浆时,各桩压浆的间隔时间宜不少于2h。
⑪压浆作业时,实际的压浆压力应小于控制压力。
⑫灌注桩后压浆的施工应记录压浆的起止时间、压浆量、压浆
流量、压浆压力及桩的上抬量等参数。8.下列有关灌注桩后压浆施工,不符合规定的是( )。

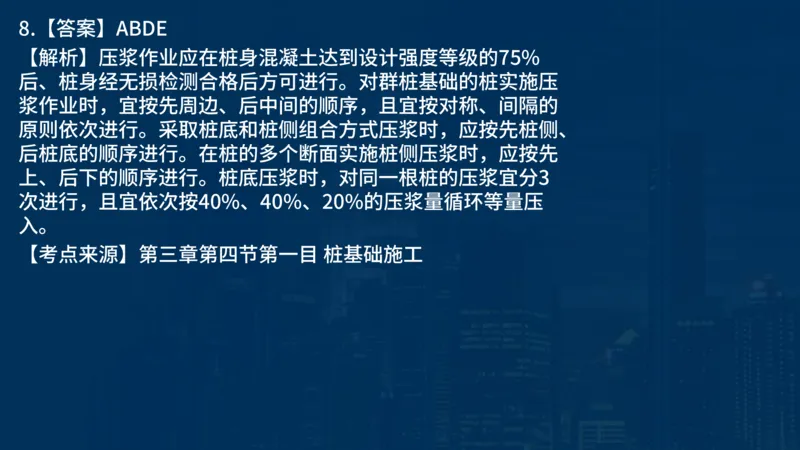

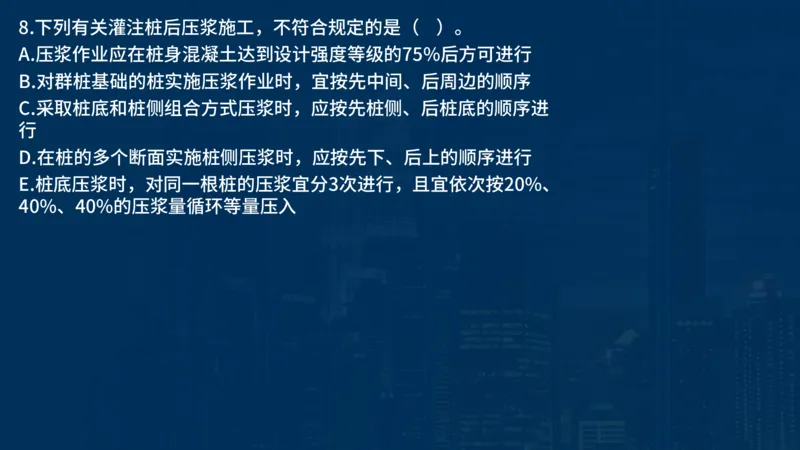

A.压浆作业应在桩身混凝土达到设计强度等级的75%后方可进行
B.对群桩基础的桩实施压浆作业时,宜按先中间、后周边的顺序
C.采取桩底和桩侧组合方式压浆时,应按先桩侧、后桩底的顺序进
行
D.在桩的多个断面实施桩侧压浆时,应按先下、后上的顺序进行
E.桩底压浆时,对同一根桩的压浆宜分3次进行,且宜依次按20%、
40%、40%的压浆量循环等量压入8.【答案】ABDE
【解析】压浆作业应在桩身混凝土达到设计强度等级的75%
后、桩身经无损检测合格后方可进行。对群桩基础的桩实施压
浆作业时,宜按先周边、后中间的顺序,且宜按对称、间隔的
原则依次进行。采取桩底和桩侧组合方式压浆时,应按先桩侧、
后桩底的顺序进行。在桩的多个断面实施桩侧压浆时,应按先
上、后下的顺序进行。桩底压浆时,对同一根桩的压浆宜分3
次进行,且宜依次按40%、40%、20%的压浆量循环等量压
入。
【考点来源】第三章第四节第一目 桩基础施工考点9:悬索桥施工主要工序
悬索桥施工主要工序包括:基础施工→塔柱和锚碇施工→先导
索跨越工程→牵引系统和猫道系统→猫道面层和抗风缆架设→索股
架设→索夹和吊索安装→加劲梁架设和桥面铺装。9.悬索桥施工主要工序包括:①基础施工;②猫道面层和抗风
缆架设;③索股架设;④塔柱和锚碇施工;⑤先导索跨越工程;
⑥索夹和吊索安装;⑦加劲梁架设和桥面铺装;⑧牵引系统和
猫道系统。则工艺流程排序正确的是( )。
A.①④③⑤②⑧⑥⑦
B.①④⑤②⑧③⑥⑦
C.①④⑤⑧②③⑥⑦
D.①③④⑤⑥②⑦⑧9.【答案】C
【解析】悬索桥施工主要工序包括:基础施工→塔柱和锚碇施
工→先导索跨越工程→牵引系统和猫道系统→猫道面层和抗风
缆架设→索股架设→索夹和吊索安装→加劲梁架设和桥面铺装。
【考点来源】第三章第五节第四目 悬索桥施工考点10:环形开挖留核心土法施工

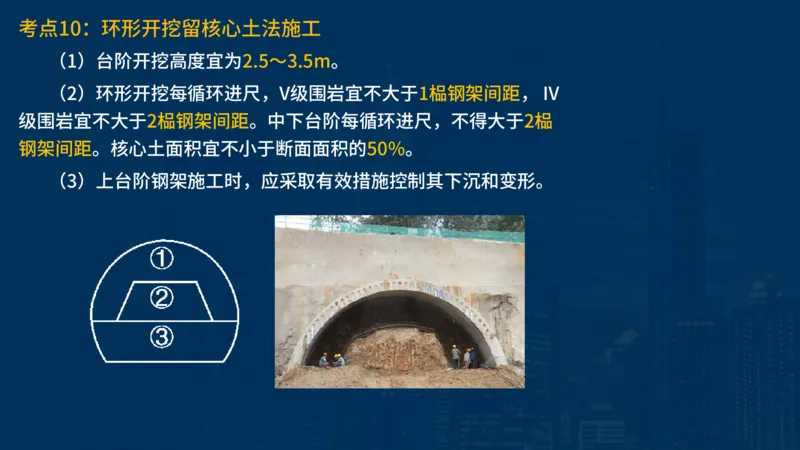

(1)台阶开挖高度宜为2.5~3.5m。
(2)环形开挖每循环进尺,V级围岩宜不大于1榀钢架间距, IV
级围岩宜不大于2榀钢架间距。中下台阶每循环进尺,不得大于2榀
钢架间距。核心土面积宜不小于断面面积的50%。
(3)上台阶钢架施工时,应采取有效措施控制其下沉和变形。(4)拱部超前支护完成后,方可开挖上台阶环形导坑;留核心
土长度宜为3~5m,宽度宜为隧道开挖宽度的1/3~1/2。
(5)各台阶留核心土开挖每循环进尺宜与其他分部循环进尺相
一致。
(6)核心土与下台阶开挖应在上台阶支护完成且喷射混凝土强
度达到设计强度的70%后进行。下台阶左、右侧开挖应错开3~5m,
同一榀钢架两侧不得同时悬空。

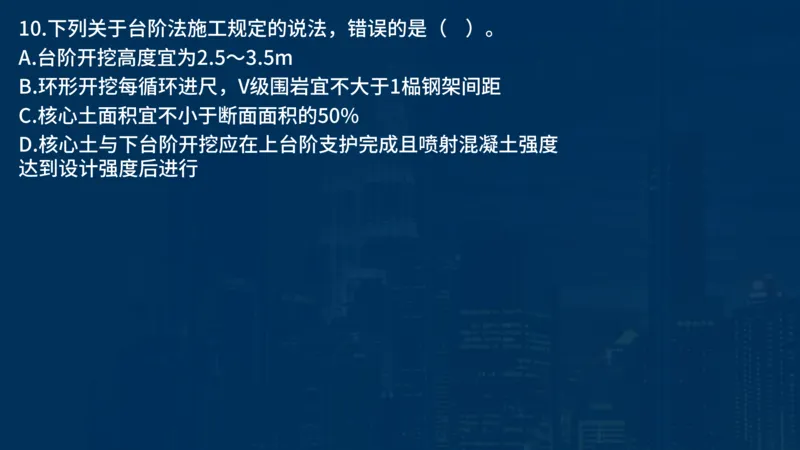

(7)仰拱施作应紧跟下台阶,以及时闭合成稳固的支护体系。10.下列关于台阶法施工规定的说法,错误的是( )。
A.台阶开挖高度宜为2.5~3.5m
B.环形开挖每循环进尺,V级围岩宜不大于1榀钢架间距
C.核心土面积宜不小于断面面积的50%
D.核心土与下台阶开挖应在上台阶支护完成且喷射混凝土强度
达到设计强度后进行10.【答案】D
【解析】核心土与下台阶开挖应在上台阶支护完成且喷射混凝
土强度达到设计强度的70%后进行。
【考点来源】第四章第三节第三目 隧道施工考点11:公路隧道施工安全步距要求
隧道安全步距是指隧道仰拱或二次衬砌到掌子面的安全距离,
安全步距主要由隧道围岩级别决定。根据《公路工程施工安全技术
规范》JTG F90—2015,公路隧道施工安全步距的要求如下:
Ⅲ级 Ⅳ级 Ⅴ级及以上
仰拱与掌子面距离 不超过90m 不超过50m 不超过40m

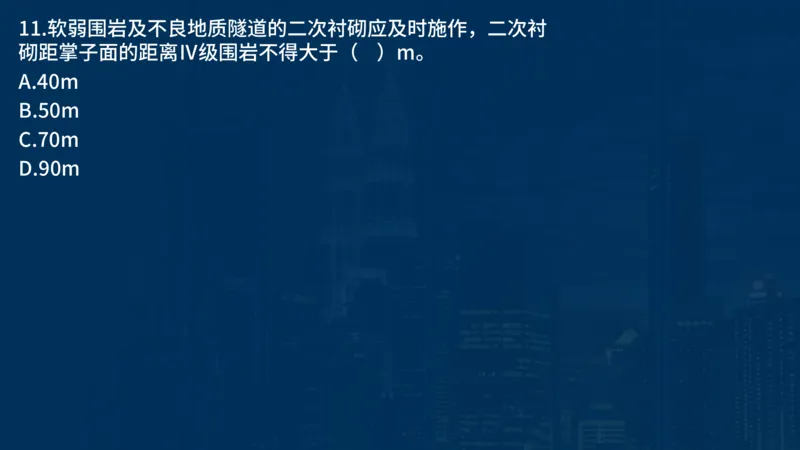

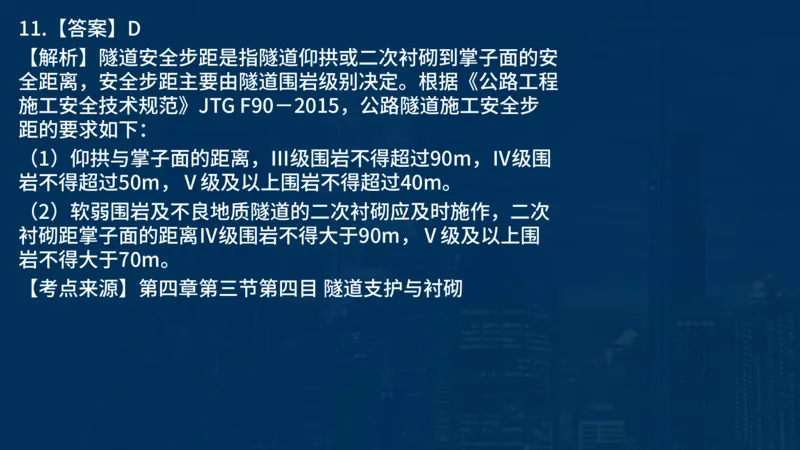

二次衬砌距掌子面距离 — 不超过90m 不超过70m11.软弱围岩及不良地质隧道的二次衬砌应及时施作,二次衬

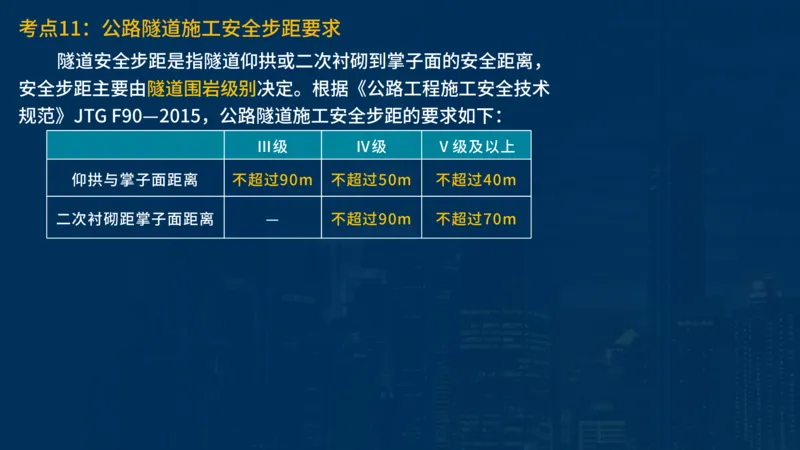

砌距掌子面的距离Ⅳ级围岩不得大于( )m。
A.40m
B.50m
C.70m
D.90m11.【答案】D
【解析】隧道安全步距是指隧道仰拱或二次衬砌到掌子面的安
全距离,安全步距主要由隧道围岩级别决定。根据《公路工程
施工安全技术规范》JTG F90-2015,公路隧道施工安全步
距的要求如下:
(1)仰拱与掌子面的距离,Ⅲ级围岩不得超过90m,Ⅳ级围
岩不得超过50m,Ⅴ级及以上围岩不得超过40m。
(2)软弱围岩及不良地质隧道的二次衬砌应及时施作,二次
衬砌距掌子面的距离Ⅳ级围岩不得大于90m,Ⅴ级及以上围
岩不得大于70m。
【考点来源】第四章第三节第四目 隧道支护与衬砌考点12:结构防排水
1.防水板宜选用高分子材料,幅宽2~4m,厚度不宜小于
1.5mm,并确保耐刺穿性好、柔性好、耐久性好。防水板铺设应超
前二次衬砌施工1~2个衬砌段,并与开挖掌子面保持一定距离。初
期支护表面应平整,无空鼓、裂缝、松酥,对支护表面外露的坚硬
物和局部渗漏水处应先进行处理,不平处用喷射混凝土或砂浆找平。
防水板铺设应符合以下要求:

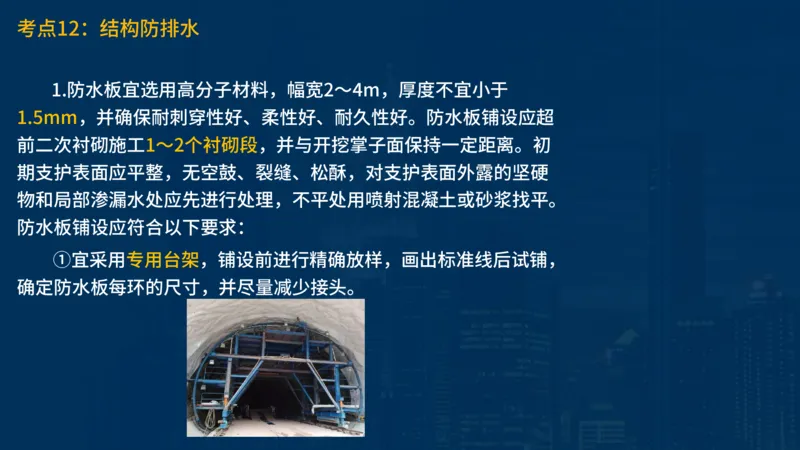

①宜采用专用台架,铺设前进行精确放样,画出标准线后试铺,

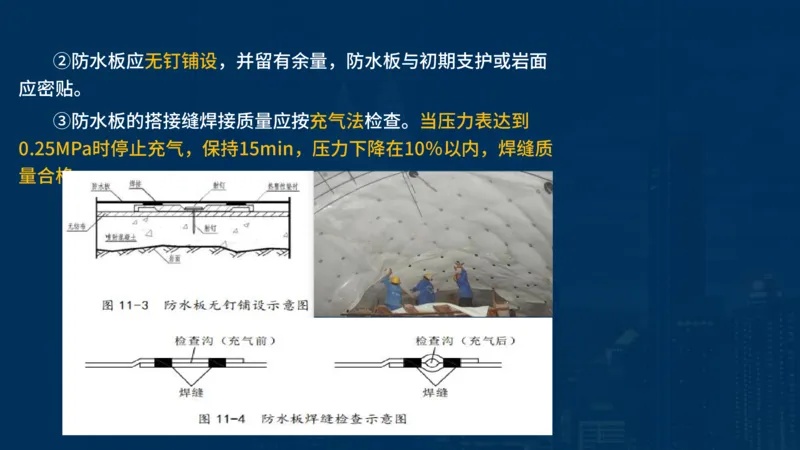

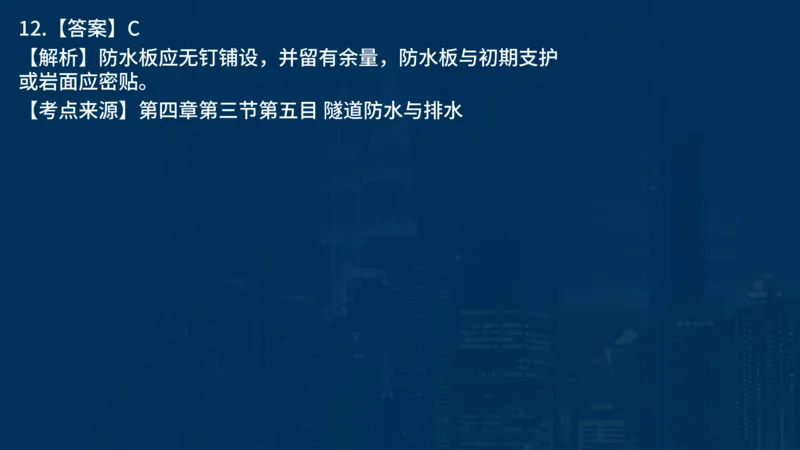

确定防水板每环的尺寸,并尽量减少接头。②防水板应无钉铺设,并留有余量,防水板与初期支护或岩面
应密贴。
③防水板的搭接缝焊接质量应按充气法检查。当压力表达到
0.25MPa时停止充气,保持15min,压力下降在10%以内,焊缝质
量合格。12.有关隧道防水板铺设,说法错误的是( )。
A.防水板铺设应超前二次衬砌施工1~2个衬砌段,并与开挖
掌子面保持一定距离
B.宜采用专用台架,铺设前进行精确放样,画出标准线后试铺
C.防水板应采用射钉铺设,并留有余量,防水板与初期支护或
岩面应密贴
D.防水板的搭接缝焊接质量应按充气法检查12.【答案】C
【解析】防水板应无钉铺设,并留有余量,防水板与初期支护
或岩面应密贴。
【考点来源】第四章第三节第五目 隧道防水与排水考点13:交通标线的施工技术要求
(1)新铺沥青路面的交通标线施工,可在路面施工完成7日后开
始;新建水泥混凝土路面的交通标线施工,应在混凝土养护膜老化
起皮并清除后开始。交通标线宜在白天施工,在雨、雪、沙尘暴、
强风、气温低于材料规定施工温度的天气,应暂停施工。正式施划
前应做试验段,试验路段应有代表性,长度不宜短于200m,高速
公路、一级公路可按单向计算。13.有关交通标线的施工技术要求,说法错误的是( )。

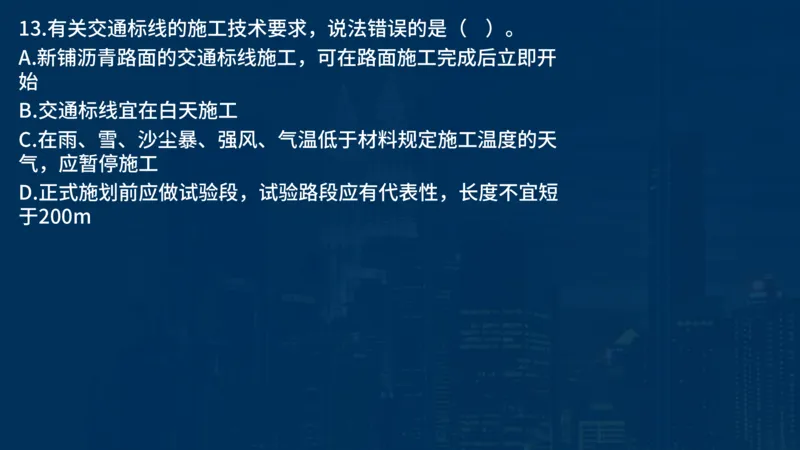

A.新铺沥青路面的交通标线施工,可在路面施工完成后立即开
始
B.交通标线宜在白天施工
C.在雨、雪、沙尘暴、强风、气温低于材料规定施工温度的天
气,应暂停施工
D.正式施划前应做试验段,试验路段应有代表性,长度不宜短
于200m13.【答案】A
【解析】新铺沥青路面的交通标线施工,可在路面施工完成7
日后开始。
【考点来源】第五章第一节第二目 交通安全设施施工技术要
求考点14:公路工程设计变更
设计变更是指自公路工程初步设计批准之日起至通过竣工验收
正式交付使用之日止,对已批准的初步设计文件、技术设计文件或
施工图设计文件所进行的修改、完善等活动。
公路工程设计变更分为重大设计变更、较大设计变更和一般设
计变更。
(1)有下列情形之一的属于重大设计变更:
①连续长度10km以上的路线方案调整的。
②特大桥的数量或结构形式发生变化的。
③特长隧道的数量或通风方案发生变化的。
④互通式立交的数量发生变化的。
⑤收费方式及站点位置、规模发生变化的。

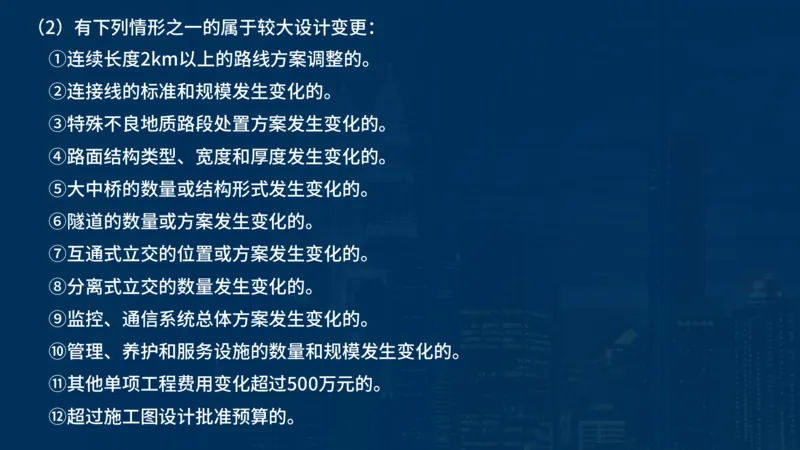

⑥超过初步设计批准概算的。(2)有下列情形之一的属于较大设计变更:
①连续长度2km以上的路线方案调整的。
②连接线的标准和规模发生变化的。
③特殊不良地质路段处置方案发生变化的。
④路面结构类型、宽度和厚度发生变化的。
⑤大中桥的数量或结构形式发生变化的。
⑥隧道的数量或方案发生变化的。
⑦互通式立交的位置或方案发生变化的。
⑧分离式立交的数量发生变化的。
⑨监控、通信系统总体方案发生变化的。
⑩管理、养护和服务设施的数量和规模发生变化的。
⑪其他单项工程费用变化超过500万元的。

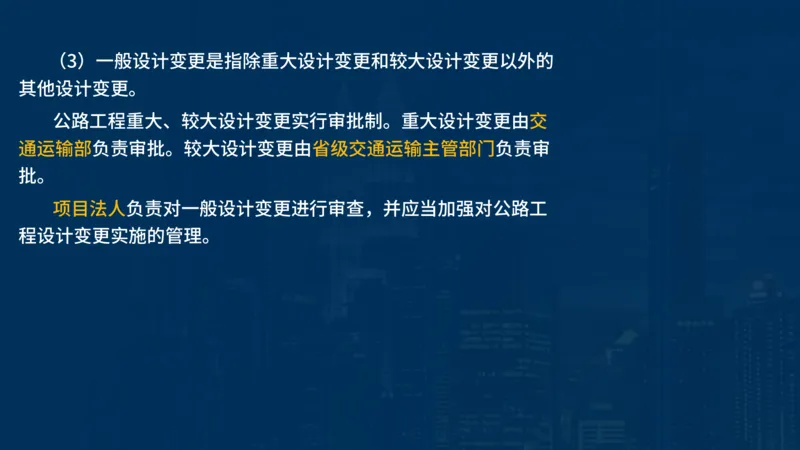

⑫超过施工图设计批准预算的。(3)一般设计变更是指除重大设计变更和较大设计变更以外的
其他设计变更。
公路工程重大、较大设计变更实行审批制。重大设计变更由交
通运输部负责审批。较大设计变更由省级交通运输主管部门负责审
批。
项目法人负责对一般设计变更进行审查,并应当加强对公路工

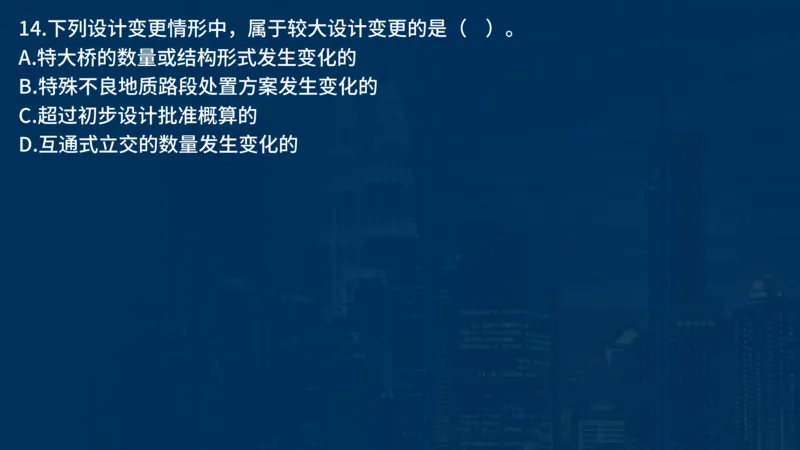

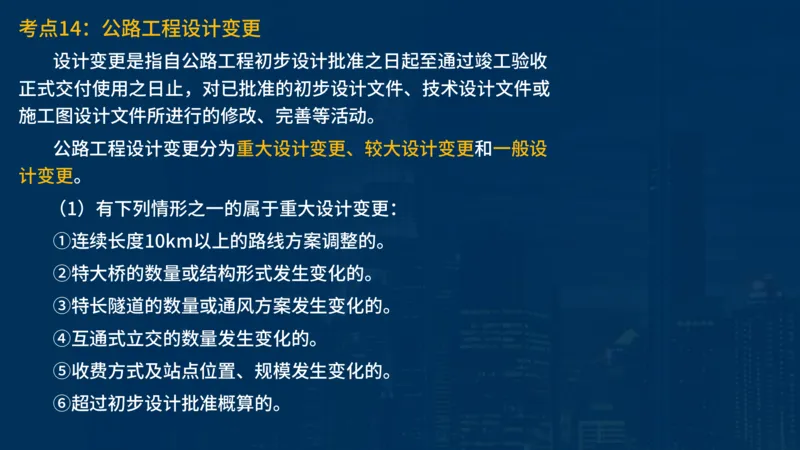

程设计变更实施的管理。14.下列设计变更情形中,属于较大设计变更的是( )。
A.特大桥的数量或结构形式发生变化的
B.特殊不良地质路段处置方案发生变化的
C.超过初步设计批准概算的
D.互通式立交的数量发生变化的14.【答案】B
【解析】有下列情形之一的属于较大设计变更:
(1)连续长度2km以上的路线方案调整的;
(2)连接线的标准和规模发生变化的;
(3)特殊不良地质路段处置方案发生变化的;
(4)路面结构类型、宽度和厚度发生变化的;
(5)大中桥的数量或结构形式发生变化的;
(6)隧道的数量或方案发生变化的;
(7)互通式立交的位置或方案发生变化的;
(8)分离式立交的数量发生变化的;
(9)监控、通信系统总体方案发生变化的;
(10)管理、养护和服务设施的数量和规模发生变化的;
(11)其他单项工程费用变化超过500万元的;
(12)超过施工图设计批准预算的。

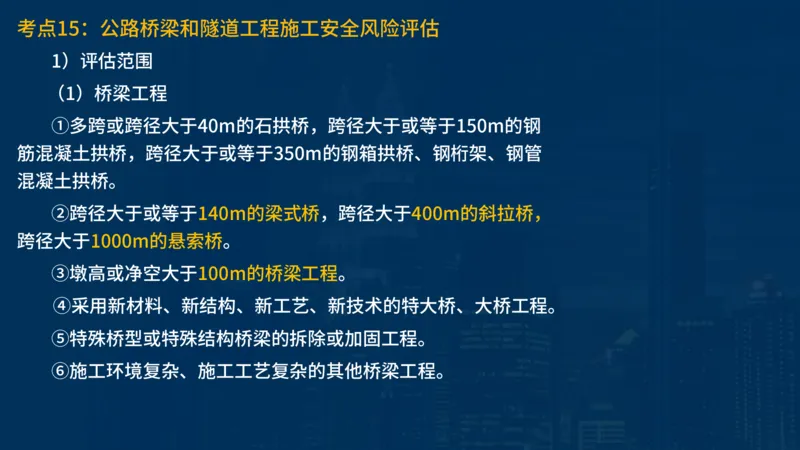

【考点来源】第六章第二节第二目 公路工程设计变更管理考点15:公路桥梁和隧道工程施工安全风险评估
1)评估范围
(1)桥梁工程
①多跨或跨径大于40m的石拱桥,跨径大于或等于150m的钢
筋混凝土拱桥,跨径大于或等于350m的钢箱拱桥、钢桁架、钢管
混凝土拱桥。
②跨径大于或等于140m的梁式桥,跨径大于400m的斜拉桥,
跨径大于1000m的悬索桥。
③墩高或净空大于100m的桥梁工程。
④采用新材料、新结构、新工艺、新技术的特大桥、大桥工程。
⑤特殊桥型或特殊结构桥梁的拆除或加固工程。

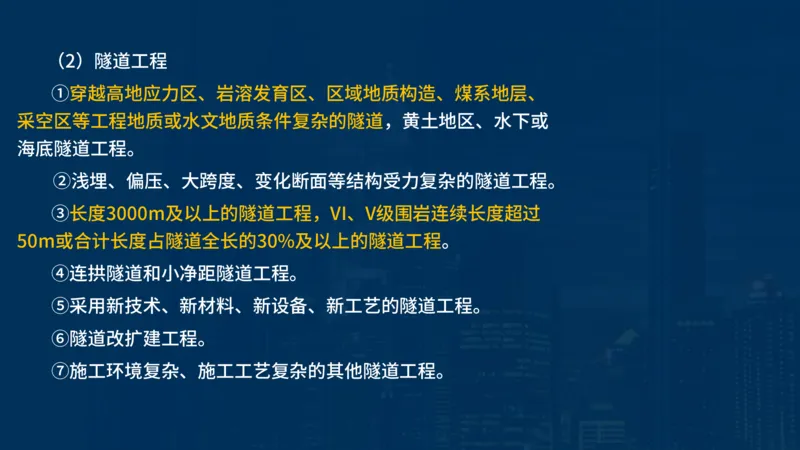

⑥施工环境复杂、施工工艺复杂的其他桥梁工程。(2)隧道工程
①穿越高地应力区、岩溶发育区、区域地质构造、煤系地层、
采空区等工程地质或水文地质条件复杂的隧道,黄土地区、水下或
海底隧道工程。
②浅埋、偏压、大跨度、变化断面等结构受力复杂的隧道工程。
③长度3000m及以上的隧道工程,VI、V级围岩连续长度超过
50m或合计长度占隧道全长的30%及以上的隧道工程。
④连拱隧道和小净距隧道工程。
⑤采用新技术、新材料、新设备、新工艺的隧道工程。
⑥隧道改扩建工程。

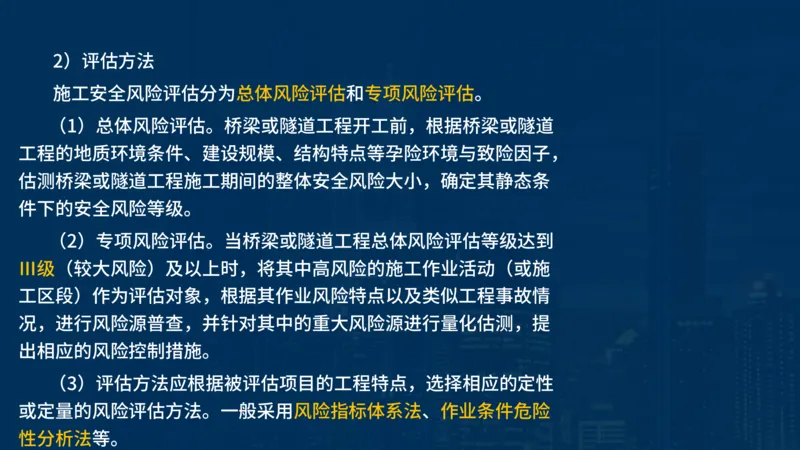

⑦施工环境复杂、施工工艺复杂的其他隧道工程。2)评估方法
施工安全风险评估分为总体风险评估和专项风险评估。
(1)总体风险评估。桥梁或隧道工程开工前,根据桥梁或隧道
工程的地质环境条件、建设规模、结构特点等孕险环境与致险因子,
估测桥梁或隧道工程施工期间的整体安全风险大小,确定其静态条
件下的安全风险等级。
(2)专项风险评估。当桥梁或隧道工程总体风险评估等级达到
Ⅲ级(较大风险)及以上时,将其中高风险的施工作业活动(或施
工区段)作为评估对象,根据其作业风险特点以及类似工程事故情
况,进行风险源普查,并针对其中的重大风险源进行量化估测,提
出相应的风险控制措施。
(3)评估方法应根据被评估项目的工程特点,选择相应的定性
或定量的风险评估方法。一般采用风险指标体系法、作业条件危险
性分析法等。3)评估组织与评估报告

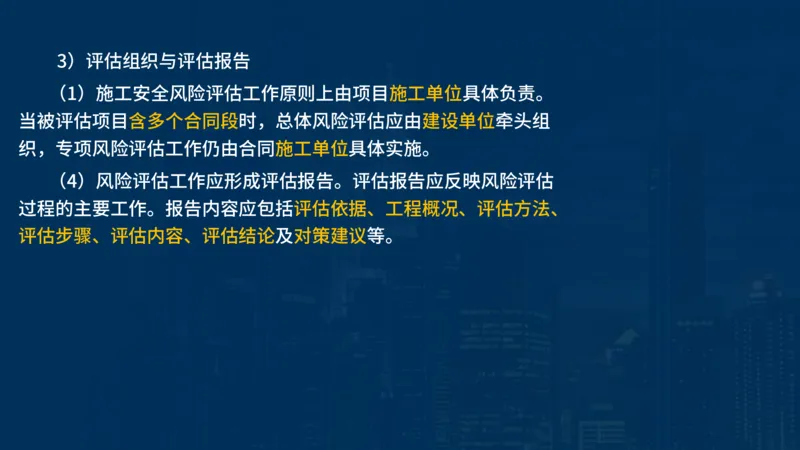

(1)施工安全风险评估工作原则上由项目施工单位具体负责。
当被评估项目含多个合同段时,总体风险评估应由建设单位牵头组
织,专项风险评估工作仍由合同施工单位具体实施。
(4)风险评估工作应形成评估报告。评估报告应反映风险评估
过程的主要工作。报告内容应包括评估依据、工程概况、评估方法、
评估步骤、评估内容、评估结论及对策建议等。4)实施要求
(2)风险评估后报告经监理单位审核后应向建设单位报备,建
设单位应对极高风险(IV级)的施工作业,组织专家或安全评估机
构进行论证或复评后,提出降低风险的措施建议;当风险无法降低
时,应及时调整设计、施工方案,并向公路工程应急管理部门备案。
(3)公路桥梁和隧道工程施工安全风险评估应遵循动态管理的
原则,当工程设计方案、施工方案、工程地质、水文地质、施工队
伍等发生重大变化时,应重新进行风险评估。
(4)施工安全风险评估工作费用应在项目安全生产费用中列支。15.公路桥梁和隧道工程施工安全风险评估应遵循动态管理的
原则,当工程( )等发生重大变化时,应重新进行风险评估。
A.设计方案
B.施工工期
C.施工方案
D.施工队伍
E.工程地质15.【答案】ACDE
【解析】公路桥梁和隧道工程施工安全风险评估应遵循动态管
理的原则,当工程设计方案、施工方案、工程地质、水文地质、
施工队伍等发生重大变化时,应重新进行风险评估。综上所述,
因此选择ACDE选项。
【考点来源】第七章第一节第三目 公路工程项目施工安全风
险评估考点16:施工方案编制与审批
1)施工方案编制、审核和审批人规定
对于一般施工方案,应由各专业工程师或专业分包单位专业工
程师编制,项目技术部门或专业分包单位技术部门审核,项目总工
程师或专业分包单位技术负责人审批;对于重大施工方案,应由项
目总工程师组织编制,施工单位技术管理部门组织审核,由施工单
位技术负责人进行审批。
2)专家论证
超过一定规模的危险性较大的分部分项工程专项方案应当由施
工单位组织召开专家论证会。实行施工总承包的,由施工总承包单
位组织召开专家论证会。16.对于重大施工方案,应由( )组织编制。
A.项目专业工程师
B.项目技术负责人
C.项目负责人
D.施工单位技术负责人16.【答案】B
【解析】对于一般施工方案,应由施工单位或项目专业工程师
编制,项目技术部门组织审核,由项目技术负责人审批;对于
重大施工方案,应由项目技术负责人组织编制,中标单位技术
管理部门组织审核,必要时组织相关专家进行论证,由中标单
位技术负责人进行审批。
【考点来源】第八章第三节第二目 公路工程项目施工方案编
制考点17:路面工程质量检验
1)稳定土基层和底基层实测项目
压实度(△)、平整度、纵断高程、宽度、厚度(△)、横坡、
强度(△)。
2)级配碎(砾)石基层和底基层实测项目
压实度(△)、弯沉值、平整度、纵断高程、宽度、厚度
(△)、横坡。17.水泥稳定粒料基层实测项目中,不属于关键项目的是
( )。
A.压实度
B.厚度
C.宽度
D.强度17.【答案】C
【解析】水泥稳定粒料基层和底基层实测内容有:压实度
(△)、平整度、纵断高程、宽度、厚度(△)、横坡、强度
(△)。
【考点来源】第十一章第二节第一目 公路工程质量数据统计
分析方法及应用考点18:技术交底的分级要求
1.技术交底的分级要求
第一级:项目总工向项目各部门负责人及全体技术人员进行交
底。
第二级:项目技术部门负责人或各分部分项工程主管工程师向
现场技术人员和班组长进行交底。
第三级:现场技术员负责向班组全体作业人员进行技术交底。18.下列关于技术交底分级要求,说法正确的是( )。
A.第一级:项目总工程师向项目各部门负责人及全体技术人员
进行交底
B.第一级:施工单位技术负责人向项目总工程师进行交底
C.第二级:项目总工程师向现场技术人员和班组长进行交底
D.第二级:项目技术部门负责人向现场技术人员和班组长进行
交底
E.第三级:现场技术员负责向班组全体作业人员进行技术交底18.【答案】ADE
【解析】技术交底必须在相应工程内容施工前进行。施工技术
交底应分级进行。第一级: 项目总工程师向项目各部门负责
人及全体技术人员进行交底。第二级:项目技术部门负责人或
各分部分项主管工程师向现场技术人员和班组长进行交底。第
三级:现场技术员负责向班组全体作业人员进行技术交底。
【考点来源】第十五章第一节第三目 公路工程施工技术交底考点19:施工监测中的测量工作
(1)高填深挖路基监测测量工作
①高填方路基监测
A.稳定性监测:对路基原地表沉降、边桩位移测量。
B.沉降量监测:对中桩、路肩、平台、坡脚等沉降量观测。
C.地表水平位移量监测。
D.挡墙位移监测:观测点埋设在挡墙顶面。
②深挖路堑监测
A.边坡变形观测:变形观测墩埋设于断面边坡坡口线外2m。
B.施工安全监测:监测点埋设于各级开挖平台坡脚处。19.下列不属于高填方路基监测测量工作内容的是( )。
A.稳定性监测
B.沉降量监测
C.边坡变形观测
D.挡墙位移监测19.【答案】C
【解析】高填方路基监测:
A.稳定性监测:对路基原地表沉降、边桩位移测量。
B.沉降量监测:对中桩、路肩、平台、坡脚等沉降量观测。
C.地表水平位移量监测。
D.挡墙位移监测:观测点埋设在挡墙顶面。
【考点来源】第十五章第一节第五目 公路工程施工测量管理考点20:机械设备档案管理
建立机械设备管理台账。机械设备档案主要包括下列内容:
(1)设备的名称、类别、数量、统一编号。
(2)设备的购买日期。
(3)产品合格证及生产许可证(复印件及其他证明材料)。
(4)使用说明书等技术资料。
(5)《大、中型设备安装、拆卸方案》《施工设备验收单》及
《安装验收报告》。
(6)各设备操作人员资格证明材料。20.机械设备档案主要包括的内容有( )。
A.设备的名称、类别、数量、统一编号
B.设备日常使用状态记录
C.产品合格证及生产许可证
D.安装验收报告
E.设备维护保养记录20.【答案】ACD
【解析】施工单位应建立机械设备管理台账。机械设备档案主
要包括下列内容:
(1)设备的名称、类别、数量、统一编号。
(2)设备的购买日期。
(3)产品合格证及生产许可证(复印件及其他证明材料)。
(4)使用说明书等技术资料。
(5)《大、中型设备安装、拆卸方案》《施工设备验收单》
及《安装验收报告》。
(6)各设备操作人员资格证明材料。
综上所述,因此选择ACD选项。
【考点来源】第十五章第二节第二目 公路工程施工机械设备
管理要求
