2026年一级建造师《建筑实务》真题解析

一、单选题(共20题,每题1分。每题的备选项中,只有一个最符合题意)
1.根据《民用建筑设计统一标准》GB50352-2019,建筑高度大于100m的民用建筑属于( )。
A.低层建筑
B.多层建筑
C.高层建筑
D.超高层建筑
【答案】D
【解析】建筑高度大于100m的民用建筑为超高层建筑。
2.“好房子”要求,新建住宅建筑的层高不应低于( )m。
A.2.8
B.2.9
C.3.0
D.3.1
【答案】C
【解析】新建住宅建筑的层高≥3.00m。
3.“好房子”要求上层卫生间排水时,在卧室内测得的排水噪声等效声级不应大于( )dB.
A.33
B.55
C.60
D.65
【答案】A
【解析】上层卫生间排水时,在卧室内测得的排水噪声等效声级s33dB.
4.建筑消能器的抽样责任单位是( )。
A.监理单位
B.建设单位
C.施工单位
D.生产厂家
【答案】A
【解析】消能器的抽样应由监理单位根据设计文件和相关规程的有关规定进行。
5.下列变形缝装置类别中,属于按其使用部位分类的是( )。
A.平面型
B.转角型
C.抗震型
D.楼地面变形缝
【答案】D
【解析】按照建筑物变形缝装置的使用部位分类:(1)楼地面变形缝。(2)内墙、顶棚吊顶变形缝。(3)外墙变形缝。(4)屋面变形缝。
6.下列预应力混凝土构件中,属于在一般环境下满足耐久性要求的混凝土最低强度等级不低于C30的是( )。
A.预应力混凝土柱
B.预应力混凝土梁
C.预应力混凝土墙
D.预应力混凝土楼板
【答案】D
【解析】预应力混凝土楼板结构混凝土最低强度等级≥C30,其他预应力混凝土构件的混凝土最低强度等级≥C40。
7.建筑钢材的力学性能包括( )。
A.拉伸性能、冲击性能、弯曲性能
B.拉伸性能、冲击性能、焊接性能
C.焊接性能、冲击性能、弯曲性能
D.拉伸性能、冲击性能、疲劳性能
【答案】D
【解析】力学性能包括拉伸性能、冲击性能、疲劳性能等。工艺性能包括弯曲性能和焊接性能等。
8.下列混凝土粗骨料碎石检测指标中,属于用于经常性生产质量控制强度检验指标的是( )
A.岩石抗压强度
B.碱活性
C.坚固性
D.压碎指标
【答案】D
【解析】碎石或卵石的强度可用岩石抗压强度和压碎指标两种方法表示。对经常性的生产质量控制则可用压碎指标值来检验。
9.下列哪一种木材属于硬质木材( )
A.松树
B.桦树
C.杉树
D.柏树
【答案】E
【解析】阔叶树常称为硬木材,包括榆树、桦树、水曲柳、檀树等众多树种。针吐树常称为软木材,包括松树、杉树和柏树等。
10.下列防火玻璃中,属于隔热型的是()。
A.夹丝玻璃
B.耐热玻璃
C.夹层防火玻璃
D.微晶玻璃
【答案】C
【解析】(1)建筑用防火玻璃分为两大类,即非隔热型防火玻璃和隔热型防火玻璃。 (2)非隔热型防火玻璃又称为耐火玻璃。这类防火玻璃均为单片结构,其中又可分为夹丝玻璃、耐热玻璃和微晶玻璃三类。(3)隔热型防火玻璃为夹层或多层结构,因此也称为复合型防火玻璃。
11.关于建筑施工期间沉降观测周期和时间要求的说法,正确的是( )
A.在基础开工时开始观测
B.民用高层建筑每加高2~3层观测1次
C.工程暂时停工期间停止观测
D.竣工第一年开始每年观测1次
【答案】B
【解析】A选项,在基础完工后或地下室砌完后开始观测。B选项,民用高层建筑宜每加高2~3层观测1次。C选项,施工中若暂时停工,停工时及重新开始时要各测1次,停工期间每隔2~3个月测1次。D选项,竣工后运营阶段的观测次数:在第一年观测3~4次;第二年观测2~3次;第三年开始每年1次,到沉降达到稳定状态和满足观测要求为止。
12.下列土的性质中,属于土的抗剪强度指标的是( )。
A.密实度
B.内摩擦角
C.可松性
D.天然含水量
【答案】B
【解析】内摩擦角:土体中颗粒间的表面摩擦力和咬合力组成的摩擦特性,是土的抗剪强度指标。
13.钢筋混凝土预制桩锤击沉桩顺序是( )。
A.先深后浅,先大后小,先长后短,先密后疏
B.先浅后深,先小后大,先短后长,先疏后密
C.先深后浅,先小后大,先长后短,先密后疏
D.先深后浅,先大后小,先短后长,先疏后密
【答案】A
【解析】锤击沉桩法沉桩顺序应按先深后浅、先大后小、先长后短、先密后疏的次序进行。对于密集桩群应控制沉桩速率,宜从中间向四周或两边对称施打;当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打。
14.烧结空心砖砌体的竖缝应采用( )砌筑。
A.赶浆法
B.刮浆法
C.灌浆法
D.挤浆法
【答案】B
【解析】烧结空心砖砌体:竖缝应采用刮浆法,先抹砂浆后再砌筑。
15.空间网格钢结构采用跨越施工时,适用的安装方法是( )
A.整体提升法
B.分条或分块吊装法
C.高空悬拼安装法
D.滑移法
【答案】D
【解析】滑移法适用于能设置平行滑轨的各种空间网格结构,尤其适用于跨越施工或场地狭窄、起重运输不便等情况。
16.关于预制构件安装的说法,正确的是( )。
A.预制柱宜按照中柱、边柱、角柱顺序安装
B.与现浇部分连接的预制剪力墙板应后安装
C.预制梁按照先主梁、后次梁,先低后高的原则安装
D.临时支撑在构件安装后随即拆除
【答案】C
【解析】A选项,预制柱安装宜按照角柱、边柱、中柱顺序进行安装,与现浇部分连接的柱宜先行安装。B选项,与现浇部分连接的墙板宜先行吊装,其他宜按照外墙先行吊装的原则进行吊装。C选项,预制梁和叠合梁、板安装顺序应遵循先主梁、后次梁,先低后高的原则。D选项,临时支撑应在后浇混凝土强度达到设计要求后方可拆除。
17.寒冷地区墙体保温采用非闭孔保温材料时,应有完整的( )。
A.隔汽层
B.防风层
C.隔热层
D.防寒层
【答案】A
【解析】建筑伸缩缝、沉降缝、抗震缝处的幕墙保温或密封做法应符合设计要求。严寒、寒冷地区当采用非闭孔保温材料时,应有完整的隔汽层。
18.关于吊顶工程施工顺序的说法,正确的是( )
①安装水电管线;②安装龙骨;③安装面板;④安装压条。
A.①②③④
B.2①③4
C.1243
D.②①④③
【答案】A
【解析】吊顶工程施工顺序:放线一弹龙骨分档线一安装水电管线一安装主龙骨一安装副龙骨一安装罩面板一安装压条。
19.深基坑工程实行专业分包时,编制危大工程专项施工方案的单位可以是( )
A.建设单位
B.设计单位
C.专业承包单位
D.监理单位
【答案】C
【解析】建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。
20.实行企业委派制,接受企业安全生产管理机构直接领导的项目管理人员是( )
A.项目经理和质量经理
B.项目安全总监和专职安全生产管理人员
C.生产经理和总工程师
D.商务经理和机电经理
【答案】B
【解析】根据住房和城乡建设部关于印发《建筑施工企业、工程项目安全生产管理机构设置及安全生产管理人员配备办法》的通知,第二十九条项目安全总监和专职安全生产管理人员实行企业委派制度,接受企业安全生产管理机构直接领导。项目安全总监和专职安全生产管理人员应当协助项目经理做好安全生产工作,并定期将项目安全生产管理情况报告企业安全生产管理机构。
二、多选题(共10题,每题2分。每题的备选项中,有2个或者2个以上符合题意,至少有一个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.墙面必须使用耐水腻子的房间有( )。
A.厨房
B.卫生间
C.地下室
D.书房
E.起居室
【答案】ABC
【解析】厨房、卫生间、地下室墙面必须使用耐水腻子。
22.结构上的作用根据随时间变化的特性分别为( ).
A.直接作用
B.永久作用
C.偶然作用
D.可变作用
E.间接作用
【答案】BCD
【解析】结构上的作用根据随时间变化的特性分为永久作用、可变作用和偶然作用。
23.高压旋喷桩处理地基的施工方法可选用()。
A.单轴搅拌法
B.双轴搅拌法
C.单管法
D.双管法
E.三管法
【答案】CDE
【解析】高压旋喷桩施工根据工程需要和土质条件,可选用单管法、双管法和三管法。
24.关于屋面卷材防水层施工的说法正确的是()。
A.先进行细部构造处理
B.由屋面最高处向下铺贴
C.卷材宜平行屋脊铺贴
D.上下层卷材可相互垂直铺贴
E.平行屋脊的搭接缝应顺流水方向
【答案】ACE
【解析】AB选项,卷材防水层施工时,应先进行细部构造处理,然后由屋面最低标高向上铺贴。CD选项,卷材宜平行屋脊铺贴,上下层卷材不得相互垂直铺贴。E选项,平行屋脊的搭接缝应顺流水方向。
25.关于板材隔墙板安装的说法,正确的是( )。
A.无门洞口的墙体,应从墙两端向中间同时进行
B.无门洞口的墙体,应从一端向另一端依次进行
C.应从门洞口处向两端依次进行
D.GRC空心混凝土隔墙板胶粘剂一般采用建筑胶聚合物水泥砂浆
E.门洞两侧宜用整块板
【答案】BCE
【解析】ABCE选项,隔墙板安装顺序应从门洞口处向两端依次进行,门洞两侧宜用整块板;无门洞的墙体,应从一端向另一端顺序安装。D选项,加气混凝土隔墙胶粘剂一般采用建筑胶聚合物砂浆,GRC空心混凝土隔墙胶粘剂一般采用建筑胶粘剂,增强水泥条板、轻质混凝土条板、预制混凝土板等则采用丙酸类聚合物液状胶粘剂。
26.关于构件式玻璃幕墙结构胶与密封胶施工的说法,正确的是( )
A.硅酮结构密封胶的注胶可在现场进行
B.硅酮结构密封胶的注胶应在洁净的专业注胶室进行
C.密封胶在接缝内应三面粘结
D.密封胶在接缝内应两对面粘结
E.硅酮结构密封胶与硅酮耐候密封胶不能互换使用
【答案】BDE
【解析】AB选项,硅酮结构密封胶的注胶应在洁净的专用注胶室进行。CD选项,密封胶在接缝内应两对面粘结,不应三面粘结。E选项,硅酮结构密封胶与硅酮耐候密封胶的性能不同,二者不能互挽使用.27.施工现场建筑垃圾的减量化工作应遵循的总体原则包括(),
A.源头减量
B.分类管理
C.就地处理
D.排放控制
E.集中存放
【答案】ABCD
【解析】施工现场建筑垃圾的减量化工作应遵循“估算先行、源头减量、分类管理、就地处理、排放控制”的总体原则。
28.房屋建筑禁止使用设备()。
A.龙门架
B.门式起重机
C.现场组装手提吊篮
D.竹子脚手架
E.木质脚手架
【答案】CDE
【解析】禁止使用的施工设备
(1)禁止使用竹(木)脚手架。可使用承插型盘扣式钢管脚手架、扣件式非悬挑钢管脚手架等替代。
(2)禁止使用手动吊篮(现场组装)。可使用电动作业吊篮等替代。
(3)禁止使用三点式安全带。可使用五点式安全带替代。
29.依据《建筑与市政工程施工质量控制通用规范》GB 55032-2022,工程竣工验收前,施工单位应完成的工作有( )。
A.自检合格
B.编制工程质量评估报告
C.组织工程竣工预验收
D.编制工程竣工报告
E.组织工程竣工验收
【答案】AD
【解析】单位工程完工后,各相关单位应按下列要求进行工程竣工验收:
①勘察单位应编制勘察工程质量检查报告,按规定程序审批后向建设单位提交;
②设计单位应对设计文件及施工过程的设计变更进行检查,并应编制设计工程质量检查报告,按规定程序审批后向建设单位提交;
③施工单位应自检合格,并应编制工程竣工报告,按规定程序审批后向建设单位提交;
④监理单位应在自检合格后组织工程竣工预验收,预验收合格后应编制工程质量评估报告,按规定程序审批后向建设单位提交;
⑤建设单位应在竣工预验收合格后组织监理、施工、设计、勘察单位等相关单位项目负责人进行工程竣工验收。
30.关于施工现场用火要求的说法,正确的有(),
A.动火操作人员应具有相应的资质
B.应将动火作业安排在使用可燃建筑材料的施工作业前进行
C.动火作业场所应配备灭火器材和动火监护人
D.5级及以上风力时,禁止焊接、切割等室外动火作业
E.监护人员应在动火作业结束后与作业人员一起离开
【答案】ABCD
【解析】《建设工程施工现场消防安全技术规范》局部修订条文的公告6.3.1:
A选项,动火操作人员应具有相应的资质。B选项,施工作业安排时,应将动火作业安排在使用可燃建筑材料的施工作业前进行,C选项,动火作业场所应配备灭火器材,并应配备动火监护人进行现场监护每个动火点均应配备1个监护人。D选项,五级及以上风力时,应停止焊接、切割等室外动火作业。E选项,动火作业后,应对现场进行检查,并应在确认无火灾危险后,动火操作人员再离开,监护人员在动火作业结束后,应至少在现场监护30min。
三、实务操作和案例分析题(共5题,一、二、三题各20分,四、五题各30分)
案例一
背景资料:某住宅小区采用自主更新、原拆原建进行危旧房改造,新建工程为地下2层,地上6-8层,总建筑面积8.53万平方米,地下为钢筋混凝土结构,地上为装配式混凝土结构和钢结构。工程总承包单位贯彻落实国务院《城市更新“十四五”规划》部署,积极开展智能建造,推广装配式建筑、装配式装修和绿色施工。开发应用了装配式混凝土结构、钢结构、木结构、模块化结构、装配式装饰装修及装配式建造技术,如图1所示。

施工总承包单位积极响应国务院《关于深入实施”“人工智能+”行动意见》,遵循《智能建造技术导则(试行)》,以“提品质、降成本”为目标,因地制宜应用了数字设计、智能施工等智能建造各阶段的关键技术产品,提升了企业的工业化、数字化、绿色化水平,与专业机构联合研发了服务于项目经理部的施工管理智能体(Al Agent),其主要功能场景见表1。
表1项目施工管理智能体(AI Agent)功能场景信息表(部分)
项目/名称 | 项目经理 | 总工程师 | 安全总监 | 质量总监 | 商务经理 | 资料员 |
服务岗位 | 项目经理生产经理 | 总工程师,技术部门负责人,技术人员 | 安全总监,安全部门负责人,安全员 | 质量部门负责人,质量员 | 商务成本负责人,预算、成本核算员,材料员 | 资料员,施工员,安全员,试验员 |
主要功能场景 | 进度诊断风险预警流程闭环G | 标准服务施工方案技术交底H | 隐患识别培训教育危大预警l | 质量巡检通病防治整改跟进J | 合同管理成本偏差预算结算K | 施工日志资料形成资料查询L |
备选功能场景 | 资源协调、风险分级、变更索赔、设计优化、过程控制、资料归档 |
施工单位技术部在审查项目部编制的冬期施工专项方案时,提出以下问题,要求修改:
(1)桩基静荷载试验前,应对试桩周围的冻土保温;
(2)对装饰工程有特殊要求的砌体,不宜采用掺加氯盐的砂浆砌筑;
(3)预拌混凝土拌合物的出机温度可根据运输和输送距离的经验确定;
(4)同条件养护混凝土试件应在标养后进行试验;
(5)栓钉施焊环境温度低于0℃时,打弯试验的数量应增加10%。
【问题】
1.答出图1中B~F处显示的装配式建造(结构)名称。(如:A管道安装)
2.除数字设计、智能施工外,智能建造在建筑全生命周期中的应用还有哪些阶段?鼓励推行人机协同作业的施工场景(环节)有哪些?
3.将表1中备选功能场景分别明确到G~K处。(如:L资料归档)
4.答出冬期施工专项方案问题的正确做法。
【答案】
1.B钢结构,C装配式混凝土结构,D模块化结构,E装配式装饰装修,F木结构。 (1分×5=5分)
2.(1)阶段还包括:数字勘察、智能生产、智慧运维。(1分×3=3分)
(2)施工场景(环节)包括:危、繁、脏、重。(1分×4=4分)
3.功能场景:G资源协调,H设计优化,1风险分级,J过程控制,K变更索赔。 (1分×5=5分)
4.正确做法1:桩基静荷载试验前,应将试桩周围的冻土融化或挖除。 (0.5分)
正确做法2:对装饰工程有特殊要求的砌体,不得采用掺氯盐的砂浆砌筑砌体。 (0.5分)
正确做法3:预拌混凝土拌合物的出机温度可根据运输和输送距离经热工计算确定。 (0.5分)
正确做法4:同条件养护试件应在解冻后进行试验。 (0.5分)
正确做法5:栓钉施焊环境温度低于0℃时,打弯试验的数量应增加1%。 (1分)
案例二
背景资料:某住宅小区工程共8个单体,地下2层,地上5~8层,总建筑面积为10.5万平方米。地下为钢筋混凝土框架-剪力墙结构,地上为装配式钢筋混凝土结构。施工总承包单位组织项目部进场施工。
项目总工程师主持编制了施工组织设计,报企业技术负责人审批。其中:施工总平面布置中采用6台塔吊作业,群塔布置时考虑了各塔吊之间相互位置等影响因素;制订的工程施工进度网络计划见图2。

施工中,工程发生了重大设计变更,项目部及时对施工组织设计进行了修改,由项目经理审批后继续实施。

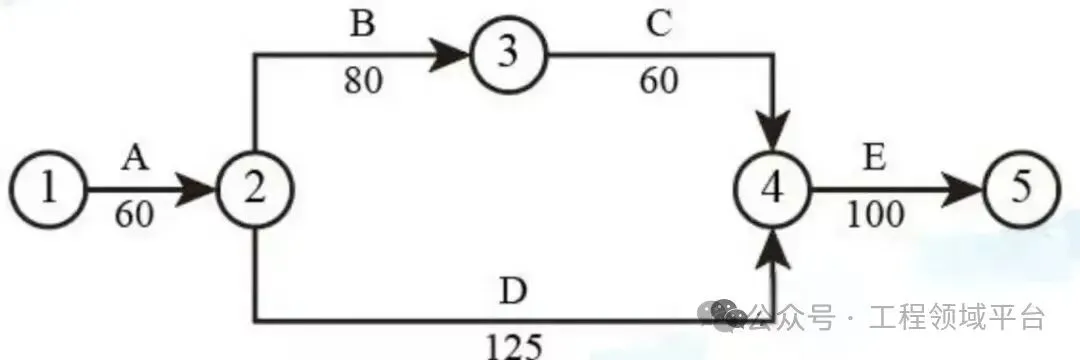

图2工程施工进度网络计划图(单位:天)
工程施工到第100天时,工作A才全部完成,工作B刚开始施工,总工期延误40天,业主要求按原工期300天完成。项目部按费用优化要求进行了相关工作持续时间及费用调整,各工作最大可压缩时间及赶工费用见表2。
工作 | A | B | C | D | E |
最大压缩时间(天) | - | 25 | 10 | 30 | 30 |
赶工费用(万元/天) | - | 3 | 4 | 2 | 4 |
表2各工作进度调整相关参数表
公司主管部门对项目施工现场临时用电进行专项检查中发现以下问题,要求整改:
(1)临时用电工程由使用单位验收;
(2)TN-S系统采用单相供电时,使用五芯电缆;
(3)电焊机开关箱内设有照明开关;
(4)配电箱导线进线口设置在箱体底面,出线口设置在箱体顶面;
(5)PE线上设置警示信号灯。
项目技术部门编制了工程试验检测方案,明确了工程用钢筋、混凝土等材料的各项性能试验内容,以及取样组数和每组试件数量。如标准养护混凝土抗压强度试样每组3块试件;钢筋直螺纹连接试样每组3根试件等。同时确定了施工试验资料的责任部门(岗位)。
【问题】
1.答出项目部在施工组织设计管理中存在问题的正确做法。群塔布置中需要考虑的影响因素还有哪些?
2.答出图2中施工进度计划的关键线路。如原工期300天不变,需要优化调整持续时间的工作B、E分别缩短多少天(表示为:工作C0天)?调整后的总赶工费用是多少万元?
3.答出施工现场临时用电问题的正确做法。
4.分别答出抗渗混凝土、同条件养护混凝土、套简连接灌浆料强度试样和钢筋原材(拉伸+弯曲)试样每组试件块(根)数(如:标养混凝土3块)。答出项目工程施工试验资料的责任部门(岗位)。
【答案】
1.(1)正确做法1:由项目负责人主持编制施工组织设计。 (1分)
正确做法2:施工组织总设计应由总承包单位技术负责人审批。 (1分)
(2)影响因素还包括:高度、覆盖范围、防碰撞措施。 (1分×3=3分)
2.(1)关键线路:A一B一C一E(或1一2=3一4=⑤) (1分)
(2)工作B15天,工作E25天。 (1分×2=2分)
(3)调整后的总赶工费用为145万元。 【解析】15×3+25×4=145万元(1分)
3.正确做法1:临时用电工程应经总承包单位和分包单位共同验收。(1分)
正确做法2:TN-S系统采用单相供电时应选择三芯电缆。 (1分)
正确做法3:动力开关箱与照明开关箱必须分设。 (1分)
正确做法4:导线进出线口应设在箱体的下底面。 (1分)
正确做法5:保护接地导体(PE)上严禁通过工作电流(不得设置警示信号灯)。 (1分)
4.(1)抗渗混凝土6块,同条件养护混凝土3块,套筒连接灌浆料强度试样3块,钢筋原材(拉伸+弯曲)4根(拉伸2根、弯曲2根)。 (1分×4=4分)
(2)项目工程施工试验资料的责任部门(岗位):技术部门、试验部门。 (1分×2=2分)
案例三
背景资料:某新建三甲医院工程,地下2层,地上16层,总建筑面积6.8万平方米,框架-剪力墙结构,局部为钢结构。基础底板大体积混凝土施工方案中,根据混凝土浇筑体温度控制规定和浇筑体的温度等试算情况,确定了混凝土浇筑体的温控指标和监测点的位置与数量。混凝土温控测试区的监测点按照平面分层布置,沿厚度方向温控监测点的布置如图3所示。

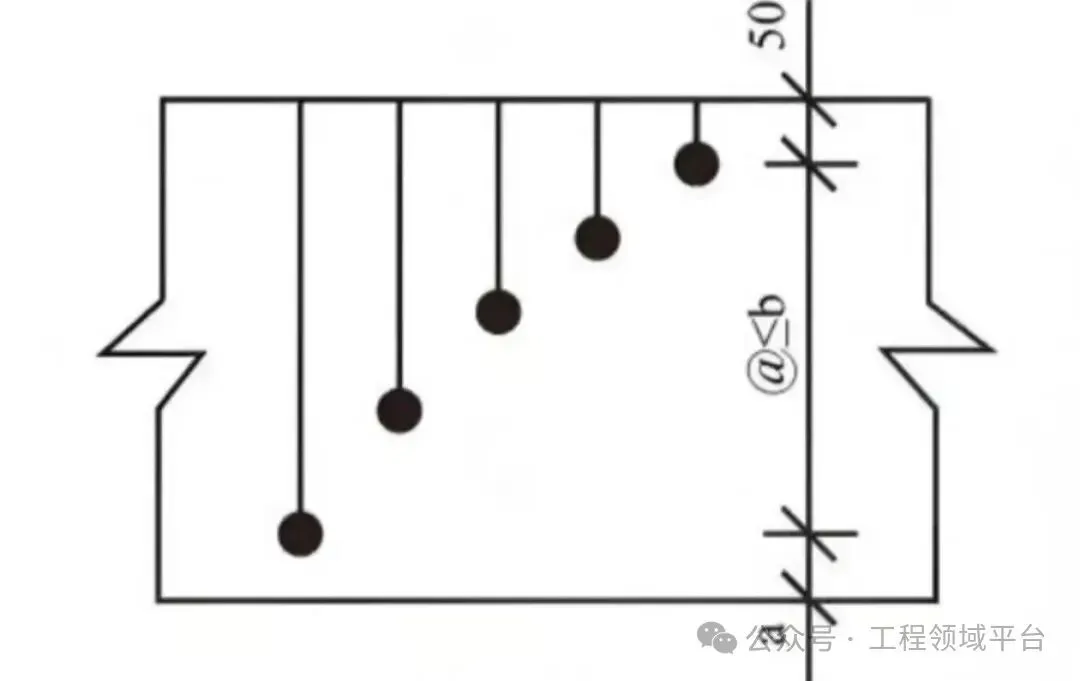

图3混凝土温度测试区监测点布置示意图(厚度方向,单位mm)
项目质量工程师在基础底板钢筋、模板工程检查中,发现以下问题:地下室外墙竖向钢筋放在水平钢筋内侧;外墙水平施工缝处设置的中置式橡胶止水带在墙体转角处的接头呈直角状,连接采用结构胶粘结;个别部位设置的钢板止水带焊接接头采用断续焊,要求整改。
监理工程师对钢结构焊接工程质量检查主控项目中的焊接材料、焊接人员、焊接工艺和一、二级焊缝等项目施工质量进行了检查,提出了质量要求。如对一、二级焊缝的内部缺陷进行无损检测等。
项目部针对管道穿墙(地)处与混凝土脱离产生裂缝漏水的现象,分析造成的原因有:穿墙(地)管道周围混凝土浇筑振捣不密实;没有清除穿墙(地)管道表面锈蚀层,致使与混凝土粘接不严等。据此提出的防治措施包括:加强混凝土振捣;混凝土浇筑前加强清理穿墙管外表面等。
【问题】
1.答出图3中a、b值各是多少?每昼夜温控监测不应少于多少次?大体积混凝土施工前,为确定温控指标,对混凝土浇筑体的试算内容还有哪些?
2.答出基础底板钢筋、模板工程存在问题的正确做法。
3.答出钢结构焊接工程质量检查主控项目中,对焊接材料、焊接人员和焊接工艺的施工质量要求。
4.造成管道穿墙处与混凝土脱离、裂缝漏水现象的原因还有哪些?其通病防治措施还有哪些?
【答案】
1. (1) a为50,b为500。(1分×2=2分)
(2)每昼夜温控监测4次。(1分)
(3)试算内容还包括:温度应力、收缩应力。 (1分×2=2分)
2.正确做法1:地下室外墙竖向钢筋放在水平钢筋外侧。 (1分×5=5分)
正确做法2:橡胶止水带应采用热硫化连接。
正确做法3:连接接头不应设在结构转角部位。
正确做法4:转角部位应呈圆弧状。
正确做法5:钢板止水带采用焊接连接时应满焊。
3.(1)焊接材料的施工质量要求:在使用前按规定进行烘焙和存放。 (1分)
(2)焊接人员的施工质量要求:持证焊工必须在其焊工合格证书规定的认可范围内施焊,严禁无证焊工施焊。(1分)
(3)焊接工艺的施工质量要求:施工单位应按规定进行焊接工艺评定,编写焊接工艺规程。(1分×2=2分)
4.(1)原因还包括:(1分×3=3分)
①穿墙(地)管道周围混凝土浇筑困难,振捣不密实。
②穿墙(地)管道接头不严或用有缝管,水渗入管内后,又从管内流出。
③在施工或使用中穿墙(地)管道受振松动,与混凝土间产生缝隙。
(2)防治措施还包括:(1分×3=3分)
①穿墙管设置止水环。
②混凝土终凝前不得振动穿墙管。
③对穿墙管渗漏处进行灌浆堵漏处理。
案例四
背景资料:某新建图书馆项目,总建筑面积7万平方米,地下2层,地上5层,钢筋混凝土框架结构。建设单位编制的招标文件内容有:承包方式为施工总承包,以工程量清单方式计价,支付工程预付款15%,中标人缴纳履约保证金5000.00万元;合同工期为18个月,工程质量为合格;投标文件编制提交时间自招标文件发出之日起至第25d投标截止,投标最高限价37000.00万元,最低限价33000.00万元;园林绿化和消防工程由建设单位进行专业分包,开标时,招标人员当场检查投标文件的密封情况,检查无误后开始工程项目的开标工作。
某施工总承包单位中标,合同工期17个月,质量为合格,中标造价分析如下:分部分项工程费26000.00 万元,措施费3200.00万元,安全生产措施费1200.00万元,暂列金额800.00万元,总包服务费100.00万元,专业工程暂估价2600.00万元,计日工300.00万元;管理费率10%,利润率10%,增值税率9%。
施工总承包单位项目部按照合同约定进场施工,向建设单位申请支付工程预付款、安全生产措施费用等。向公司提交了电梯采购等合同,公司合约部审核电梯采购合同时发现:设备数量条款仅列明了设备名称、套数,其他应明确的内容不全,要求项目部补充完善。
项目部贯彻落实建筑工人实名制管理要求:在工人进场后组织安全教育培训;与培训合格者签订了劳动合同;按规定记录劳务工的考勤、工资支付等从业信息。
项目部应用价值工程原理控制工程成本,通过“功能提高,成本不变”等途径提高工程价值,选择适宜的对象进行工程价值分析,有效降低成本。
施工单位采用单位工程量成本比较法进行租赁钢筋加工设备的选择,备选设备A、B的相关参数信息见表4。

【问题】
1.指出招投标过程中的不妥之处,并说明理由。
2.设备采购合同中的设备数量条款内容还有哪些?
3.分别计算中标造价的其他项目费和工程造价是多少万元。建设单位首次预付安全生产措施费比例是多少?至少向施工总承包单位预付安全生产措施费多少万元?
4.指出项目部在建筑工人实名制管理方面的不妥之处,答出正确做法。建筑工人从业信息的内容还有哪些?
5.应用价值工程原理,控制成本提高工程价值的途径还有哪些?
6.采用单位工程量成本比较法计算选择钢筋加工设备。施工机械选择的方法还有哪些?
【答案】
1.不妥1:中标人缴纳履约保证金5000.00万元。 (0.5分×8=4分)
理由:履约保证金不得超过中标合同额的10%。
不妥2:投标最低限价33000.00万元。
理由:招标人不得设定最低投标限价。
不妥3:园林绿化和消防工程由建设单位进行专业分包。
理由:建设单位不得直接发包。
不妥4:开标时,招标人员当场检查投标文件的密封情况。
理由:开标时,应由投标人或者其推选的代表检查投标文件的密封情况,也可以由招标人委托的公证机构检查并公证,不应由招标人员自行检查。
2.设备数量条款内容还包括:随主机的辅机、附件,易损耗备用品、配件,安装修理工具。 (1分×3=3分)
3.(1)其他项目费:800.00+100.00+2600.00+300=3800.00万元。(1分×2=2分)
(2)工程造价=2600.00+3200.00+3800.00+(2600.00+3200.00+3800.00-2600.00)*9%=35736.00万元。 (1分×2=2分)
(3)首次预付安全生产措施费比例:50%。 (1分)
(4)至少向施工总承包单位预付安全生产措施费为600.00万元。【解析】1200.00×50%= 600.00万元。(1分)
4.(1)不妥1:在工人进场后组织安全教育培训。 (0.5分×4=2分)
正确做法:应在工人进场前组织安全教育培训。
不妥2:在工人进场后与培训合格者签订了劳动合同。
正确做法:在工人进场前应先与工人签订劳动合同。
(2)建筑工人从业信息记录的内容还包括:工作岗位、劳动合同签订、从业记录。(1分分)5.提高工程价值的途径还包括:(1分×4=4分)
①功能不变,成本降低;
②功能提高,成本降低;
③降低辅助功能,大幅度降低成本;

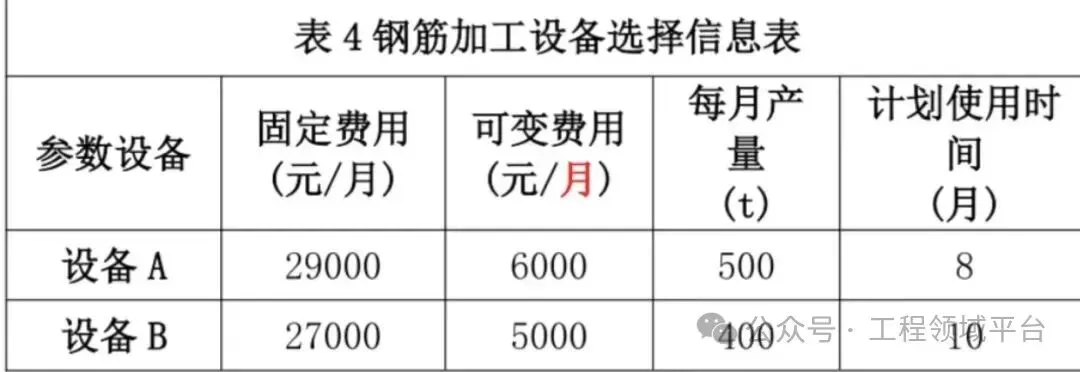

4成本稍有提高,大大提高功能。
6.(1)设备A:
总费用=(29000+6000)*8/(500*8)=70元/t
(1分×2=2分)
设备B:
总费用=(27000+5000)*10/(400*10)=80元/t(1分×2=2分)
因此选择设备A。(1分)
(2)方法还包括:费用年值法、界限时间比较法、综合评分法。 (1分×3=3分)
案例五
背景资料:某办公楼工程,地下2层,地上20层,裙房4层,总建筑面积7.2万m2。地上三层以上为装配式框架一剪力墙结构,其中楼板、楼梯、次梁采用预制构件,一层大厅高度9.0m。施工总承包单位组建项目部组织施工。裙房屋结构施工采用落地式钢管脚手架,监理工程师审查项目脚手架施工方案时,提出以下问题,要求修改。
(1)每搭设完三步距架体后,应及时校正杆件垂直度和水平度;
(2)纵向扫地杆与立杆相连,横向扫地杆与纵向扫地杆相连;
(3)剪刀撑斜杆的倾角为50°~70°;
(4)架体搭设到顶后及时安装安全防护网;
(5)杆件和构件的稳定性应按净截面计算;
(6)脚手架上架设临时用电线路时,应设置隔离措施。
施工过程中公司安全管理部门对项目安全生产和劳动防护作业进行了检查,部分情况如下:
(1)对混凝土结构工程施工安全进行检查,现浇混凝土工程施工主要安全控制内容检查点有:模板支撑体系设计、混凝土浇筑高处作业等;装配式混凝土工程施工时主要安全控制内容检查有:装配式混凝土工程高处作业安全、混凝土构件垂直运输设备使用安全等。
(2)按照《建筑施工安全检查标准》JGJ59对“施工升降机”进行检查评定,其保证项目检查项有:安全装置、钢丝绳、验收与使用等。
(3)对现场特殊工种安全劳动防护用品配备进行检查,发现有架子工使用了三点安全带,要求整改。
一层大厅顶板浇筑混凝土时,局部模板卡件脱落砸在下面违规作业的施工工人脚部造成骨折,此次事故按照其发生原因及性质认定为“生产事故”。
项目竣工后,公司绩效评价小组对项目进行管理绩效评价,评价内容有项目管理特点、管理理念、模式,管理对策、调整及改进和合同履约等,评价结论为合格。
【问题】
1.写出裙房脚手架专项施工方案存在问题的正确做法。
2.现浇及装配式混凝土结构工程施工的主要安全控制内容还有哪些?
3.施工升降机检查评定的保证项目还有哪些?
4.施工作业应配备何种安全带,架子工作业应配备哪些劳动防护用品?
5.按事故的原因及性质分类,建筑安全事故还有哪几类?物体打击事故的防护措施有哪些?
6.项目管理绩效评价的内容还有哪些?
【答案】
1.正确做法1:每搭设完一步距架体后,应及时校正立杆垂直度及水平杆的水平度。(1分×6=6分)
正确做法2:横向扫地杆应固定在立杆上。
正确做法3:剪刀撑斜杆的倾角应在45°~60°之间。
正确做法4:安全防护网应随架体搭设同步安装到位。
正确做法5:杆件和构配件的稳定性应按毛截面计算。
正确做法6:架设临时用电线路时应有绝缘措施。
2.(1)现浇混凝土工程主要安全控制内容还包括:
模板支拆施工安全、混凝土浇筑设备使用安全。(1.5分×2=3分)
(2)装配式混凝土工程主要安全控制内容还包括:
装配式混凝土构件运输及存放作业安全、装配式混凝土构件安装作业安全。(1.5分×2=3分)
3.施工升降机检查评定的保证项目还包括:限位装置、防护设施、附墙架、滑轮与对重、安拆。分×5=5分)
4.(1)应配备五点式安全带。 (1分)
(2)架子工作业应配备的劳动防护用品:
紧口工作服、系带防滑鞋、工作手套。(1分×3=3分)
5.(1)建筑安全事故还包括:质量问题、技术事故、环境事故。(1分×3=3分)
(2)物体打击事故的防护措施:(1分×3=3分)
①在高处安装构件、部件、设施时,应采取可靠的临时固定措施或防坠措施。
②在高处拆除或拆卸作业时,严禁上下同时进行。拆卸的施工材料、机具、构件、配件等,应运至地面,严禁抛掷。
③安全通道上方应搭设防护设施,防护设施应具备抗高处坠物穿透的性能。
6.项目管理绩效评价的内容还包括: (1分×3=3分)
①合同履行与相关方满意度;
②项目管理过程检查、考核、评价;
③项目管理实施成果。
