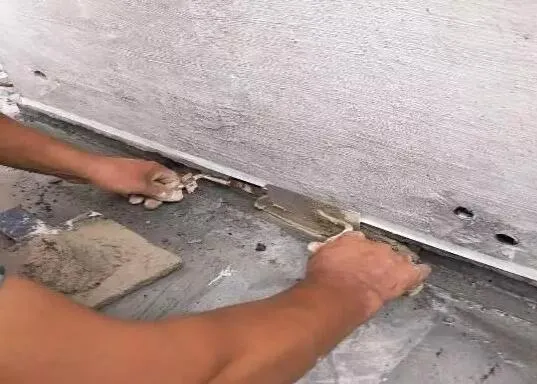

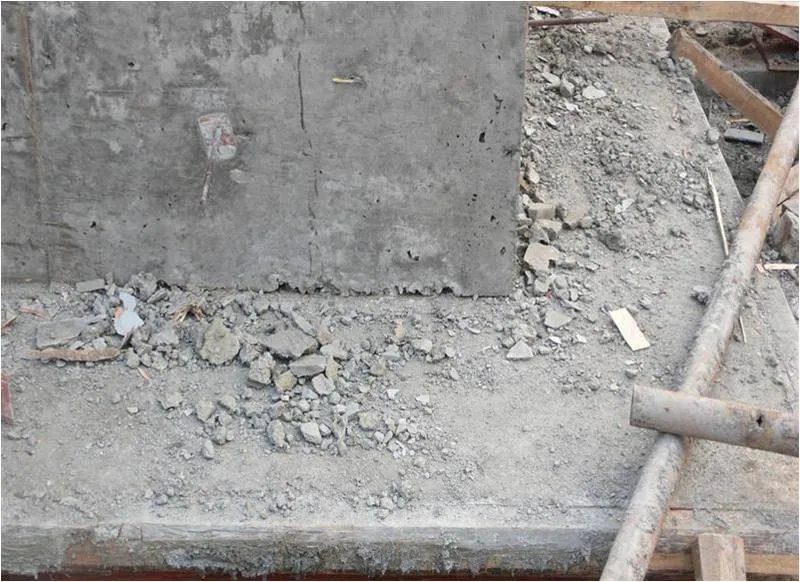

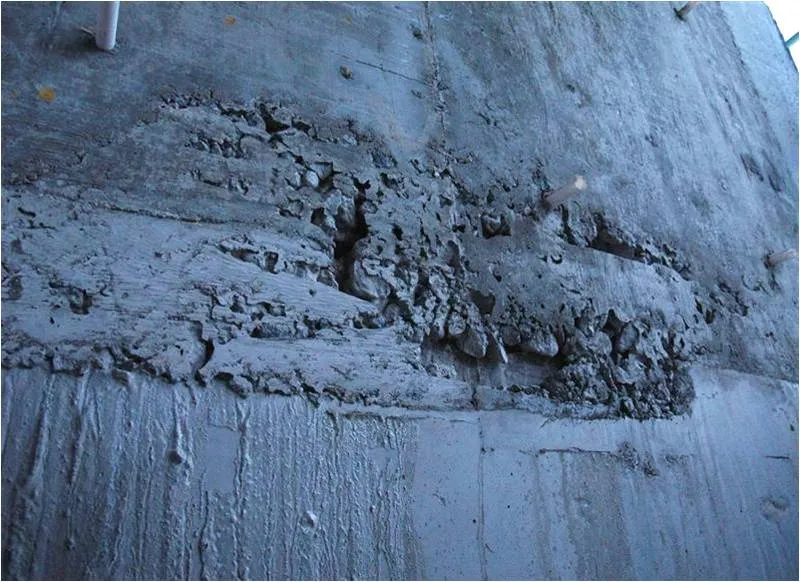

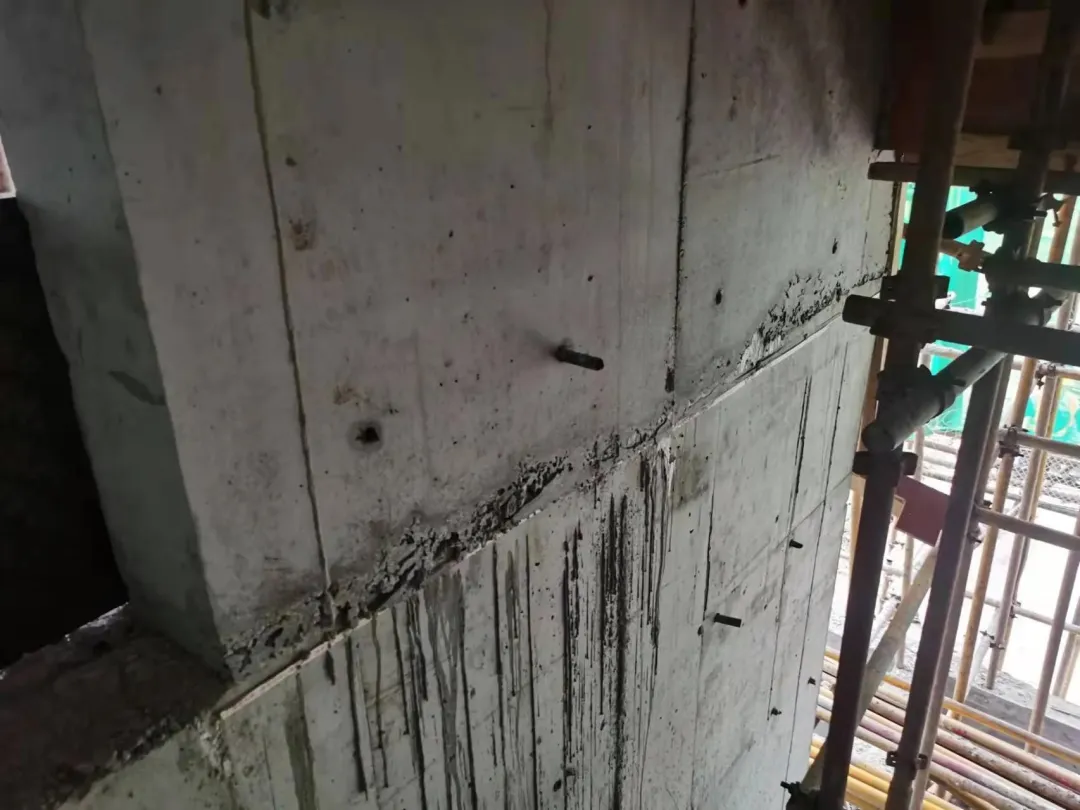

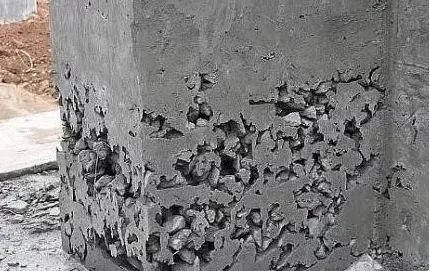

混凝土拆模以后,构件表面最扎眼的两个毛病:一个是错台,一个是漏浆。错台就是两块模板拼接处高低不平,混凝土表面出现台阶状凸起;漏浆就是拼缝没堵严,水泥浆从缝里跑出来,拆模后留下蜂窝麻面。这俩问题说大不大说小不小,搁在工地上谁碰上谁头疼。
某项目做过统计,混凝土外观质量缺陷里有七成以上出在拼缝位置。模板拼缝处理得好不好,直接关系到构件成型质量。传统做法拿砂浆糊一糊、胶带贴一贴,治标不治本。这几年技术论文里冒出不少实用的小改小革做法,原理不复杂,落地也不难,关键在于思路要转变。

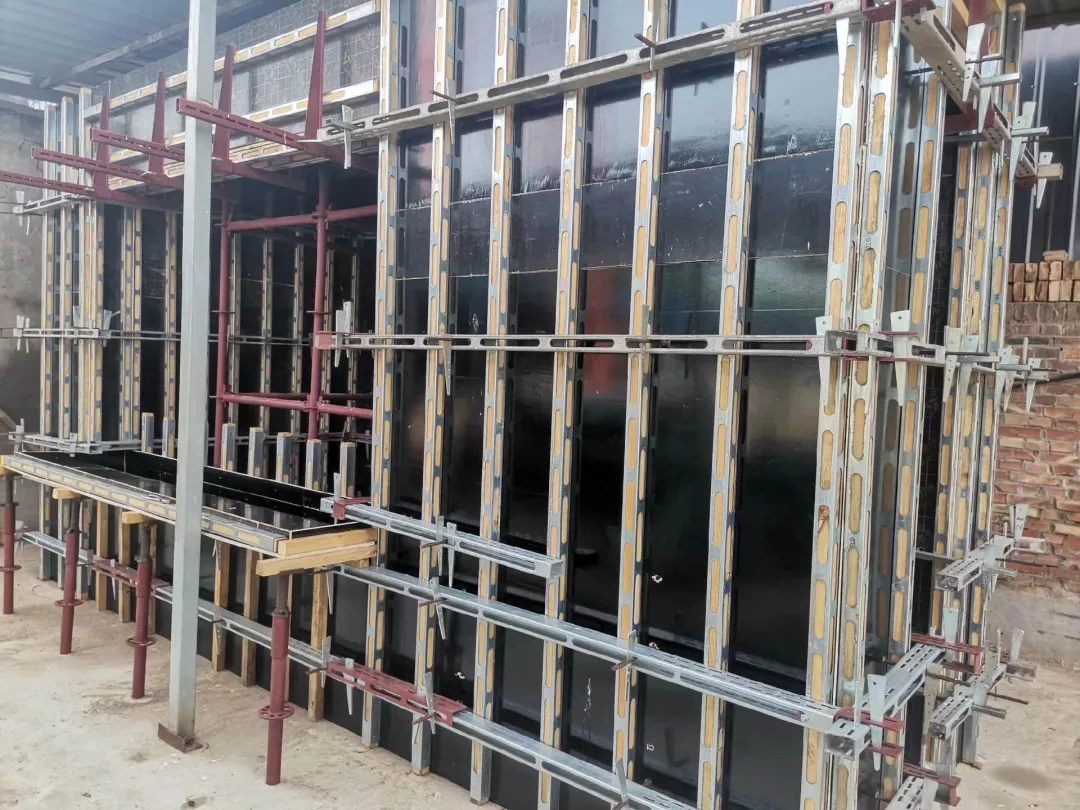

做法一:弹簧补偿角钢密封装置
这个做法出自一篇技术论文,核心思路是把"刚性封堵"变成"弹性补偿"。传统角钢封堵对基层平整度要求高,基层有个凹陷就密封失效。这个装置在角钢里嵌了压缩弹簧和橡胶密封条,弹簧持续给密封条施加径向压力,能自动补偿基层的微小起伏。
装置的关键参数:弹簧初始压缩量控制在30%-40% ,允许±15mm的基层起伏补偿。浇筑过程中,橡胶密封条和基层之间的接触应力保持在0.15MPa以上,这个压力足以挡住水泥浆渗透。整套装置主体是金属材质,密封条用复合橡胶,拆模后清理干净,每使用三层检查一次弹簧和密封条磨损情况,磨损超标就换新。

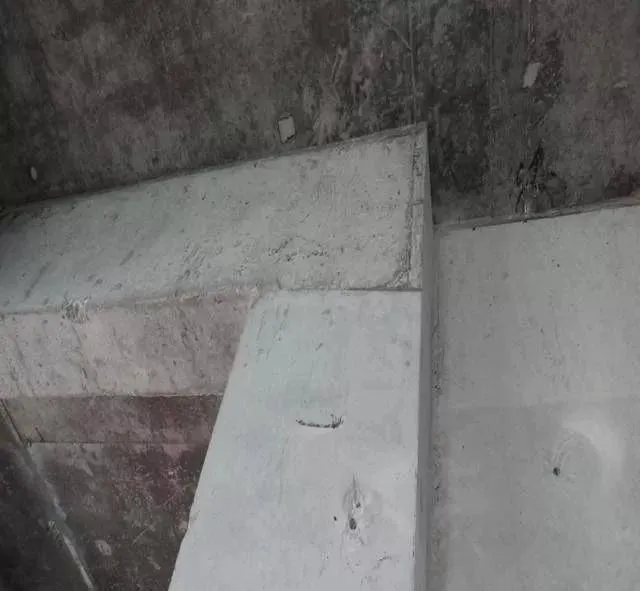

适用范围很广,各类现浇混凝土结构的定型模板底部都能用。不光解决了漏浆问题,对错台也有控制效果——模板压在角钢上,位置被限位住了,不容易上下错动。

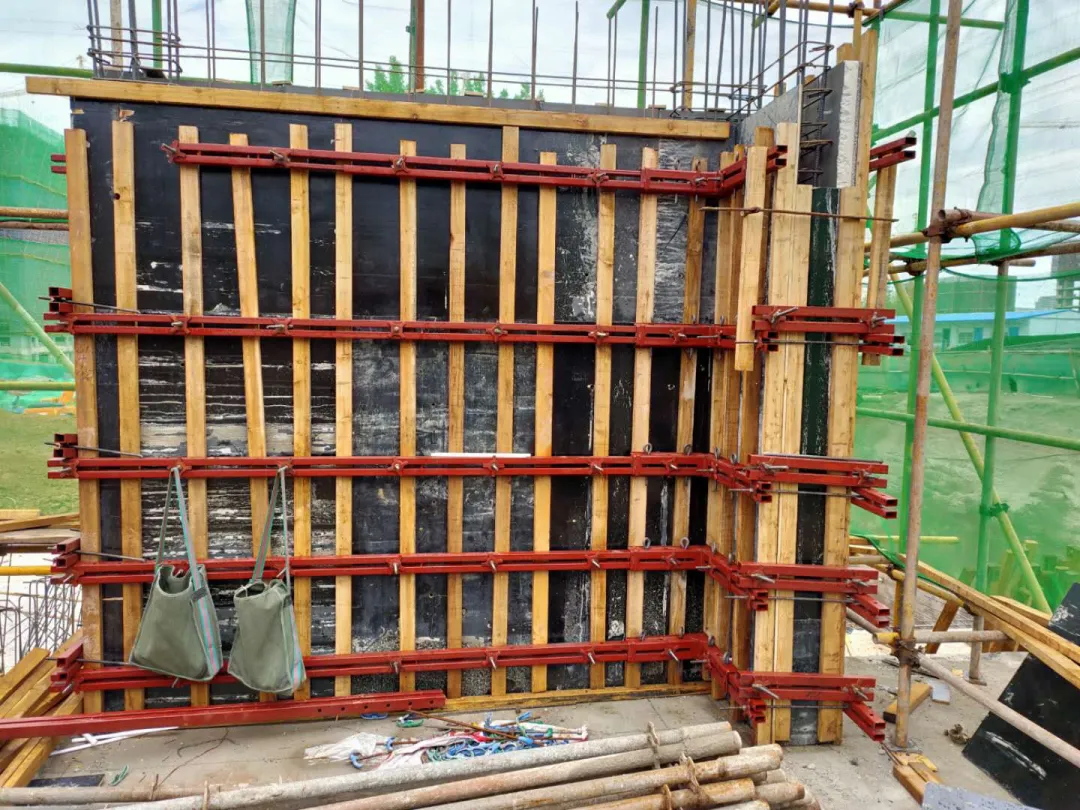

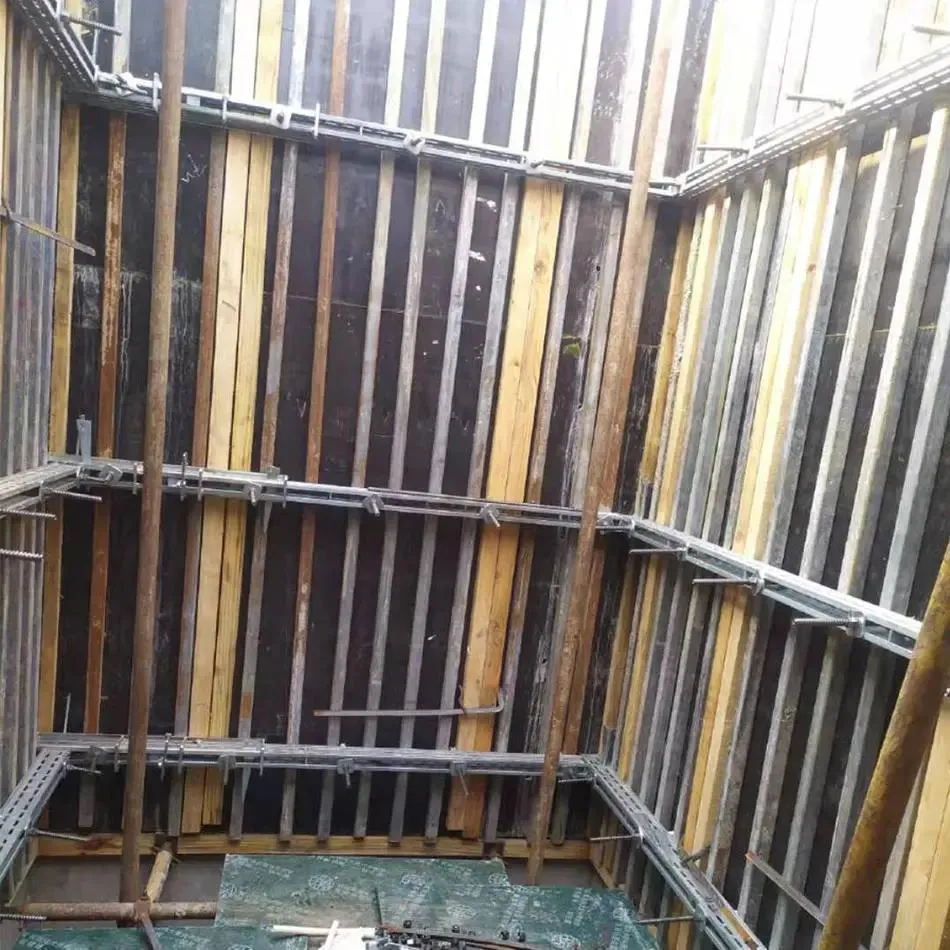

做法二:天然橡胶板+L型竖向背楞
这套做法针对铝合金模板体系,专门解决墙柱根部和现浇板带的漏浆问题,出自《广州建筑》2026年第2期的一篇研究论文。传统做法用砂浆封堵根部缝隙,砂浆没凝固就浇筑混凝土,根部成型质量必然受影响。
新做法用天然橡胶板替代砂浆,配合"L"型铝合金方通做竖向背楞加固。橡胶板根据缝隙长度裁剪,塞填后用锤子敲实,再用Φ12"T"型螺杆穿过"L"型背楞紧固。背楞间距控制在1000mm以内,从墙端250mm处开始设置。工程实践数据显示,这套装置让墙体根部漏浆减少约90% ,现浇板带漏浆发生率降低85%,施工效率提升20%,成本降低15%。

天然橡胶高回弹、耐动态负荷,受压后能回弹填补间隙。跟砂浆比没有粉尘和建筑垃圾,满足绿色施工要求,橡胶板拆模后清理干净可以重复使用。

做法三:钢模公榫+半圆止浆胶条
钢模板拼缝漏浆是个老难题。一篇技术文献提出公榫+平口的拼接设计:一块钢模面板做平口,另一块加3mm凸出公榫。公榫侧法兰上粘贴半圆形止浆胶条,胶条底宽1.5至2.0cm,厚度7至10mm。
模板拼接后螺栓拧紧,半圆胶条被压缩到3mm厚,利用橡胶回弹力形成止浆带。法兰与面板做成10°至20°斜面夹角,退模时先退出斜面外侧模板,不损伤混凝土表面。止浆胶条用工业橡胶制作,能多次重复使用。

适合钢模板体系周转次数多、拼缝质量要求高的项目。胶条紧靠公榫面粘贴,模板拼接后螺栓挤压形成弹性压缩密封,从结构设计上解决漏浆问题。

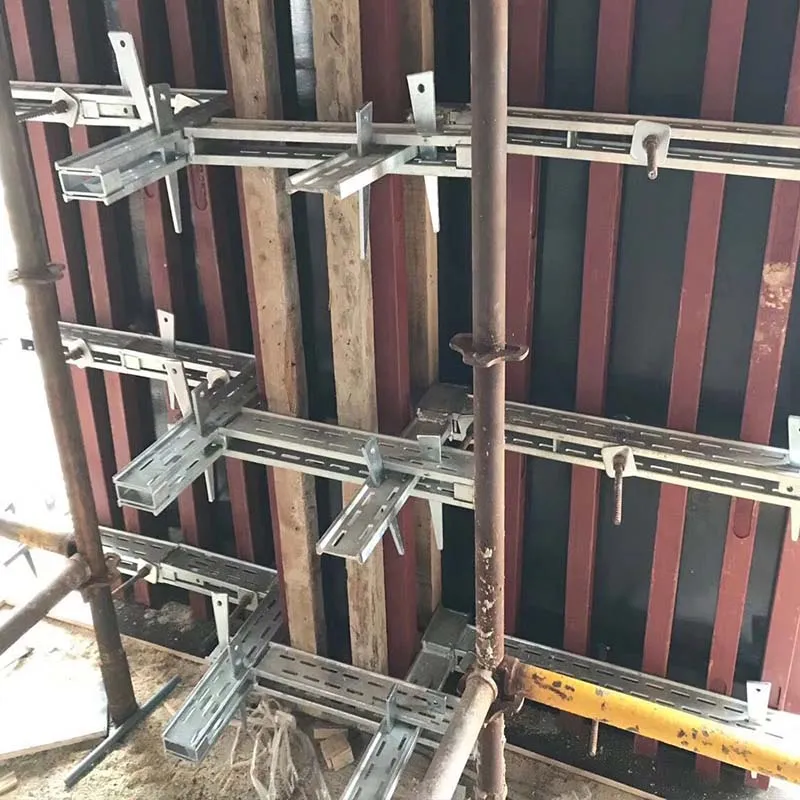

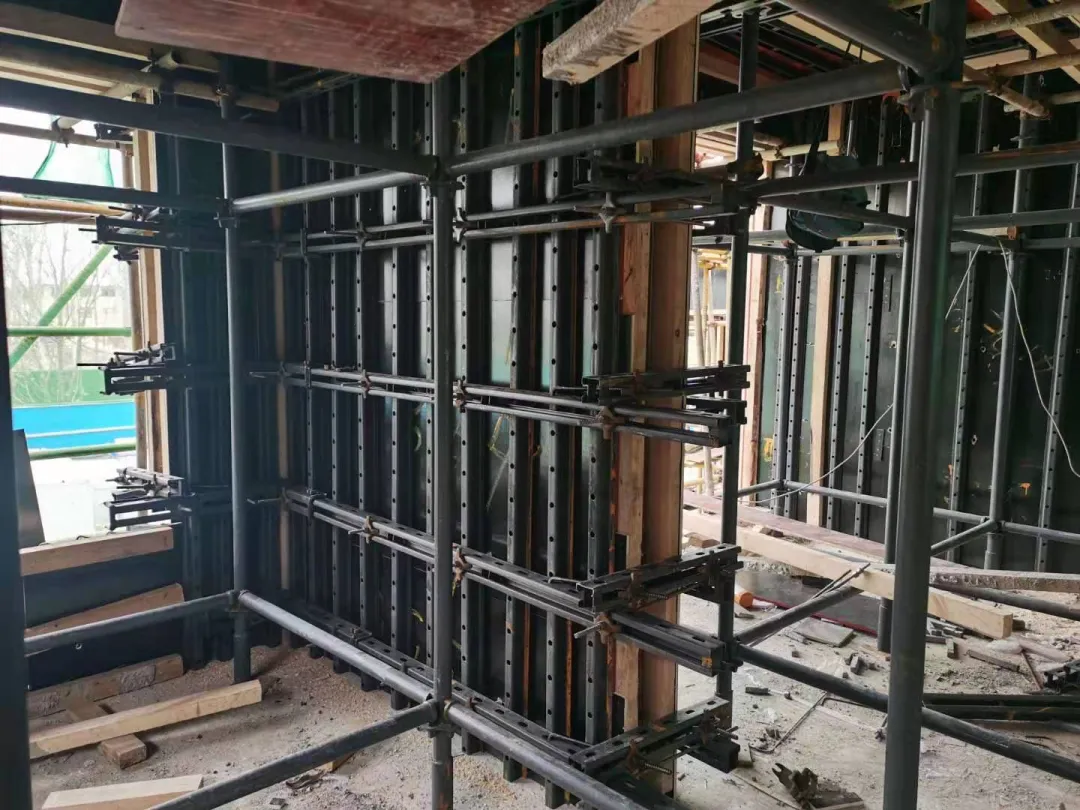

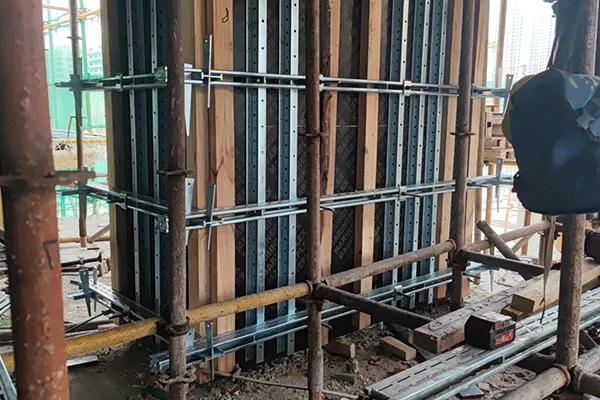

做法四:角钢+蝴蝶卡扣拼缝加固

大截面构件清水混凝土施工中,拼缝错台控制难度更大。某技术文献提到,常规拼装工艺在超高(>6m)、大截面(如2.7m×2.7m方柱)施工中,拼缝漏浆率达5%至8%,错台超过3mm,清水混凝土表面质量根本不达标。
这套加固结构用角钢做连接件固定在拼缝两侧模板上。固定杆一端带弯钩钩住角钢连接孔,另一端穿过两根并排背楞用蝴蝶卡扣限位锁紧。蝴蝶卡扣圆弧形结构抵住背楞,拉紧模板并控制错台位移。多组固定件沿拼缝长度方向间隔分布,整条拼缝均匀受力。

弹簧补偿装置怎么装
原理搞清楚了,关键看现场怎么落地。弹簧补偿装置安装时,先把角钢密封装置固定在模板底部位置,检查弹簧初始压缩量是否在30%至40%之间。模板吊装到位后缓慢下落,使模板底部全部压住角钢,靠装置自重和弹簧压力自动压紧密封条。浇筑过程中安排专人巡视,发现底部有渗漏迹象立即处理。拆模后及时清理装置上粘结的水泥浆,严禁用铁器硬撬,防止损伤密封条。

清理完毕对装置做保养,存放在干燥处备用。定期检查弹簧弹性和密封条表面状态,压缩永久变形率超标或出现撕裂的及时更换,保证下次使用密封效果不打折扣。

橡胶板封堵施工流程

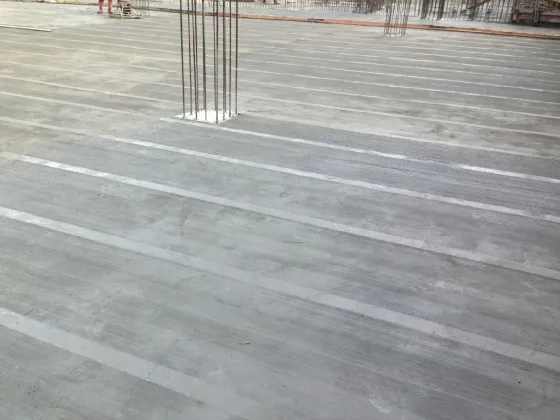

天然橡胶板封堵的施工流程比较清晰:铝模拼装→加固调平→底部安装橡胶板→竖向L型背楞加固→体系验收→浇筑混凝土。橡胶板裁剪要精准,保证塞缝密实无明显拼缝。敲实后检查密实性,确认无缝隙再装背楞。
背楞安装时"T"型螺杆要与水平背楞垂直,用锤子垂直敲击背楞使其紧贴橡胶板,最后拧紧螺帽。验收环节逐一检查三个密实面:橡胶垫与铝模板贴紧、橡胶垫与背楞贴紧、背楞与水平背楞连接牢靠。三个面缺一不可,任何一个没贴紧都可能成为漏浆通道。

有条件的项目可以在浇筑前做个冲水试验:向板带内注水30至50mm深,观察几分钟,板底无渗漏才能浇筑混凝土。这个小动作花不了几分钟,能提前发现密封隐患,比浇完再补强多了。

止浆胶条粘贴要点
钢模止浆胶条的粘贴要讲究手法。胶条用玻璃胶粘贴在公榫侧法兰上,粘贴前清理法兰表面油污和灰尘。胶条要紧靠公榫面贴正,不能歪斜。模板拼接时对准公榫和平口位置,螺栓要对称拧紧,确保胶条均匀受压。
拆模后检查胶条状态,完好的清理后重复使用,变形严重的及时更换。斜面法兰退模时注意顺序,先退斜面外侧模板,减少退模阻力,保护混凝土棱角。

拼缝验收与浇筑控制
四种做法不管用哪种,验收这一关不能松。检查拼缝宽度:一般结构拼缝控制在2mm以内,清水混凝土拼缝不大于1.5mm。用塞尺逐条检查,超标的必须返工处理。密封材料粘贴情况全数检查,海绵条后退2至3mm保证模板挤压后与板面持平。

浇筑环节也有讲究。振捣时控制好插入深度和时间,防止过振导致浆液从缝隙挤出。安排专人巡视模板底部和拼缝位置,发现轻微漏浆立即用干水泥粉封堵,漏浆严重的暂停浇筑,加固后再继续。这些细节看着琐碎,真正做到位了,拆模后构件表面光洁平整,省下大把修补工日。

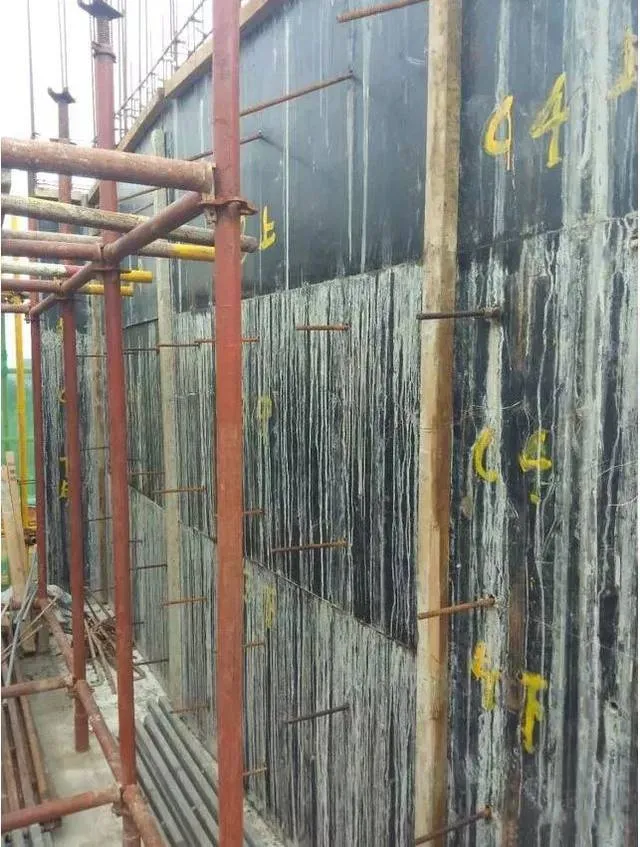

模板编号与源头管控
模板编号管理也是个好办法。每块模板贴编号,责任人签字,出现质量问题可追溯。模板进场时做"三检":平整度、边角垂直度、厚度一致性,不合格坚决退场。从源头控制模板质量,拼缝问题就少了一半。

模板拼缝这事儿,说到底是个精细活。从弹簧补偿装置的动态密封,到橡胶板的弹性封堵,再到公榫止浆胶条的机械压紧,每种做法都有自己最合适的场景。选对做法、装到位、验到位,构件错台和漏浆问题就能大幅缓解。花在拼缝处理上的每一分钟,都远比拆模后修补省时省力。

声明:本文仅作学习交流,不作任何施工指导建议,图片来源网络,如有侵权,请联系删除或更改。
