当前位置:首页>文档>2025-42-第4章-4.3.2-时间参数及其相互关系(三)_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_17-管理《教材精讲班》金月SMR推荐

2025-42-第4章-4.3.2-时间参数及其相互关系(三)_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_17-管理《教材精讲班》金月SMR推荐

  • 2026-03-07 11:24:55 2026-01-26 21:07:18

文档预览

2025-42-第4章-4.3.2-时间参数及其相互关系(三)_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_17-管理《教材精讲班》金月SMR推荐
2025-42-第4章-4.3.2-时间参数及其相互关系(三)_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_17-管理《教材精讲班》金月SMR推荐
2025-42-第4章-4.3.2-时间参数及其相互关系(三)_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_17-管理《教材精讲班》金月SMR推荐

文档信息

文档格式
pdf
文档大小
0.415 MB
文档页数
3 页
上传时间
2026-01-26 21:07:18

文档内容

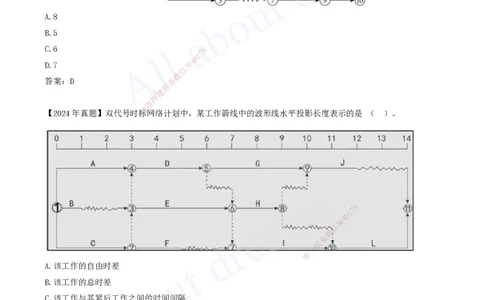

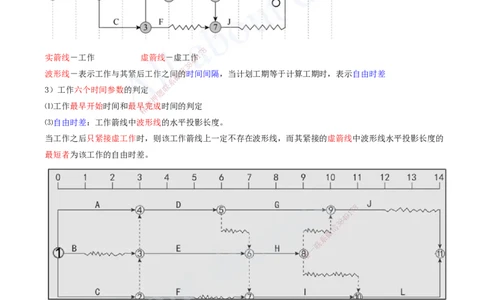

二建、监理[、注一:建天、一一造文、化二专造有、安版全权、,消未防经、咨许询可、不检可测转课程发押或题复联印系传QQ/播微]信:3849178 4.双代号时标网络计划中时间参数的判定 以时间坐标为尺度编制的双代号网络计划。 8 7 实箭线-工作 虚箭线-虚工作9 1 4 8 3 信 波形线-表示工作与其紧后工作之间微的时间间隔,当计划工期等于计算工期时,表示自由时差 系 联 3)工作六个时间参数的判定 题 押 准 ⑴工作最早开始时间和最早完成时间的判定 精 ⑶自由时差:工作箭线中波形线的水平投影长度。 当工作之后只紧接虚工作时,则该工作箭线上一定不存在波形线,而其紧接的虚箭线中波形线水平投影长度的 最短者为该工作的自由时差。 8 7 1 9 4 8 3 信 微 系 联 一 唯 ⑵工作总时差 各紧后工作的总时差+紧后工作与本工作的时间间隔之和最小值 取本工作的波形线与后续线路上波形线之和的最小值为本工作的总时差。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理[、注一:建天、一一造文、化二专造有、安版全权、,消未防经、咨许询可、不检可测转课程发押或题复联印系传QQ/播微]信:3849178 线路上总的工作持续时间最长的线路为关键线路。 双代号时标网络计划中自始至终不出现波形8 线的线路即为关键线路。 7 1 9 4 3 8 信 微 【2017年真题II】某项目分部工系程双代号时标网络计划如下图,关于该网络计划的说法,正确的是( ) 。 联 题 押 准 精 8 1 7 9 8 4 信 3 A.工作C、E、I、L组成关键线路 微 系 B.工作H的总时差为2天 一 联 唯 C.工作A、C、H、L为关键工作 D.工作D的总时差为1天 E.工作G的总时差与自由时差相等 答案:ABD 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理[、注一:建天、一一造文、化二专造有、安版全权、,消未防经、咨许询可、不检可测转课程发押或题复联印系传QQ/播微]信:3849178 【2022年真题】某双代号时标网络计划如下图(时间单位:天),工作A3的最迟开始时间是第( )天。 A.8 B.5 C.6 8 7 1 9 4 D.7 3 8 信 微 答案:D 系 联 题 押 准 精 【2024年真题】双代号时标网络计划中,某工作箭线中的波形线水平投影长度表示的是 ( )。 8 1 7 9 8 4 信 3 微 系 联 一 唯 A.该工作的自由时差 B.该工作的总时差 C.该工作与其紧后工作之间的时间间隔 D.该工作与其紧后工作之间的时距 答案:C 波形线-表示工作与其紧后工作之间的时间间隔,当计划工期等于计算工期时,表示自由时差 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
