4.3.2 时间参数及其相互关系
【2021年真题II】某工作有两个紧前工作,最早完成时间分别是第2天和第4天,该工作持续时间是5
天,则其最早完成时间是第( )天。
A.9
B.6
C.7
D.11
答案:A

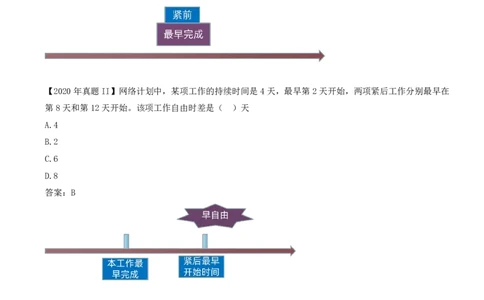

【2020年真题II】网络计划中,某项工作的持续时间是4天,最早第2天开始,两项紧后工作分别最早在
第8天和第12天开始。该项工作自由时差是( )天
A.4
B.2
C.6
D.8
答案:B
【2016年真题】某双代号网络计划中。工作 M 的最早开始时间和最迟开始时间分别为第 12 天和第 16
天,其持续时间为 5 天。工作 M 有 3 项紧后工作,它们的最早开始时间分别为第 21 天、 第 24 天和
第 28 天,则工作 M 的自由时差为( )天。
A.1
B.3
C.4D.5
答案:C

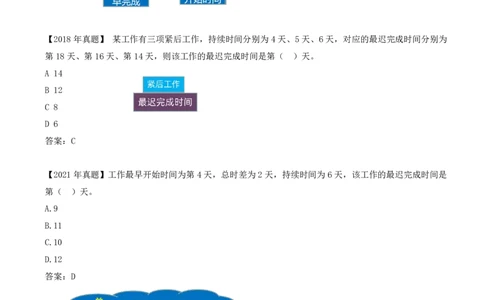

【2018年真题】 某工作有三项紧后工作,持续时间分别为4天、5天、6天,对应的最迟完成时间分别为
第18天、第16天、第14天,则该工作的最迟完成时间是第( )天。
A 14
B 12
C 8
D 6
答案:C

【2021年真题】工作最早开始时间为第4天,总时差为2天,持续时间为6天,该工作的最迟完成时间是
第( )天。
A.9
B.11
C.10
D.12
答案:D
【2022年真题】某工程网络计划中,工作M的持续时间是1天,最早第4天开始,工作M的两个紧后工作
的最迟开始时间分别为第7天和第9天,工作M的总时差是( )天。
A.2
B.1C.3
D.5
答案:A

【2024年真题】在工程网络计划中,已知某工作总时差和自由时差分别为7天和5天,如果该工作的实际
完成时间延长了3天,则该工作对网络计划的影响是( )。
A.使总工期延长3天,但不影响其后续工作的正常进行
B.不影响总工期,但使其后续工作的开始时间推迟3天
C.使后续工作的开始时间推迟3天,且总工期延长2天
D.既不影响总工期,也不影响其后续工作的正常进行
答案:D
