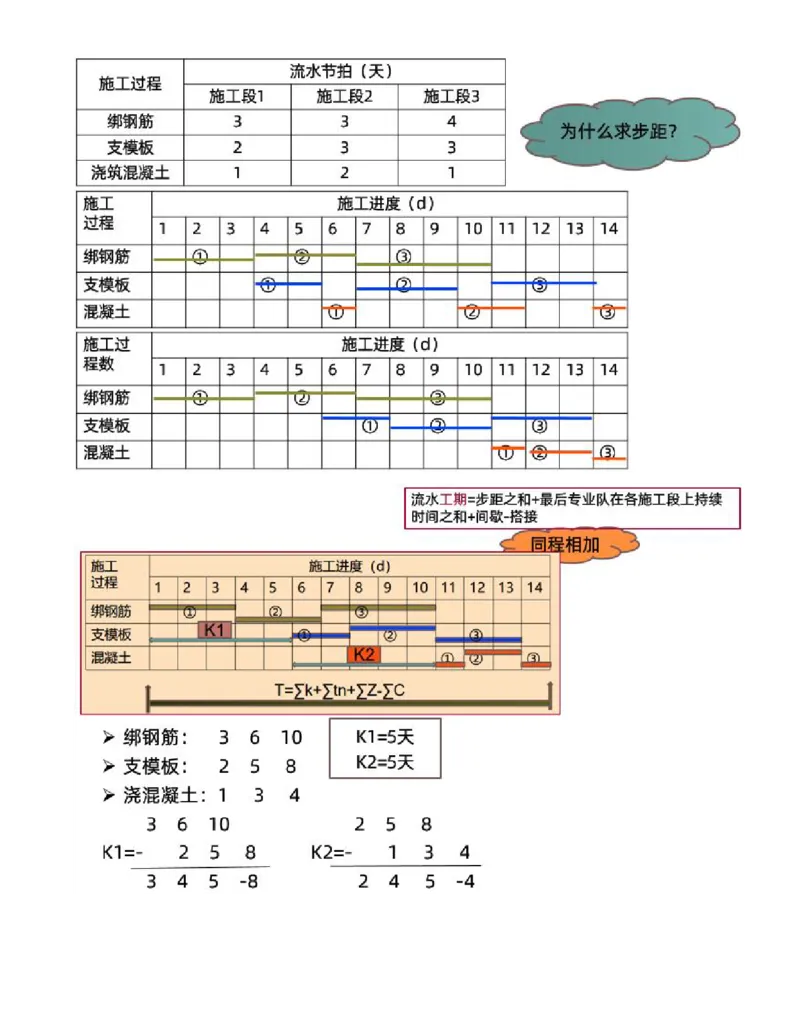

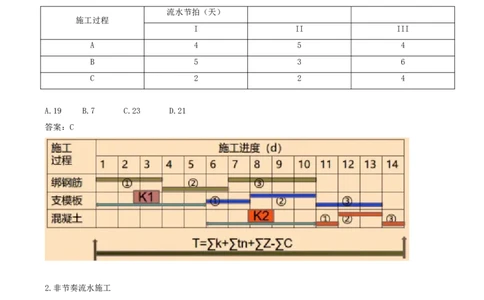

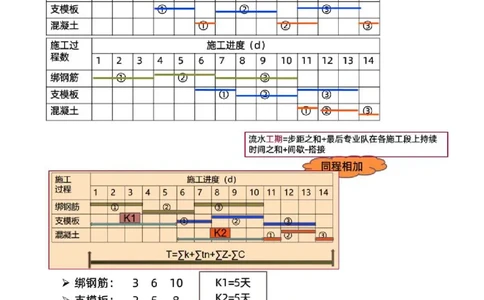

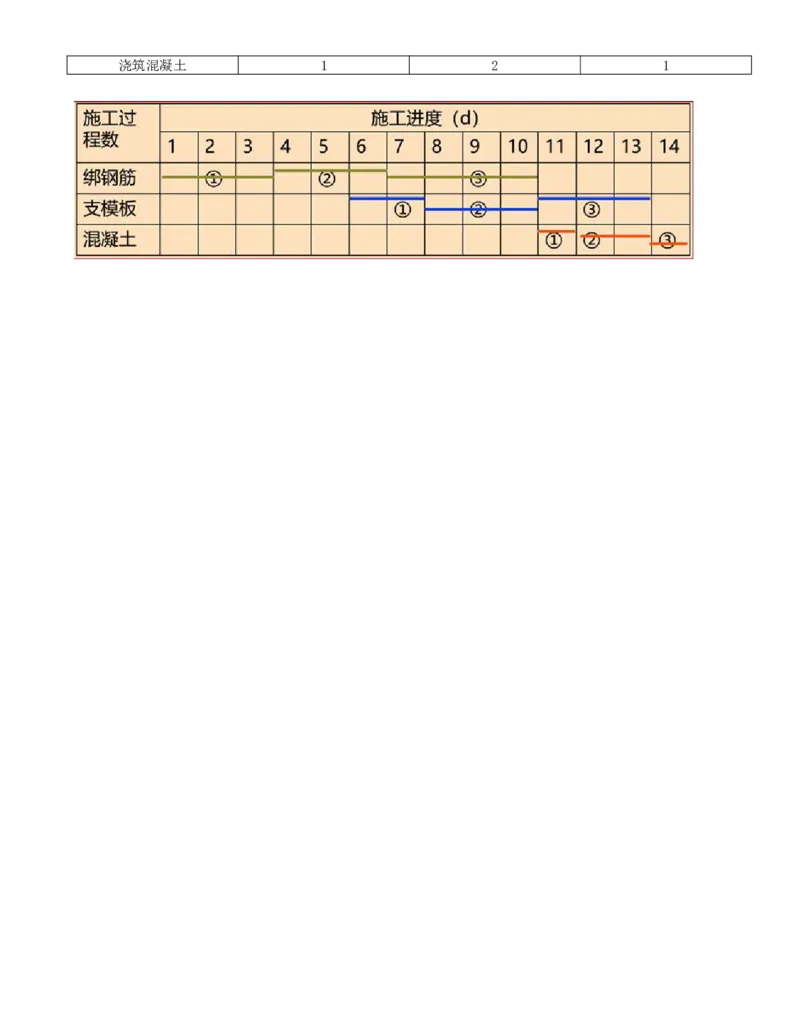

4.2.3 流水施工的基本方式 2.非节奏流水施工 工期=步距之和+最后专业队在各施工段上持续时间之和 流水节拍(天) 施工过程 柱1 柱2 柱3 绑钢筋 3 3 4 支模板 2 3 3 浇筑混凝土 1 2 1【练习题】某工程有3个施工过程,分3个施工段组织分别流水施工,流水参数如下表,该工程流水工期是 ( )天。 流水节拍(天) 施工过程 I II III A 4 5 4 B 5 3 6 C 2 2 4 A.19 B.7 C.23 D.21 答案:C 2.非节奏流水施工 (1)基本特点 ①各施工过程在各施工段的流水节拍不全相等; ②相邻施工过程的流水步距不尽相等; ③专业工作队数等于施工过程数; ④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。 施工过程 流水节拍(天) 柱1 柱2 柱3 绑钢筋 3 3 4 支模板 2 3 3浇筑混凝土 1 2 1
