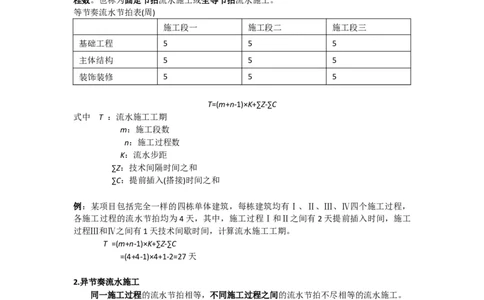

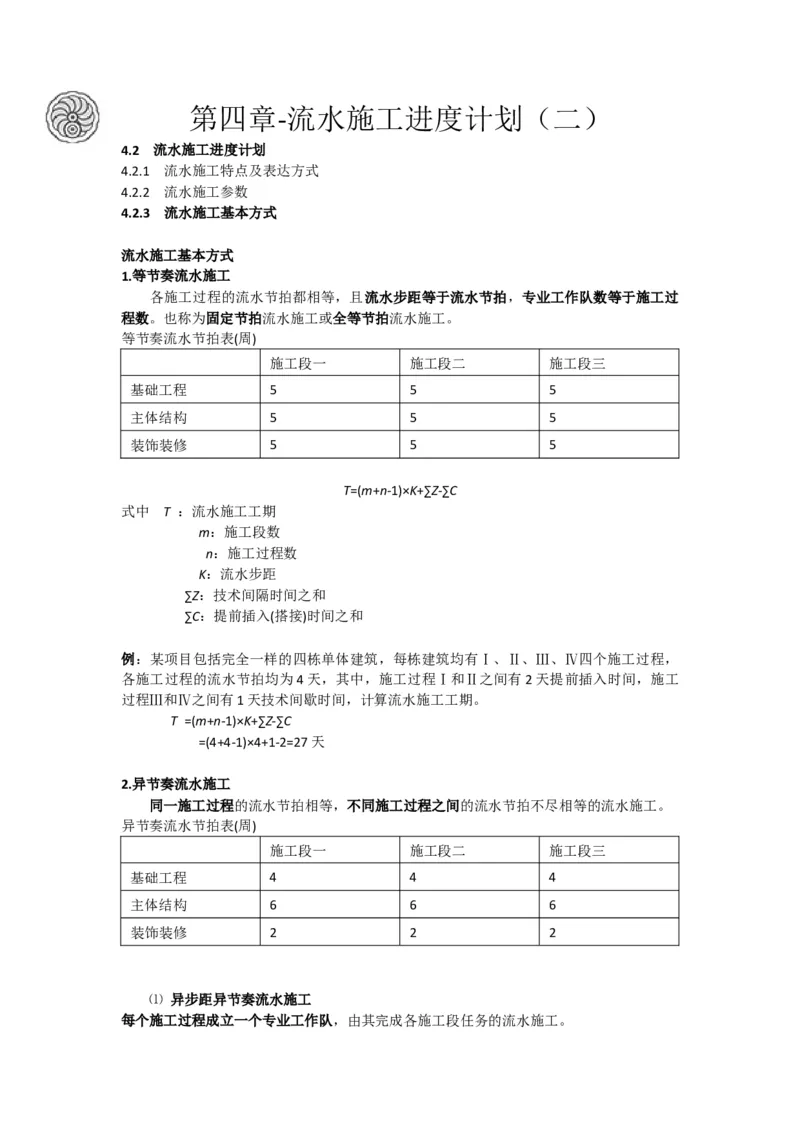

第四章-流水施工进度计划(二)
4.2 流水施工进度计划
4.2.1 流水施工特点及表达方式
4.2.2 流水施工参数
4.2.3 流水施工基本方式
流水施工基本方式
1.等节奏流水施工
各施工过程的流水节拍都相等,且流水步距等于流水节拍,专业工作队数等于施工过
程数。也称为固定节拍流水施工或全等节拍流水施工。
等节奏流水节拍表(周)
施工段一 施工段二 施工段三
基础工程 5 5 5
主体结构 5 5 5
装饰装修 5 5 5
T=(m+n-1)×K+∑Z-∑C
式中 T :流水施工工期
m:施工段数
n:施工过程数
K:流水步距
∑Z:技术间隔时间之和
∑C:提前插入(搭接)时间之和
例:某项目包括完全一样的四栋单体建筑,每栋建筑均有Ⅰ、Ⅱ、Ⅲ、Ⅳ四个施工过程,
各施工过程的流水节拍均为4天,其中,施工过程Ⅰ和Ⅱ之间有2天提前插入时间,施工
过程Ⅲ和Ⅳ之间有1天技术间歇时间,计算流水施工工期。
T =(m+n-1)×K+∑Z-∑C
=(4+4-1)×4+1-2=27天
2.异节奏流水施工
同一施工过程的流水节拍相等,不同施工过程之间的流水节拍不尽相等的流水施工。

异节奏流水节拍表(周)
施工段一 施工段二 施工段三
基础工程 4 4 4
主体结构 6 6 6
装饰装修 2 2 2

⑴ 异步距异节奏流水施工
每个施工过程成立一个专业工作队,由其完成各施工段任务的流水施工。⑵ 等步距异节奏流水施工
按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队进行的流水施工,
也称为成倍节拍流水施工。
T=(m+N-1)×K+∑Z-∑C
式中 K:流水步距,为流水节拍最大公约数。
N:专业队组数总和
3.非节奏流水施工
流水节拍无规律的流水施工,专业工作队数等于施工过程数。
无节奏流水节拍表(周)
施工段一 施工段二 施工段三
基础工程 2 5 3
主体结构 8 2 7
装饰装修 3 2 3
通常采用累加数列错位相减取大差法计算流水步距,流水施工工期计算公式如下:
T=∑K+∑t +∑Z–∑C
n
式中 ∑K-各施工过程流水步距之和。
∑t -最后一个施工过程在各施工段上的流水节拍之和。
n
例1.24年:建设工程组织固定节拍流水施工的特点有( )。
A.相邻施工过程的流水步距相等
B.专业工作队数等于施工过程数
C.各施工段的流水节拍不全相等
D.施工段之间可能有空闲时间
E.各专业工作队能够连续作业
答案:ABE
例2:某分部工程有4个施工过程,划分为3个施工段组织加快的成倍节拍流水施工,流水
节拍分别为4天、6天、4天和2天,该分部工程需安排的专业工作队数是( )个。
A.8
B.3
C.4
D.6
答案:A
例3:某等节奏流水施工,其中施工过程n=3,施工段m=4,流水节拍t=2,其中施工过程
①和施工过程②间隔1天,则该流水施工总工期为( )。
A.10天
B.11天
C.12天
D.13天

答案:D例4:某工程组织非节奏流水施工,两个施工过程在 4个施工段上的流水节拍分别为 5、
8、5、5天和7、2、5、3天,则该工程的流水施工工期是( )天。
A.16
B.21
C.26
D.28
答案:C

例5:下列流水施工的基本方式中,施工队组数和施工过程数不相等的是( )。
A.等节奏流水施工
B.异步距异节奏流水施工
C.等步距异节奏流水施工
D.无节奏流水施工
答案:C
