4.2.1 流水施工特点及表达方式
1.流水施工特点
4.2 流水施工进度计划(6分)
工程施工组织方式通常有三种:依次施工、平行施工和流水施工。
4.2.1 流水施工特点及表达方式 1)依次施工特点(最基本,最原始)
4.2.2 流水施工参数 (1)没有充分利用工作面进行施工,工期较长;
(2)如果按专业组建工作队,则各专业工作队不能连续作业,工作
4.2.3 流水施工基本方式
出现间歇,劳动力和施工机具等资源无法均衡使用;
(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,
不利于提高劳动生产率和工程质量;
(4)单位时间内投入劳动力、施工机具等资源量较少,有利于资源
供应的组织;
(5)只有一个工作队进行施工作业,施工现场的组织管理比较简单。
2)平行施工特点 3)流水施工特点
(1)能够充分利用工作面进行施工,工期短; (1)尽可能利用工作面进行施工,工期较短;
(2)如果每一施工对象均按专业组建工作队,则各专业工作队不能连 (2)各工作队实现专业化施工,有利于提高施工技术水平和劳动效
续作业,工作出现间歇,劳动力和施工机具等资源无法均衡使用; 率,也有利于提高工程质量;
(3)如果由一个工作队完成一个施工对象的全部施工任务,则不能实 (3)专业工作队能够连续施工,同时使相邻专业工作队之间能够最
现专业化施工,不利于提高劳动生产率和工程质量; 大限度地进行搭接作业;
(4)单位时间内投入的劳动力、施工机具等资源成倍增加,不利于资 (4)单位时间内投入的劳动力、施工机具等资源较为均衡,有利于
源供应的组织; 资源供应的组织;
(5)有多个专业工作队在现场施工,施工现场组织管理比较复杂。 (5)为施工现场的文明施工和科学管理创造了有利条件。
视频27集 石家庄市长安区睿和中心19A08
10311-67663978

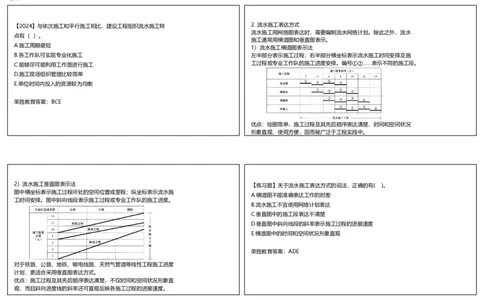

【2024】与依次施工和平行施工相比,建设工程组织流水施工特 2. 流水施工表达方式
流水施工用网络图表达时,需要编制流水网络计划。除此之外,流水
点有( )。
施工通常用横道图和垂直图表示。
A.施工周期最短
1)流水施工横道图表示法
B.各工作队可实现专业化施工 左半部分表示施工过程;右半部分横坐标表示流水施工时间安排及施
C.能够尽可能利用工作面进行施工 工过程或专业工作队的施工进度安排。编号①②……表示不同的施工段。
D.施工现场组织管理比较简单
E.单位时间内投入的资源较为均衡
荣胜教育答案:BCE
优点:绘图简单,施工过程及其先后顺序表达清楚,时间和空间状况
形象直观,使用方便,因而被广泛于工程实践中。
2)流水施工垂直图表示法 【练习题】关于流水施工表达方式的说法,正确的有( )。
图中横坐标表示施工过程所处的空间位置或里程;纵坐标表示流水施
A.横道图不能准确表达工作的时差
工时间安排。图中斜向线段表示施工过程或专业工作队的施工进度。
B.流水施工不宜使用网络计划表达
C.垂直图中的施工段表达不清楚
D.垂直图中斜向线段的斜率表示施工过程的进展速度
E.横道图中的时间和空间状况形象直观
荣胜教育答案:ADE
对于铁路、公路、地铁、输电线路、天然气管道等线性工程施工进度
计划,更适合采用垂直图表达方式。
优点:施工过程及其先后顺序表达清楚,不仅时间和空间状况形象直
观,而且斜向进度线的斜率还可直观反映各施工过程的进展速度。
视频27集 石家庄市长安区睿和中心19A08
20311-67663978

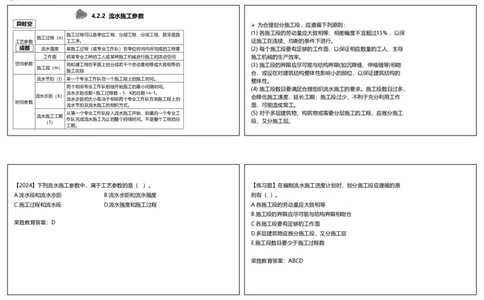

4.2.2 流水施工参数
异时空 Ø 为合理划分施工段,应遵循下列原则:
(1) 各施工段的劳动量应大致相等,相差幅度不宜超过15% ,以保
施工过程可以是单位工程、分部工程、分项工程,甚至是施
施工过程(n)
工艺参数 工工序。 证施工在连续、均衡的条件下进行。
成都 流水强度 某施工过程(或专业工作队)在单位时间内所完成的工程量 (2) 每个施工段要有足够的工作面,以保证相应数量的工人、主导
工作面 供某专业工种的工人或某种施工机械进行施工的活动空间 施工机械的生产效率。
空间参数 将拟建工程在平面上划分成若干个劳动量相等或大致相等的 (3) 施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻
施工段(m)
施工区段
合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的
流水节拍(t) 某一个专业工作队在一个施工段上的施工时间。
整体性。
两个相邻专业工作队相继开始施工的最小间隔时间。
(4) 施工段数目要满足合理组织流水施工的要求。施工段数目过多,
流水步距总数=施工过程数 - 1,K的总数=n-1。
流水步距(K) 会降低施工速度,延长工期;施工段过少,不利于充分利用工作
流水步距的大小取决于相邻两个专业工作队在各施工段上的
时间参数
流水节拍及流水施工的组织方式。 面,可能造成窝工。
从第一个专业工作队投入流水施工开始,到最后一个专业工 (5) 对于多层建筑物、构筑物或需要分层施工的工程,应既分施工
流水施工工期
(T) 作队完成流水施工为止的整个持续时间。不是整个工程的总 段,又分施工层。
工期。
【2024】下列流水施工参数中,属于工艺参数的是( )。 【练习题】在编制流水施工进度计划时,划分施工段应遵循的原
A.流水段和流水步距 B.流水步距和流水强度 则有( )。
C.施工过程和流水段 D.流水强度和施工过程 A.各施工段的劳动量应大致相等
B.施工段的界限应尽可能与结构界限相吻合
荣胜教育答案:D C.各施工段要有足够的工作面
D.多层建筑物应既分施工段,又分施工层
E.施工段数目要少于施工过程数
荣胜教育答案:ABCD
