文档文本内容
[注:天一文化专有版权,未经许可不可转发或复印传播]
4.2 流水施工进度计划
一、流水施工特点及表达形式
二、流水施工参数
三、流水施工基本形式
一、流水施工特点及表达形式
1.流水施工特点
装修
装修 装修
基础 基础 基础
主体
主体 主体
依次施工特点:
(1)没有充分利用工作面进行施工,工期较长;
(2)如果按专业组建工作队,则各专业工作队不能连续作业,工作出现间歇,劳动力和施工机具等资源无法均
衡使用;
(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入劳动力、施工机具等资源量较少,有利于资源供应的组织;
(5)只有一个工作队进行施工作业,施工现场的组织管理比较简单。
平行施工组织方式具有以下特点:
(1)能够充分利用工作面进行施工,工期短;
(2)如果每一施工对象均按专业组建工作队,则各专业工作队不能连续作业,工作出现间歇,劳动力和施工机
具等资源无法均衡使用;
(3)如果由一个工作队完成一个施工对象的全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和
工程质量;
(4)单位时间内投入的劳动力、施工机具等资源成倍增加,不利于资源供应的组织;
(5)有多个专业工作队在现场施工,施工现场组织管理比较复杂。
流水施工组织方式具有以下特点:
(1)尽可能利用工作面进行施工,工期较短;
(2)各工作队实现专业化施工,有利于提高施工技术水平和劳动效率,也有利于提高工程质量;
(3)专业工作队能够连续施工,同时使相邻专业工作队之间能够最大限度地进行搭接作业;
(4)单位时间内投入的劳动力、施工机具等资源较为均衡,有利于资源供应的组织;
(5)为施工现场的文明施工和科学管理创造了有利条件。
结论:
依次施工
组织管理、资源供应
平行施工
工期短[注:天一文化专有版权,未经许可不可转发或复印传播]
流水施工
都是优点
【例题】建设工程采用依次施工方式组织施工的特点有( )。
A.没有充分利用工作面且工期较长
B.劳动力及施工机具等资源得到均衡使用
C.按专业成立的工作队不能连续作业
D.单位时间内投入的劳动力、机具和材料增加
E.施工现场的组织和管理比较复杂
答案:AC
解析:(1)没有充分利用工作面进行施工,工期较长;
(2)如果按专业组建工作队,则各专业工作队不能连续作业,工作出现间歇,劳动力和施工机具等资源无法均
衡使用;
(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入劳动力、施工机具等资源量较少,有利于资源供应的组织;
(5)只有一个工作队进行施工作业,施工现场的组织管理比较简单。

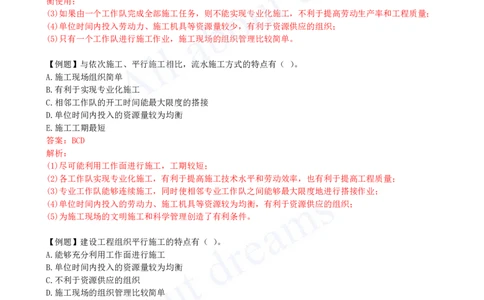

【例题】与依次施工、平行施工相比,流水施工方式的特点有( )。
A.施工现场组织简单
B.有利于实现专业化施工
C.相邻工作队的开工时间能最大限度的搭接
D.单位时间内投入的资源量较为均衡
E.施工工期最短
答案:BCD
解析:
(1)尽可能利用工作面进行施工,工期较短;
(2)各工作队实现专业化施工,有利于提高施工技术水平和劳动效率,也有利于提高工程质量;
(3)专业工作队能够连续施工,同时使相邻专业工作队之间能够最大限度地进行搭接作业;
(4)单位时间内投入的劳动力、施工机具等资源较为均衡,有利于资源供应的组织;
(5)为施工现场的文明施工和科学管理创造了有利条件。
【例题】建设工程组织平行施工的特点有( )。
A.能够充分利用工作面进行施工
B.单位时间内投入的资源量较为均衡
C.不利于资源供应的组织
D.施工现场的组织管理比较简单
E.不利于提高劳动生产率
答案:ACE
解析:
(1)能够充分利用工作面进行施工,工期短;
(2)如果每一施工对象均按专业组建工作队,则各专业工作队不能连续作业,工作出现间歇,劳动力和施工机
具等资源无法均衡使用;
(3)如果由一个工作队完成一个施工对象的全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和
工程质量;
(4)单位时间内投入的劳动力、施工机具等资源成倍增加,不利于资源供应的组织;
(5)有多个专业工作队在现场施工,施工现场组织管理比较复杂。
2.流水施工的表达方式[注:天一文化专有版权,未经许可不可转发或复印传播]
除网络图外,主要有横道图和垂直图两种。
采用垂直图表达流水施工的优点是:
施工过程及其先后顺序表达清楚,
不仅时间和空间状况形象直观,
而且斜向进度线的斜率还可直观反映各施工过程的进展速度。
【例题】以下属于流水施工表达方式的有( )。
A.网络图
B.S 形曲线
C.垂直图
D.横道图
E.直方图
答案:ACD
解析:除网络图外,主要有横道图和垂直图两种。
二、流水施工参数
异时空
1.空间参数(施工段数、工作面)工艺参数(施工过程数、流水强度)
2.时间参数[注:天一文化专有版权,未经许可不可转发或复印传播]
(流水节拍、流水步距、流水施工工期)
工艺参数 施工过程数 (1)施工过程数:也叫施工工序。通常用“n”表示。
流水强度 (2)流水强度(流水能力或生产能力):指流水施工的某施工过程(专业工作
队)在单位时间内所完成的工程量。
空间参数 工作面 -
施工段数 指组织流水施工时,将拟建工程在平面上划分成若干个劳动量相等或大致相等
的施工区段。通常用“m”表示。

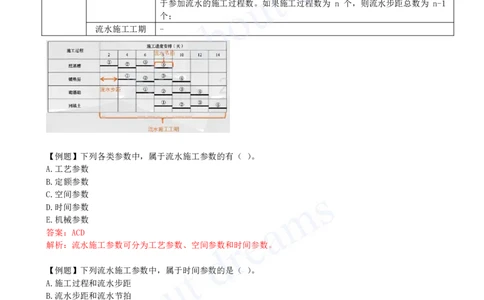

时间参数 流水节拍: 是指某一个专业工作队在一个施工段上的施工时间。表明流水施工的速度和节
奏性。流水节拍小,其流水速度快,节奏感强;反之则相反;流水节拍决定着
单位时间的资源供应量,同时,流水节拍也是区别流水施工组织方式的特征参
数。
流水步距(K) 是指两个相邻专业工作队相继开始施工的最小间隔时间。流水步距的数目取决
于参加流水的施工过程数。如果施工过程数为 n 个,则流水步距总数为 n-1
个;
流水施工工期 -
【例题】下列各类参数中,属于流水施工参数的有( )。
A.工艺参数
B.定额参数
C.空间参数
D.时间参数
E.机械参数
答案:ACD
解析:流水施工参数可分为工艺参数、空间参数和时间参数。
【例题】下列流水施工参数中,属于时间参数的是( )。
A.施工过程和流水步距
B.流水步距和流水节拍
C.施工段和流水强度
D.流水强度和工作面
答案:B
解析:时间参数是指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节
拍、流水步距和流水施工工期等。
【例题】建设工程组织流水施工时,用以表达流水施工在施工工艺方面的参数,包括( )。
A.工作面和流水节拍
B.流水步距和流水强度
C.施工过程和流水强度
D.施工过程和流水节拍
答案:C[注:天一文化专有版权,未经许可不可转发或复印传播]
解析:工艺参数是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工
过程数和流水强度两个参数。
【例题】流水施工中某施工过程(专业工作队)在单位时间内所完成的工程量称为( )。
A.流水段
B.流水强度
C.流水节拍
D.流水步距
答案:B
解析:流水强度也称为流水能力或生产能力,是指流水施工的某施工过程(或专业工作队)在单位时间内所完
成的工程量。
【例题】组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间称为( )。
A.施工段
B.流水步距
C.流水强度
D.流水节拍
答案:B
解析:流水步距是指两个相邻专业工作队相继开始施工的最小间隔时间。
