4.2.2 流水施工参数
流水施工参数 内容
工艺参数 施工过程 一般用n表示。如钢筋工程、模板工程、混凝土工程
流水强度在单位时间内所完成的工程量,也称为流水能力或生产能力。如台班
流水强度
产量600m³/天
空间参数 工作面 工人或某种施工机械进行施工的活动空间
施工段 一般用m 表示。如1层楼;1栋楼

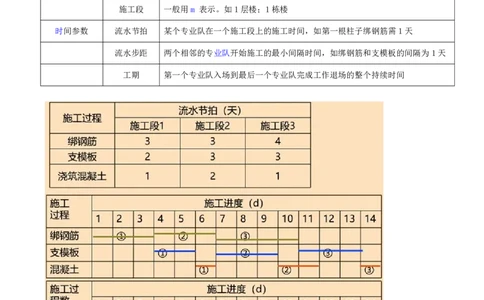

时间参数 流水节拍 某个专业队在一个施工段上的施工时间,如第一根柱子绑钢筋需1天
流水步距 两个相邻的专业队开始施工的最小间隔时间,如绑钢筋和支模板的间隔为1天
工期 第一个专业队入场到最后一个专业队完成工作退场的整个持续时间

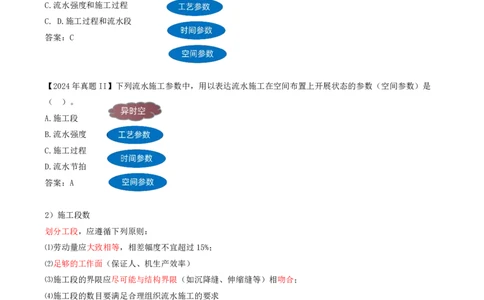

【2024年真题II】下列流水施工参数中,属于工艺参数的是( )。
A.工作面B.流水节拍
C.流水强度
D.流水步距
答案:C
【2024年真题】下列流水施工参数中属于工艺参数的是( )。
A.流水段和流水步距
B. 流水步距和流水强度
C.流水强度和施工过程
C. D.施工过程和流水段
答案:C
【2024年真题II】下列流水施工参数中,用以表达流水施工在空间布置上开展状态的参数(空间参数)是
( )。
A.施工段
B.流水强度
C.施工过程
D.流水节拍
答案:A
2)施工段数
划分工段,应遵循下列原则:
⑴劳动量应大致相等,相差幅度不宜超过15%;
⑵足够的工作面(保证人、机生产效率)
⑶施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合;
⑷施工段的数目要满足合理组织流水施工的要求
⑸多层建筑物,既分施工段,又分施工层。确保专业队在施工段和施工层之间,组织连续、均衡、有节奏地流
水施工
【2024年真题II】在编制流水施工进度计划时,划分施工段应遵循的原则有( )。
A.各施工段的劳动量应大致相等
B.施工段的界限应尽可能与结构界限相吻合
C.各施工段要有足够的工作面D.多层建筑物应既分施工段,又分施工层
E.施工段数目要少于施工过程数
答案:ABCD
