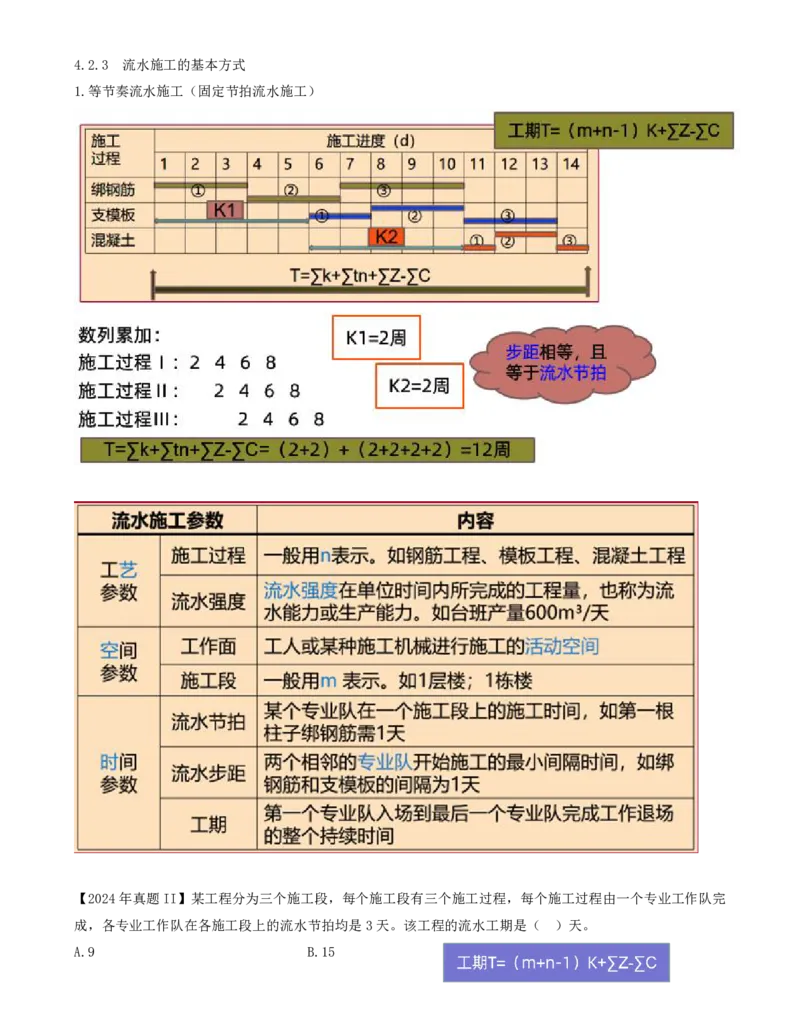

4.2.3 流水施工的基本方式
1.等节奏流水施工(固定节拍流水施工)

【2024年真题II】某工程分为三个施工段,每个施工段有三个施工过程,每个施工过程由一个专业工作队完
成,各专业工作队在各施工段上的流水节拍均是3天。该工程的流水工期是( )天。
A.9 B.15C.18 D.27
答案:B
施工过程 流水节拍(单位:天)
施工段一 施工段二 施工段三
Ⅰ 3 3 3
Ⅱ 3 3 3
Ⅲ 3 3 3

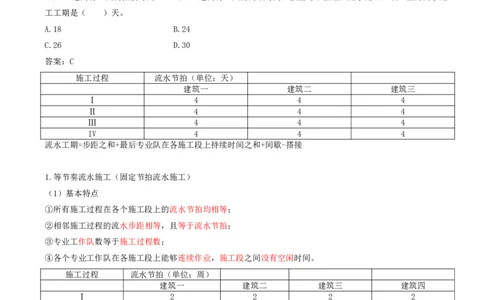

【练习题】某工程有I、II、III、IV四个施工过程,3个施工段,各施工过程的流水节拍均为4天,其中施工
I和II之间有1天的搭接时间,III和IV之间有3天的间歇时间,按全等节拍组织流水施工,该工程的流水施
工工期是( )天。
A.18 B.24
C.26 D.30
答案:C
施工过程 流水节拍(单位:天)
建筑一 建筑二 建筑三
Ⅰ 4 4 4
Ⅱ 4 4 4
Ⅲ 4 4 4
IV 4 4 4
流水工期=步距之和+最后专业队在各施工段上持续时间之和+间歇-搭接
1.等节奏流水施工(固定节拍流水施工)
(1)基本特点
①所有施工过程在各个施工段上的流水节拍均相等;
②相邻施工过程的流水步距相等,且等于流水节拍;
③专业工作队数等于施工过程数;
④各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
施工过程 流水节拍(单位:周)
建筑一 建筑二 建筑三 建筑四
Ⅰ 2 2 2 2
Ⅱ 2 2 2 2

Ⅲ 2 2 2 2【2024年真题】建设工程组织固定节拍流水施工的特点有( )。
A.相邻施工过程的流水步距相等
B.专业工作队数等于施工过程数
C.各施工段的流水节拍不全相等
D.施工段之间可能有空闲时间
E.各专业工作队能够连续作业
答案:ABE
施工过程 流水节拍(单位:周)
建筑一 建筑二 建筑三 建筑四
Ⅰ 2 2 2 2
Ⅱ 2 2 2 2
Ⅲ 2 2 2 2
