4.2.3 流水施工的基本方式

3.异节奏流水施工
施工过程 流水节拍(周)
土方开挖 2 2 2
基础施工 2 2 2
地上结构 6 6 6
①等步距异节奏流水施工
②异步距异节奏流水施工(每个施工过程成立一个专业工作队)

①等步距异节奏流水施工
施工过程 流水节拍(周)
土方开挖 2 2 2
基础施工 2 2 2
地上结构 6 6 6
为加快施工进度,对流水节拍长的施工过程可相应增加专业工作队,按全等节拍方式组织施工。也称为加快的
成倍节拍流水施工流水步距:取节拍最大公约数 K=2周
专业施工队:
土方开挖:2/2=1 基础施工:2/2=1 地上结构:6/2=3
专业施工队:1+1+3=5个
流水工期:=(N-1)K+mt=(m+N-1)K=(5+3-1)×2=14周
流水工期=步距之和+最后专业队在各施工段上持续时间之和+间歇-搭接

【2024年真题II】某分部工程有3个施工过程,划分为4个施工段组织加快的成倍节拍流水施工,流水节拍分
别为4天,6天和2天,则该分部工程需派出的专业工作队数是( )。
A.3 B.4
C.5 D.6
答案:D
流水节拍(单位:天)
施工过程
建筑一 建筑二 建筑三 建筑四
Ⅰ 4 4 4 4Ⅱ 6 6 6 6
Ⅲ 2 2 2 2
【2024年真题】某分部工程有4个施工过程,划分为3个施工段组织加快的成倍节拍 流水施工,流水节拍分别
为4天、6天、4天和2天,该分部工程需安排的专业 工作队数是( )个。
A.8 B.3
C.4 D.6
答案:A
流水节拍(单位:天)
施工过程
建筑一 建筑二 建筑三
Ⅰ 4 4 4
Ⅱ 6 6 6
Ⅲ 4 4 4
IV 2 2 2

【练习题】某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各施工过程的流水节拍分别为6、
4、4天。如果组织加快的成倍节拍流水施工,则专业工作队数和流水施工工期分别为( )。
A.3个和20天 B.4个和25天
C.5个和24天 D.7个和20天
答案:D
施工过程 流水节拍(单位:天)
建筑一 建筑二 建筑三 建筑四
Ⅰ 6 6 6 6
Ⅱ 4 4 4 4
Ⅲ 4 4 4 4
(2)加快的成倍节拍流水施工特点。
①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程的流水节拍为倍数关系。
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。
③专业工作队数大于施工过程数。对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目。
④各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间
施工过程 流水节拍(周)
土方开挖 2 2 2
基础施工 2 2 2
地上结构 6 6 6流水施工组织总结

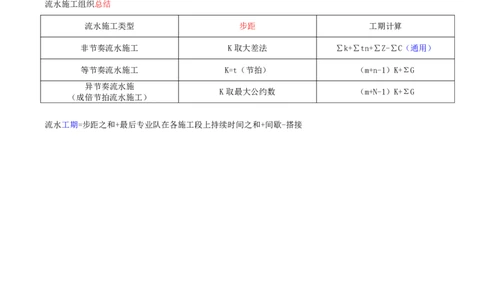

流水施工类型 步距 工期计算
非节奏流水施工 K取大差法 ∑k+∑tn+∑Z-∑C(通用)
等节奏流水施工 K=t(节拍) (m+n-1)K+ΣG
异节奏流水施
K取最大公约数 (m+N-1)K+ΣG
(成倍节拍流水施工)
流水工期=步距之和+最后专业队在各施工段上持续时间之和+间歇-搭接
