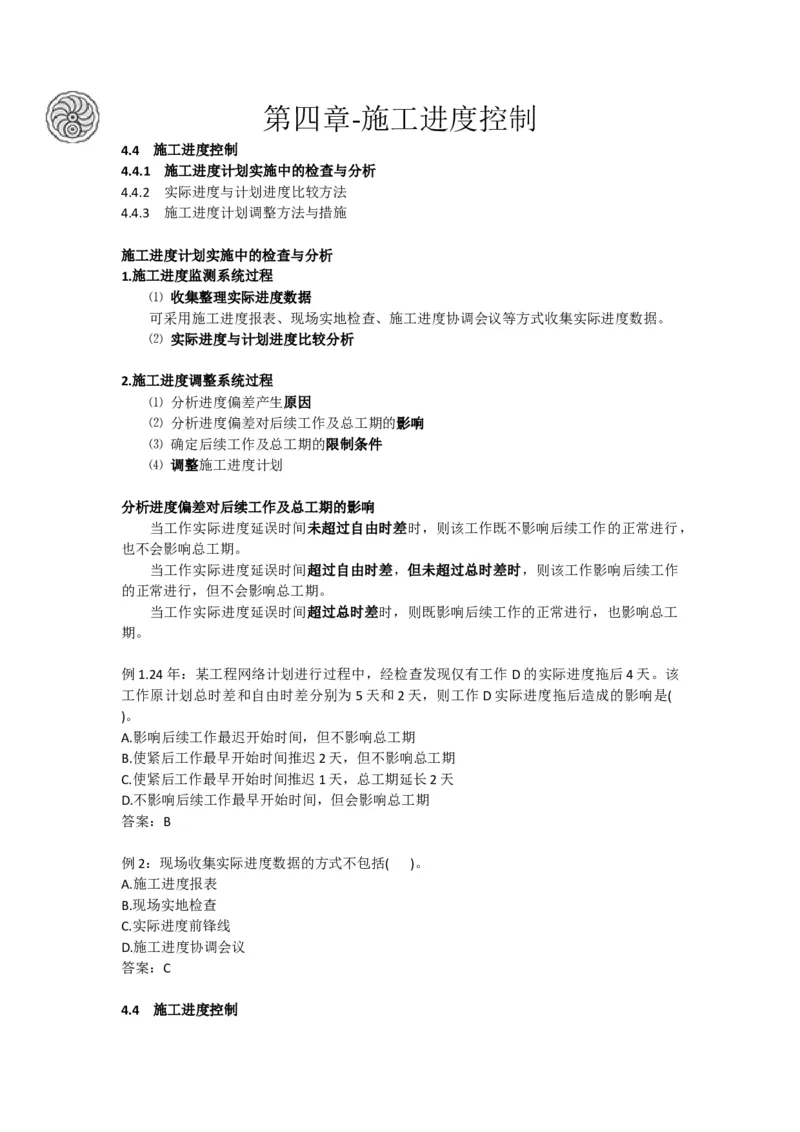

第四章-施工进度控制
4.4 施工进度控制
4.4.1 施工进度计划实施中的检查与分析
4.4.2 实际进度与计划进度比较方法
4.4.3 施工进度计划调整方法与措施
施工进度计划实施中的检查与分析
1.施工进度监测系统过程
⑴ 收集整理实际进度数据
可采用施工进度报表、现场实地检查、施工进度协调会议等方式收集实际进度数据。
⑵ 实际进度与计划进度比较分析
2.施工进度调整系统过程
⑴ 分析进度偏差产生原因
⑵ 分析进度偏差对后续工作及总工期的影响
⑶ 确定后续工作及总工期的限制条件
⑷ 调整施工进度计划

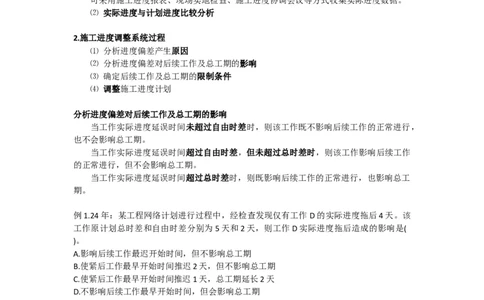

分析进度偏差对后续工作及总工期的影响
当工作实际进度延误时间未超过自由时差时,则该工作既不影响后续工作的正常进行,
也不会影响总工期。
当工作实际进度延误时间超过自由时差,但未超过总时差时,则该工作影响后续工作
的正常进行,但不会影响总工期。
当工作实际进度延误时间超过总时差时,则既影响后续工作的正常进行,也影响总工
期。
例1.24年:某工程网络计划进行过程中,经检查发现仅有工作 D的实际进度拖后4天。该
工作原计划总时差和自由时差分别为5天和2天,则工作D实际进度拖后造成的影响是(
)。
A.影响后续工作最迟开始时间,但不影响总工期
B.使紧后工作最早开始时间推迟2天,但不影响总工期
C.使紧后工作最早开始时间推迟1天,总工期延长2天
D.不影响后续工作最早开始时间,但会影响总工期
答案:B
例2:现场收集实际进度数据的方式不包括( )。
A.施工进度报表
B.现场实地检查
C.实际进度前锋线
D.施工进度协调会议
答案:C
4.4 施工进度控制4.4.1 施工进度计划实施中的检查与分析
4.4.2 实际进度与计划进度比较方法
4.4.3 施工进度计划调整方法与措施

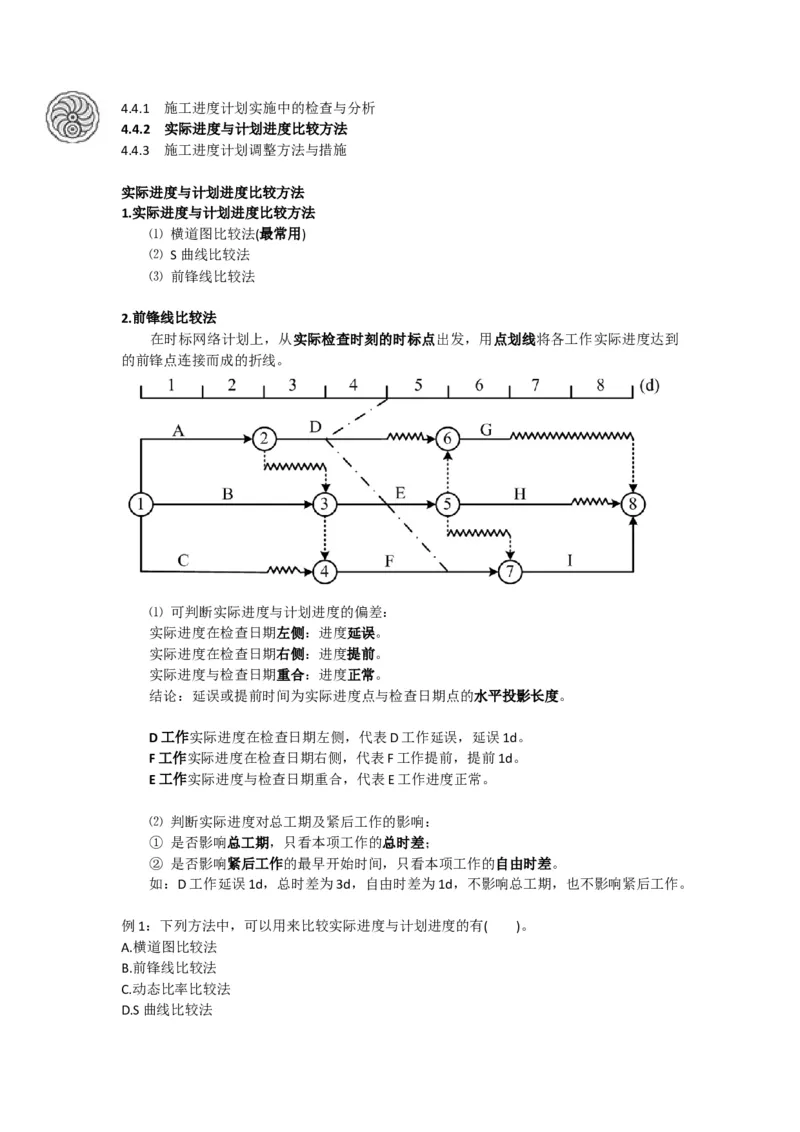

实际进度与计划进度比较方法
1.实际进度与计划进度比较方法
⑴ 横道图比较法(最常用)
⑵ S曲线比较法
⑶ 前锋线比较法
2.前锋线比较法

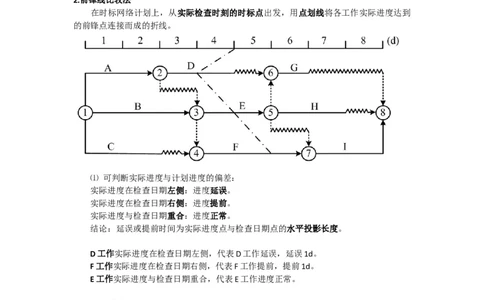

在时标网络计划上,从实际检查时刻的时标点出发,用点划线将各工作实际进度达到
的前锋点连接而成的折线。
⑴ 可判断实际进度与计划进度的偏差:
实际进度在检查日期左侧:进度延误。
实际进度在检查日期右侧:进度提前。
实际进度与检查日期重合:进度正常。
结论:延误或提前时间为实际进度点与检查日期点的水平投影长度。
D工作实际进度在检查日期左侧,代表D工作延误,延误1d。
F工作实际进度在检查日期右侧,代表F工作提前,提前1d。
E工作实际进度与检查日期重合,代表E工作进度正常。
⑵ 判断实际进度对总工期及紧后工作的影响:
① 是否影响总工期,只看本项工作的总时差;
② 是否影响紧后工作的最早开始时间,只看本项工作的自由时差。
如:D工作延误1d,总时差为3d,自由时差为1d,不影响总工期,也不影响紧后工作。
例1:下列方法中,可以用来比较实际进度与计划进度的有( )。
A.横道图比较法
B.前锋线比较法
C.动态比率比较法
D.S曲线比较法E.流程图比较法
答案:ABD

例2:某工程双代号时标网络计划,在第5天末进行检查得到的实际进度前锋线如下图所
示,正确的有( )。
A.H工作还剩1天机动时间
B.总工期缩短1天
C.H工作影响总工期1天
D.E工作提前1天完成
E.G工作进度落后1天
答案:DE
4.4 施工进度控制
4.4.1 施工进度计划实施中的检查与分析
4.4.2 实际进度与计划进度比较方法
4.4.3 施工进度计划调整方法与措施
施工进度计划调整方法与措施
当工程实际进度偏差影响到后续工作、总工期而需要调整施工进度计划时,调整方法
主要有两种:
⑴ 压缩某些工作的持续时间来缩短工期。
⑵ 通过改变某些工作的逻辑关系来缩短工期。
压缩某些工作的持续时间可采取的措施:
⑴ 组织措施。如:增加工作面,组织更多施工队伍;增加每天施工时间,采用加班或
多班制施工方式;增加劳动力和施工机械数量等。
⑵ 技术措施。如:改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先进的
施工方式,减少施工过程数量;采用更先进的施工机械等。
⑶ 经济措施。如:实行包干奖励;提高奖金数额;对所采取的技术措施给予相应经济
补偿等。
⑷ 其他配套措施。例1.24年:工程施工过程中,通过缩短关键工作的持续时间来调整施工进度计划时,可采
取的技术措施是( )。
A.采用更先进的施工机械
B.改善施工作业环境
C.增加施工机械数量
D.组织更多施工队伍
答案:A

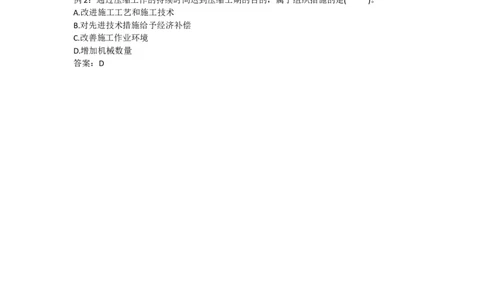

例2:通过压缩工作的持续时间达到压缩工期的目的,属于组织措施的是( )。
A.改进施工工艺和施工技术
B.对先进技术措施给予经济补偿
C.改善施工作业环境
D.增加机械数量
答案:D
