当前位置:首页>文档>2025版-29-龙炎飞-第六章-施工成本控制(二)_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_18-管理《教材精讲班》龙炎飞SMR推荐

2025版-29-龙炎飞-第六章-施工成本控制(二)_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_18-管理《教材精讲班》龙炎飞SMR推荐

  • 2026-03-07 03:52:06 2026-02-01 17:27:22

文档预览

2025版-29-龙炎飞-第六章-施工成本控制(二)_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_18-管理《教材精讲班》龙炎飞SMR推荐
2025版-29-龙炎飞-第六章-施工成本控制(二)_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_18-管理《教材精讲班》龙炎飞SMR推荐
2025版-29-龙炎飞-第六章-施工成本控制(二)_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_18-管理《教材精讲班》龙炎飞SMR推荐
2025版-29-龙炎飞-第六章-施工成本控制(二)_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_18-管理《教材精讲班》龙炎飞SMR推荐
2025版-29-龙炎飞-第六章-施工成本控制(二)_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_18-管理《教材精讲班》龙炎飞SMR推荐

文档信息

文档格式
docx
文档大小
0.402 MB
文档页数
5 页
上传时间
2026-02-01 17:27:22

文档内容

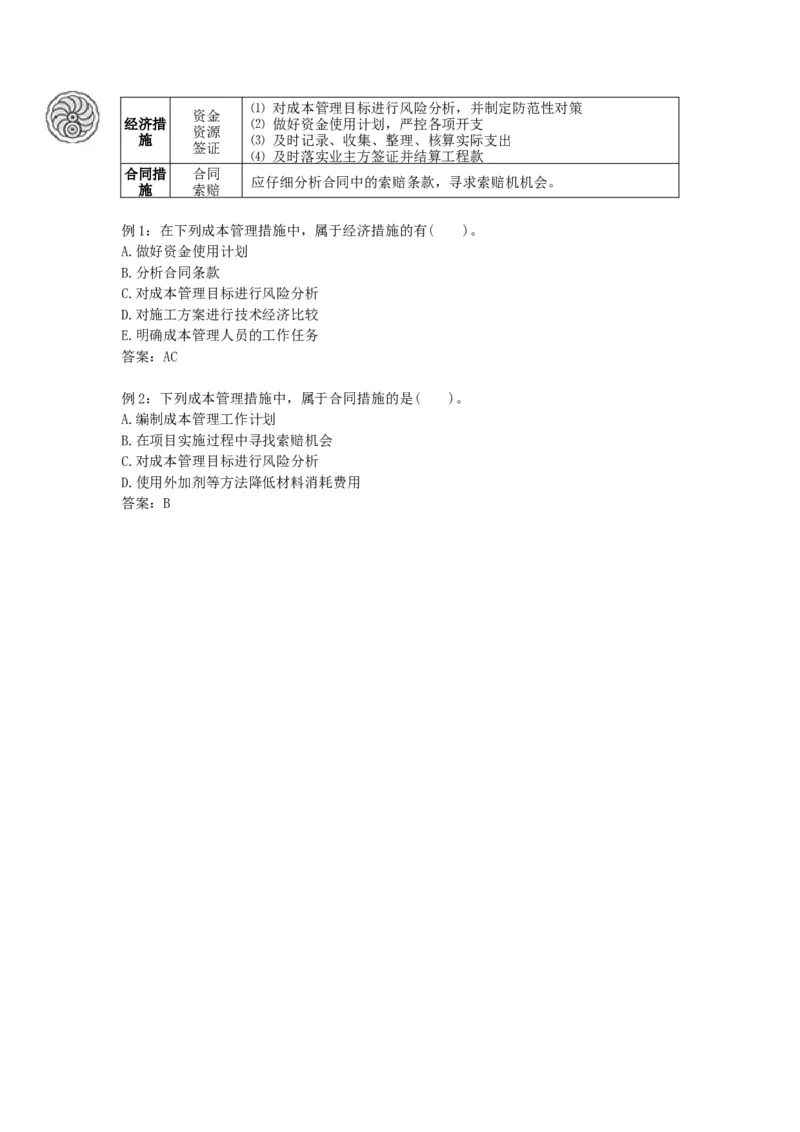

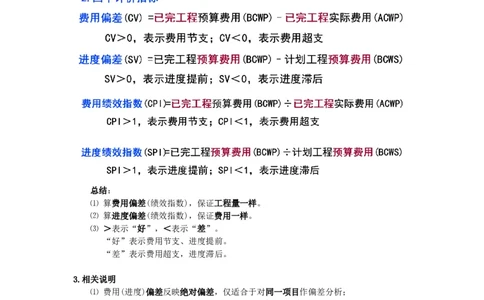

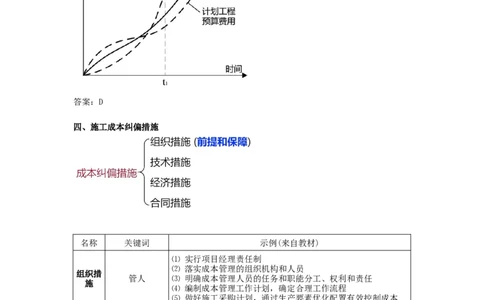

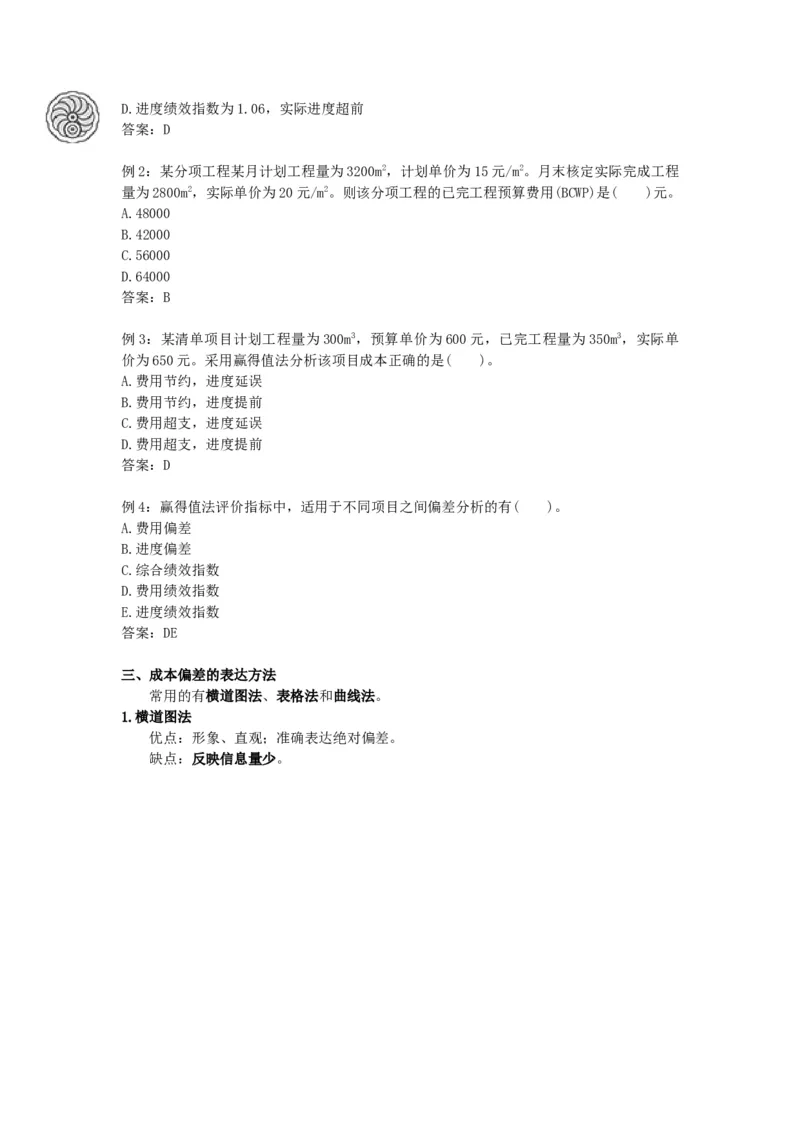

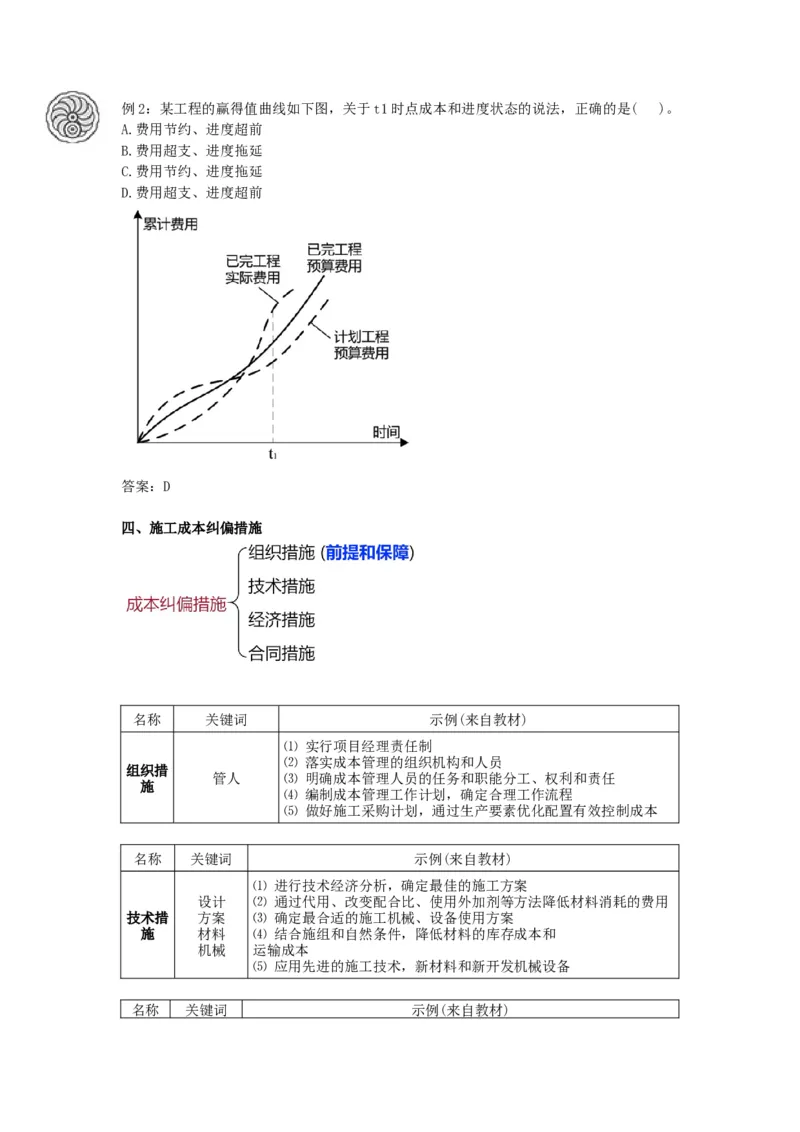

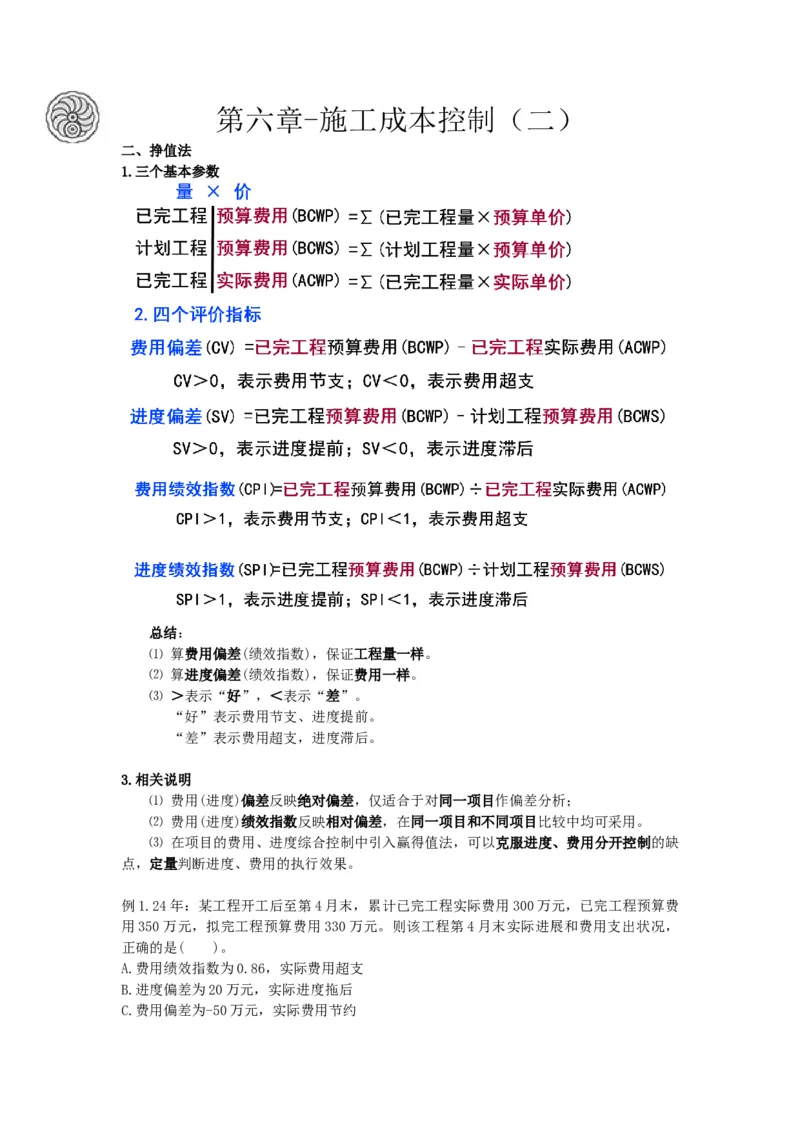

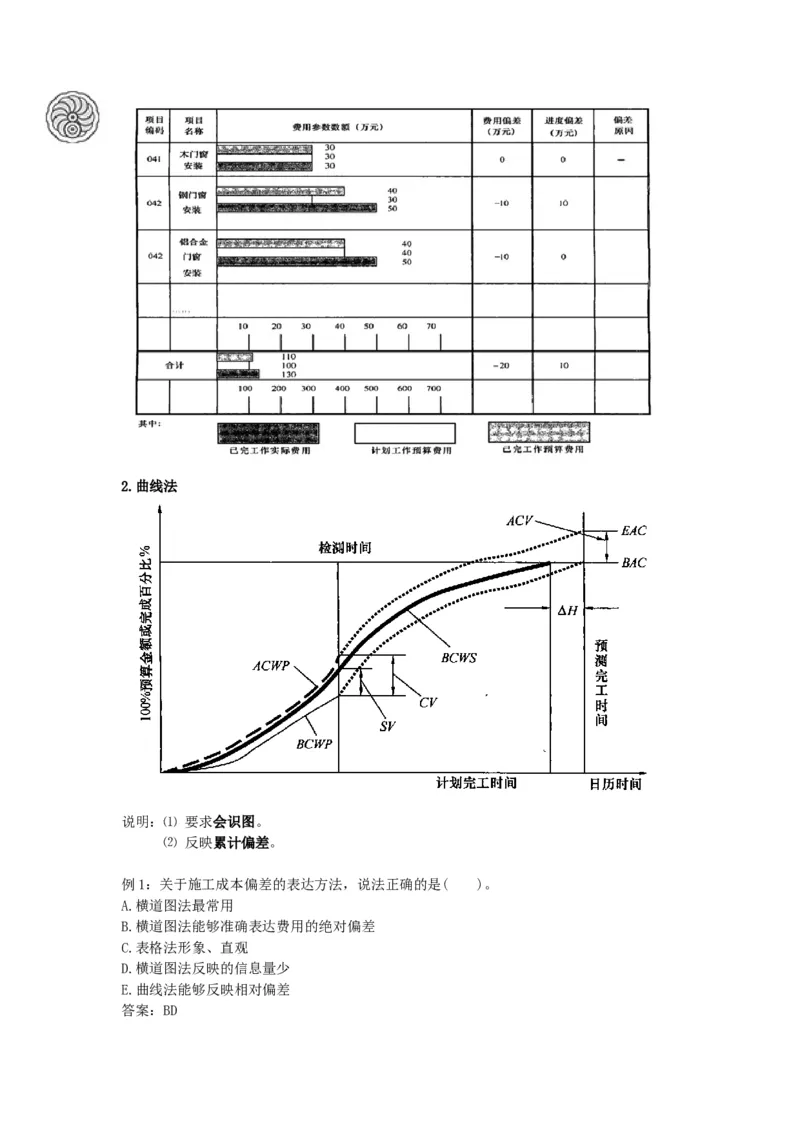

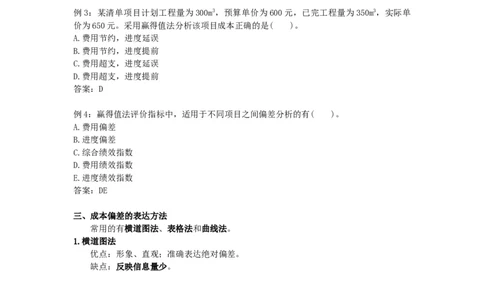

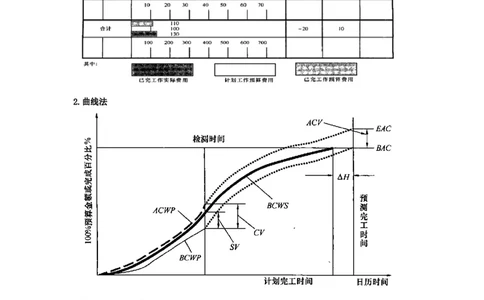

第六章-施工成本控制(二) 二、挣值法 1.三个基本参数 总结: ⑴ 算费用偏差(绩效指数),保证工程量一样。 ⑵ 算进度偏差(绩效指数),保证费用一样。 ⑶ >表示“好”,<表示“差”。 “好”表示费用节支、进度提前。 “差”表示费用超支,进度滞后。 3.相关说明 ⑴ 费用(进度)偏差反映绝对偏差,仅适合于对同一项目作偏差分析; ⑵ 费用(进度)绩效指数反映相对偏差,在同一项目和不同项目比较中均可采用。 ⑶ 在项目的费用、进度综合控制中引入赢得值法,可以克服进度、费用分开控制的缺 点,定量判断进度、费用的执行效果。 例1.24年:某工程开工后至第4月末,累计已完工程实际费用300万元,已完工程预算费 用350万元,拟完工程预算费用330万元。则该工程第4月末实际进展和费用支出状况, 正确的是( )。 A.费用绩效指数为0.86,实际费用超支 B.进度偏差为20万元,实际进度拖后 C.费用偏差为-50万元,实际费用节约D.进度绩效指数为1.06,实际进度超前 答案:D 例2:某分项工程某月计划工程量为3200m2,计划单价为15元/m2。月末核定实际完成工程 量为2800m2,实际单价为20元/m2。则该分项工程的已完工程预算费用(BCWP)是( )元。 A.48000 B.42000 C.56000 D.64000 答案:B 例3:某清单项目计划工程量为300m3,预算单价为600元,已完工程量为350m3,实际单 价为650元。采用赢得值法分析该项目成本正确的是( )。 A.费用节约,进度延误 B.费用节约,进度提前 C.费用超支,进度延误 D.费用超支,进度提前 答案:D 例4:赢得值法评价指标中,适用于不同项目之间偏差分析的有( )。 A.费用偏差 B.进度偏差 C.综合绩效指数 D.费用绩效指数 E.进度绩效指数 答案:DE 三、成本偏差的表达方法 常用的有横道图法、表格法和曲线法。 1.横道图法 优点:形象、直观;准确表达绝对偏差。 缺点:反映信息量少。2.曲线法 说明:⑴ 要求会识图。 ⑵ 反映累计偏差。 例1:关于施工成本偏差的表达方法,说法正确的是( )。 A.横道图法最常用 B.横道图法能够准确表达费用的绝对偏差 C.表格法形象、直观 D.横道图法反映的信息量少 E.曲线法能够反映相对偏差 答案:BD例2:某工程的赢得值曲线如下图,关于t1时点成本和进度状态的说法,正确的是( )。 A.费用节约、进度超前 B.费用超支、进度拖延 C.费用节约、进度拖延 D.费用超支、进度超前 答案:D 四、施工成本纠偏措施 名称 关键词 示例(来自教材) ⑴ 实行项目经理责任制 ⑵ 落实成本管理的组织机构和人员 组织措 管人 ⑶ 明确成本管理人员的任务和职能分工、权利和责任 施 ⑷ 编制成本管理工作计划,确定合理工作流程 ⑸ 做好施工采购计划,通过生产要素优化配置有效控制成本 名称 关键词 示例(来自教材) ⑴ 进行技术经济分析,确定最佳的施工方案 设计 ⑵ 通过代用、改变配合比、使用外加剂等方法降低材料消耗的费用 技术措 方案 ⑶ 确定最合适的施工机械、设备使用方案 施 材料 ⑷ 结合施组和自然条件,降低材料的库存成本和 机械 运输成本 ⑸ 应用先进的施工技术,新材料和新开发机械设备 名称 关键词 示例(来自教材)⑴ 对成本管理目标进行风险分析,并制定防范性对策 资金 经济措 ⑵ 做好资金使用计划,严控各项开支 资源 施 ⑶ 及时记录、收集、整理、核算实际支出 签证 ⑷ 及时落实业主方签证并结算工程款 合同措 合同 应仔细分析合同中的索赔条款,寻求索赔机机会。 施 索赔 例1:在下列成本管理措施中,属于经济措施的有( )。 A.做好资金使用计划 B.分析合同条款 C.对成本管理目标进行风险分析 D.对施工方案进行技术经济比较 E.明确成本管理人员的工作任务 答案:AC 例2:下列成本管理措施中,属于合同措施的是( )。 A.编制成本管理工作计划 B.在项目实施过程中寻找索赔机会 C.对成本管理目标进行风险分析 D.使用外加剂等方法降低材料消耗费用 答案:B
