第六章-施工成本计划
6.2 施工成本计划
6.2.1 施工责任成本构成
6.2.2 施工成本计划编制
施工责任成本构成
⑴ 施工责任成本是以责任中心为对象来进行归集的可控成本。
⑵ 责任成本具有4个条件:可考核性、可预计性、可计量性、可控制性。
⑶ 施工责任成本的相关公式
施工责任成本=预计结算收入一税金一项目目标利润
施工责任成本降低额=施工责任成本一项目实际成本

例.24年:关于施工责任成本的说法,正确的是( )。
A.以任务中心为对象进行归集的预算成本
B.以责任中心为对象进行归集的预算成本
C.以任务中心为对象进行归集的可控成本
D.以责任中心为对象进行归集的可控成本
答案:D
6.2 施工成本计划
6.2.1 施工责任成本构成
6.2.2 施工成本计划编制

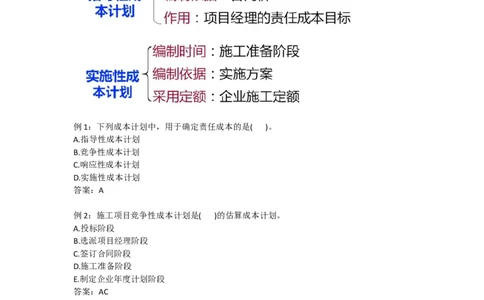

一、施工成本计划的类型例1:下列成本计划中,用于确定责任成本的是( )。
A.指导性成本计划
B.竞争性成本计划
C.响应性成本计划
D.实施性成本计划
答案:A
例2:施工项目竞争性成本计划是( )的估算成本计划。
A.投标阶段
B.选派项目经理阶段
C.签订合同阶段
D.施工准备阶段
E.制定企业年度计划阶段
答案:AC
二、施工成本计划编制方法

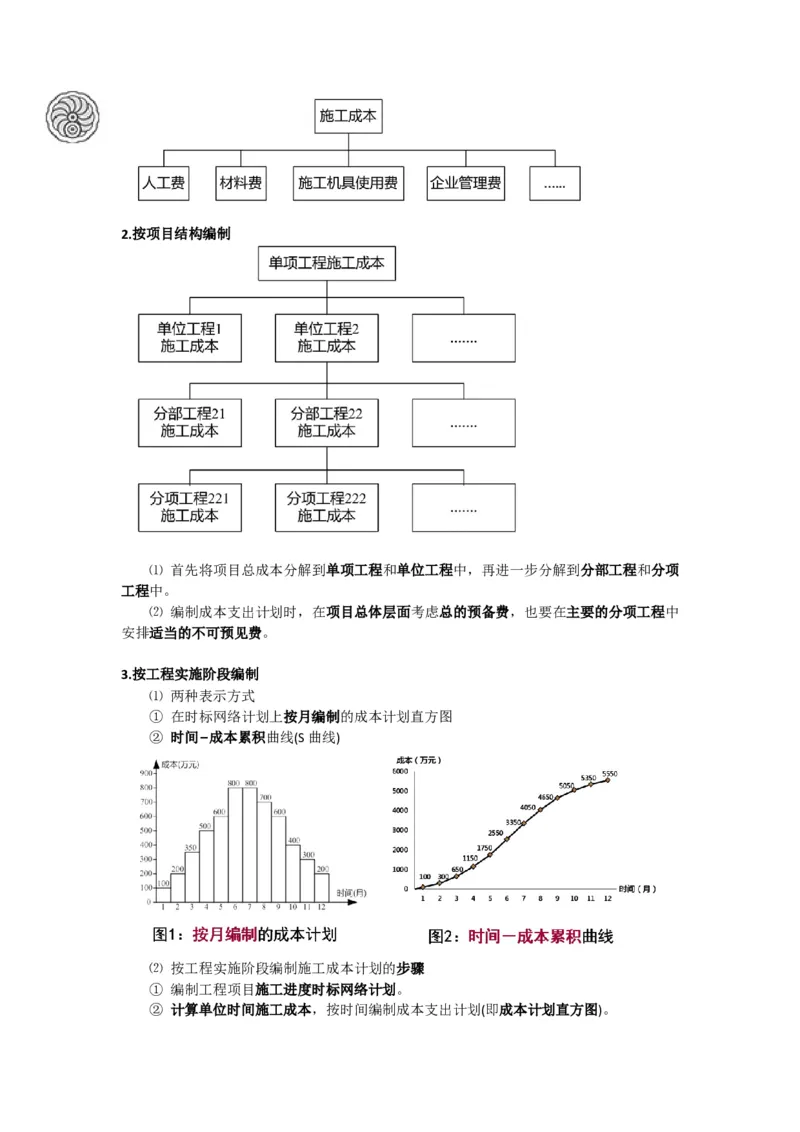

1.按成本组成编制2.按项目结构编制

⑴ 首先将项目总成本分解到单项工程和单位工程中,再进一步分解到分部工程和分项
工程中。
⑵ 编制成本支出计划时,在项目总体层面考虑总的预备费,也要在主要的分项工程中
安排适当的不可预见费。
3.按工程实施阶段编制
⑴ 两种表示方式
① 在时标网络计划上按月编制的成本计划直方图
② 时间−成本累积曲线(S曲线)
⑵ 按工程实施阶段编制施工成本计划的步骤
① 编制工程项目施工进度时标网络计划。

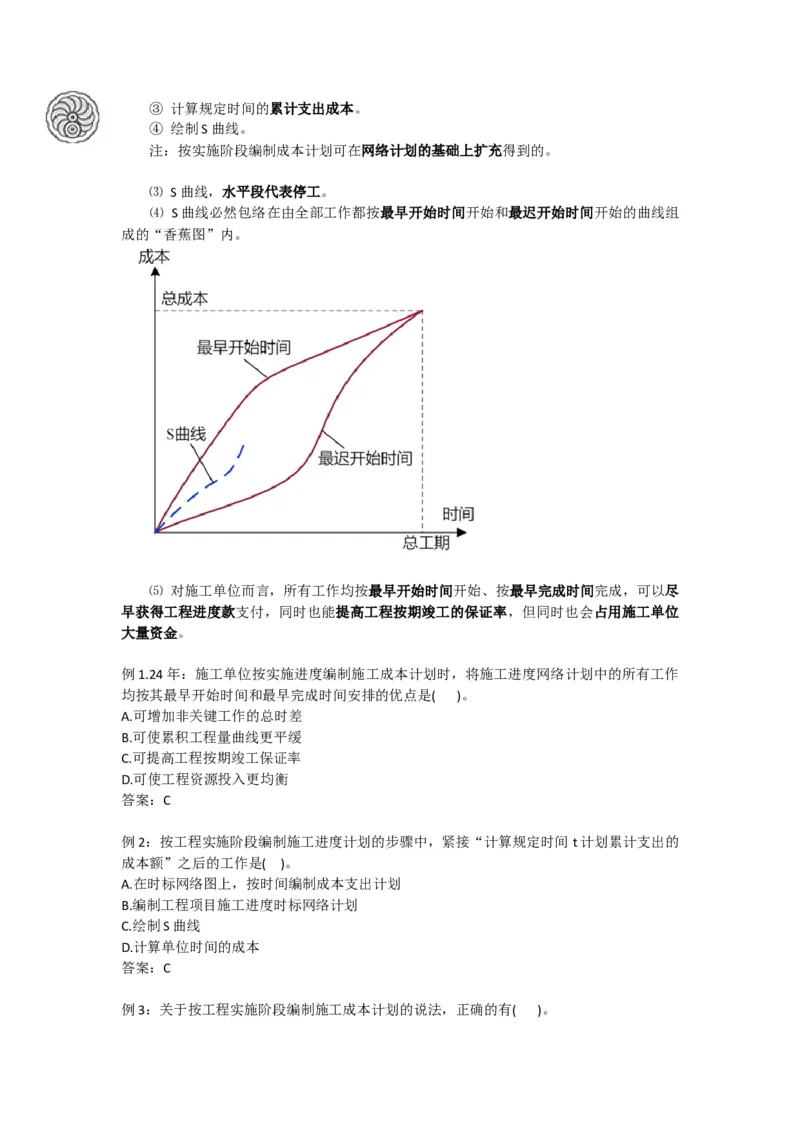

② 计算单位时间施工成本,按时间编制成本支出计划(即成本计划直方图)。③ 计算规定时间的累计支出成本。
④ 绘制S曲线。
注:按实施阶段编制成本计划可在网络计划的基础上扩充得到的。

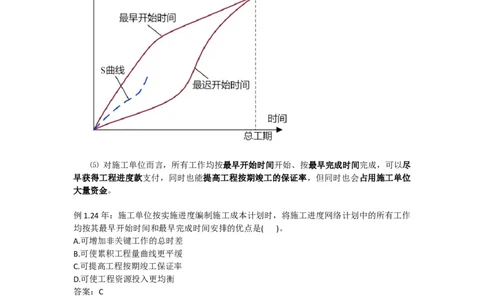

⑶ S曲线,水平段代表停工。
⑷ S曲线必然包络在由全部工作都按最早开始时间开始和最迟开始时间开始的曲线组
成的“香蕉图”内。
⑸ 对施工单位而言,所有工作均按最早开始时间开始、按最早完成时间完成,可以尽
早获得工程进度款支付,同时也能提高工程按期竣工的保证率,但同时也会占用施工单位
大量资金。
例1.24年:施工单位按实施进度编制施工成本计划时,将施工进度网络计划中的所有工作
均按其最早开始时间和最早完成时间安排的优点是( )。
A.可增加非关键工作的总时差
B.可使累积工程量曲线更平缓
C.可提高工程按期竣工保证率
D.可使工程资源投入更均衡
答案:C
例2:按工程实施阶段编制施工进度计划的步骤中,紧接“计算规定时间 t计划累计支出的
成本额”之后的工作是( )。
A.在时标网络图上,按时间编制成本支出计划
B.编制工程项目施工进度时标网络计划
C.绘制S曲线
D.计算单位时间的成本
答案:C

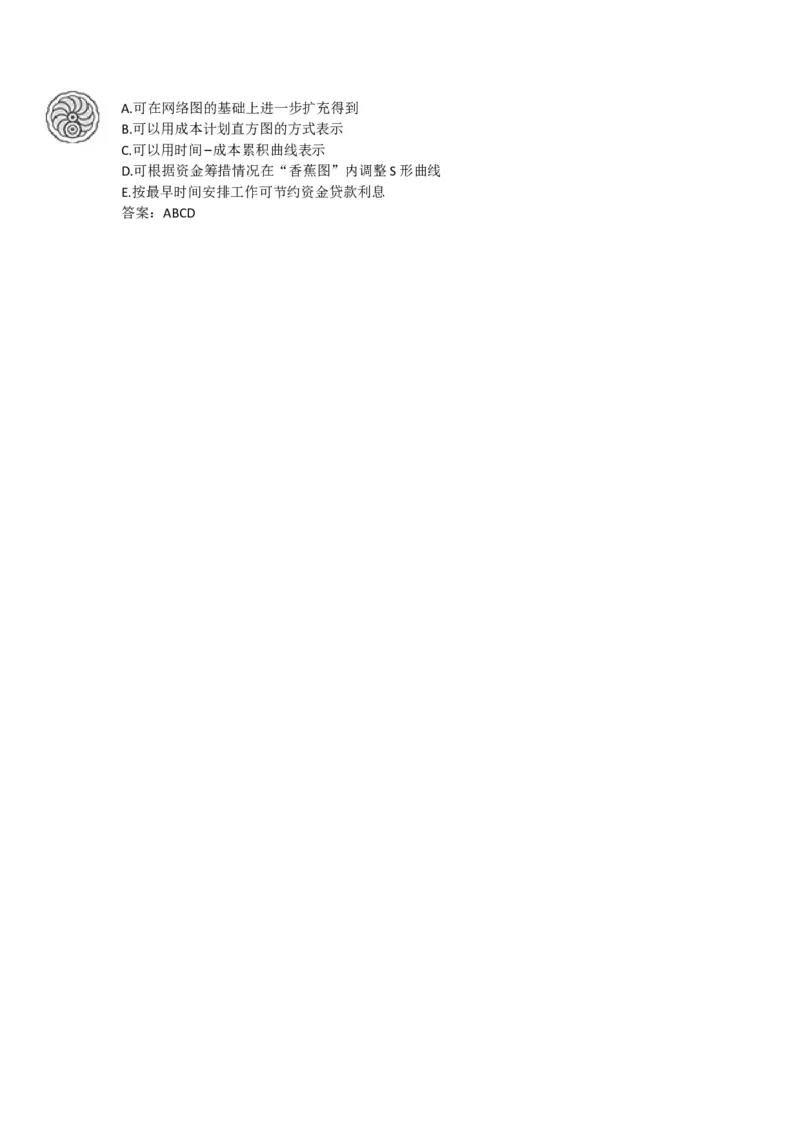

例3:关于按工程实施阶段编制施工成本计划的说法,正确的有( )。A.可在网络图的基础上进一步扩充得到
B.可以用成本计划直方图的方式表示
C.可以用时间−成本累积曲线表示
D.可根据资金筹措情况在“香蕉图”内调整S形曲线
E.按最早时间安排工作可节约资金贷款利息
答案:ABCD
