文档内容
一级建造师
工程导航 土方工程
3
主讲老师:姜涛

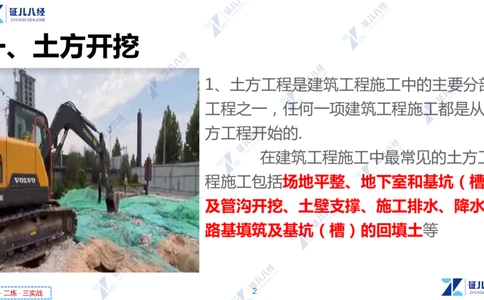

一懂 · 二炼 · 三实战一、土方开挖
1、土方工程是建筑工程施工中的主要分部
工程之一,任何一项建筑工程施工都是从土
方工程开始的.
在建筑工程施工中最常见的土方工
程施工包括场地平整、地下室和基坑(槽)
及管沟开挖、土壁支撑、施工排水、降水、
路基填筑及基坑(槽)的回填土等
2

一懂 · 二炼 · 三实战2、标高的确定
3
一懂 · 二炼 · 三实战4

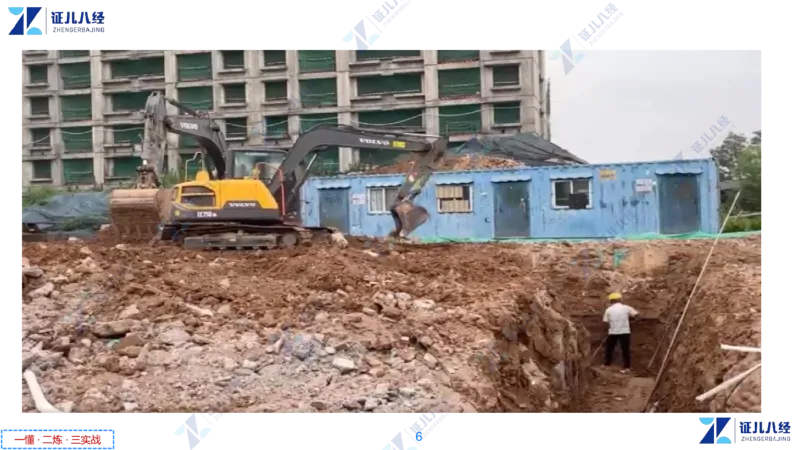

一懂 · 二炼 · 三实战土方开挖顺序通常从基坑的某一角开始。开挖首道沟,开挖此沟的目
的是创造作业面,为后续施工做准备。确定坑底标高与平点,开挖首
道沟的关键作用之一是找到土方大开挖的坑底标高。施工人员下至沟
内,确定平点。拓展形成作业面,以找到的平点为基础,由点及线,
逐步拓展。再由线及面,最终完成整个土方大开挖作业面的形成。
5
一懂 · 二炼 · 三实战6

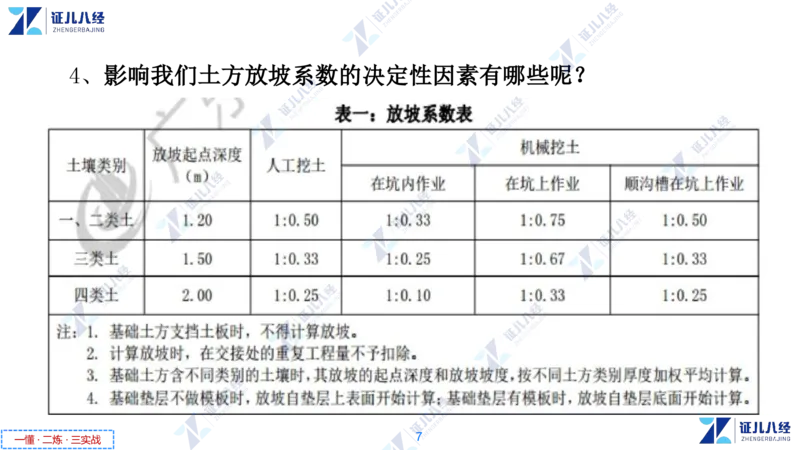

一懂 · 二炼 · 三实战4、影响我们土方放坡系数的决定性因素有哪些呢?
7

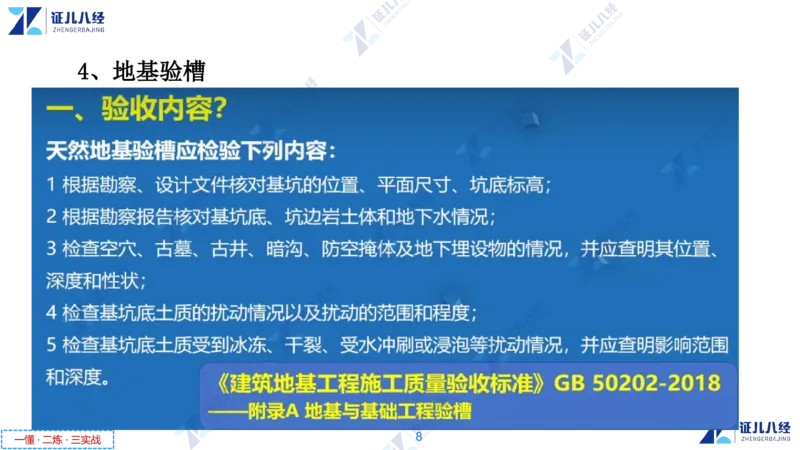

一懂 · 二炼 · 三实战4、地基验槽
8
一懂 · 二炼 · 三实战5、混凝土垫层的施工
1、垫层作用?
2、标高如何控制?
3、垫层如何养护?
9
一懂 · 二炼 · 三实战6、混凝土防水(砖胎膜)
砖胎膜是指用标准砖砌筑成的临时性模板,其形状、尺寸与基础构件一致,在基础施工中起模板作
用。作用模板支撑:在基础混凝土浇筑时,为混凝土提供侧向约束,保证基础混凝土按设计形状成
型,如在筏板基础、独立基础、条形基础施工中,防止混凝土浇筑时侧压力导致的混凝土外流、变
形。防水辅助:在有防水要求的地下工程中,砖胎膜表面可作为防水层施工的基层,便于防水卷材
等材料的铺贴,增强防水效果。例如地下室底板施工时,砖胎膜与防水层共同构成防水体系
10
一懂 · 二炼 · 三实战1 做法3+4
2 冷底子油
3 阴阳角施工
4 底板铺贴
11
一懂 · 二炼 · 三实战外防内贴法:是在浇筑砼垫层后,将永久性保护墙全部砌好,将卷材
铺贴在垫层和永久保护墙上
优缺点
优点:施工占地面积小,工期相对较短,受气候条
件影响较小,在冬期施工时比外防外贴法更具优势。
同时,卷材防水层在结构施工前已完成,可有效避
免结构施工对防水层的破坏。
缺点:由于卷材防水层是先贴在保护墙上,然后再
进行结构施工,卷材与结构墙体之间的粘结力相对
较弱,容易出现空鼓、渗漏等问题。此外,永久性
保护墙的砌筑增加了一定的工程量和成本
12
一懂 · 二炼 · 三实战两种施工方法的区别
施工顺序
外防外贴法:先施工垫层,在垫层上铺贴底
面卷材,然后施工地下结构墙体,待墙体施
工完成后,再将卷材防水层从底面向上铺贴
到墙体外侧。
外防内贴法:先施工垫层,在垫层上砌筑永
久性保护墙,然后将卷材防水层铺贴在保护
墙和垫层上,最后施工地下结构墙体。
13

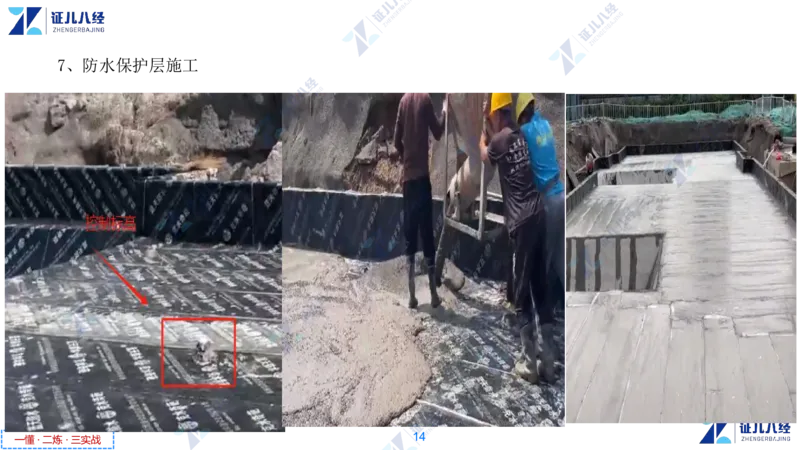

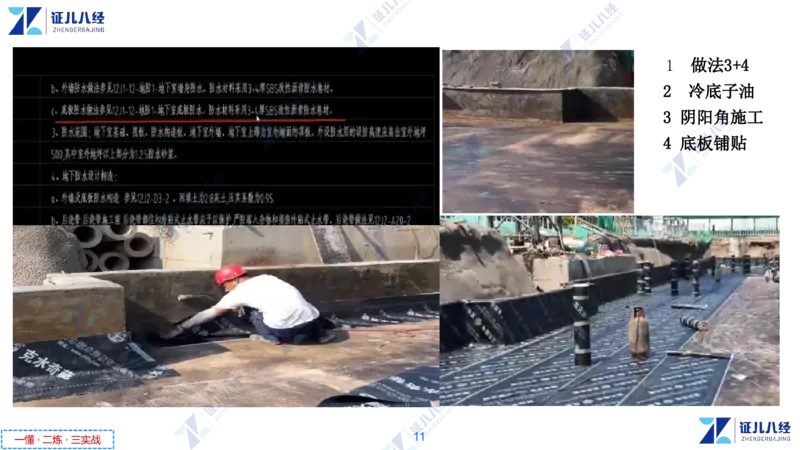

一懂 · 二炼 · 三实战7、防水保护层施工
14

一懂 · 二炼 · 三实战钢筋绑扎和止水钢板安装(止水钢板需要几面焊接)
止水钢板应设置在施工缝或后浇带的中间位置,
且应与混凝土表面垂直,确保止水钢板能有效阻
挡水的渗透。
固定安装:在安装止水钢板时,需采用钢筋固定,
将止水钢板与结构钢筋焊接或绑扎牢固,防止在
混凝土浇筑过程中发生位移。一般每隔
50 -
设置一根固定钢筋。
100cm
15
一懂 · 二炼 · 三实战8、筏板混凝土浇筑
全面分层:适用于平面尺寸不大的筏板,将筏板全面分层,每层厚
度 ,从短边开始,沿长边方向浇筑,逐层推进,确保
300 - 500mm
上层混凝土在下层初凝前浇筑振捣。
分段分层:筏板平面尺寸大时采用,将筏板分段,每段宽度 ,
2 - 3m
从底层一端开始浇筑,完成一段后再浇筑相邻段,逐段逐层上升,
各段各层间相互衔接紧密。
斜面分层:常用于厚度不大但面积或长度大的筏板,从浇筑端斜面
分层,振捣时振捣棒在坡脚与坡顶同时振捣,使混凝土自然流淌形
成斜面,每层厚度 ,浇筑方向与斜面垂直。
300 - 500mm
振捣作业:用插入式振捣棒,快插慢拔,插点均匀排列,间距不超
作用半径 倍,振捣至混凝土表面不再显著下沉、无气泡、泛浆
1.5
为准。在钢筋密集处及边角部位,辅以人工插捣或用小直径振捣棒。
靠近模板处,避免振捣棒触压模板、钢筋和预埋件。
表面处理:混凝土浇筑振捣完成后,先用长刮杠按标高刮平,再用
木抹子搓平压实。初凝前进行二次抹压,消除表面裂缝,终凝前用
铁抹子压光,提高表面密实度。
16
一懂 · 二炼 · 三实战二、土的工程性质
(一)土的密度
土的密度分为天然密度和干密度。
土的天然密度是指土在天然状态下单位体积的质量,即
当回填土含水量测试样本1L,质量为1.5kg、烘干后质量为1.2kg时,其天然密度是() 。
A.1.2kg/m³
已知回填土测试样本的体积为 (记住, 就是
1L 1L
B.1.5kg/m³
立方米),原始质量为 。我们要找的是天
C.1200kg/m³ 0.001 1.5kg
D.1500kg/m³ 然密度,也就是样本在原始状态下的密度。 天然密度的
计算公式很简单:天然密度 原始质量 体积。 那么,
= /
我们可以这样算:
天然密度
= 1.5kg / 0.001m³ = 1500kg/m³
17
一懂 · 二炼 · 三实战土的干密度是指土的固体颗粒质量与土的体积的比值,即
当回填土含水量测试样本1L,质量为1.5kg、
烘干后质量为1.2kg时,其干密度是() 。
A.1.2kg/m³
B.1.5kg/m³ 已知回填土测试样本的原始体积为 (注意,
1L
等于 立方米),原始质量为 ,
C.1200kg/m³
1L 0.001 1.5kg
烘干后的质量为 。干密度是指单位体
D.1500kg/m³
1.2kg
积内固体颗粒的质量,计算公式为:干密度
烘干后质量 体积。 那么,我们可以这
= /
样算: 干密度
= 1.2kg / 0.001m³ =
所以,正确答案是 选项,
1200kg/m³ C
!
1200kg/m³
18
一懂 · 二炼 · 三实战三、土方工程施工机械
19
一懂 · 二炼 · 三实战挖土机是建筑工地的重要施工机械,除此之外,建筑施工还需
要很多施工机械。那么你知道土方工程会用到哪些施工机械吗?
它们各有什么特点呢?
(一)推土机
推土机是土方工程施工的主要机械之一,它由拖拉机和推土铲刀组成。按照行走方式不
同,推土机可分为履带式和轮胎式两种
20
一懂 · 二炼 · 三实战(二)铲运机
铲运机由牵引机械和土斗组成,它是一种能够单独完成铲土、装土、运土、
卸土、压实的土方机械。按照行走方式不同,铲运机可分为拖式和自行式两
种
21
一懂 · 二炼 · 三实战(三)单斗挖土机
单斗挖土机是基坑开挖中最常用的一种机械,它按照行走方式不同,可分为履带式和轮
胎式;按照传动方式不同,可分为机械传动和液压传动;按照作业方式不同,可分为正
铲、反铲、抓铲及拉铲。
22
一懂 · 二炼 · 三实战.正铲挖土机
1
正铲挖土机的工作特点是:正铲挖土机的工作特点是前进行驶,铲斗由下向上强制切土,挖掘力大,生
产效率高;适用于开挖含水量不大于27%的一至三类土(干作业),且与自卸汽车配合完成整个挖掘
运输作业;可以挖掘大型干燥基坑和土丘等。
23
一懂 · 二炼 · 三实战2
.反铲挖土机:反铲挖土机是我们最常见的,向后向下,强制切土。可以用于停机作业面以
下的挖掘
24

一懂 · 二炼 · 三实战3、拉铲挖土机:工作时利用惯性,把铲斗甩出后靠收紧和放松钢丝绳进行挖土或卸土,铲斗
由上而下,靠自重切土,可以开挖一、二类土壤的基坑、基槽和管沟等地面以下的挖土工程。
25

一懂 · 二炼 · 三实战.抓铲挖土机
4
工作特点是:直上直下,自重切土。抓铲挖土机挖掘力小,可开挖停机面以下的一、二类土,适用于开挖
土质比较松软、施工面比较狭窄的基坑、沟槽、沉井等,特别适于水下挖土。土质坚硬时,不能用抓铲施
工
26
一懂 · 二炼 · 三实战今天的学习就到这里,但知识的交流永无止境。大家在学习过
程中有任何疑问,或者对土方工程有独特见解,欢迎随时提出。让
我们一起探讨,共同进步。也希望大家在课后能继续巩固所学内容,
为后续更深入的学习做好准备。
27
一懂 · 二炼 · 三实战感 谢 聆 听
