P141~148 3.3.4 钢结构与钢混组合结构工程施工 ★★
【考点】
【记】1. 钢结构施工
【记】2. 钢混组合结果施工
【近五年考情】
年份 2024 2023 2022 2021 2020
题型 0 0 0 0 0
分值 0 0 0 0 0
一、 钢结构施工
1. 一般规定
1
www.haixue.com嗨学网 | 职业价值点亮者
(4)钢材应按同一厂家、同一材质、同一板厚、同一出厂状态,每10个炉(批)号
抽验1组试件。若订货为探伤钢板,尚应抽取每种板厚的10%(至少1块)进行超声波探
伤。
3. 焊接与钢构件矫正
(1)焊接施工应符合下列规定:
A. 焊接环境的相对湿度应小于80%
B. 焊接环境的温度,对低合金高强度结构钢应不低于
② 在室内焊接时间
5℃,普通碳素结构钢应不低于0℃
C. 主要钢构件应在组装后24h内焊接
③ 在露天焊接时间 主要钢构件应在组装后12h内焊接
焊缝经外观检查合格后方可进行无损检测(超声波、射
⑥ 焊接检查方法
线、磁粉),在焊接24h后进行
(2)钢构件矫正应符合下列规定:
① 冷矫:环境温度宜不低于5℃。
② 热矫:加热温度应控制在600~800℃。
4. 试拼装
① 板梁:应整孔试拼装
(3)不同桥型试
② 简支桁梁:试拼装长度宜不小于半跨
拼装的长度
③ 连续梁试:拼装应包括所有变化节点
2
www.haixue.com嗨学网 | 职业价值点亮者
④ 大跨径桥的钢梁:每批试拼装的梁段数量应不少于3段
(5)试拼装冲钉 ① 冲钉宜不少于螺栓孔总数的10%
和螺栓 ② 螺栓宜不少于螺栓孔总数的20%
5. 涂装
(1)除锈处理 除锈方法:采用喷丸或抛丸的方法。
① 底漆、中间漆涂层的最长暴露时间宜不超过7d
(3)底漆、中间
② 两道面漆的涂装间隔时间亦宜不超过7d
漆、面漆
③ 喷铝应在表面清理后4h内完成
6. 工地连接

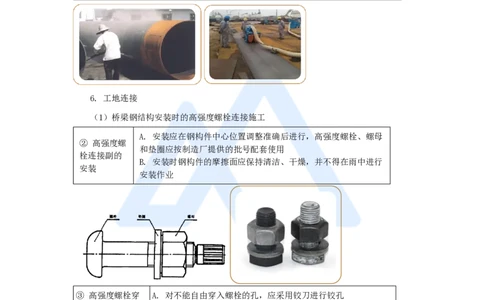

(1)桥梁钢结构安装时的高强度螺栓连接施工
A. 安装应在钢构件中心位置调整准确后进行,高强度螺栓、螺母
② 高强度螺
和垫圈应按制造厂提供的批号配套使用
栓连接副的
B. 安装时钢构件的摩擦面应保持清洁、干燥,并不得在雨中进行
安装
安装作业
③ 高强度螺栓穿 A. 对不能自由穿入螺栓的孔,应采用铰刀进行铰孔
孔 B. 严禁采用气割方法扩孔
④ 高强度螺栓安 安装施工时,高强度螺栓不得作为临时安装螺栓使用,亦不得采
装要求 用塞焊对螺栓孔进行焊接
A. 从板束刚度大、缝隙大之处开始
⑥ 高强度螺栓安 B. 对大面积节点板应从中间部分向四周的边缘进行施拧,并应
装顺序 在当天终拧完毕
C. 施拧时,不得采用冲击拧紧和间断拧紧方式作业
3
www.haixue.com嗨学网 | 职业价值点亮者

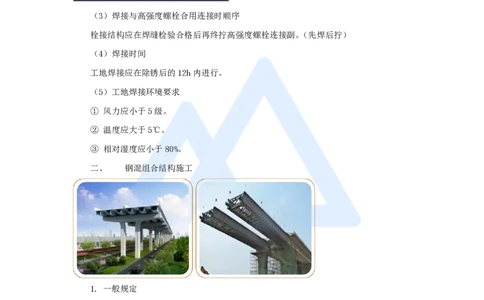

(2)桥梁钢结构在工地焊接连接时规定
箱形梁梁段间的焊接连接顺序,施焊应按顶板、底板、纵
② 焊接连接顺序
隔板的顺序对称进行
(3)焊接与高强度螺栓合用连接时顺序
栓接结构应在焊缝检验合格后再终拧高强度螺栓连接副。(先焊后拧)
(4)焊接时间
工地焊接应在除锈后的12h内进行。
(5)工地焊接环境要求
① 风力应小于5级。
② 温度应大于5℃。
③ 相对湿度应小于80%。
二、 钢混组合结构施工
1. 一般规定
(3)预制桥面板各单元之间的湿接缝和钢-混凝土接头宜采用微膨胀补偿收缩混凝
土。
2. 钢构件安装
4
www.haixue.com嗨学网 | 职业价值点亮者
(4)支架上安装钢梁应符合下列规定:
② 钢梁节段宜从孔跨的一端向另一端顺序安装。
③ 拼装栓接连接的钢梁时,冲钉和粗制螺栓的总数不得少于栓孔总数的1/3,其中冲
钉不得多于2/3;栓孔较少的部位,冲钉和粗制螺栓的总数应不少于6个或将全部栓孔插
入冲钉或粗制螺栓。
⑤ 钢梁安装完成并连接固定,在落梁就位前,应复测支座的平面位置和顶面高程;钢
梁在落梁就位前后均应对其线形、拱度和平面位置尺寸等进行检查。
3. 混凝土桥面板施工
(3)预制混凝土桥面板的场内移运和存放:
① 混凝土强度:达到设计强度的85%后,方可从预制台座上起吊、移运。
② 存放时间:按混凝土龄期计宜不少于6个月。
5
www.haixue.com嗨学网 | 职业价值点亮者
(5)混凝土湿接缝的现场浇筑施工尚应符合下列规定:
④ 湿接缝混凝土的强度在未达到设计强度的85%前,不得在桥面上通行车辆、堆放材
料。
4. 组合节段制作与拼装
(1)钢-混凝土组合梁的施工
① 先拼装后组合:先安装钢梁,再安装预制混凝土桥面板。
② 先组合后拼装:则先在场地的台座上放置钢梁,浇筑桥面板混凝土,组合形成一个
主梁的节段,然后再运输到桥位进行节段的拼装。
(2)钢-混凝土组合梁采用“先组合后拼装”施工应符合下列规定:
① 组合节段施工时,桥面板混凝土应制定专门的养护方案,保湿养护的时间应不少于
14d。
场内移运和存放时,桥面板混凝土的抗压强度应在达到设计强度的85%后方可对组合
节段进行起吊和场内移运作业。
② 组合节段的存放高度不宜超过两层,两层之间应采用垫木或其他适宜的物体隔开支
承。组合节段的存放时间设计未规定时,宜不少于90d。
③ 组合节段如采用悬臂拼装施工
当组合节段的桥面板之间采用胶接缝连接、钢构件之间采用焊接连接时,拼装过程中
宜对焊接施工后焊缝产生的收缩进行适当补偿,即可以适当抬高节段前端的安装高程,以
6
www.haixue.com嗨学网 | 职业价值点亮者
抵消节段前端的下挠值。
5. 钢-混凝土接头
(1)钢-混凝土接头常用的连接件形式有:焊钉连接件、开孔板连接件和型钢连接
件。
(2)混合梁中钢-混凝土接头的施工应符合下列规定:
② 浇筑接头混凝土前,应对混凝土梁的结合面进行严格凿毛处理,凿毛的深度应不小
于8mm。
③ 浇筑接头混凝土宜按大体积混凝土施工的要求进行温度控制,且宜选择在夜间温度
场较为稳定的时段施工;采取有效措施,使新浇筑混凝土与钢构件、混凝土梁体及模板之
间的温差小于15℃。浇筑完成后,应及时覆盖进行保温、保湿养护,养护时间宜不少于
14d。
④ 预应力钢束张拉应对称、均衡地进行。设计未规定时,混凝土的强度应不低于设计
强度的85%,弹性模量应不低于混凝土28d弹性模量的85%,采用混凝土龄期代替弹性模量
控制时宜不少于7d。
7
