4.3 工程网络计划技术【3单2多】
178、下列关于网络计划编制程序和方法的说法,正确的有()。
A.在通常情况下,建设工程进度管理主要应用确定型网络计划;
最常用的是双代号网络计划、单代号网络计划、双代号时标网络计划及单代号搭接网络计划,这些也是工程
网络计划最基本的表现形式
B.应用工程网络计划技术编制工程进度计划可分为:①计划编制准备阶段;②时间参数计算阶段;③网络图
绘制阶段;④网络计划优化阶段
C.计划编制准备阶段主要包括调查研究和确定网络计划目标等工作;网络计划目标一般可分为三类:①时间
目标,即工期目标。②时间—资源目标,通常会考虑“资源有限,工期最短”目标,或者考虑“工期固定,
资源最少”目标,③时间—成本目标,即在限定工期条件下寻求最低总成本或寻求最低总成本时的工期安排
D.网络图绘制阶段主要包括工程项目分解、确定逻辑关系和绘制网络图等工作;时间参数计算阶段主要包括
计算时间参数、确定关键工作和关键线路等
E.网络计划优化阶段主要包括优化网络计划和编制正式网络计划等工作;根据所追求的目标不同,网络计划
优化包括工期优化、费用优化两种
AD
179、下列关于网络计划优化的说法,错误的有()。
A.资源优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工作的持续时
间来达到优化目标
B.工期优化的目的是通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目标
C.一般地,直接费会随着工期的缩短而增加;间接费会随着工期的缩短而减少
D.工作的直接费用率越大,说明将该工作的持续时间缩短一个时间单位,所需增加的直接费就越多;工作的
直接费用率越小,将该工作的持续时间缩短一个时间单位,所需增加的直接费就越少
E.在压缩关键工作的持续时间以达到缩短工期的目的时,
应将直接费用率最大的关键工作作为压缩对象;当有多条关键线路出现而需要同时压缩多个关键工作的持续
时间时,应将其直接费用率之和(组合直接费用率)最大者作为压缩对象
ABE

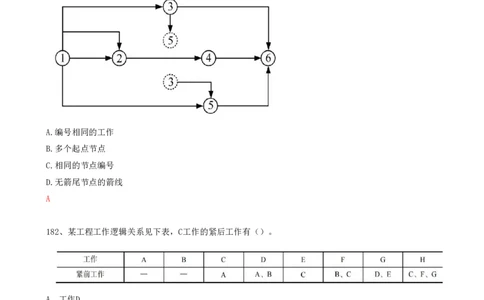

180、某分部工程双代号网络计划如下图所示,其存在的绘图错误有()。A.多个终点节点
B.多个起点节点
C.节点编号有误
D.存在循环回路
E.有多余虚工作
BCE
181、根据《工程网络计划技术规程》,网络图存在的绘图错误是
()。
A.编号相同的工作
B.多个起点节点
C.相同的节点编号
D.无箭尾节点的箭线
A
182、某工程工作逻辑关系见下表,C工作的紧后工作有()。
A. 工作D
B.工作E
C.工作F
D.工作G
E.工作H
BCE

183、关于单代号网络计划绘图规则的说法,正确的是()。
A.不允许出现虚工作
B.箭线不能交叉C.只能有一个起点节点,但可以有多个终点节点
D.严禁出现双向箭头的连线
E.编号严禁重复,且箭尾节点编号小于箭头节点编号
DE
