9 国际工程承包管理
326、根据 FIDIC《施工合同条件》,下列关于施工进度管理的说法,正确的有( )。
A.工程师应在开工日期前至少7天向承包商发出开工日期的通知
B.开工日期应定在承包商收到中标函后的42天
C.承包商应在不少于21天前将所提供的永久设备或主要货物运抵现场的日期通知工程师
D.承包商应在收到工程师发出的开工日期的通知后14天内向工程师提交一份初步进度计划
E.工程师认为进度计划不满足要求的,承包商应在收到该通知后28天内向工程师提交一份修订进度计划
答案:BC

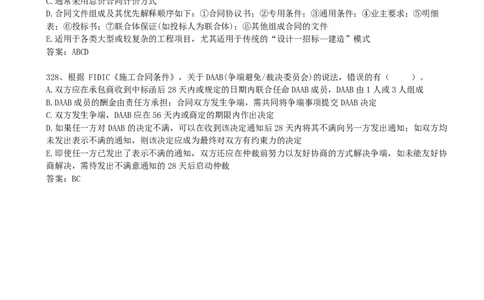

327、有关 FIDIC《设计采购施工(EPC)/交钥匙工程合同条件》(银皮书)的说法,正确的有( )。
A.适用于提供设备、工厂或类似设施或基础设施工程及BOT等类型项目
B.由业主方委派“业主代表”代表业主负责工程管理工作
C.通常采用总价合同计价方式
D.合同文件组成及其优先解释顺序如下:①合同协议书;②专用条件;③通用条件;④业主要求;⑤明细
表;⑥投标书;⑦联合体保证(如投标人为联合体);⑧其他组成合同的文件
E.适用于各类大型或较复杂的工程项目,尤其适用于传统的“设计一招标—建造”模式
答案:ABCD
328、根据 FIDIC《施工合同条件》,关于DAAB(争端避免/裁决委员会)的说法,错误的有( )。
A.双方应在承包商收到中标函后28天内或规定的日期内联合任命DAAB成员,DAAB由1人或3人组成
B.DAAB成员的酬金由责任方承担;合同双方发生争端,需共同将争端事项提交DAAB决定
C.双方发生争端,DAAB应在56天内或商定的期限内作出决定
D.如果任一方对DAAB的决定不满,可以在收到该决定通知后28天内将其不满向另一方发出通知;如双方均
未发出表示不满的通知,则该决定应成为最终对双方有约束力的决定
E.即使任一方已发出了表示不满的通知,双方还应在仲裁前努力以友好协商的方式解决争端,如未能友好协
商解决,需待发出不满意通知的28天后启动仲裁
答案:BC
