[模块5] 3.2~3.3 土石坝、面板坝
[模块5]案例考点:(9类18考点)
1.土石坝构造
2.土石坝“P”(A.压实标准;B.碾压参数;C.碾压参数具体数值;D.干密度、湿密度、压实度换算及计
算)
3.土石坝“D”(A.摊铺整平<葡萄>;B.碾压<牙>;C.接头接缝处理)
4.土石坝“CA”(A.施工前;B.施工中;C.施工后)
5.面板堆石坝结构识图
6.堆石坝“P”(堆石碾压参数)
7.堆石坝“D”(A.摊铺碾压<葡萄牙>;B.块石失稳处理)
8.堆石坝“CA”(A.各部位检查内容;B.检查的方法)
9.面板的施工(A.背框架;B.考细节)
考点:1.土石坝构造

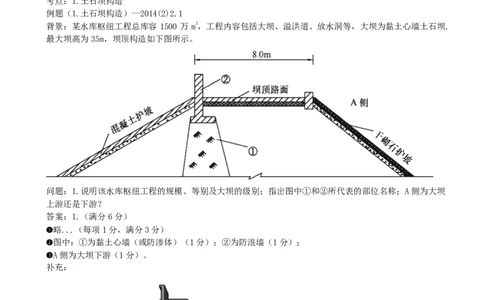

例题(1.土石坝构造)--2014(2)2.1
背景:某水库枢纽工程总库容 1500 万 m3,工程内容包括大坝、溢洪道、放水洞等,大坝为黏土心墙土石坝,

最大坝高为35m,坝顶构造如下图所示。
问题:1.说明该水库枢纽工程的规模、等别及大坝的级别;指出图中①和②所代表的部位名称;A侧为大坝
上游还是下游?
答案:1.(满分6分)
➊略...(每项1分,满分3分)
➋图中:①为黏土心墙(或防渗体)(1分);②为防浪墙(1分);
➌A侧为大坝下游(1分)。
补充:
考点:2.土石坝“P”
(A.压实标准;B.碾压参数;C.碾压参数具体数值;D.干密度、湿密度、压实度换算及计算)
考点:2A.“P”[压实标准]
考点:2A.“P”[压实标准]--知识点【一建】
黏性土的填筑标准:以压实度和最优含水率作为设计控制指标。
非黏性土的填筑标准:以相对密度为设计控制指标。
【二建】
(1)黏性土:用干密度ρd控制;非黏性土:相对密度Dr控制;石渣和堆石体:孔隙率作为压实指标。
(2)在现场用<相对密度Dr>来控制施工质量不太方便,通常将<相对密度Dr>转换成对应的<干密度ρd>来
控制。
考点:2B.“P”[碾压参数]
例题1(2B.“P”[碾压参数])--2022(1)1.2
背景:
事件一:施工单位选用振动碾对围堰填筑土石料进行压实,其中黏土斜墙的设计干密度为1.71g/cm3,土料
最优含水率击实最大干密度为1.80g/cm3。
问题:2.根据事件一,除碾压机具的重量、土料含水率外,土料填筑压实参数还包括哪些?黏土斜墙的压实
度为多少(以百分数表示,计算结果保留到小数点后1位)?
答案:2.(满分6分)
(1)土料填筑压实参数还包括:碾压遍数、铺料厚度、振动碾的振动频率及行走速率。(4分)
(2)...///。(2分)
(2016(2)-24、2019(1)-25,选择题)
(2012(1)1.2、2014(2)2.3、2022(1)1.2、2023(2B)案例题)
考点:2C.“P”[碾压参数具体数值]
知识点:
找黏性土料压实含水量:可取ω=ω+2% 、ω=ω、ω=ω-2%三种进行试验。ω 为土料塑限。
1 p 2 p 3 p p
找碾压参数h,n的数值:料场应进行碾压试验。以单位压实遍数的压实厚度最大者为最经济合理。
例题1(2D.“P”[干密度、湿密度等计算])--2022(1)1.2
背景:
事件一:施工单位选用振动碾对围堰填筑土石料进行压实,其中黏土斜墙的设计干密度为1.71g/cm3,土料
最优含水率击实最大干密度为1.80g/cm3。
问题:2.根据事件一,除碾压机具的重量、土料含水率外,土料填筑压实参数还包括哪些?黏土斜墙的压实
度为多少(以百分数表示,计算结果保留到小数点后1位)?
答案:2.(满分6分)
➊...///。(4分)
➋黏土斜墙压实度为:(1.71÷1.80)×100%=95.0%。(2分)
例题2(2D.“P”[干、湿密度计算])--2013(1)3.3(改简)
背景:
堤防级别为1级。堤身采用黏性土填筑,设计压实度为0.94,料场土料的最大干密度为1.68g/cm3。
事件三:在堤防填筑过程中,施工单位对已经压实的土方进行了质量检测,检测结果见表3。
表3 土方填筑压实质量检测结果表
土样编号 1 2 3 4 5 6 7 备注湿密度 1.96 2.01 1.99 1.96 2.00 1.92 1.98
(g/cm3)
含水率 22.3 21.5 22.0 23.6 20.9 25.8 24.5
(%)
干密度 1.60 1.65 1.63 1.59 1.65 1.53 1.59
(g/cm3)
压实度 A 0.98 B 0.95 0.98 0.91 0.95
问题:3.计算表3中A、B的值(计算结果保留两位小数),判断此层填土压实质量是否合格,并说明原因
(不考虑检验的频度)。
答案:3.(满分7分)
➊A=0.95(1分);B=0.97(1分);
➋略///......。
例题3(2D.“P”[干密度、湿密度等计算])--2015(1)5.2
背景:某水库枢纽工程由大坝、溢洪道、电站等组成。大坝为均质土坝,最大坝高35m,土方填筑设计工程
量为200万m3,设计压实度为97%。
事件二:大坝工程施工前,施工单位对大坝料场进行复查,复查结果为:土料的天然密度为1.86g/cm3,含
水率为24%,最大干密度1.67g/cm3,最优含水率为21.2%。
问题:2.根据事件二,计算土坝填筑需要的<自然>土方量是多少万m3(不考虑富余、损耗及沉降预留,计算
结果保留1位小数)。
解析1:几个干密度和压实度。
1「湿」、3「干」、两「压实」
湿密度 ➊湿密度 大自然天然数据
➋含水率 大自然天然数据
干密度 ➌最大干密度 实验室“理论最大”数 120
据
➍设计干密度 72
➎实际干密度 80
湿干转换 干密度=湿密度/[1+含水率]
压实度 ➏设计压实度 [➍]/[➌]
➐实际压实度 [➎]/[➌]
质量评定 抽10块土,其中有2块土没有达到设计干密度,是不是质量评定就不合格
了?
解析2:土的三方
自然方:指未经扰动的自然状态的土方。
松散方:指自然方经人工或机械开挖而松动过的土方。
压实方:指填筑(回填)并经过压实后的成品方。
归纳:(无论哪方,不忘初心)
自然方=中密度×中体积=( )×( );
(自然方如:清水出芙蓉,天然去雕饰)
松散方=低密度×大体积=( )×( );
压实方=高密度×小体积=( )×( )。
答案:2.(满分4分)
料场土的干密度:ρ=1.86/(1+24%)=1.50g/cm3或(1.50t/m3)。
d
填筑控制干密度:1.67×97%=1.62g/cm3或(1.62t/m3)。
设料场需要备的方量为V(万m3),
根据干土质量相等:
1.50×(V)=1.62×(200),
即V=1.62/1.50×(200)=216.0万m3。[或: V=1.67×0.97×1.24/1.86×200=216.0万m3]
例题4(2D.“P”[干密度、湿密度等计算])--2023(1)5.2
背景:
某新建大型水库枢纽工程主要建设内容包括主坝、副坝和泄水闸,其中主坝为混凝土面板堆石坝 ,副坝为
均质土坝。工程施工过程中,发生如下事件:
事件二:施工单位采用环刀取样检测副坝土料填筑压实度,并按《土工试样方法标准》(GB/T 50123)进行
土工试验,试验结果见表5(土料最大干密度为1.66g/cm3)。
问题:2.根据事件二,计算副坝土料填筑的压实度(须用数据代码列出算式,计算结果保留小数点后2
位)。

表5 副坝土料填筑压实试验记录表
环刀号 1
湿密度 环刀容量 cm3 200
环刀质量 g 188.34
土样环刀质量 g 578.24
土样质量 g
湿密度 g/cm3 1.95
含水率 盒号 1 2
盒质量 g 13.40 B 13.21 C
盒+湿土质量 g 52.34 D 43.33 E
盒+干土质量 g 44.96 F 37.61 G
水的质量 g
干土质量 g
含水率 %
平均含水率 %
干密度
压实度 %
表5 副坝土料填筑压实试验记录表
环刀号 1
湿密度 环刀容量 cm3 200
环刀质量 g 188.34
土样环刀质量 g 578.24
土样质量 g
湿密度 g/cm3 1.95
含水率 盒号 1 2
盒质量 13.40 B 13.21 C
盒+湿土质量 52.34 D 43.33 E
盒+干土质量 44.96 F 37.61 G
水的质量
干土质量
含水率
平均含水率
干密度
压实度
答案:2. (1/2)
盒号1水的质量=D-F=52.34-44.96=7.38(g)
盒号2水的质量=E-G=43.33-37.61=5.72(g)盒号1干土质量=F-B=44.96-13.40=31.56(g)
盒号2干土质量=G-C=37.61-13.21=24.40(g)
环刀号 1
含 盒号 1 2
水 盒质量 g 13.40 B 13.21 C
率 盒+湿土质 g 52.34 D 43.33 E
量
盒+干土质 g 44.96 F 37.61 G
量
水的质量 g D-F=7.38 E-G=5.72
干土质量 g F-B =31.56 G-C=24.40
含水率 % (7.38)÷(31.56) (5.72)÷(24.40)
平均含水率 % 23.41%
干密度 (1.95)÷(1+23.41%)=1.58
压实度 % (1.58)÷(1.66)=95.18%
答案:2. (2/2)
盒号1含水率=(水的质量)÷(干土质量)=(7.38)÷(31.56)=23.38%
盒号2含水率=(水的质量)÷(干土质量)=(5.72)÷(24.40)=23.44%
平均含水率=(23.38%+23.44%)÷2=23.41%
干密度=(湿密度)÷(1+平均含水率)=(1.95)÷(1+23.41%)=1.58(g/cm3)
压实度=(实际干密度)÷(最大干密度)=(1.58)÷(1.66)=95.18%。
考试小技巧:
中文看地人头疼,把中文用序号或者字母替代;
工作经验告诉我们,填表,越简便越好,表格的设计就是把我们当做白痴来设计的。如果不是白痴,就把他
变成“白痴”。
环刀号 1
含 盒号 1 2
水 水的质量 g
率 干土质量 g
(湿土质量) %
含水率 %
3.2~3.3 土石坝、面板坝[模块5]--解题过程
表5 副坝土料填筑压实试验记录表
环刀号 1
湿 环刀容量 cm3 200
密 环刀质量 g 188.34
度 土样环刀质 g 578.24
量
土样质量 g
湿密度 g/cm3 1.95
含 盒号 1 2
水 盒质量 g 13.40 B 13.21 C
率 盒+湿土质 g 52.34 D 43.33 E
量
盒+干土质 g 44.96 F 37.61 G
量
水的质量 g D-F=7.38 E-G=5.72干土质量 g F-B =31.56 G-C=24.40
含水率 % (7.38)÷(31.56) (5.72)÷(24.40)
平均含水率 % 23.41%
干密度 (1.95)÷
(1+23.41%)=1.58
压实度 % (1.58)÷(1.66)=95.18%
考点:3.土石坝“D”(A.摊铺整平[葡萄];B.碾压[牙];C.接头接缝处理)
考点:3A.“D”[摊铺整平<葡萄>]
例题1(3A.“D”[摊铺整平<葡萄>])--2019(2)选择题
2019(2)-25.土坝坝面作业包含的主要工序有( )。
A.铺料
B.排水
C.整平
D.压实
E.加水
答案:ACD
(本问是2019(2)-25、2021(1)-22选择题)
例题2(3A.“D”[摊铺整平<葡萄>])--2020(2)1.4
背景:
支沟口主河道堤防采用黏性土填筑,料场复勘时发现料场土料含水量偏大,不满足堤防填筑要求。
问题:4.写出堤防填筑面作业的主要工序;提出本工程料场土料含水量偏大的主要处理措施。
答案:4.
(1)堤防填筑面作业的主要工序包括:铺料、整平、压实。(本问也是2019(2)、2021(1)选择题)
(2)略...。
例题3(3A.“D”[摊铺整平<葡萄>])--2023(2A)3.5
背景:
事件5:土坝坝面作业中,承包人进行了铺土、平土、铺筑反滤层及质量检查等工序作业。
问题:5.事件5中,除铺土、平土、铺筑反滤层及质量检查外,土坝坝面作业还应包括哪些施工工序?
答案:5.
施工工序还应包括:洒水或晾晒(控制含水量)、土料压实、修整边坡、排水体及护坡。(强调:二建教材
答案)
例题4(3A.“D”[摊铺整平<葡萄>])--模拟题
背景:大坝在进行铺料施工过程中,按照以下要求施工。
①铺料宜垂直于坝轴线进行,超径块料应打碎;
②按碾压试验确定的厚度铺料、整平;
③黏性土含水量偏低,主要应在料场加水;
④非黏性土含水量偏低,主要应在料场加水;
⑤采用气胎碾压实的土层,应刨毛处理,以利层间结合;
⑥堤防黏性土料填筑中,在新层铺料前,对出现的光面应进行(刨毛)处理;
⑦黏性土堤防填筑施工中,在新层铺料前,需对光面层进行刨毛处理的压实机具是(羊足碾)。
问题:1.请分别判断①~⑦施工是否正确,不正确请写出正确做法。
答案:1.
➊
②、③、⑤、⑥选项正确;①、④、⑦选项错误;
➋改正如下:
①,铺料宜平行于坝轴线进行;
④,非黏性土含水量偏低,主要应在坝面加水;
⑦,需对光面层进行刨毛处理的压实机具是(光面碾)。例题5(3A.“D”[摊铺整平<葡萄>])--模拟题
背景:
事件一:某心墙土石坝,防渗体内铺料,汽车在已经碾压的坝面上行驶,铺料采用后退法。
问题:1.指出并改正事件一有何不妥之处,再分别指出后退法和进占法的优点及缺点。
答案:
➊不妥之处:
汽车在已经碾压的坝面上行驶不妥,正确的是汽车始终在松土上行驶。
铺料采用后退法不妥,防渗体内铺料宜用进占法倒退铺土。
➋后退法和进占法优点和缺点
进占法:优点:减轻了推土机的摊平工作量,使堆石填筑速度加快;缺点:轮胎磨损较严重,有分离现象。
后退法:优点:减轻轮胎磨损;缺点:摊平工作量大,且影响施工进度。
例题6(3A.“D”[摊铺整平<葡萄>])--2024(1)4.2
背景:
某中型水库工程位于山区,大坝为土石坝,河道呈V形峡谷,坝址河床宽40m枯水期流量20㎥/s,施工期
采用隧洞作为泄水建筑物。施工过程中发生如下事件:
事件1:经过试验比选,大坝填筑料采用含砾黏性土,其击实最大干密度为1.72g/㎤,压实度为97%。坝体
填筑采用自卸汽车进占法铺料,采用分段流水作业,各工段的施工程序为卸料、铺料(整平)、酒水、压实
(刨毛)和质量检验等工序。作业期间施工单位检查了坝面的铺土厚度、含水率等项目。
问题:2.根据事件1,列式计算土料的设计干密度(计算结果保留小数点后2位),指出进占法铺料的施工
优点及流水作业需要的专业施工班组数量;同一工段流水作业的要求是什么?除所述检查项目外、作业期间
还应检查哪些项目?
答案:2.
➊设计干密度:...///;➎还包括:...///。
➋进占法的优点:减轻了推土机的摊平工作量,使堆石填筑速度加快;进占法铺料厚度容易控制,容易平
整,压实设备工作条件较好。使汽车始终在松土上行驶,避免在压实土层上开行,造成超压,引起剪力破
坏。
➌施工班组数量:流水施工作业队数量5组;
➍同一流水作业要满足的要求;就同一工段而言,各专业施工班组按工序依次连续施工;就各专业施工班组
而言,依次连续在各工段完成固定的专业作业。
考点:3B.“D”[碾压<牙>]
例题1(3B.“D”[碾压<牙>])--2006(1)选择题改编
背景:土石坝采用进退错距法施工,若施工工作面宽3.0m,碾压机械碾滚净宽1.5m,设计碾压遍数为5
遍。
问题:1.计算错距碾压宽度是多少,并且说明退错距法施工的优点。
答案:1.
1)b=B/n=1.5/5=0.3米。
2)退错距法施工的优点:进退错距法:操作简便,碾压、铺土和质检等工序协调,便于分段流水作业,压
实质量容易保证。
考点:3C.“D”[接头接缝处理,Ⓐ层与层接头]
考点:3C.“D”[接头接缝处理,Ⓑ土砂接头]
考点:3C.“D”[接头接缝处理,Ⓒ土砼接头]考点:3C.“D”[接头接缝处理,Ⓓ土0层接头]
例题1(3C.“D”[接头接缝处理,Ⓐ层与层接头])
例题,略
考点:
在坝体填筑中,层与层之间分段接头应错开一定距离,同时分段条带应与坝轴线平行布置,各分段之间不应
形成过大的高差。接坡坡比一般缓于1:3。
例题2(3C.“D”[接头接缝⇒Ⓑ土砂接头])--2012(1)1.3
背景:某水库枢纽工程有大坝、溢洪道、引水洞和水电站组成。水库大坝为黏土心墙土石坝,
事件二:施工单位报送的施工方案部分内容如下:
(1)选用振动碾对坝体填筑土料进行压实;
(2)施工前通过碾压实验确定土料填筑压实参数;
(3)坝体填筑时先进行黏土心墙填筑,待<心墙填筑完成>后,再进行上下游反滤料及坝壳料填筑,并分别
进行碾压。
问题:3.指出事件二中坝体填筑的不妥之处,并说明正确做法。
答案:3.(满分4分)
➊不妥之处:
A:先进行黏土心墙填筑,再进行上下游反滤料及坝壳料填筑(1分);(“填”操作不对,应该是土石一
起填筑)
B:分别进行碾压(或心墙与上、下游反滤料及坝壳施工顺序)(1分)。(“压”操作不对,违反土砂一
起碾压)
➋正确做法:心墙应同上下游反滤料及坝壳料平起填筑,跨缝碾压(2分)。
例题3(3C.“D”[接头接缝⇒Ⓒ土砼接头])--2013(1)5.5
背景:
事件四:当洞身混凝土强度达到设计要求后,监理单位组织进行了涵洞两侧基坑的隐蔽单元工程验收,施工
单位即开始进行土方回填。
问题:5.根据《碾压式土石坝施工规范》(DL/T 5129-2001),指出事件四种涵洞两侧回填土的施工技术
要求。答案:5.(满分4分)(2013版教材答案)
1)靠近涵管部位不能采用大型机械压实时,可采用小型机械夯实或人工夯实;(2分)
2)填土碾压时,要注意涵管两侧均衡填料压实,以免对其产生过大的侧向压力,影响其安全。(2分)
(本题是:2012[10月](2)、2013(1)5.5、2024(2B)4.2案例题)
答案:5.(新版教材答案)
对于坝身与混凝土结构物(如涵管、和 墙等)的连接部位,
①(去污)填土前,先将结合面的污物冲洗干净,
②(涂浆)在结合面上洒水湿润,涂刷一层厚约5mm的浓黏性浆、水泥黏性浆或水泥在砂浆,要边涂刷、边
铺土、边碾压,涂刷高度与铺土厚度一致。
③(轻压)靠近混凝土结构物两侧及顶部0.5m范围内填土,不能采用大型机械压实时,可采用小型机械夯
实或人工压实。
④(对称)要注意混凝土结构物两侧均衡填料压实,以免对其产生过大的侧向压力。
例题4(3C.“D”[接头接缝⇒Ⓓ土0接头])--模拟题
➊总方针:
填土,对于基础部位的填土,宜采用<薄层>、<轻碾>的方法。
无论何种坝基,只有填筑厚度达到<2m以上>时,才可以使用重型压实机械。
➋黏性土、砾质土坝基(土基):应将其表层含水量调节至施工含水量的<上限>范围,用与防渗体土料<相
同>的碾压参数压实。然后刨毛3~5cm,再铺土压实。
➌非黏性土地基(砂砾石地基):应先压实,再铺第一层土料,其含水量为施工含水量的<上限>,采用轻型
机械压实,压实干密度可<略低>于设计值。
➍岩基(硬基):应先把局部凹凸不平的岩石进行整平,封闭岩石表面节理、裂隙,防止渗水冲蚀防渗体。
若岩基干燥可适当洒水,并使用含水量<略高>的土料。
简记为:双压双修复。
考点:4.土石坝“CA”
(A.施工前;B.施工中;C.施工后)
4.土石坝“CA”:总框架图考点:4A.“CA”操作[施工前]
例题1(4A.“CA”操作[施工前])--2013(1)3.1(改编)
背景:某河道治理工程主要建设内容包括河道裁弯取直(含两侧新筑堤防)、加高培厚堤防、新建穿堤建筑
物及跨河桥梁....///
事件一:根据《堤防工程施工规范》(SL260-98),施工单位对筑堤料场的土料储量和土料特性进行了复
核。
问题:1.指出事件一中<料场土料>、<现场土料>检查内容以及<土料特性复核>的内容。
答案:1.
➊土料场土料检查:土质情况、土块大小、杂质含量和含水量等。
➋施工中,略...
➌超纲,土料场土料特性的复核内容为:土颗粒的组成、黏性土的液限和击实、砂性土的相对密度等。
例题2(4A.“CA”操作[施工前])--2020(2)1.4
背景:支沟口主河道堤防采用黏性土填筑,料场复勘时发现料场土料含水量<偏大>,不满足堤防填筑要求。
问题:4.写出堤防填筑面作业的主要工序;提出本工程料场土料含水量偏大的主要处理措施。
答案:4.
➊略...。
➋一方面应改善料场的排水条件和采取防雨措施,另一方面需将含水量偏高的土料进行翻晒处理,或采取轮
换掌子面的办法,使土料含水量降低到规定范围再开挖。
(2020(2)1.4、2022(2B)1.4、2024(2B)4.1案例)
例题3(4A.“CA”操作[施工前])--2024(2A)1.4
背景:事件三:土石坝填筑过程中,发现地形高差不大的黏性士料场中土料的含水量<偏低>,施工单位采取了在料
场加水的施工措施。
问题:4.事件三中,料场加水的有效措施有哪些?
答案:4.
料场加水的有效方法是采用:分块筑畦埂,灌水浸渍,轮换取土。
百度:
畦埂:畦田两侧用以隔断水流,防止串畦跑水的土埂。
地形高差大也可采用<喷灌机>喷洒。无论哪种加水方式 ,均应进行现场试验。
例题4(4A.“CA”[施工前])--模拟题
背景:无
问题:2.指出事件一中土石坝<料场石料>,<现场石料>检查内容。
答案:2.
➊料场:应经常检查石质、风化程度、石料级配大小及形状等是否满足上坝要求。
➋施工中,坝面:略...///。
(注意:“此一石”非“彼一石”,堆石材料的质量要求还有:强度、硬度、天然重度、软化系数(抗风化
能力)、碾压后的密实度和内摩擦角、具有一定渗透能力(渗透性)。)
例题5(4A.“CA”[施工前])--2015(1)5.3
背景:
事件二:大坝工程施工前,施工单位对大坝料场进行复查,复查结果为:土料的天然密度为1.86g/cm3,含
水率为24%,最大干密度为1.67g/cm3,最优含水率为21.2%。
问题:3.根据《碾压式土石坝施工规范》(DL/T5129—2001),除事件二中给出的内容外,料场复查还应
包括哪些主要内容?
答案:3.(满分4分)(超纲)
料场还需复查的内容为:
(1)覆盖层或剥离层厚度;
(2)料场的分布、开采及运输条件;
(3)料场的水文地质条件;
(4)料层厚度、分布情况和有效储量。
考点:4B.土石坝“CA”操作[施工中]
例题1(4B.“CA”[施工中])--2013(1)3.1(改编)
背景:某河道治理工程主要建设内容包括河道裁弯取直(含两侧新筑堤防)、加高培厚堤防、新建穿堤建筑物及跨
河桥梁.....。
事件一:根据《堤防工程施工规范》(SL260-98),施工单位对筑堤料场的土料储量和土料特性进行了复
核。
问题:1.指出事件一中<料场土料>、<现场土料>检查内容以及<土料特性复核>的内容。
答案:
➋施工中,在坝面作业检查:应对铺土厚度、土块大小、含水量、压实后的干密度等进行检查,并提出质量
控制措施。
➊施工前,略...。
➌超纲,土料特性的复核内容为:略...。
例题2(4B.“CA”[施工中])--模拟题
背景:无
问题:2.指出事件一中土石坝<料场石料>,<现场石料>检查内容。
答案:
1)料场:略...///。
2)施工中,坝面检查内容:石料的质量、风化程度、石块的重量、尺寸、形状、堆筑过程有无离析架空现
象发生等。
例题3(4B.“CA”[施工中])--2015(1)5.1
背景:无。
问题:1.说明反滤层施工质量检查的要点。
答案:1.(满分9分)(超纲)
➊略...(每项1分,满分4分)
➋反滤层施工质量检查要点为:反滤料的厚度、粒径、级配、含泥量;相邻层面铺筑时避免混杂。(每项1
分,满分5分)
考点:4C.“CA”[施工后]
例题1(4C.“CA”[施工后])--模拟题
背景:无;
问题:1.请分别说明黏性土、砂土、砾质土、砂砾料、反滤料、堆石干密度的测定方法?
答案:1.
干密度的测定:
➊黏性土一般可用体积为200~500cm³的环刀取样测定;
➋砂土可用体积为500cm³的环刀取样测定;
➌砾质土、砂砾料、反滤料用灌水法或灌砂法测定;
➍堆石因其空隙大,一般用灌水法测定。当砂砾料因缺乏细料而架空时,也用灌水法测定。
例题2(4C.“CA”[施工后])--2024(2B)4.1(题干不全)
背景:略..//
问题:1.指出图4的关键路线及计算工期,针对料场土料含水率偏高的情况,可以采取哪些措施?指出压实
后黏性土料密度的测量方法。
答案:1.
➊关键线路:略...///;➋含水率偏高的情况:略...///;
➌压实后黏性土料密度的测量方法为用体积为200~500cm³的环刀测定。
例题3(4C.“CA”[施工后])--2010(1)5.3
背景:某大型水库枢纽工程由大坝、电站、泄洪隧洞、引水发电隧洞、溢洪道组成。大坝为黏土心墙砂壳
坝。
问题:3.本工程上游坝坡<石渣料>帮坡施工适宜的施工机械有哪些?干密度的检测方法是什么?答案:3.(满分6分)
(1)挖掘机、自卸汽车、推土机、振动辗。
(2)灌砂法(灌水法)。
例题4(4C.“CA”[施工后])--模拟题
背景:无;
问题:1.请分别说排水反滤层、条形反滤层抽样数量要求?
答案:1.
➊在填筑排水反滤层过程中,每层在25m×25m的面积内取样1~2个;
➋对条形反滤层,每隔50m设一取样断面,每个取样断面每层取样不得少于4个,均匀分布在断面的不同部
位,且层间取样位置应彼此对应。
考点:5.面板堆石坝结构识图
例题1(5.面板堆石坝结构识图)--2015(1)3.1
背景:某新建水库工程由混凝土面板堆石坝、溢洪道、引水发电系统等主要建筑物组成。其中,混凝土面板
堆石坝最大坝高95m,坝顶全长222m,坝体剖面图如图3所示。
问题:1.指出图3中A、B、C所代表的坝体分区名称及相应作用。
答案:1.(满分6分)
A代表垫层区(1分),主要作用是为混凝土面板提供平整、密实的基础(1分)。
B代表过渡区(1分),主要作用是保护垫层,防止垫层在高水头作用下产生破坏(1分)。
C代表主堆石区(1分),主要作用是承受水荷载(1分)。
(本题是:2011(1)3.1、2015(1)3.1、2021(1)1.1案例题)
(本题是:2019(2)1.1案例题)
例题2(5.面板堆石坝结构识图)--2024(1B)1.1+1.2
背景:
混凝土面板堆石坝,坝体剖面图如图所示。有五处料源,情况如下:
材料源A:良好级配,最大粒径为80~100mm,压实后内部渗透稳,并具有低压缩性、高抗剪强度及良好施工
特性。
材料源B:区石料粒径、级配应符合垫层料与主堆石料间的反滤要求,压实后应具有低压缩性和高抗剪强
度,并具有自由排水性能,级配应连续,最大粒径不宣超过300m。
材料源C:石质坚硬级配良好,最大粒径不应超过压实层厚度,压实后能自由排水,
材料源D:坚硬抗风化能力强的石料填筑压实后应能自由排水;
材料源E:粉质壤土;
问题:1.请列出1-7代表分区名称
问题:2.请列出 3-7分区采用哪种材料源。
答案1.
1→压重区;2→上游铺盖区;5→过渡区;4→垫层区;3→混凝土面板;6→主堆石区;7→下游堆石区。
答案:2.
3(混凝土面板)→材料源E<粉质壤土>;4(垫层区)→材料源A<良好的级配>;5(过渡区)→材料源B<
反滤要求>;
6(主堆石区)→材料源C<石质坚砸>;
7(下游堆石区)→材料源D<抗风化能力强>。
考点:6.堆石坝“P”(堆石碾压参数)
例题1(6.堆石坝“P”[堆石碾压参数])--2017(1)3.3
背景:
事件三:堆石坝施工前,施工单位编制了施工方案内容如下:
(1)堆石坝主堆石区堆石料最大粒径控制在350mm以下,根据碾压试验结果确定的有关碾压施工参数有:
15t振动平碾,行车速率控制在3km/h以内,铺料厚度0.8m等。
问题:3.事件三中,堆石料碾压施工参数还有哪些?改正坝料压实质量检查工作的错误之处。
答案:3.(满分4分)
1)碾压参数还有:加水量(1分)和碾压遍数(1分)。
2)....(2分)。
(本题:2017(1)3.3、2019(2)1.2,2021(1)1.3案例题)
考点:7.堆石坝“D”
(A.摊铺碾压--葡萄牙;B.块石失稳处理)
考点:7A.堆石坝“D”[摊铺和碾压<葡萄牙>]
例题1(7A.堆石坝“D”[摊铺和碾压<葡萄牙>])--模拟题
背景:无;
问题:1.请分别指出面板堆石坝中<垫层>和<堆石>的摊铺和碾压的主要方法。
答案:1.
➊垫层料:摊铺多用<后退法>,以减轻物料的分离。采用<斜坡振动碾>或<液压平板振动器>压实。
➋坝体堆石料:铺筑宜采用<进占法>,必要时可采用自卸汽车后退法与进占法结合卸料。碾压应采用<振动
平碾>,其工作质量不小于10t。
考点:7B.堆石坝“D”[块石失稳处理]
例题1(7B.堆石坝“D”[块石失稳处理])--模拟题
背景:
事件1:面板堆石坝垫层料在压实过程中,承包人发现表层块石有失稳现象,承包人随后采取相应施工方法来改善块石失稳。
问题:1.根据事件1,承包人采取哪些施工方法来改善块石失稳。
答案:1.(满分4分)
可以采用斜坡碾压(2分)与砂浆固坡(2分)相结合的施工方法。
考点:8.堆石坝“CA”
(A.施工前;B.施工中;C.施工后)
考点:8A.堆石坝“CA”[施工前]
例题1(8A.堆石坝“CA”[施工前])--2021(1)1.2
背景:
某水电枢纽工程包括混凝土面板堆石坝、溢洪道、...///。
施工单位编制了施工组织设计,有关内容和要求如下:
1.堆石坝坝体填筑料中堆石材料应满足抗压强度等方面质量要求。
问题:2.除抗压强度外,堆石材料的质量要求还涉及哪些方面?
答案:2.(满分4分)
堆石材料的质量要求还有:硬度、天然重度、软化系数(抗风化能力)、碾压后的密实度和内摩擦角、具有
一定渗透能力(渗透性)。
(本题:2015(1)5.3、2021(1)1.2案例)
考点:8B.堆石坝“CA”[施工中]
例题1(8B.堆石坝“CA”[施工中])--模拟题(二建)
背景:无。
问题:1.请写出垫层、过渡层和堆石体质量检查内容。
答案:1.
1)垫层:颗分、密度、渗透性及内部渗透稳定性检查;
2)过渡层:颗分、密度、渗透性及过渡性检查;
3)堆石体:颗分、密度、渗透性检查等。
(二建知识点,一建忽略)
考点:8C.堆石坝“CA”[施工后]
例题1(8C.堆石坝“CA”[施工后])--2021(1)1.4
背景:
某水电枢纽工程包括混凝土面板堆石坝、溢洪道、地下厂房等,其中混凝土面板堆石坝坝高208m,坝顶全
长630m,水库总库容85×108m3。堆石坝坝体分区示意图见图1。
施工单位编制了施工组织设计,有关内容和要求如下:
3.各分区坝料压实后检查项目和取样频次应符合相关规范要求。
问题:4.堆石压实检查项目及取样频率?
答案:4.(满分4分)
检查项目:干密度、孔隙率、颗粒级配;
取样频率:1次/(5000~50000m3)。
坝料压实检查项目和取样次数
坝料 检查项目 取样次数
垫层料 坝面 干密度、颗粒级配 1次/ ( 500 ~ 1000m3),每单元至少1次
上游坡面 干密度、颗粒级配 1次/ ( 1500~3000m3)小区 干密度、颗粒级配 1次/ (1~3层)
过渡料 干密度、颗粒级配 1次/ ( 1000 ~ 5000m3)
砂砾料 干密度、相对密度、颗粒级配 1次/ ( 1000 ~ 5000m3),每层不小于10点
堆石料 干密度、孔隙率、颗粒级配 1次/ ( 5000 ~ 50000m3)
例题2(8C.堆石坝“CA”[施工后])--2017(1)3.3(改)
背景:
事件三:堆石坝施工前,施工单位编制了施工方案部分内容如下:
(1)堆石坝主堆石区堆石料最大粒径控制在350mm以下,根据碾压试验结果确定的有关碾压施工参数有:
15t振动平碾,行车速率控制在3km/h以内,铺料厚度0.8m(改为:碾压厚度0.8m)等。
(2)坝料压实质量检查采用干密度和碾压参数控制,其中干密度检测采用<环刀法>,坑深度为0.6m,坑的
直径为500mm。
问题:3.事件三中,堆石料碾压施工参数还有哪些?改正坝料压实质量检查工作的错误之处。
答案:3.
➊碾压参数:...。
➋错误:①干密度检测采用环刀法。②坑深度为0.6m。(坑的深度太浅了)③坑的直径为500mm。(坑的直
径太小了)
修改:①干密度检测采用灌水(砂)法。②试坑深度应同于碾压厚度,即0.8米。③试坑深度应为堆石坝主
堆石区堆石料最大粒的2~3倍。
考点:9.面板的施工(A.背框架;B.考细节)
考点:9A.面板的施工[背框架]
例题1(9A.面板的施工[背框架])--2021(1)1.5
背景:某水电枢纽工程包括混凝土面板堆石坝...///。
施工单位编制了施工组织设计,有关内容和要求如下:
4.为确保面板施工质量,围绕混凝土面板分块、垂直砂浆条铺设、止水片安装等主要作业内容进行相应组织
和安排。
问题:5.除背景资料所列内容外,混凝土面板施工的主要作业内容还有哪些?
答案:5.(满分4分)
混凝土面板施工的主要工作内容除背景材料所列内容外,还包括:模板安装、钢筋架立、面板混凝土浇筑、
面板养护。(每项1分)
例题2(9A.面板的施工[背框架])--2023(1)5.4
背景:
某新建大型水库枢纽工程主要建设内容包括主坝、副坝和泄水闸,其中主坝为混凝土面板堆石坝 ,副坝为
均质土坝。工程施工过程中,发生如下事件:...///
问题:4.本工程主坝混凝土面板的施工作业内容有哪些?
答案:4.(满分4分)
混凝土面板的施工作业内容有:混凝土面板的分块、垂直缝砂浆条铺设、钢筋架立、面板混凝土浇筑、面板
养护等作业内容。
考点:9B.面板的施工[考细节]
例题1(9B.面板的施工[考细节])--2011(1)3.3
背景:
事件二:混凝土面板堆石坝施工完成的工作有:A为面板混凝土的浇筑;B为坝基开挖;C为堆石坝填筑;D
为垂直缝砂浆条铺设;E为止水设置。
问题:3.指出事件二中A、B、C、D、E工作适宜的施工顺序(用工作代码和箭线表示)。
答案:3.
B→C→D→E→A。例题2(9B.面板的施工[考细节])--2024(1)1.3
背景:某枢纽工程,面板堆石坝(如图所示)、...///。
问题:3.根据背景资料列出面板堆石坝①~⑤各分区的先后施工顺序(可用序号表示)。
答案:3.
④→⑤→③→②→①。
(或:④坝基→⑤坝体填筑→③过渡层→②垫层→①面板。)
例题3(9B.面板的施工[考细节])--2011(1)3.5
背景:
事件四:混凝土面板设计采用金属止水,施工单位将金属止水采取搭接方式直接制作及安装。面板混凝土脱
模后,立即采取洒水的方法养护,持续养护28天。
问题:5.指出事件四中施工方面的不妥之处,并说明正确做法。
例题2(9B.面板的施工[考细节])--2011(1)3.5
答案:5.(满分4分)
➊不妥之处:将金属止水采取搭接方式直接制作及安装(1分),正确做法:金属止水采取双面焊接搭接方
式(1分)。➋不妥之处:采取洒水的方法养护,持续养护28天(1分),正确做法:采用草袋保温,喷水保湿,并要求
连续养护,直到蓄水为止,或至少90天(1分)。
[模块5]案例考点:(9类18考点)【小结】
1.土石坝构造
2.土石坝“P”(A.压实标准;B.碾压参数;C.碾压参数具体数值;D.干密度、湿密度、压实度换算及计
算)
3.土石坝“D”(A.摊铺整平<葡萄>;B.碾压<牙>;C.接头接缝处理)
4.土石坝“CA”(A.施工前;B.施工中;C.施工后)
5.面板堆石坝结构识图
6.堆石坝“P”(堆石碾压参数)
7.堆石坝“D”(A.摊铺碾压<葡萄牙>;B.块石失稳处理)
8.堆石坝“CA”(A.各部位检查内容;B.检查的方法)
9.面板的施工(A.背框架;B.考细节)
[模块6] 第4章 混凝土与混凝土坝工程
[模块6]案例点:(9类22个案例考点)
导入:混凝土施工工艺流程
1.模板安全(A.施工前安全;B.施工中安全;C.施工后安全)
2.钢筋(A.钢筋检验;B.钢筋计算)
3.混凝土拌运(A.配合比;B.两个公式;C.4个不合格;D.运输)
4.浇筑前准备(A.首仓混凝土浇筑前进行检查;B.基础面处理)
5.缝与止水施工(A.缝的分类;B.施工缝设置;C.止水施工事项)
6.混凝土的浇筑与养护(A.浇筑;B.养护)
7.混凝土质量检查、检测
8.大体积混凝土温控措施
9.碾压混凝土(A.配合比;B.碾压施工;C.砼施工;D.最终质检)
导入:混凝土施工工艺流程
例题1(导入:混凝土施工工艺流程)--2014(1)4.4
背景:无;
问题:4.指出“混凝土施工工艺流程图”中A、B、C、D、E 分别代表的工序名称。
答案:4.
A→钢筋加工,B→模板制作,
C→混凝土制备,D→混凝土运输,
E→混凝土养护。
例题2(导入:混凝土施工工艺流程)--2025(2)4.4
背景:无;
问题:4.指出图中
A、B、C、D
分别代表的工序名称。
答案:4.
A→模板制作;B→钢筋加工;
C→预埋件安装(答案不唯一);
D→混凝土养护。导入:混凝土施工,提纲挈领
1.模板安全
2.钢筋(A.钢筋检验;B.钢筋计算)
3.混凝土拌制 4.浇筑前准备
5.缝与止水施工
6.混凝土的浇筑与养护
7.混凝土质量检查、检测
8.大体积混凝土温控措施
9.碾压混凝土
考点:1.模板安全
(A.施工前安全;B.施工中安全;C.施工后安全)考点:1A.模板安全[施工前安全]
例题1(1A.模板安全[施工前安全])--2011(1)3.4
背景:
事件三:混凝土面板施工前,施工单位根据面板的分块情况,并依据下列原则设计滑动模板:
①适应面板条块宽度和滑模平整度要求;②满足施工振捣和压面的需要;③安装、运行、拆卸方便灵活等。
问题:4.指出事件三中混凝土滑动模板设计的原则还有哪些。
答案:4.(满分3分)
还有:有足够的自重和配重(1分);有足够的强度(1分)和刚度(1分)。
例题2(1A.模板安全[施工前安全])--2006(1)3.1
背景:
闸墩混凝土采用钢模施工。承包人进行闸墩模板及支架设计时,考虑的基本荷载有:①模板及支架自重、②
新浇混凝土重量、③钢筋重量以及④振捣混凝土时产生的荷载。监理单位发现承包人考虑的基本荷载有漏项
并及时进行了纠正。
问题:1.指出承包人在闸墩模板及支架设计时,漏列了哪些<基本>荷载。
<基本>荷载包括:
(1)模板及其支架的自重。
(2)新浇混凝土重量。
(3)钢筋重量。
(4)工作人员及浇筑设备、工具等荷载。
(7)新浇筑的混凝土的浮托力。
(6)新浇混凝土的侧压力。与浇筑速度、捣实方法、凝固速度、坍落度及浇筑块的平面尺寸等因素有关。
(9)混凝土与模板的摩阻力(适用于滑动模)。
(5)振捣混凝土产生的荷载。
(8)混凝土拌合物入仓所产生的冲击荷载。
例题2(1A.模板安全[施工前安全])--2006(1)3.1
答案:1.(满分4分)
⑤人员及浇筑设备、工具等荷载(2分);⑥新浇混凝土的侧压力(2分)。
老教材是6条基本荷载。
新版教材新增加3条基本荷载:
⑦新浇筑的混凝土的浮托力。
⑧混凝土拌合物入仓所产生的冲击荷载。
⑨混凝土与模板的摩阻力(适用于滑动模)。
例题3(1A.模板安全[施工前安全])--2023(1)5.1
背景:
事件一:副坝坝顶混凝土防浪墙施工采用移动式模板。
问题:1.指出图5中的1、2、3、4分别代表的构件名称。
答案:1.
1→支承钢架;2→花篮螺杆; 3→行驶轮;4→轨道。
例题4(1A.模板安全[施工前安全])--模拟题
背景:拆移式模板如图所示。
问题:1.指出图中的1~7分别代表的构件名称。
答案:1.
1—面板; 2—肋木; 3—加劲肋; 4—方木;5—拉条; 6—桁架木; 7—支撑木。
例题5(1A.模板安全[施工前安全])--模拟题
背景:三桁架自升模板总体结构如图所示。问题:1.指出图中的1~7分别代表的构件名称。
答案:1.
1一面板;2—围檁; 3一支承桁架; 4—锚杆;
5—爬杆; 6—连接杆;7—工作平台。
考点:1B.模板安全[施工中安全]
二建知识点:
1.承重模板及支架验算内容:倾覆力矩、稳定力矩和抗倾稳定系数。稳定系数应大于1.4。
2.当承重模板的跨度大于4m时,设计起拱值取跨度的0.3%左右。(一建无,与安全有关的常识,<必须>
掌握)
3.附件安全系数
1.承重模板及支架验算内容:倾覆力矩、稳定力矩和抗倾稳定系数。稳定系数应大于1.4。
2.当承重模板的跨度大于4m时,设计起拱值取跨度的0.3%左右。
3.附件安全系数
模板附件的最小安全系数(二建表格)
附件名称 结构形式 安全系数
模板拉杆及锚定头 所有使用的模板 2.0
模板锚定件 ◇仅支承模板重量和混凝土压力的模板 ◇2.0
◆支承模板和混凝土重量、施工活荷载和冲击荷载的模板 ◆3.0
模板吊钩 所有使用的模板 4.0
考点:1C.模板安全[施工后安全]
例题(1C.模板安全[施工后安全])--2021(1)5.5
背景:
某泵站工程主要由泵房、进出水建筑物及拦污栅闸等组成,泵房底板底高程为13.50m,泵房底板靠近出水
池侧设高压喷射灌浆防渗墙,启闭机房悬臂梁跨度为1.5m,交通桥连续梁跨度8m。
问题:5.分别写出拦污栅闸墩侧面模板、启闭机房悬臂梁底模板、交通桥连续梁底模板拆除的期限。
答案:5.(满分6分)侧面模板拆除的期限:混凝土强度达到2.5MPa以上。
悬臂梁底模拆模期限:砼强度达到设计强度标准值的75%。
连续梁底模拆模期限:砼强度达到设计强度标准值的75%。
(每项2分)
特殊反包:(包大部包小)
考点:1A.+1B.+1C.模板安全[施工前、中、后安全]
例题1(1A+1B+1C模板安全[前中后安全])--2013(2)4.1
背景:
某寒冷地区大型水闸工程共18孔,每孔净宽10m,施工中发生以下事件:
事件1:为提高混凝土抗冻性能,施工单位严格控制施工质量,采取对混凝土加强振捣与养护等措施。
问题:1.检修桥模板设计<强度>计算时,除模板和支架自重外还应考虑哪些<基本>荷载?该部位模板安装时
<起拱值>的控制标准是多少,<拆除时>对混凝土强度有什么要求?
答案:1.(满分6分)
➊检修桥模板设计强度计算时除模板和支架自重外还应考虑新浇筑混凝土自重(1分),钢筋重量(1
分),工作人员及浇筑设备(1分)、工具荷载等基本荷载(1分)。
➋检修桥承重模板跨度大于4m,模板安装时起拱值按跨度的0.3%左右确定(1分);
➌检修桥承重模板跨度大于8m,在混凝土强度达到设计强度的100%时才能拆除(1分)。
说明:新版教材新增加3条基本荷载,荷载内容略...
模板类别 荷载组合(荷载按前述次序)
计算承载能力 验算刚度
薄板和薄壳的底模板 (1)、(2)、(3)、(4) (1)、(2)、(3)、(4)
厚板、梁和拱的底模板 (1)、(2)、(3)、(4)、 (1)、(2)、(3)、(4)、
(5) (5)
梁、拱、柱(边长300mm)、 (5)、(6) (6)
墙、(厚在400mm)的侧面垂直
模板
大体积结构、厚板、柱(边 (5)、(6)、(8) (6)、(8)
长>300mm ) 、墙、(厚>
400mm ) 的侧面垂直模板
悬臂模板 (1)、(2)、(3)、(4) (1)、(2)、(3)、(4)
(5)、(6)、(8) (5)、(6)、(8)
隧洞衬砌模板台车 (1)、(2)、(3)、(4) (1)、(2)、(3)、(4)
(5)、(6)、(7) (5)、(6)、(7)
考点:2.钢筋(A.钢筋检验;B.钢筋计算)考点:2A.钢筋[钢筋检验]
考点:2A.钢筋[钢筋检验]--知识点(1/2)
➊一查:查标牌,标牌上应注有生产厂家、生产日期、牌号、产品批号、规格、尺寸等标记。
➋二看:查看外观质量,查看锈蚀...等,并应测量钢筋的直径。
➌三抽:以60t同一炉(批)号、同一规格尺寸的钢筋为一批。(每批)检验时抽取的试件不得少于6组。
➍四检验:钢筋取样时,钢筋端部要先截去500mm再取试样。
随机选取2根经外部质量检查和直径测量合格的钢筋。
(每根钢筋)各<截取>一个抗拉试件(屈服点、抗拉强度、伸长率)和一个冷弯试件进行检验。
冷弯试件,冷弯试件弯曲后,不得有裂纹、剥落或断裂。
➎五不合格:怎么办,double检查,再不合格,不得使用。
例题1(2A.钢筋[钢筋检验])--2018(2)4.2
背景:
某水利枢纽工程包括节制闸和船闸工程,...///。
本枢纽工程施工过程中发生如下事件:
事件1:根据合同要求,进场钢筋应具有出厂质量证明书或试验报告单,每捆钢筋均应挂上标牌,标牌上应
标明厂标等内容。
问题:2.除厂标外,指出事件1中钢筋标牌上应标注的其他内容。
答案:2.(满分4分)
标牌上的内容还应包括:牌号,产品批号,规格,尺寸。(每项1分,满分4分)(一查)
①生产厂家、②生产日期、③牌号、④(炉号)、⑤产品批号、⑥规格、⑦尺寸。
(本题是:2018(2)4.2、2024(2A)4.2案例)
例题2(2A.钢筋[钢筋检验])--模拟题
知识点:(四检验)
从(抽样钢筋中)随机选取2根经外部质量检查和直径测量合格的钢筋,(每根钢筋)各<截取>一个抗拉试
件和一个冷弯试件进行检验。抗拉试件,拉力检验项目中,包括:➊屈服点、➋抗拉强度、➌伸长率三个指标。
冷弯试件,冷弯试件弯曲后,不得有裂纹、剥落或断裂。
例题3(2A.钢筋[钢筋检验])--2015(1)5.4
背景:
事件三:溢洪道施工前,施工单位对进场的钢筋、水泥和止水橡皮等原材料进行了复检。
问题:4.根据《水闸施工规范》(SL27—2014)及相关规定,指出事件三中钢筋复检的内容。
答案:4.(满分5分)
钢筋的复检内容为:重量偏差、直径偏差、拉力(或强度)、延伸率、冷弯。(每项1分,满分5分)(超
纲题)
(二看+四检验)
例题4(2A.钢筋[钢筋检验])--2020(2AS)3.1
背景:工程施工过程中发生如下事件:
事件1:工程开工后,施工单位采购了同一批号为φ22mm的钢筋28t,同一批号为φ16mm的钢筋30t,进场
后即对钢筋进行抽样检测,其中试样的抽样频率、截取位置,根据《水工混凝土钢筋施工规范》
(DL/TS169-2013)进行,检测结果表明φ22mm的钢筋有一项指标不合格。
问题:1.事件1中,钢筋试样的抽样频率和截取位置分别有哪些要求?施工单位应如何处理这批φ22mm的
钢筋?
答案:1.
➊以60t同一炉(批) 号、同一规格尺寸的钢筋为一批。同一批号中φ22mm的钢筋抽样两根,同一批号φ
16mm的钢筋抽样两根。钢筋取样时,钢筋端部应先截去500mm再取试件。检验时抽取的试件不得少于6
组。(三抽)
➋对于钢筋检测有一项试验结果不符合要求时,从同一批钢筋中另取双倍数量的试件重做各项试验,如仍有
一个试件不合格,则该批钢筋为不合格。(五不合格)
例题5(2A.钢筋[钢筋检验])--选择题
2011(2)-23.水利工程中钢筋的拉力检验项目包括( )。
A.屈服点
B.抗拉强度
C.冷弯强度
D.伸长率
E.颈缩率
答案:ABD
例题6(2A.钢筋[钢筋检验])--2023(1)5.3
背景:事件三:施工现场新到一批钢筋,施工单位根据《水工混凝土施工规范》(SL677)进行取样,并将
样品送到符合资质要求的检测单位进行了拉力试验。
问题:3.事件三中,除拉力试验外,钢筋还应进行哪些试验?拉力试验项目中包括哪三个指标。
答案:3.
➊除拉力试验外,钢筋还应进行冷弯试验。
➋拉力检验项目中,包括屈服点、抗拉强度、伸长率<三个>指标。
考点:2B.钢筋[钢筋计算]
例题1(2B.钢筋[钢筋计算])--模拟题(a)立面图; (b)平面图
下料长度
➊直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度;
➋弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度;
➌箍筋下料长度=箍筋周长+箍筋调整值。
钢筋若需连接,还应加钢筋连接长度。
例题1(2B.钢筋[钢筋计算])--模拟题
①=红色=(3500)+(75×2)=3650(mm)
②=蓝色=(75+220+230+调整30)×2+(2660)=3710(mm)
③=绿色=(50+160)×2+(3500)=3920(mm)
④=铜色=(160+110)×2+(弯钩50)×2=640(mm)材料表
规格 总长度(m) 单位重(kg/m) 总重(kg) 合计(t)
Ф12 12.09 0.888 10.736 0.0150
Ф6 19.36 0.222 4.298
例题2(2B.钢筋[钢筋计算])--2020(1)5.5(1/5)
背景:
问题:5.根据事件三:
(1)画出箍筋示意图并注明尺寸;
(2)计算箍筋单根下料长度;(箍筋调整值按16.5d计算,计算结果取整数,单位:mm)
(3)单根梁需要的箍筋根数;
5.
(1)(2)箍筋下料长度=箍筋周长+箍筋调整值=2×(550+150)+16.5d(Φ8)=1532(mm)。
(3) !"""#$×$& + 1 = 30.70,取31根。
$""(@$"")
(4)
()!×*+!
=
()"×*+"
⇒ d =d ×
()"×*+";
$ -
,! ," ()!×*+!
A6代替A8,d 间距=(200mm)×
(.$×/×$-")
=113(mm);
A6
(0$×/×$-")
B6代替A8,d 间距=(200mm)×
(.$×/×.-")
=166(mm)。
B6
(0$×/×$-")
考后反馈:
三个想不到。
考点:3.混凝土拌运
(A.配合比;B.两个公式;C.4个不合格;D.运输)
考点:3A.混凝土拌运[配合比]
例题1(3A.混凝土拌运[配合比])--2019(2)1.3
背景:事件2:施工单位在面板混凝土施工前,提供了面板混凝土配合比,见表1。
问题:3.计算事件2混凝土施工配合比表中的水胶比A值(保留小数点后两位)和砂率B值(用%表示、保
留小数点后两位)。
表1 面板混凝土配合比
编号 水泥品 水胶比 砂率 每方混凝土材料用量kg/m3
种等级 水 水泥 砂 小石 中石 粉煤灰
1-1 P.MH A B 122 249 760 620 620 56
42.5
答案:3.(满分4分)
➊水胶比(A)=水/(水泥+粉煤灰)=122/(249+56)=0.40;(2分)
➋砂率(B)=砂/(砂+石子)=760/(760+620+620)×100%=38.00%。(2分)
解析:该知识点,二建教材没有,在一建教材内容。
例题2(3A.混凝土拌运[配合比])--2019(1)4.4(预测)
背景:
事件二:投标人甲编制的投标文件中,河道护坡现浇混凝土配合比材料用量(部分)见表4-2。
表4-2 河道护坡现浇混凝土配合比材料用量(部分)
序号 混凝土 A B C 预算材料量(kg/ m3)强度等
级
D E 石子 泵送剂 F
泵送砼
1 C20 42.5 二 0.44 292 840 1215 1.46 128
(40)
2 C25 42.5 二 0.41 337 825 1185 1.69 138
(40)
砂浆
3 水泥砂 42.5 0.7 262 1650 183
浆M10
4 水泥砂 42.5 0.7 224 1665 157
浆M7.5
问题:4.分别指出事件二表4-2中A、B、C、D、E、F所代表的含义。
答案:4.(满分6分)
A代表水泥强度等级(1分);B代表级配(1分);
C代表水灰比(1分);D代表水泥(1分);
E代表砂(黄砂、中粗砂)(1分);F代表水(1分)。
(前瞻性的例题,2019(2)考计算,2019(1)考表头)
例题3(3A.混凝土拌运[配合比])--2023(1)2.3
背景:
事件三:南干渠隧洞<设计>衬砌8635m³,<实际>用量12223.55m³。配比如表2,完工后,施工单位乙向监
理单位提交混凝土衬砌子目完工付款申请单,申请以12223.55m³计量。
问题:3.事件三中,衬砌子目实际水泥和砂的用量。
表2
强度 水泥(kg) 卵石(m3) 砂(m3) 水(m3)
C25 291 0.8 0.52 0.2
答案:3.
衬砌子目实际水泥用量=12223.55(m³)衬砌实际用量×291(kg/m³)÷1000=3557.05(吨);
衬砌子目实际砂的用量=12223.55(m³)衬砌实际用量×0.52m³/m³=6356.25(m³)。
表2
强度 水泥(kg) 卵石(m3) 砂(m3) 水(m3)
C25 291 0.8 0.52 0.2
砼用量 12223.55(m3) 12223.55(m3)
原料用量 3557.05(吨) 6356.25(m3)
例题4(3A.混凝土拌运[配合比])--2023(2A)3.1
背景:
事件1:泄水闸施工,承包人委托有关单位对C30混凝土进行配合比试验,确定了配合比(见表3),并报
监理机构批准。
材料名称 水泥 砂 石子 水 外加剂 粉煤灰 矿粉 硅粉
品种规格 P·O 中砂 5-40 自来水 SH-306 Ⅰ级 S95
42.5
每m³混 260 752 1082 170 4.02 40 35 15
凝土
材料用量
(kg)
问题:1.根据事件1,计算泄水闸C30混凝土的水胶比和砂率(保留小数点后两位)。答案:1.
水胶比=(170)÷(260+40+35+15)=0.49;(红色)
砂率=(752)÷(752+1082)×100%=41%。(蓝色)
(李想:本题的难点是“外加剂(黄色)”不参与计算)
材料名称 水泥 砂 石子 水 外加剂 粉煤灰 矿粉 硅粉
品种规格 P·O 中砂 5-40 自来水 SH-306 Ⅰ级 S95
42.5
每m³混 260 752 1082 170 4.02 40 35 15
凝土
材料用量
(kg)
例题5(3A.混凝土拌运[配合比])--2023(2A)3.2
背景:事件2:泄水闸底板混凝土施工过程中,承包人采用标准坍落度筒(上口口径100mm,下口口径
200mm,高度300mm的截头圆锥筒)对混凝土坍落度进行测定,测定结果如图3所示。
问题:2.根据事件2,计算混凝土坍落度。
图3 混凝土坍落度测定示意图
答案:2.
坍落度=300-180=120(mm)。
图3 混凝土坍落度测定示意图
考点:3B.混凝土拌运[两个公式]
例题1(3B.混凝土拌运[两个公式])--2020(1)2.1
背景:(公式➊)
事件一:工程开工前,施工单位编制了常态混凝土施工方案。根据施工方案及进度计划安排,确定高峰月混
凝土浇筑强度为25000m3。施工单位采用《水利水电工程施工组织设计规范》有关公式对混凝土拌合系统的
小时生产能力进行计算,有关计算参数如下:小时不均匀系数K=1.5,月工作天数M=25d,日工作小时数
h
N=20h经计算拟选用生产率为35m3/h的JS750型拌合机2台。
背景:(公式➊:Q=KQ/(m·n))
h h m
事件一:...///,确定高峰月混凝土浇筑强度为25000m3。施工单位采用《水利水电工程施工组织设计规
范》有关公式对混凝土拌合系统的小时生产能力进行计算,有关计算参数如下:小时不均匀系数K=1.5,月
h
工作天数M=25d,日工作小时数N=20h经计算拟选用生产率为35m3/h的JS750型拌合机2台。
问题:1.根据事件一,计算该工程需要的混凝土拌合系统小时生产能力,判断拟选用拌合设备的生产能力是
否满足要求?指出影响混凝土拌合系统生产能力的因素有哪些。答案:1.
➊Q=1.5×25000(m3/月)÷(25×20)=75m3/h,而拌合机,生产率为35m3/×2=70m3/h,不能够满足要求。
h
➋拌合设备生产能力主要取决于设备容量、台数与生产率等因素。
(本题是:2016(1)5.4、2020(1)2.1案例题)
例题2(3B.混凝土拌运[两个公式])--2022(2B)1.3
背景:(公式➊:Q=KQ/(m·n))
h h m
事件2:现浇混凝土采用自建拌合站供应。施工单位根据施工进度安排,计算确定高峰月混凝土浇筑强度为
12000m3,并按每天生产20小时,每月生产25天计算拌合站所需生产能力,计算以式这P=KQ/(MN),
h m
K=1.5。
h
问题:3.指出事件2公式中P,K、Q 所带有的含义,计算拌合站所需的生产能力,并判别拌合站的规模。
h m
答案:3.(满分5分)
➊式中P代表混凝土系统所需小时生产能力(m3/h);Q 代表高峰月混凝土浇筑强度(m3/月);K 代表时不
m h
均匀系数,一般取1.5。
➋P=1.5×12000/(20×25)=36m³/h,其规模为小型。
砂石料加工、拌合系统生产能力(P103+215)
类型 砂石料加工系统 拌合系统生产能力
处理能力X(t/h) 小时生产能(m³/h) 月生产能力(万m³/月)
特大型 X≥1500 ≥480 ≥16
大型 500≤X<1500 180(含)~480 6(含)~16
中型 120≤X<500 60(含)~180 2(含)~6
小型 X<120 <60 <2
例题3(3B.混凝土拌运[两个公式])--2011(1)(改编)
背景:(公式➋:Q≥KSD/(t-t))
h h 1 2
某水闸底板混凝土采用平浇法施工,最大混凝土块浇筑面积400㎡,浇筑层厚40cm,混凝土初凝时间按3h
计,混凝土运输时间为40min,运到工地吊运时间为20min。
问题:1.计算该工程拌合站小时生产能力最小为多少?
答案:1.
拌合站小时生产能力最小值=1.1×(400×0.4)÷(3h-40min-20min)=88(m3/h)。
例题4(3B.混凝土拌运[两个公式])--2018(1)4.2
背景:(公式➋:Q≥KSD/(t-t)
h h 1 2
事件二:施工单位根据《水利水电工程施工组织设计规范》(SL 303-2017)。先按高峰月浇筑强度初步确
定了混凝土生产系统规模,同时又按平层浇筑法计算公式Q≥KSD/(t-t),复核了混凝土生产系统的小
h h 1 2
时生产能力。
问题:2.指出事件二Q 的计公式中K,S,D,t,t 的含义。
h h 1 2
答案:2.(满分5分,每项1分)
K:小时不均匀系数;
h
S:最大混凝土块的浇筑面积(m);
D:最大混凝土块的浇筑分层厚度(m);
t:混凝土的初凝时间(h);
1
t:混凝土出机后浇筑入仓所经历的时间(h)。
2
例题5(3B.混凝土拌运[两个公式])--2024(2A)1.2
背景:(公式➋:Q≥KSD/(t-t)
h h 1 2
事件一:施工单位根据《水利电工程施工组织设计规范》SL303编制了混凝土工程施工方案,其中2.0m厚
的泄洪闸底板混凝土单仓最大浇筑量为1000m³。分5坯层浇筑(每层浇筑方量相同),混凝土初凝时间为4
小时,混凝土从拌合设备出机口至入仓历时1小时,混凝土浇筑生产不均匀系数为1.2,施工方案按混凝土
分块仓面强度计算法对生产系统规模进土拌合机进行了计算,其计算公式为P≥KFδ/(t-t),拟采用2
1 2
台生产能力为35m³/h的JS750型混凝土拌合机进行拌合生产。
问题:2.事件一中,计算混凝土的最大浇筑强度;判断拟采用的混凝土拌合设备是否满足浇筑能力要求;列出影响拌合设备生产能力的主要因素。
答案:2.
➊根据公式P≥K∑(Fδ)/(t-t),混凝土的最大浇筑强度:1.2×(1000÷5)/(4-1)=80(m³/h);
1 2
➋拟采用的混凝土拌合设备(2台生产能力为35m³/h)不满足浇筑能力要求。
➌拌合设备生产能力主要取决于设备容量、台数与生产率等因素。
考点:3C.混凝土拌运[4个不合格]
例题1(3C.混凝土拌运[4个不合格])--2013(1)5.4
背景:事件三:为保证混凝土的质量,施工组织设计方案对混凝土质量控制提出了具体要求,列出了混凝土
拌合物可能出现不合格料的情况。
问题:4.分析本工程混凝土拌合物可能出现<不合格>料的情况有哪几种?
答案:4.
(1)错用配料单已无法补救,不能满足质量要求;(2)混凝土配料时,任一种材料计量失控或漏配,不符
合质量要求;(3)拌合不均匀或夹带生料;(4)出机口混凝土坍落度超过最大允许值。
例题2(3C.混凝土拌运[4个不合格])--模拟题
背景:
事件三:为保证混凝土的质量,施工组织设计方案对混凝土运输过程中质量控制提出了具体要求,列出了混
凝土因故停歇过久,混凝土拌合物可能出现不合格料的情况。
问题:4.分析本工程混凝土<运输>过程中可能出现不合格料的情况有哪几种?
答案:4.
(1)混凝土产生初凝。
(2)混凝土塑性降低较多,已无法振捣。
(3)混凝土被雨水淋湿严重或混凝土失水过多。
(4)混凝土中含有冻块或遭受冰冻,严重影响混凝土质量。
例题3(3C.混凝土拌运[4个不合格])--2024(1B)2.1
背景:缺少;
问题:1.混凝土浇筑仓出现拌合物出现不合格料,应予挖除。除了上述的情形还有哪些?
答案:1.
浇筑仓混凝土出现下列情况之一时,应于挖除:(一)拌和物出现不合格料的情形:(1)错用配料单配
料。(2)混凝土任意一种组成材料计量失控或漏配。(3)出机口混凝土拌和物不均匀或夹带生料,或温
度、含气量和坍落度不符合要求。(二)低等级混凝土混入高等级混凝土浇筑部位。(三)混凝土无法振捣
密实或对结构物带来不利影响的级配错误混凝土料。(四)未及时平仓振捣且已初凝的混凝土料。(五)长
时间不凝固的混凝土料。
例题3(3C.混凝土拌运[4个不合格])--归纳考点:3D.混凝土拌制[运输]
例题1(3D.混凝土拌制[运输])--补充运输题目
2022(1B)-下列关于混凝土施工,说法正确的是( )。
A.自卸车装载混凝土的厚度不小于40cm
B.混凝土自由下落高度不宜大于2m
C.泵送混凝土之前应先泵送砂浆润滑
D.泵送混凝土最大集料粒径不应大于导管直径的1/2
E.间歇时间超过60min清除混凝土泵的混凝土
答案:ABC
考点:4.浇筑前准备
(A.首仓混凝土浇筑前进行检查;B.基础面处理)考点:4A.浇筑前准备[首仓混凝土浇筑前进行检查]
例题1(4A.浇筑前准备[首仓浇筑前检查])--2020(1)2.2
背景:事件二:岩基爆破后,施工单位在混凝土浇筑前对基础面进行处理。监理单位在首仓混凝土浇筑前进
行开仓检查。
问题:2.事件二中,岩基基础面需要做哪些处理?大坝首仓混凝土浇筑前除检查基础面处理外,还要检查的
内容有哪些?
答案:2.
➊略...。///。➋大坝首仓混凝土浇筑前还要检查的内容有:模板、钢筋、预埋件及止水的安装等。
考点:4B.浇筑前准备[基础面处理]
例题1(4B.浇筑前准备[基础面处理])--2019(1)3.3
背景:
事件二:混凝土重力坝基础面为岩基,开挖至设计高程后,施工单位对基础面表面松软岩石、棱角和反坡进
行清除,随即开仓浇筑。
问题:3.事件二中,施工单位对混凝土重力坝基础面处理措施和程序是否完善?请说明理由。
答案:3.(满分4分)
不完善(1分)。
混凝土重力坝基础面开挖至设计高程,应对基础面表面松软岩石、棱角和反坡进行清除(1分),之后用高
压水枪冲洗,若有油污可用金属丝清洗油污,再用高压枪吹至岩面无积水(1分),经质检合格并按程序验
收后,才能开仓浇筑(1分)。
例题2(4B.浇筑前准备[基础面处理])--2020(1)2.2
背景:
事件二:岩基爆破后,施工单位在混凝土浇筑前对基础面进行处理。监理单位在首仓混凝土浇筑前进行开仓
检查。
问题:2.事件二中,岩基基础面需要做哪些处理?大坝首仓混凝土浇筑前除检查基础面处理外,还要检查的
内容有哪些?
答案:2.
➊岩基基础面处理:应对基础面表面松软岩石、棱角和反坡进行清除,之后用高压水枪冲洗,若有油污可用
金属丝清洗油污,再用高压枪吹至岩面无积水,经质检合格并按程序验收后,才能开仓浇筑。
➋略...。
考点:5.缝与止水施工
(A.缝的分类;B.施工缝设置;C.止水施工事项)考点:5A.缝与止水施工[缝的分类]
例题1(5A.缝与止水施工[缝的分类])--2019(1)3.2
背景:
某水利水电枢纽由拦河坝、溢洪道、发电引水系统、电站厂房等组成。水库库容为12×108m3。拦河坝为混
凝土重力坝,最大坝高152m,坝顶全长905m。重力坝抗滑稳定计算受力简图如图3所示。
事件一:混凝土重力坝以横缝分隔为若干坝段。根据本工程规模和现场施工条件,施工单位将每个坝段以纵
缝分为若干浇筑块进行混凝土浇筑。每个坝段采用竖缝分块形式浇筑混凝土。
问题:2.事件一中,混凝土重力坝坝段分段长度一般为多少米?每个坝段的混凝土浇筑除采用竖缝分块以
外,通常还可采用哪些分缝分块形式?
答案:2.(满分4分)
混凝土重力坝分段长度一般为15~24米(1分)。
每个坝段的混凝土浇筑除采用竖缝分块以外,通常还可采用通仓浇筑(1分)、斜缝分块(1分)、错缝分
块(1分)等分缝分块形式。
例题2(5A.缝与止水施工[缝的分类])--2023(2A)2.5
背景:
事件4:某坝段浇筑完成后,验收时发现了一条冷缝,需进行处理。
问题:5.指出事件4中冷缝产生的原因和处理措施。
答案:5.
➊冷缝产生的原因:层间间歇时间超过混凝土初凝时间。
➋冷缝处理措施:一般采用钻孔灌浆处理,也可采用喷浆或表面凿槽嵌补。
考点:5B.缝与止水施工[施工缝设置]
例题1(5B.缝与止水施工[施工缝设置])--2007(1)2.2
背景:在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿
与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。
问题:2.指出施工单位在闸墩与牛腿施工方案中的不妥之处,并说明理由。
答案:2.(满分5分)
➊不妥:施工单位在闸墩与牛腿结合面设置施工缝的做法不妥(3分)。
➋理由:因该部位所受剪力较大,不宜设置施工缝(2分)。
例题2(5B.缝与止水施工[施工缝设置])--2023(2A)2.3(改)
背景:
事件3:施工单位编制的大体积混凝土施工方案内容如下:
(1)水平施工缝采用风砂枪打毛处理,纵缝表面不作处理;
(1+)当用风砂枪冲毛时,一般应在浇后5~20h进行;
(2)夏季混凝土温控采取了降低混凝土出机口温度和浇筑后温度控制措施;
(3)坝体混凝土应在终凝后开始养护,养护时间不少于28d。
问题:3.改正事件3中大体积混凝土施工方案的不妥之处。
答案:3.
事件3中不妥之处改正后为:
(1)纵缝表面可不凿毛,但应冲洗干净,以利灌浆;(3)坝体混凝土应在初凝后3h开始养护。
(1+)采用高压水冲毛,可在浇筑后5~20h进行;当用风砂枪冲毛时,一般应在浇后一两天进行。
考点:5C.缝与止水施工[止水施工事项]
例题1(5C.缝与止水施工[止水施工事项])--2021(2B)2.4
背景:某新建中型拦河闸工程,施工期由上、下游填筑的土石围堰挡水,其中上游围堰断面示意图如图1-1
所示。闸室底板与消力池底板之间设铜止水片,止水布置示意图如图1-2所示。
问题:4.止水部位混凝土浇筑时,应注意哪些事项。
<动画演示>
答案:4.(满分4分)
➊水平止水片应在浇筑层中间,在止水片高程处,不得设置施工缝(1分);
➋浇筑混凝土时,不得冲撞止水片,当混凝土将要淹没止水片时,应再次清除其表面污垢(1分);
➌振捣器不得触及止水片(1分);
➍嵌固止水片的模板应适当推迟拆模时间(1分)。
(本题是:2012[10月](2)2.2、2013(1)5.2、2021(2B)2.4、2023(1)案例题)
例题2(5C.缝与止水施工[止水施工事项])--2020(1)2.4
背景:
事件四:监理人员在巡检过程中,检查了紫铜止水片的搭接焊接质量。
问题:4.事件四中,紫铜止水片的搭接焊接质量<合格>的标准有哪些?焊缝的渗透检验采用什么方法?
答案:4.
➊紫铜止水片的搭接焊接质量合格的标准:①双面焊接,搭接长度应大于20mm。②焊缝表面光滑、不渗水、
无孔洞、裂隙、漏焊、欠焊、咬边伤等缺陷。
➋焊缝的渗透检验应采用煤油做渗透检验。
例题3(5C.缝与止水施工[止水施工事项])--2011(1)3.5
背景:
事件四:混凝土面板设计采用金属止水,施工单位将金属止水采取搭接方式直接制作及安装。面板混凝土脱
模后,立即采取洒水的方法养护,持续养护28天。
问题:5.指出事件四中施工方面的不妥之处,并说明正确做法。
答案:5.(满分4分)➊不妥之处:将金属止水采取搭接方式直接制作及安装(1分),正确做法:金属止水采取双面焊接搭接方
式(1分)。
➋不妥之处:采取洒水的方法养护,持续养护28天(1分),正确做法:采用草袋保温,喷水保湿,并要求
连续养护,直到蓄水为止,或至少90天(1分)。
例题4(5C.缝与止水施工[止水施工事项])--2023(1)5.5
背景:事件四:本工程采用紫铜止水片,施工单位提出的止水施工技术方案部分内容如下:①沉降缝填充采
用先装填料后浇混凝土的填料方法;②紫铜片接头采用双面焊,搭接长度为10mm;③止水片的交叉处接头
在加工厂加工制作;④水平止水片上40cm处设置了水平施工缝,采用了将止水片留出的施工方法;⑤紫铜
止水片的沉降槽采用了聚乙烯闭孔泡沫条浇筑;⑥混凝土浇筑过程中,为了保证止水片与混凝土结合紧密,
采用了振捣器在止水片附近振捣的加强措施振捣;⑦焊接采用铜焊条焊接;⑧焊缝用水做渗透检验。
问题:5.改正事件四不妥之处?
答案:5.
②紫铜片接头采用双面焊,搭接长度为10mm,不妥,正确为:搭接长度为20mm;
⑥混凝土浇筑过程中,为了保证止水片与混凝土结合紧密,采用了振捣器在止水片附近振捣的加强措施振
捣,不妥;正确为:止水片附近不振捣;
⑧焊缝用水做渗透检验,不妥;正确为:焊缝用煤油做渗透检验。
考点:6.混凝土的浇筑与养护
(A.浇筑;B.养护;C.二期混凝土)
考点:6A.混凝土的浇筑与养护[浇筑]
例题1(6A.混凝土的浇筑与养护[浇筑])--2024(2B)1.3
背景:
事件三:某关键部位单元工程混凝土采用台阶法浇筑,台阶宽度2.5米,浇筑胚层厚度0.5米,其剖面示意
图如图1所示。
A
B D
C E F
问题:3.事件三中,混凝土入仓铺料台阶法中分层分块填筑先后顺序识图排序题。
答案:3.
先后顺序为:C→E→B→F→D→A。
A(6)
B(3) D(5)C(1) E(2) F(4)
例题2(6A.混凝土的浇筑与养护[浇筑])--2013(2)1.3
背景:
事件3:混凝土浇筑时,仓内出现粗骨料堆叠情况,施工人员采取水泥砂浆覆盖的措施进行处理。
问题:3.指出事件3中施工措施对工程质量可能造成的不利影响,并说明正确做法。
答案:3.(满分4分)
➊可能造成的不利影响:造成内部蜂窝麻面。(2分)
➋混凝土浇筑时,仓内粗骨料堆叠时,应将粗骨料均匀地分布于砂浆较多处,不得用水泥砂浆覆盖。(2
分)
例题3(6A.混凝土的浇筑与养护[浇筑])--2021(2B)3.1
背景:
某小型水库枢纽工程由均质土坝...
混凝土防渗墙位于坝体中部,厚60cm;帷幕位于防渗墙底部。土坝横剖面示意图如图3-2所示。
问题:1.本工程混凝土防渗墙成槽施工前,需做哪些准备工作,本防渗墙混凝土采用哪种方式入仓浇筑比较
合适?
答案:1.
➊略...。
➋由于混凝土防渗墙位于坝体中部,厚60cm,槽孔比较深,超过规范限定混凝土自由卸落高度不大于2m的
要求,防止混凝土集料分离,应采用泵送入仓或者加设串筒、溜管、滑槽入仓(应加设缓降器、料槽等)以
防止混凝土集料分离。
考点:6B.混凝土的浇筑与养护[养护]
例题1(6B.混凝土的浇筑与养护[养护])--2020(1)2.3
背景:
某混凝土重力坝工程,坝基为岩基,大坝上游坝体分缝处设置紫铜止水片。施工中发生如下事件:
事件三:某一坝段混凝土初凝后4h开始<保湿>养护,连续养护14d后停止。
问题:3.指出事件三中的错误之处,写出正确做法。
答案:3.
错误一:混凝土初凝后4h开始保湿养护。正确做法一:常态混凝土应在初凝后3h开始保湿养护。
错误二:连续养护14d后停止。正确做法二:混凝土宜养护至设计龄期,养护时间不宜少于28d 。
分析:
洒水养护:塑性混凝土应在浇筑完毕6~18h内开始;
保湿养护:初凝后3h开始。(新教材已删除)
例题2(6B.混凝土的浇筑与养护[养护])--模拟题
背景:某混凝土重力坝工程,...///。
事件三:塑性混凝土在浇筑完毕后3h开始保湿养护。
问题:3.指出事件三中的<浇筑完毕后>不妥之处,写出正确做法。
答案:3.
错误:塑性混凝土应在浇筑完毕后3h开始保湿养护;
正确:塑性混凝土应在<浇筑完毕>6~18h内开始洒水养护。
考点:7.混凝土质量检查、检测例题1(7.混凝土质量检查、检测)--2021(2B)2.5
背景:
事件三:闸墩混凝土拆模后,施工单位对混凝土外观质量进行检查,发现闸墩存在多条竖向裂缝。
问题:5.事件三中,施工单位除检查混凝土裂缝外,还需要检查那些常见的混凝土<外观>质量问题?
答案:5.
施工单位除检查混凝土裂缝外,还需要检查混凝土蜂窝、麻面、错台和模板走样等质量问题。
例题2(7.混凝土质量检查、检测)--2018(1)4.4
背景:事件四:施工单位在某一坝段基础C20混凝土浇筑过程中,共抽取混凝土试样35组进行抗压强度试
验,试验结果统计:
(1)有3组试样抗压强度为设计强度的80%,
(2)试样混凝土的强度保证率为78%。施工单位按《水利水电工程施工质量检验与评定规程》对混凝土强
度进行评定,评定结果为不合格,并对现场<相应部位>结构物的混凝土强度进行了检测。
问题:4.说明事件四中混凝土强度评定为不合格的理由。指出对结构物混凝土强度进行检测的方法有哪些?
答案:4.(满分4分)
➊不合格原因:略...///(2分)。
➋检测方法有:钻孔取芯(1分)和无损检测(1分)。
例题3(7.混凝土质量检查、检测)--2022(1)5.5
背景:
事件四:进水池施工完成后,监理工程师对进水池底板混凝土的强度及抗渗性能有异议,建设单位委托具有
相应资质等级的第三方质量检测机构进行了检测,检测费用20万元,检测结果为合格。
问题:5.事件四中,检测费用应由谁支付?一般采用哪些方法进行检测?
答案:5. (满分5分)
➊检测费用由建设单位(或甲方或项目法人)支付。(1分)
➋无损检查法(或回弹法、或超声波回弹),钻孔取芯、压水试验。(每项1分)
例题4(7.混凝土质量检查、检测)--知识点(1/4)
原材料的检测项目和抽样频次等一览表
材料名称 检测项目 抽样频次 检测目的 控制标准
水泥 强度、凝结时间、安定性、稠度、细度 国家标准 --
快速检定强度等级 水泥活性 --
混合材料 细度、需水量比、烧失量、密度、强度 活性、均匀性 --
比
砂 表面含水率 调整加水量、配合比 ±0.5%
细度模数 调整配合比、筛分厂生产 ±0.2%
控制
含泥量 筛分厂生产控制
石 表面含水率 调整加水量
含泥量 筛分厂生产控制
超逊径 调整配合比、筛分厂生产
控制
外加剂 有效物含量或密度 调整加入量
混凝土材料称重允许偏差表
材料名称 允许偏差
水泥、混合材料(重量计) ±1%
砂、石(重量计) ±2%
水、外加剂溶液(折算成体积) ±1%混凝土检测项目和抽样频次一览表
检测项目 检测名称 取样地点 抽样频次 检测目的
新拌合 坍落度 拌合机口 检测和易性
混凝土 水胶比 控制强度
含气量 调整剂量
湿度 冬夏施工及温度控
制
硬化 抗压强度(28d为 拌合机口 检验强度及混凝土
混凝土 主,适量7d、 生产控制水平
90d)
硬化后的混凝土是否符合设计标准,可采取以下检查:
①物理方法(超声波、射线、红外线)检测裂缝、孔隙和弹模系数(δ=E×S)等。
②钻孔压水,并对芯样进行抗压、抗拉、抗渗等各种试验(主要是检查防渗)。
③钻孔取样,对芯样加工后进行试验。
④由埋设在水工建筑物内的仪器(温度计、测缝计、渗压计、应力应变计、钢筋计等)观测建筑物各种性状
的变化。
混凝土施工质量评定的标准主要有两个:一是设计强度是否有足够的保证率(其实就是合格率);二是强度
的均匀性是否良好。
例题5(7.混凝土质量检查、检测)--2023(2A)2.5
背景:
事件4:某坝段浇筑完成后,验收时发现了一条冷缝,需进行处理。
问题:5.指出事件4中冷缝产生的原因和处理措施。
答案:5.
➊冷缝产生的原因:层间间歇时间超过混凝土初凝时间。
➋冷缝处理措施:一般采用钻孔灌浆处理,也可采用喷浆或表面凿槽嵌补。(二建知识点,二建需掌握,一
建忽略)
考点:8.大体积混凝土温控措施
例题1(8.大体积混凝土温控措施)--2018(1)4.3
背景:
事件三:施工单位根据《水工混凝土施工规范》(SL 667-2014),对大坝混凝土采取了温控措施。首先对
原材料和配合比进行优化,降低混凝土水化热温升,其次在混凝土拌合、运输和浇筑等过程中采取多种措
施,降低混凝土的浇筑温度。
问题:3.说明事件三中“混凝土浇筑温度”这一规范术语的含义。指出在混凝土拌合、运输过程中降低混凝
土浇筑温度的具体措施。(深交所,深入浅出)
答案:3.(满分6分)
➊混凝土浇筑温度,是指在混凝土平仓振捣后,覆盖上层混凝土前,距混凝土表面下5~10cm处的混凝土温
度(2分)。
➋混凝土拌合、运输过程中降低混凝土浇筑温度的措施有:
拌和过程:在混凝土拌合时,加冷水、加冰和骨料预冷(骨料水冷、骨料风冷)(2分)
运输过程:合理安排混凝土施工时间,减少运输途中和仓面温度回升。(2分)
例题2(8.大体积混凝土温控措施)--2023(2A)2.4
背景:
事件3:施工单位编制的大体积混凝土施工方案部分内容如下:
(1)..///;(3)..///,略...
(2)夏季混凝土温控采取了降低混凝土出机口温度和浇筑后温度控制措施;
问题:4.事件3中,降低混凝土出机口温度和浇筑后温度控制措施的具体温控方法分别有哪些?
答案:4.
① 降低混凝土出机口温度的措施有:骨料预冷(或风冷、浸水、喷淋)、加冰、加制冷水拌合;② 浇筑后温控措施有:冷却水管通水冷却、表面流水冷却、表面蓄水降温。
例题3(8.大体积混凝土温控措施)--2019(1)3.4
背景:
事件三:混凝土重力坝施工中,早期施工时坝体出现少量裂缝,经分析裂缝系温度应力所致。施工单位编制
了温度控制技术方案,提出了相关温度控制措施,并提出出机口温度、表面保护等主要温度控制指标。
问题:4.事件三中,除出机口温度、表面保护外,主要温度控制指标还应包括哪些?
答案:4.(满分5分)
主要温度控制指标还应包括:浇筑温度、浇筑层厚度、间歇期、表面冷却、通水冷却。(满分5分,每项1
分)
例题4(8.大体积混凝土温控措施)--2020(1)2.3
背景:(知识点已经删除,拓展考试出题思路)
某混凝土重力坝工程,坝基为岩基,大坝上游坝体分缝处设置紫铜止水片。
施工中发生如下事件:
事件三:某一坝段混凝土初凝后4h开始<保湿>养护,连续养护14d后停止。
问题:3.指出事件三中的错误之处,写出正确做法。
答案:3.
错误一:混凝土初凝后4h开始保湿养护。正确做法一:常态混凝土应在初凝后3h开始保湿养护。
(该知识点教材已删除)
错误二:连续养护14d后停止。正确做法二:混凝土宜养护至设计龄期,养护时间不宜少于28d 。
例题5(8.大体积混凝土温控措施)--2023(2A)2.3
背景:
事件3:施工单位编制的大体积混凝土施工方案部分内容如下:
(1)水平施工缝采用风砂枪打毛处理,纵缝表面不作处理;
(2)夏季混凝土温控采取了降低混凝土出机口温度和浇筑后温度控制措施;
(3)坝体混凝土应在终凝后开始养护,养护时间不少于28d。
问题:3.改正事件3中大体积混凝土施工方案的不妥之处。
答案:3.
事件3中大体积混凝土施工方案中不妥之处改正后为:
(1)纵缝表面可不凿毛,但应冲洗干净,以利灌浆;
(3)坝体混凝土应在初凝后3h开始养护。(该知识点,2024版教材删除)
例题6(8.大体积混凝土温控措施)--2024(1B)2.3
背景:缺少;
问题:3.通水冷却监测的内容?各期通水冷却结束时,宜采用水管闷水测温方法监测混凝土温度,闷水时间
的天数为多少?
答案:3.
➊应在每仓混凝土中选择1~3根冷却水管进行进出口水温、流量、压力的测量,并记录各期通水开始时间、
结束时间。水温、流量、压力宜每6~12h 测量1次。
➋各期通水冷却结束时,宜采用水管闷水测温方法监测混凝土温度,闷水时间宜采用5~7d,并记录闷水开始
日期、结束日期及测温结果。
考点:9.碾压混凝土
(A.配合比参数;B.碾压施工;C.混凝土施工;D.最后质检)
考点:9A.碾压混凝土[配合比]
例题(9A.碾压混凝土[配合比])--模拟题
(1)掺合料掺量。
(2)水胶比。
(3)砂率。
(4)单位用水量。
(5)外加剂。考点:9B.碾压混凝土[碾压施工]
例题1(9B.碾压混凝土[碾压施工])--2022(1)4.6
背景:
事件四:施工单位编制了碾压混凝土施工方案,采用RCC工法施工,碾压厚度75cm,碾压前通过碾压试验
确定碾压参数。在碾压过程中,采用核子密度仪测定碾压混凝土的湿密度和压实度,对碾压层的均匀性进行
控制。
问题:6.指出事件四中的不妥之处,说明理由。碾压参数包含哪些内容?采用核子密度仪测定湿密度和压实
度时,对检测点布置和数量以及检测时间有什么要求?
答案:6.(满分7分)
➊不妥之处:碾压厚度75cm。(1分)
理由:RCC工法碾压厚度通常为30cm。(1分)
➋碾压参数包含:碾压遍数、振动碾行走速度。(2分)
➌每铺筑碾压混凝土100~200m2,至少应有一个检测点,每层应有3个以上检测点,检测宜在压实后1h内
进行。(3分)
例题2(9B.碾压混凝土[碾压施工])--模拟题
每一碾压层至少在6个不同地点,每2小时至少检测一次(相对压实度)。压实密度检测:Ⓐ核子水分密度
仪、Ⓑ谐波密实度计、Ⓒ加速度计。目前多采用(挖坑填砂法和Ⓐ核子水分密度仪法)检测。
➊均匀性如何控制:在碾压过程中,核子密度仪(测定)<湿密度>和<压实度>,对碾压层的(均匀性)进行
控制。
➋如何抽样:每铺筑100~200m2应有一个检测点,
每层应有3个检测点,测试宜在压实后1h内进行。
➌如何定:表面型核子水分密度仪应在现场用<挖坑填砂法>或<标样法率>定。
考点:9C.碾压混凝土[砼施工]
例题(9C.碾压混凝土[砼施工])--2019(1)5.4
背景:
事件三:碾压混凝土坝施工中,采取了仓面保持湿润等养护措施。2016年9月,现场对已施工完成的碾压
混凝土坝体钻孔取芯,钻孔取芯检验项目及评价内容如表5-2所示。(表格略...)
问题:4.事件三中,除仓面保持湿润外,在碾压混凝土养护方面还应注意哪些问题?
答案:4.(满分4分)
碾压混凝土养护方面还应注意:
(1)正在施工和刚碾压完毕的仓面,应防止外来水流入(或不能洒水养护)(1分);
(2)混凝土终凝后,应立即进行保湿养护(1分);
(3)水平施工缝,洒水养护持续至上一层碾压混凝土开始铺筑(1分);
(4)永久外露面,宜养护28天以上(1分)。
考点:9D.碾压混凝土[最后质检]
例题1(9D.碾压混凝土[最后质检])--2019(1)5.5
背景:事件三:碾压混凝土坝施工中,采取了仓面保持湿润等养护措施。2016年9月,现场对已施工完成
的碾压混凝土坝体钻孔取芯,钻孔取芯检验项目及评价内容如表5-2所示。
表5-2 钻孔取芯检验项目及评价内容序号 检验项目 评价内容
1 芯样获得率 E
2 压水试验 F
3 芯样的物理力学性能试验 评价碾压混凝土均质性和力学性能
4 芯样断面位置及形态描述 评价碾压混凝土层间结合是否符合设计要求
5 芯样外观描述 G
问题:5.事件三表5-2中,E、F、G分别所代表的评价内容是什么?
答案:5.(满分6分)
E评价碾压混凝土的均质性(2分);
F评价碾压混凝土的抗渗性(2分);
G评价碾压混凝土的均质性(1分)和密实性(1分)。
例题2(9D.碾压混凝土[最后质检])--模拟题
背景:
略...///
问题:5.写出碾压混凝土钻孔取芯检验项目包括什么。
答案:5.
芯样获得率、压水试验、芯样的物理力学性能试验、芯样断面位置及形态描述、芯样外观描述。
