4.3 混凝土坝的施工技术
4.3.1混凝土坝施工的分缝分块
考点1:混凝土坝施工的分缝分块★★
考点1 内容 考频指数
一、分缝类型 ※※
混凝土坝施工的分缝分块★★
二、分缝特点 ※※

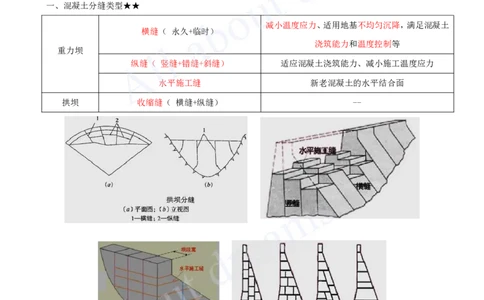

一、混凝土分缝类型★★
减小温度应力、适用地基不均匀沉降,满足混凝土
横缝( 永久+临时)
浇筑能力和温度控制等
重力坝
纵缝( 竖缝+错缝+斜缝) 适应混凝土浇筑能力、减小施工温度应力
水平施工缝 新老混凝土的水平结合面
拱坝 收缩缝( 横缝+纵缝) --
二、混凝土坝施工分缝★★
类型 位置 分类 具体要求 灌浆情况
永久性和 将坝的全长划分为15~24m的若干坝段,
横缝 与坝轴线垂直 临时性横缝埋设灌浆系统
临时性 坝段之间的缝称为横缝
竖缝 浇块高度一般在3m以内
平行于坝轴线
纵缝 斜缝 斜缝可以不进行接缝灌浆 沿缝面应布设灌浆系统[注:天一文化专有版权,未经许可不可转发或复印传播]
方向的缝 错缝 水平缝的搭接部分一般为层厚的1/3~1/2

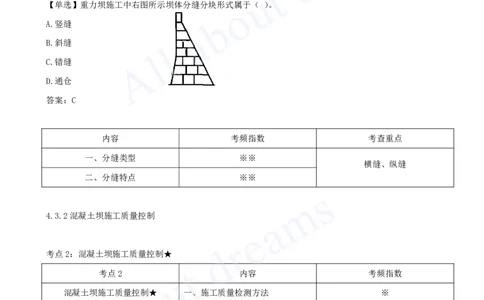

【单选】重力坝施工中右图所示坝体分缝分块形式属于( )。
A.竖缝
B.斜缝
C.错缝
D.通仓
答案:C
内容 考频指数 考查重点
一、分缝类型 ※※
横缝、纵缝
二、分缝特点 ※※
4.3.2混凝土坝施工质量控制
考点2:混凝土坝施工质量控制★
考点2 内容 考频指数
混凝土坝施工质量控制★ 一、施工质量检测方法 ※
一、施工质量检测方法★ ★
(1)标准:现场混凝土质量检验应以抗压强度为主,并以 150mm 立方体试件、标准养护条件下的抗压强度
为标准。
(2)取样:混凝土试件以机口随机取样为主,浇筑地点取一定数量的试件进行比较。
(3)检查:
①外观
混凝土拆模后,应检查其外观质量。有混凝土裂缝、蜂窝、麻面、错台和模板走样等质量问题或缺陷时应及
时检查和处理。[注:天一文化专有版权,未经许可不可转发或复印传播]
②性能
已建成的结构物,应进行钻孔取芯和压水试验。大体积混凝土取芯和压水试验可按每万立方米混凝土钻孔 2~
10m。钢筋混凝士结构物应以无损检测为主,必要时采取钻孔法检测混凝土。(生病了怎么办?点滴、微创、
开刀)

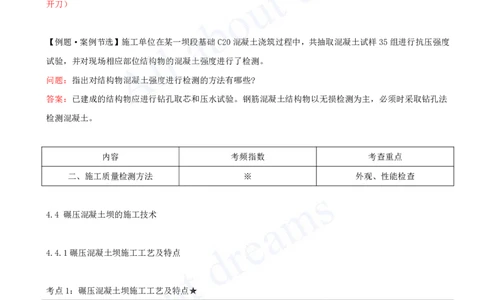

【例题·案例节选】施工单位在某一坝段基础C20混凝土浇筑过程中,共抽取混凝土试样35组进行抗压强度
试验,并对现场相应部位结构物的混凝土强度进行了检测。
问题:指出对结构物混凝土强度进行检测的方法有哪些?
答案:已建成的结构物应进行钻孔取芯和压水试验。钢筋混凝土结构物以无损检测为主,必须时采取钻孔法
检测混凝土。
内容 考频指数 考查重点
二、施工质量检测方法 ※ 外观、性能检查
4.4 碾压混凝土坝的施工技术
4.4.1碾压混凝土坝施工工艺及特点
考点1:碾压混凝土坝施工工艺及特点★
考点1 内容 考频指数
一、施工工艺 ※
碾压混凝土坝施工工艺及特点★
二、施工特点 ※
碾压混凝土坝是采用碾压土石坝的施工方法,使用干贫混凝土修建的混凝土坝,是混凝土坝施工的一种新技
术。[注:天一文化专有版权,未经许可不可转发或复印传播]

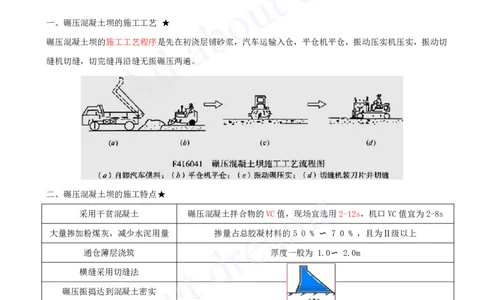

一、碾压混凝土坝的施工工艺 ★
碾压混凝土坝的施工工艺程序是先在初浇层铺砂浆,汽车运输入仓,平仓机平仓,振动压实机压实,振动切
缝机切缝,切完缝再沿缝无振碾压两遍。
二、碾压混凝土坝的施工特点★
采用干贫混凝土 碾压混凝土拌合物的VC值,现场宜选用2-12s,机口VC值宜为2-8s
大量掺加粉煤灰,减少水泥用量 掺量占总胶凝材料的5 0 % 〜 7 0 % ,且为Ⅱ级以上
通仓薄层浇筑 厚度一般为 1.0〜 2.0m
横缝采用切缝法
碾压振捣达到混凝土密实
【单选】碾压混凝土拌合物的 VC 值,现场宜选用( )。
A.2~14s
B.2~12s
C.2~10s
D.2~8s
答案:B[注:天一文化专有版权,未经许可不可转发或复印传播]
内容 考频指数 考查重点
一、施工工艺 ※
掌握下流程
二、施工特点 ※
4.4.2碾压混凝土坝施工质量控制
考点2:碾压混凝土坝施工质量控制★★
考点2 内容 考频指数
一、混凝土坝的施工质量控制要点 ※※
碾压混凝土坝施工质量控制★★
二、混凝土坝质量控制手段 ※※
一、混凝土坝的施工质量控制要点 ★★
1.材料控制
配合比设计参数
(1)水胶比。其值宜不大于0.65。
(2)砂率。应通过试验选取最佳砂率值。使用天然砂石料时,三级配碾压混凝土的砂率为28%~32%,二级配
时为 32%~37%;使用人工砂石料时,砂率应增加3%~6%。
(3)单位用水量。
(4)掺合料掺量。掺量超过 65%时,应做专门试验论证。
(5)外加剂。
2.碾压时拌合料干湿度的控制
碾压混凝土的干湿度一般用 VC 值来表示。
①VC 值太小表示拌合太湿,振动碾易沉陷,难以正常工作。
②VC 值太大表示拌合料太干,灰浆太少,骨料架空,不易压实。
③在振动碾压 3~4 遍后,混凝土表面有明显灰浆泌出,表面平整、润湿、光滑,碾滚前后有弹性起伏现象,
则表明混凝土料干湿适度。
3.卸料、平仓、碾压中质量控制
1)卸料
为了减少混凝土分离,卸料落差不应大于2m.
2)碾压
相对密实度是评价碾压混凝土压实质量的指标。对于建筑物的外部混凝土,相对密实度不得小于98%;对于内
部混凝土,相对密实度不得小于97%。(口诀:七上八下)
4.碾压混凝土养护和防护[注:天一文化专有版权,未经许可不可转发或复印传播]
1)施工过程中,碾压混凝土仓面应保持湿润。大风、干燥、高温气候下施工时,可采取仓面喷雾措施,防止
混凝土表面水分散失。
2)混凝土终凝后应立即进行洒水养护。其中,水平施工缝和冷缝,洒水养护持续至上一层碾压混凝土开始铺
筑。永久外露面,宜养护 28d 以上。
总结
分类 常态混凝土 碾压混凝土 混凝土面板
大体积初凝后 3h 保湿养护 终凝后 保温(草袋)
方法
开始洒水养护 立即进行洒水养护 保湿(喷水)
时间 不宜少于 28d 28d以上 直到蓄水为止,或至少 90d
二、混凝土坝的质量控制手段★★
1.在碾压混凝土生产过程中,常用 VeBe 仪测定碾压混凝土的稠度,以控制配合比。
2.在碾压过程中,可使用核子密度仪测定碾压混凝土的湿密度和压实度,对碾压层的均匀性进行控制。
控制手段
阶段 控制项目
测定仪器 测定混凝土
生产过程 VeBe 仪 稠度 配合比
碾压过程 核子密度仪 湿密度和压实度 均匀性
钻孔取样是评定碾压混凝土质量的综合方法。钻孔取样评定的内容如下:
①芯样获得率:评价碾压混凝土的均质性;
②压水试验:评定碾压混凝土抗渗性;
③芯样的物理力学性能试验:评定碾压混凝土的均质性和力学性能;
④芯样断口位置及形态描述:评价层间结合是否符合设计要求;
⑤芯样外观描述:评定碾压混凝土的均质性和密实性。
【多选】根据《水工碾压混凝土施工规范》( DL/T5112-2000),水工碾压混凝土施工配合比设 计参数包括( )。
A.掺和料掺量
B.水胶比
C.砂率
D.单位用水量
E.粒径组合
答案:ABCD
【单选】使用天然砂石料时,三级配碾压混凝土的砂率为( )。[注:天一文化专有版权,未经许可不可转发或复印传播]
A.22%~28%
B.28%~32%
C.32%~37%
D.37%~42%
答案:B
某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪道等,工程规模为中型。碾压混凝土坝施
工中,采取了仓面保持湿润等养护措施。2016 年 9 月,现场对已施工完成的碾压混凝土坝体钻孔取芯,钻
孔取芯检验项目及评价内容如表 5-2 所示。
序号 检验项目 评价内容
1 芯样获得率 E
2 压水试验 F
3 芯样的物理力学性能试验 评价碾压混凝土均质性和力学性能
4 芯样断面位置及形态描述 评价碾压混凝土层间结合是否符合设计要求
5 芯样外观描述 G
问题:表 5-2 中,E、F、G 分别所代表的评价内容是什么?
答案:E 评价碾压混凝土的均质性;F 评价碾压混凝土的抗渗性;G 评价碾压混凝土的均质性和密实性。
内容 考频指数 考查重点
一、混凝土坝的施工质量控制要点 ※※ 参数、压实指标
二、混凝土坝质量控制手段 ※※ 控制手段+钻孔取芯
