特殊路基施工技术
3.粒料桩
粒料桩可采用振冲置换法或振动沉管法成桩。
振冲置换法施工工艺流程:按整平地面→振冲器就位对中→成孔→清孔→加料振密→关机停水→振冲器移
位。

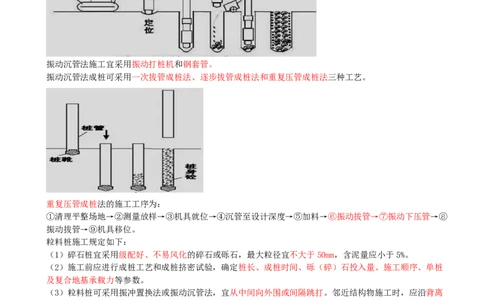

振动沉管法施工宜采用振动打桩机和钢套管。
振动沉管法成桩可采用一次拔管成桩法、逐步拔管成桩法和重复压管成桩法三种工艺。
重复压管成桩法的施工工序为:
①清理平整场地→②测量放样→③机具就位→④沉管至设计深度→⑤加料→⑥振动拔管→⑦振动下压管→⑧
振动拔管→⑨机具移位。
粒料桩施工规定如下:
(1)碎石桩宜采用级配好、不易风化的碎石或砾石,最大粒径宜不大于50mm,含泥量应小于5%。
(2)施工前应进行成桩工艺和成桩挤密试验,确定桩长、成桩时间、砾(碎)石投入量、施工顺序、单桩
及复合地基承载力等参数。
(3)粒料桩可采用振冲置换法或振动沉管法,宜从中间向外围或间隔跳打。邻近结构物施工时,应沿背离
结构物的方向施工。
【记忆】靓(量)仔(载)成长顺利
4.加固土桩

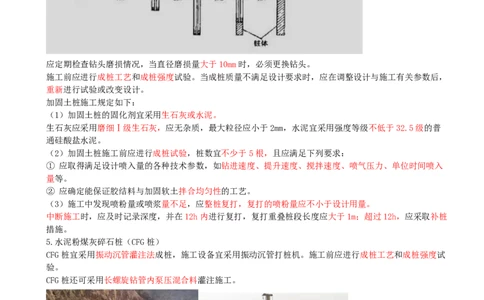

加固土桩包括粉喷桩与浆喷桩。应定期检查钻头磨损情况,当直径磨损量大于10mm时,必须更换钻头。
施工前应进行成桩工艺和成桩强度试验。当成桩质量不满足设计要求时,应在调整设计与施工有关参数后,
重新进行试验或改变设计。
加固土桩施工规定如下:
(1)加固土桩的固化剂宜采用生石灰或水泥。
生石灰应采用磨细Ⅰ级生石灰,应无杂质,最大粒径应小于2mm,水泥宜采用强度等级不低于32.5级的普
通硅酸盐水泥。
(2)加固土桩施工前应进行成桩试验,桩数宜不少于5根,且应满足下列要求:
① 应取得满足设计喷入量的各种技术参数,如钻进速度、提升速度、搅拌速度、喷气压力、单位时间喷入
量等。
② 应确定能保证胶结料与加固软土拌合均匀性的工艺。
(3)施工中发现喷粉量或喷浆量不足,应整桩复打,复打的喷粉量应不小于设计用量。
中断施工时,应及时记录深度,并在12h内进行复打,复打重叠桩段长度应大于1m;超过12h,应采取补桩
措施。
5.水泥粉煤灰碎石桩(CFG桩)
CFG桩宜采用振动沉管灌注法成桩,施工设备宜采用振动沉管打桩机。施工前应进行成桩工艺和成桩强度试
验。
CFG桩还可采用长螺旋钻管内泵压混合料灌注施工。

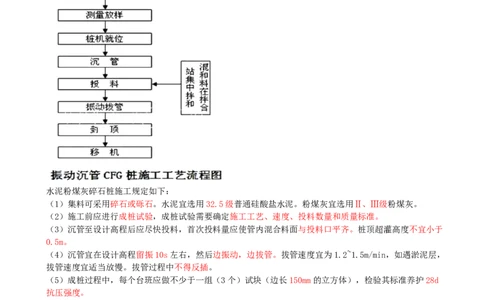

振动沉管灌注法施工工序为:原地表处理→测量放样→沉管机就位→下沉至设计深度→停机→泵送混合料→
均匀拔管至桩顶→沉管机移位。水泥粉煤灰碎石桩施工规定如下:
(1)集料可采用碎石或砾石。水泥宜选用32.5级普通硅酸盐水泥。粉煤灰宜选用Ⅱ、Ⅲ级粉煤灰。
(2)施工前应进行成桩试验,成桩试验需要确定施工工艺、速度、投料数量和质量标准。
(3)沉管至设计高程后应尽快投料,首次投料量应使管内混合料面与投料口平齐。桩顶超灌高度不宜小于
0.5m。
(4)沉管宜在设计高程留振10s左右,然后边振动,边拔管。拔管速度宜为1.2~1.5m/min,如遇淤泥层,
拔管速度宜适当放慢。拔管过程中不得反插。
(5)成桩过程中,每个台班应做不少于一组(3个)试块(边长150mm的立方体),检验其标准养护28d
抗压强度。
(6)群桩施工应合理设计打桩顺序,控制打桩速度,宜采用隔桩跳打的打桩顺序,相邻桩打桩间隔时间应
不小于7d。
6.强夯和强夯置换
强夯法适用于处理碎石土、低饱和度的粉土与黏性土、杂填土和软土等地基。
强夯置换法适用于处理高饱和度的粉土与软塑、流塑的软黏土地基,处理深度不宜大于7m。强夯施工工序为:场地平整→测量放样→第一遍主夯→夯坑回填、场地平整→测量放样→第二遍副夯→夯坑
回填、场地整平→测量放线→第三遍满夯→场地平整→测量高程→试验检测。
强夯处理范围应超出路堤坡脚,每边超出坡脚的宽度不宜小于3m。强夯置换处理范围应为坡脚外增加一排
置换桩。
采用强夯法处理软土地基时,应在地基中设置竖向排水体。
强夯置换桩顶应铺设一层厚度不小于0.5m的粒料垫层,垫层材料可与桩体材料相同,粒径不宜大于
100mm。
强夯与强夯置换施工规定如下:

(1)强夯置换材料应采用级配好的片石、碎石、矿渣等坚硬的粗颗粒材料。强夯置换应按照由内向外、隔
行跳打的方式施工。
(2)施工前应选择有代表性并不小于500㎡的路段进行试夯,确定最佳夯击能、间歇时间、夯间距、夯击
次数、夯击遍数等参数。
(3)夯点可采用正方形或等边三角形布置,间距宜为5~7m。
(4)强夯和强夯置换施工前应在地表铺设一定厚度的垫层。
强夯施工垫层材料宜采用透水性好的砂、砂砾、石屑、碎石土、矿渣等坚硬粗颗粒材料。强夯置换施工垫层
材料宜与桩体材料相同。
(三)软土地区路堤施工技术要点
1.填筑过程中,应严格控制填筑速率,并应进行动态观测。
沉降观测在施工期应每填一层观测一次;路堤填高达到极限高度之后应每天观测一次;临时中断施工或加载
间隙期,可3d观测一次。
在预压期间,第一个月内应每3d观测一次,第二个月至第三个月宜每7d观测一次,从第四个月起至预压期
末可每半个月观测一次。
2.施工期间,路堤中心线地面沉降速率24h应不大于10~15mm,坡脚水平位移速率24h应不大于5mm。应结
合沉降和位移观测结果综合分析地基稳定性。
填筑速率应以水平位移控制为主,超过标准应立即停止填筑。
某二级公路,路段地基软土厚度1m左右,可用( )进行软土处理较合适。
A.浅层置换
B.抛石挤淤
C.浅层改良
D.粒料桩
E.CFG答案:ABC
解析:浅层处理可采用浅层置换、浅层改良、抛石挤淤等方法,处理深度不宜大于3m。
