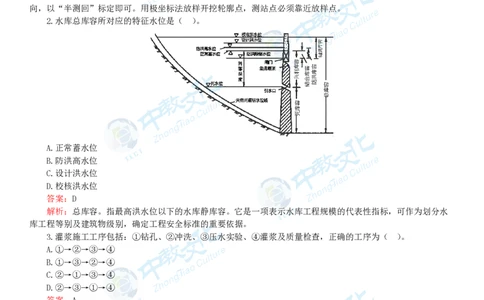

--------一次学习,改变一生 一级建造师 水利水电工程管理与实务 真题解析班 2023年一级建造师水利水电工程管理与实务真题解析 1.采用测角前方交会法进行开挖工程细部放样,宜用( )个交会方向。 A.一 B.二 C.三 D.四 答案:C 解析:开挖工程细部放样方法有极坐标法、测角前方交会法、后方交会法等,但基本的方法主要是极坐标法 和测角前方交会法,直接用后方交会法放样开挖轮廓点的情况很少采用。测角前方交会法,宜用<三个>交会方 向,以“半测回”标定即可。用极坐标法放样开挖轮廓点,测站点必须靠近放样点。 2.水库总库容所对应的特征水位是( )。 A.正常蓄水位 B.防洪高水位 C.设计洪水位 D.校核洪水位 答案:D 解析:总库容。指最高洪水位以下的水库静库容。它是一项表示水库工程规模的代表性指标,可作为划分水 库工程等别及建筑物级别,确定工程安全标准的重要依据。 3.灌浆施工工序包括:①钻孔、②冲洗、③压水实验、④灌浆及质量检查,正确的工序为( )。 A.①→②→③→④ B.①→③→②→④ C.②→①→③→④ D.②→③→①→④ 答案:A 解析:帷幕灌浆施工工艺主要包括:钻孔、裂隙冲洗、压水试验、灌浆和灌浆的质量检查等。 4.锚杆灌浆强度达到设计强度的70%之前,其( )m范围内不允许爆破。 A.10 B.20 C.30 D.40 答案:B 解析:在锚索灌浆、锚杆灌浆、喷射混凝土的强度达到设计强度的70%以前,其<20m>范围内不允许爆破。 唐诗三百首:两<毛>一<射>,<锲而>不舍。 唐诗三百首:<其>险也如此,嗟<尔>远道之人胡为乎来哉! 5.采用挖坑灌水(砂)法检测面板堆石坝堆石料压实干密度时,试坑深度为( )。 A.碾压层厚 - 1 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 B.1/3碾压层厚 C.1/2碾压层厚 D.1.5倍碾压层厚 答案:A 解析:垫层料、过渡料和堆石料压实干密度检测方法,宜采用挖坑灌水(砂)法,或辅以其他成熟的方法。 垫层料也可用核子密度仪法。 垫层料试坑直径不小于最大料径的4倍,试坑深度为碾压层厚。 过渡料试坑直径为最大料径的3~4倍,试坑深度为碾压层厚。 堆石料试坑直径为坝料最大料径的2~3倍,试坑直径最大不超过2m。试坑深度为碾压层厚。 唐诗三百首:1-234倍。 6.低塑性混凝土宜在浇筑完毕后立即进行( )养护。 A.洒水 B.浇水 C.蓄水 D.喷雾 答案:D 解析:《水工混凝土施工规范 》SL 677-2014中规定:塑性混凝土应在浇筑完毕后6~18h内开始洒水养护,低 塑性混凝土宜在浇筑完毕后立即<喷雾>养护,并及早开始洒水养护;混凝土应连续养护,养护期内始终使混凝土 表面保持湿润。 唐诗三百首:浔阳<地>僻<无>音乐,终岁不闻丝竹声。 7.图例所示钢筋接头的方式是( )。 A.闪光对焊 B.电渣压力焊 C.绑扎连接 D.机械连接 答案:D 解析: 普通钢筋的表示方法 序号 名称 图例 1 钢筋横断面 2 无弯钩的钢筋端部 3 带半圆形弯钩的钢筋端部 4 带直钩的钢筋端部 5 带丝扣的钢筋端部 6 无弯钩的钢筋搭接 7 带半圆形弯钩的钢筋搭接 8 带直钩的钢筋搭接 9 花篮螺丝钢筋接头 10 机械连接的钢筋接头 记忆:1-2-3-4。 唐诗三百首:横看成岭侧成峰,远近高低各不同。 8.钻孔取样的芯样获得率可用来评价碾压混凝土的( )。 A.抗渗性 B.密实性 C.均质性 D.力学性能 - 2 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 答案:C 解析:钻孔取样评定的内容如下: ①芯样获得率:评价碾压混凝土的<均质性>。 ②压水试验:评定碾压混凝土抗渗性。 ③芯样的物理力学性能试验:评定碾压混凝土的均质性和力学性能。 ④芯样断口位置及形态描述:描述断口形态,分别统计芯样断口在不同类型碾压层层间结合处的数量,并计 算占总断口数的比例,评价层间结合是否符合设计要求。 ⑤芯样外观描述:评定碾压混凝土的均质性和密实性。 唐诗三百首:红颜<祸><水>,<武>林<外>传<短>视频。 9.水轮机型号为“HL 220-LJ-500”,其中“500”的含义是( )。 A.转轮型号为500 B.转轮直径为500cm C.比转数为500γ/min D.应用水头500m以内 答案:B 解析:如:HL220-LJ-500,表示转轮型号为220的混流式水轮机,立轴,金属蜗壳,<转轮直径为500cm>。 记忆:iPhone7 Plus。 10.点爆导火索的正确方式使用( )。 A.香 B.香烟 C.火柴 D.打火机 答案:A 解析:点燃导火索应<使用香>或专用点火工具,禁止使用火柴、香烟和打火机。 11.水利工程建设程序分为( )个阶段。 A.五 B.六 C.七 D.八 答案:D 解析: 水利工程建设程序一般分为:项目建议书、可行性研究报告、施工准备、初步设计、建设实施、生产准备、 竣工验收、后评价等阶段,各阶段工作实际开展时间可以重叠。 唐诗三百首:功盖<三>分国,名高<八>阵图。 12.水利工程具备开工条件后,主体工程方可开工建设。项目法人或建设单位应当自工程开工之日起( )个 工作日之内,将开工情况的书面报告报项目主管单位和上一级主管单位备案。 A.5 B.10 C.15 D.20 答案:C 解析:水利工程具备开工条件后,主体工程方可开工建设。项目法人或建设单位应当自工程开工之日起15个 工作日之内,将开工情况的书面报告报项目主管单位和上一级主管单位备案。 13.稽查发现的问题,其问题性质分为( )类别。 A.二 B.三 C.四 D.五 答案:B 解析:(1)稽察发现的问题是指工程建设过程中在设计、施工、建设管理等各阶段及各环节,违反或不满足 法律法规、部门规章、规范性文件和技术标准、政策性文件等要求,对工程的建设、功能发挥、安全运行等可能 造成影响的问题。问题性质可分为“严重”“较重”和“一般”三个类别。 唐诗三百首:<一>代天<骄>,成吉思汗,只识弯弓射大雕。 - 3 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 唐诗三百首:<雁>字回时,月满西楼。 14.中型项目,额度应控制在总概算的( )以内。 A.1% B.2% C.3% D.4% 答案:C 解析: 建设项目未完工程投资及预留费用可预计纳人竣工财务决算。<大中型项目>应控制在总概算的<3%>以内,小 型项目应控制在5%以内。 记忆:基数大×比例小;基数小×比例大。 15.下列情况中,可以判定为严重勘测失误的是( )。 A.主要结构尺寸不合理,但可以实施补救措施 B.环保措施设计不合理,对环境造成影响 C.设计文件未明确重要设备生产厂家 D.设计人员不满足现场施工现场施工需要影响施工进度 答案:B 解析:8.根据《水利工程勘测设计失误分级标准》,下列行为之一为严重勘测设计失误: (8)施工期环保措施设计不符合技术标准要求,对环境造成严重影响。 16.某水闸因混凝土浇筑和钢筋绑扎质量原因造成该闸建成后无法正常使用,水行政主管单位可依法追究施工 单位( )的质量终生责任。 A.混凝土浇筑人员 B.钢筋绑扎人员 C.安全管理人员 D.项目经理 答案:D 解析:(3).../// 施工单位项目经理应当按照经核查并签发的施工图、施工技术要求等设计文件和施工技术标准进行施工,不 得转包、违法分包,不得使用不合格的建筑材料、建筑构配件和设备等,对因施工导致的工程质量事故或质量问 题承担责任。 17.工地设立的“当心火灾”标志属于( )标志。 A.警告 B.禁止 C.指令 D.指示 答案:A 解析: 唐诗三百首: 禁止是禁止, 危楼<高>百尺, 手可摘<星>辰。 - 4 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 18.结批准的移民及安置规划,有( )组织实施。 A.地方人民政府 B.施工单位 C.项目法人 D.移民监理单位 答案:A 解析:为了保证移民安置工作顺利进行,《条例》规定移民区和移民安置区县级以上<地方人民政府>负责移民 安置规划的组织实施。 19.水利技术标准有( )个层次。 A.2 B.3 C.4 D.5 答案:D 解析:水利标准包括国家标准、行业标准、地方标准和团体标准、企业标准。国家标准分为强制性标准、推 荐性标准。行业标准一般为推荐性标准,工程建设类可以制定强制性标准。水利部对团体标准的制定进行规范、 指导和监督。地方标准和企业标准的管理按国家和地方有关规定执行。 记忆:国行货,地团网。 20.下面工程中,属于超过一定规模的危险性较大单项工程( )。 A.围堰工程 B.顶管工程 C.沉井工程 D.水上作业工程 答案:B 解析:超过一定规模的危险性较大的单项工程: (1)~(6).../// (6)其他 ①开挖深度超过16m的人工挖孔桩工程。②地下暗挖工程、<顶管工程>、水下作业工程。③采用新技术、新 - 5 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 工艺、新材料、新设备及尚无相关技术标准的危险性较大的单项工程。 二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错 选,本题不得分;少选,所选的每个选项得0.5分) 21.水泥砂浆的保水性可用( )表示。 A.和易性 B.坍落度 C.泌水率 D.流动性 E.分层度 答案:CE 解析: 1.流动性,略.../// 2.保水性:即保有水分的能力。保水性可用<泌水率>表示,即砂浆中泌出水分的质量占拌合水总量的百分 率。但工程上采用较多的是<分层度>这一指标。 记忆:分包流程。 22.渗流破坏的基本形式一般分为( )等。 A.管涌 B.流土 C.塌方 D.接触冲刷 E.接触流失 答案:ABDE 解析: 渗透变形又称为渗透破坏,是指在渗透水流的作用下,土体遭受变形或破坏的现象。 一般可分为<管涌>、<流土>、<接触冲刷>、<接触流失>四种基本形式。 23.高压喷射灌浆“三管法”施工的主要机械设备包括( )。 A.钻机 B.打桩机 C.高压水泵 D.空压机 E.高压泥浆泵 答案:答案不唯一,2023版教材P72和P73~74矛盾 解析:ACDE(2023版教材P72) 解析:ACD(2023版教材P73~74) 24.碾压混凝土经振动碾压3~4遍后,仍无灰浆泌出,且出现粗集料被压碎现象,表明( )。 A.拌合料太干 B.VC值过小 C.拌合料太湿 D.VC值过大 E.水泥用量过少 答案:AD 解析: 碾压混凝土的干湿度一般用VC值表示。VC值太小表示拌合太湿,振动碾易沉陷,难以正常工作。VC值<太 大>表示拌合料<太干>,灰浆太少,集料架空,不易压实。 在碾压过程中,若振动碾压<3~4遍>后仍无灰浆泌出,混凝土表面有干条状裂纹出现,甚至有粗集料被压碎现 象,则表明混凝土料<太干>;若振动碾压1~2遍后,表面就有灰浆泌出,有较多灰浆黏在振动碾上,低档行驶有 陷车情况,则表明拌合料太湿。在振动碾压3~4遍后,混凝土表面有明显灰浆泌出,表面平整、润湿、光滑,碾 - 6 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 滚前后有弹性起伏现象,则表明混凝土料干湿适度。 25.关于施工照明电源电压,正确的有( )。 A.一般场所用220V B.行灯不大于36V C.直径2.1m的地下洞室开挖不大于36V D.在潮湿场所不大于24V E.在锅炉或金属容器内不大于24V 答案:ABCD 解析:3.施工照明 (1)略...///(2)一般场所宜选用额定电压为220V的照明器(选项A),对下列特殊场所应使用安全电压照 明器: ①地下工程,有高温、导电灰尘,且灯具离地面高度低于2.5m(选项C)等场所的照明,电源电压应不大于 36V。②在潮湿(选项D)和易触及带电体场所的照明电源电压不得大于24V。③在特别潮湿的场所、导电良好的 地面、锅炉或金属容器内(选项E)工作的照明电源电压不得大于12V。 (3)使用行灯应遵守下列规定: ①电源电压不超过36V(选项B)。②、③,略...///。 26.水利工程稽查的方式有( )。 A.重点稽查 B.抽查 C.随机查 D.项目稽查 E.回头看 答案: DE 解析:水利稽察方式主要包括<项目稽察>和对项目稽察发现问题整改情况的<回头看>。 唐诗三百首:少小离家老大<回>,<乡>音无改鬓毛衰。 27.关于水利工程建设过程中,正确的有( )。 A.项目建议书解决建设必要性问题 B.初步设计解决社会可行性问题 C.建设程序包括后评价 D.项目分为公益性和经营性两类 E.建设期和运行期不可重叠 答案:AC 解析: A选项正确,项目建议书阶段是对拟进行建设项目提出的初步说明,解决项目建设的<必要性>问题。 B选项错误,可行性研究报告阶段,对技术上是否可行和经济上是否合理、环境以及社会影响是否可控进行充 分的科学分析和论证,解决项目建设技术、经济、环境、社会<可行性>问题。经过批准的可行性研究报告,是项 目决策和进行初步设计的依据。B选项中,“初步设计→可行性”是错误的。 C选项正确,水利工程建设程序一般分为:项目建议书、可行性研究报告、施工准备、初步设计、建设实施、 生产准备、竣工验收、<后评价>等阶段。 D选项错误,水利工程建设项目按其功能和作用分为公益性、准公益性和经营性<三类>。 D选项中,水利工 程建设项目分为公益性和经营性<两类>是错误的。 E选项错误,各阶段工作实际开展时间可以重叠。E选项中,实施阶段与运行准备阶段<不可以重叠>是错误 的。 28.关于水利建设市场主体信用管理说法,正确的有( )。 A.不良行为记录信息分为三种 B.不良行为记录信息量化记分管理结果是“白名单”认定的重要依据 C.一般不良行为记录信息可申请信用修复 D.信用状况良好且连续三年无不良行为记录,资质管理方面可享受“绿色通道” E.信用状况良好且连续三年无不良行为记录,行政许可管理方面可享受“容缺受理” - 7 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 答案:ACDE 解析: A选项正确,不良行为记录信息根据不良行为的性质及社会危害程度分为:一般不良、较重不良和严重不良行 为记录信息。 B选项错误,不良行为记录量化计分,对水利建设市场主体不良行为记录信息实行量化计分管理,量化计分结 果是“重点关注名单”“黑名单”认定和水利行业信用评价的重要依据。不良行为记录量化计分管理实行扣分制。 全国水利建设市场监管服务平台根据量化计分标准自动扣分,并将结果推送至有关市场监管部门和信用评价机 构。B选项中,不良行为记录信息量化记分管理结果是“白名单”认定的重要依据是错误的。 C选项正确,出现<一般不良行为记录信息>和较重不良行为记录信息的水利建设市场主体,<可申请>信用修 复。一般不良行为记录信息自公开之日起3个月后,较重不良行为记录信息自公开之日起6个月后,水利建设市 场主体可向认定单位申请信用修复,认定单位审核通过后及时撤销不良行为记录信息,并于7个工作日内将撤销决 定逐级报送至全国水利建设市场监管服务平台,全国水利建设市场监管服务平台应自收到撤销决定之日取消对相 关信息的公开。出现严重不良行为记录信息的水利建设市场主体不得申请信用修复。 D、E选项正确,对信用状况良好且连续3年无不良行为记录的水利建设市场主体,可享受以下一项或多项激 励或褒扬措施:(1)在行政许可、市场准入中,可优先或加快办理、“容缺受理(E选项)”或简化程序。(3)在资质 管理中,可提供“绿色通道(D选项)"、告知承诺等便利服务。(2)、(4)~(9),略...///。 29.水工程包括( )。 A.航道工程 B.港口工程 C.跨海桥梁工程 D.城镇供水排水工程 E.海涂围垦工程 答案:ABDE 解析:水工程是指在江河、湖泊和地下水源上开发、利用、控制、调配和保护水资源的各类工程。《中国水利 百科全书》将水利工程定义为对自然界的地表水和地下水进行控制和调配,以达到除害兴利的目的而修建的工 程,并按服务对象分为防洪工程、农田水利工程(也称为排灌工程)、发电工程、航道及港口工程(A、B选项)、 城镇供水排水工程(D选项)、环境水利工程、河道堤防和海堤工程、海涂围垦工程(E选项)等,所以水工程就 是水利工程。由于行业和部门的分工,人们习惯狭义地将水利部门管理建设的上述工程称为水利工程,为避免歧 义,故《水法》将规范的涉水工程称为水工程。 对比: 水利建造师执业范围:水利水电,土石方、地基与基础、预拌商品混凝土、混凝土预制构件、钢结构、建筑 防水、消防设施、起重设备安装、爆破与拆除、水工建筑物基础处理、水利水电金属结构制作与安装、水利水电 机电设备安装、河湖整治、堤防、水工大坝、水工隧洞、送变电、管道、无损检测、特种专业。 30.根据《水电水利工程施工监理规范》DL/T5111,水利发电工程项目划分为( )。 A.单项 B.单位 C.分部 D.分项 E.单元 答案:BCDE 解析:根据《水电水利工程施工监理规范》DL/T5111,水利发电工程项目,工程开工申报及施工质量检查, 一般按单位工程、分部工程、分项工程、单元工程<四级>进行划分。 对比:工程质量检验按,①单位工程、②分部工程、③单元工程(三级)进行。必须时,还应增加对<重要分 项工程>进行工程质量检验。 唐诗三百首:今夜谁家扁舟子,何处<相><思>明月楼。 唐诗三百首:夜发清溪向<三>峡,思君不<见>下渝州。 三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分) (一) 背景资料 - 8 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 某引水隧洞工程为平洞【问题1】,采用钻爆法由下游向上游开挖。钢筋混凝土衬砌,采用移动模板浇筑。各 工作名称和逻辑关系如表1。经监理人批准的施工进度计划如图1-1。 序号 工作内容 代码 持续时间 紧前工作 1 施工准备 A 10 - 2 下游临时道路扩建 B 20 A 3 上游临时道路扩建 C 90 A 4 下游洞口开挖 D 30 B 5 上游洞口开挖 E 30 C 6 隧洞开挖 F【问题2】 380 D 7 钢筋加工 G 150 B 8 隧洞贯通 H 15 E、F 9 隧洞钢筋混凝土施工 I 270 G、H 10 尾工 J 10 I 图1-1 某引水隧洞工程施工进度计划 (10+20+30+380+15+270+10=735d) 事件一:工程按计划如期开工,A工作完成后,因受其他标段施工影响(非本工程承包人责任)D工作开始时 间延迟,经发包人批准监理人通知承包人B工作、C工作正常进行,G工作不受影响,D工作暂停,开始时间推迟 135天。/为了保证工程按期完成,要求承包人调整进度计划。承包人提出开挖方式改为上下游两端相向开挖的赶 工方案,并制定了新的进度计划如图1-2所示,其中C1表示原计划C工作的剩余工作,K表示暂停施工。发包人 与承包人依据赶工方案签订了补充协议,约定合同工期目标不变,相应增加赶工措施费108万元;如提前完工, 奖励1.5万元/天,如延迟完工,逾期违约金1.5万元/天。 【问题2】 下游洞口开挖→D工作 上游洞口开挖→E工作 隧洞开挖→F工作 380-245=135d 135+30+245=410d 70+30+310=410d - 9 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 图1-1 某引水隧洞工程施工进度计划 图1-2 赶工计划 事件二:上游段开挖过程中,因未及时支护造成洞内塌方,处理塌方体石方量450米3,用时8天。承包人以 地质原因为由,提出49500元(110元/m3×450m3,综合开挖单价110元/m3)的费用补偿和工期索赔要求。 【问 题3】 事件三:根据赶工方案,隧洞开挖过程中,当两个相向开挖的工作面相距小于L1距离爆破时,两侧施工人员 均应撤离工作面;相距L2时,上游侧停止工作,由下游侧单向贯通。 【问题4】 事件四:施工进度检查时,发现H工作比计划延迟10天完成,I工作实际持续时间254天完成,J工作实际 持续时间6天完成。 【问题5】 下游洞口开挖→D工作 上游洞口开挖→E工作 隧洞开挖→F工作 254-270=-16d 问题 1.水工地下洞室按照倾角(洞轴线与水平面的夹角)分类,除平洞外,还有哪些类型?分别指出相应倾角范 围。 2.给出图1-2中F1、F2的工作名称,并指出关键线路? 3.事件二承包人的要求是否合理?说明理由。 4.根据《水工建筑物地下开挖工程施工规范》SL378的规定,事件三中,L1、L2分别应为多少米? 5.根据事件四中的检查结果,写出工程实际完成总工期,与合同工期相比提前或延迟时间;根据补充协议, 计算发包人应向承包人支付的费用。 答案: 1. 除平洞外,还有斜井、竖井两种类型。 平洞,倾角小于等于6°; 斜井,倾角6°~75°为斜井,斜井可进一步细分为缓斜井(>6°,≤48°)和斜井(>48°,≤75°); 竖井,倾角大于等于75°。 唐诗三百首:两<京>十三省,中国移<动>。 - 10 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 2. F1:下游洞口贯通,F2:上游洞口贯通。 关键线路为:①→②→④→⑥→⑦→⑧→⑨和①→③→⑤→⑥→⑦→⑧→⑨。 (135+30+245+15+270+10=705d) (70+30+310+15+270+10=705d) (由于A、B已经完成,所以总工期为705+30=735d) 3. 承包人要求不合理,上游段开挖过程中,未及时支护造成洞内塌方,是施工单位责任,施工单位不得进行工 期和费用索赔。 4. L1:30米;L2:15米。 5. 工程实际完成总工期为725天(735-10=733天),与合同工期相比,提前10天。发包人应该支付123万元 (108+1.5*10=123万元)赶工措施费。 (+10d+(254-270)d+(6-10)d=-10d) (二) 背景资料 某大型水库枢纽工程,建设资金来源为国有投资。发包人和施工单位甲依据《水利水电工程标准施工招标文 件》(2009版)签订施工总承包合同。工程量清单计价以《工程量清单计价规范》为标准。南干渠隧洞估算投资 1000万元,发包人将其以暂估价形式列入总包合同。 事件一:发包人要求以招标形式确定南干渠隧洞承包人,经招标,施工单位乙确定为承包人,与施工单位甲 签订分包合同。 【问题1】 事件二:南干渠隧洞施工方案中,隧洞全长1000米,为圆形平洞,内径5米,衬砌厚50厘米,平均超挖控 制在15厘米。 【问题2】 - 11 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 事件三:南干渠隧洞设计衬砌8635m³,实际用量12223.55m³。配比如表2,完工后,施工单位乙向监理单位 提交混凝土衬砌子目完工付款申请单,申请以12223.55m³计量。【问题3,4】 表2 强度 水泥(kg) 卵石(m³) 砂(m³) 水(m³) C25 291 0.8 0.52 0.2 事件四:为保障分包单位农民工工资支付,双方在合同中约定如下: 【问题5】 (1)存储农民工工资保障金 (2)编制农民工工资支付表 (3)配备劳资专管员 (4)对农民工进行实名登记 (5)将人工费及时足额拨付至农民工工资专用账户 (6)开通农民工工资专用账户 问题 1.事件一,发包人要求招投标方式确定承包人是否合理,理由。 2.事件二,列式计算石方开挖设计工程量和实际工程量(π取3.14),并判定计量支付工程量。 3.事件三中,衬砌子目实际水泥和砂的用量。 4.事件三,支付不妥之处。 5.事件四,哪些是施工总承包单位甲责任,哪些是施工分包单位乙责任。 答案: 1.发包人要求招标的要求合理。 理由:南干渠隧洞估算投资1000万元,建设资金来源为国有投资,所以应当招标。 2.设计开挖工程量=π×(2.5米+0.5米)2×1000米=28260(m³) 实际开挖工程量=π×(2.5米+0.5米+0.15米)2×1000米=31156.65(m³) 支付工程量为28260(m³)。 3. 衬砌子目实际水泥用量=12223.55(m³)衬砌实际用量×291(kg/ m³)÷1000=3557.05(吨); 衬砌子目实际砂的用量=12223.55(m³)衬砌实际用量×0.52 m³/ m³=6356.25(m³)。 表2 强度 水泥(kg) 卵石(m³) 砂(m³) 水(m³) C25 291 0.8 0.52 0.2 4.申请工作量12223.55m3不妥,单价子目的计量,已标价工程量清单中的单价子目工程量为估算工程量。结 算工程量是承包人实际完成的,并按合同约定的计量方法进行计量的工程量。 5.施工总承包单位甲责任有①、③、④、⑥;施工分包单位乙责任有②。 2)工程建设领域特别规定 (2)施工<总承包>单位应当按照有关规定开设农民工工资专用账户。(题干⑥) (4)施工<总承包>单位或者分包单位应当依法与所招用的农民工订立劳动合同并进行用工实名登记。(题干 ④) - 12 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 施工<总承包>单位应当在工程项目部配备劳资专管员。(题干③) (5)<建设单位>应当按照合同约定及时拨付工程款,并将人工费用及时足额拨付至农民工工资专用账户,加 强对施工总承包单位按时足额支付农民工工资的监督。(题干⑤) (7)<分包单位>应当按月考核农民工工作量并编制工资支付表,经农民工本人签字确认后,与当月工程进度 等情况一并交施工总承包单位。(题干②) (8)施工<总承包>单位应当按照有关规定存储工资保证金。(题干①) (三) 背景资料 某河道新建设节制闸,闸室、翼墙地基采用换填水泥土,消力池末端(水平段)设冒水孔,底部设小石子、 大石子、中粗砂三级反滤,纵向剖面图如图所示。【问题1】 事件一:开工前,监理部门组织编制本工程保障安全生产措施方案,方案包括工程概况、编制依据、安全生 产的有关规章制度制定情况、安全生产管理机构及相关负责人,总监理工程师审批,并于开工后21日报有管辖权 的水行政主管部门备案。【问题2、3】 事件二:该工程采用塔式起重机作为垂直运输机械,施工过程中发生模板坠落事故,导致1人死亡,2人重 伤,1人轻伤。事故发生后,现场人员立即向本单位负责人报告。经调查,塔吊部分人员无特种作业资格证书。 【问题4、5】 问题 1.根据背景资料判断,消力池位于闸室上游还是下游?依次写出1、2、3的名称。 2.改正事件一中的不妥之处。 3.本工程安全生产措施方案还包括哪些内容? 4.事件二中的事故属于哪个等级,施工单位负责人应在什么时间向哪些部门报告。 5.塔式起重机的哪些人员应取得特种作业资格证书。 答案: 1.下游,①中粗砂、②小石头、③大石头。 2.事件一不妥之处:工程开工前,<监理机构>组织编制了本工程保证安全生产的措施方案,该方案经总监理 工程师审核批准,并于工程开工后的<第21个工作日>报水行政主管单位备案。 正确做法为:<项目法人>应当组织编制保证安全生产的措施方案,并自开工之日起<15个工作日内>报有管辖 权的水行政主管部门、流域管理机构或者其委托的水利工程建设安全生产监督机构备案。 3.本工程保证安全生产的措施方案内容除了包括:①工程概况、②编制依据、④安全生产规章制度、③安全 生产管理机构及相关负责人,还应包括:⑤安全生产管理人员及特种作业人员持证上岗情况、⑥生产安全事故的 应急救援预案、⑦工程度汛方案、措施、⑧其他有关事项。 记忆:盖伊,港人治港,九元航渡。 4. 1人死亡,2人重伤,1人轻伤属于一般事故。单位负责人接到报告后,在1小时内向主管单位和事故发生 地县级以上水行政主管部门电话报告。 5.应取得特种作业操作资格证书人员:垂直运输机械作业人员、安装拆卸工、爆破作业人员、起重信号工、 登高架设作业人员。 (四) 背景资料 某灌溉输水工程,如下事件: 事件一:项目法人组织监理、设计及施工等单位进行工程项目划分,分为渠道、渡槽、隧洞5个单位工程, 确定了主要单位工程和关键部位单元工程等主要内容,监理单位在主体工程开工前将项目划分表报质量监督机构 确认。【问题1】 事件二:工程中的渡槽槽身采用定型钢模板现场预制,施工单位预制工序分为:①场地平整压实、②混凝土 - 13 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 基座平台制作、③钢筋笼吊装、④外模安装、⑤底模安装调平、⑥内模安装、⑦模板支撑加固、⑧槽身预制拉杆 (模梁)安装、⑨槽身混凝土安装、⑩槽身吊装存放、⑪内模拆除(混凝土养护)、⑫外模拆除。槽身预制工艺 如下:①场地平整压实→②混凝土基座平台制作→A→B→③钢筋笼吊装→C→D→E→⑨槽身混凝土安装→⑪内模拆 除(混凝土养护)→F→G→拆除底模。 【问题2】 李想图:①场地平整压实、②混凝土基座平台制作、③钢筋笼吊装、④外模安装、⑤底模安装调平、⑥内模 安装、⑦模板支撑加固、⑧槽身预制拉杆(模梁)安装、⑨槽身混凝土安装、⑩槽身吊装存放、⑪内模拆除(混 凝土养护)、⑫外模拆除。 槽身预制工艺如下:①场地平整压实→②混凝土基座平台制作→A→B→③钢筋笼吊装→C→D→E→⑨槽身混凝 土安装→⑪内模拆除(混凝土养护)→F→G→拆除底模。 事件三:工程中的隧洞为平洞,横断面跨度为4.2米,地质以Ⅳ类围岩为主,局部Ⅴ类。施工单位编制了开 挖方案,确定洞身采用全断面钻爆法施工,用自钻式注浆锚杆进行随机支护,明确Ⅳ、Ⅴ类围岩开挖循环进尺控 制参数。 【问题3】 事件四:施工期未发生质量事故,合同工程完成后,施工单位对工程质量项目进行自评,所有分部工程全部 合格,其中主要分部全部优良,自评结果见表4。 【问题4】 /项目法人组建了合同工程完工验收工作组,监理 单位主持了完工验收,通过了《完工验收鉴定书》,《完工验收鉴定书》按照规程进行了分发和备案。 【问题5】 表4 工程项目质量自评表【问题4】 序号 单位工程名称 分部工程质量 外观得分率 单位工程质量 (%) 等级 数量(个) 优良(个) 优良率(%) 1 渠道工程 10 8 80% 90% 优良 2 ▲渡槽工程 12 8 66.7% 85% a 3 ▲隧洞工程 10 8 80% 88% b 4 水闸及渠下工程 8 6 75% 86% 优良 5 暗涵工程 10 7 70% 87% c 6 工程项目质量等级自评结果e 单位工程优良率:d 注:加▲者为主要单位工程。 问题 1.指出并改正事件一种,项目划分表及说明书申报程序不妥之处;工程项目划分除确定主要单位工程和关键 部位单元工程外,还应确定哪些主要内容?写出本工程渠道单位工程划分的原则。 2.根据事件二,写出槽身预制施工工艺流程中,A、B、C、D、E、F、G对应工序名称。(用背景资料的工序编 号①②......⑫作答) 3.根据事件三,按照跨度大小判定该隧洞的洞室规模类别;按作用原理划分,除自钻式注浆锚杆外,锚杆的 主要类型还包括哪些?写出Ⅳ类围岩开挖循环进尺参数及控制范围。 4.写出表4中a、b、c质量等级,列式计算单位工程优良率d(用“%”表示),判定e质量等级。 5.事件四中,指出并改正合同工程完工验收组织不妥之处,写出《合同工程验收鉴定书》分发及备案的具体 规定? 答案: 1. ➊事件一中,监理单位在主体工程开工前将项目划分表报质量监督机构确认不妥。正确为:项目法人在主体 工程开工前将项目划分表及说明书面报相应工程质量监督机构确认。工程质量监督机构收到项目划分书面报告 后,应当在14个工作日内对项目划分进行确认并将确认结果书面通知项目法人。 ➋工程项目划分除确定主要单位工程和关键部位单元工程外,还应确定主要分部工程、重要隐蔽单元工程。 ➌渠道工程,按招标标段或工程结构划分单位工程。可将大、中型(渠道)建筑物以每座独立的建筑物划分 - 14 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 为一个单位工程。 2.A→⑤、B→④、C→⑥、D→⑧、E→⑦、F→⑫、G→ ⑩ 。 题干:①场地平整压实、②混凝土基座平台制作、③钢筋笼吊装、④外模安装、⑤底模安装调平、⑥内模安 装、⑦模板支撑加固、⑧槽身预制拉杆(模梁)安装、⑨槽身混凝土安装、⑩槽身吊装存放、⑪内模拆除(混凝 土养护)、⑫外模拆除。 题干:槽身预制工艺如下:①场地平整压实→②混凝土基座平台制作→A→B→③钢筋笼吊装→C→D→E→⑨槽 身混凝土安装→⑪内模拆除(混凝土养护)→F→G→拆除底模。 ①场地平整压实→②混凝土基座平台制作→A(⑤底模安装调平)→B(④外模安装)→③钢筋笼吊装→C(⑥ 内模安装)→D(⑧槽身预制拉杆(模梁)安装)→E(⑦模板支撑加固)→⑨槽身混凝土安装→⑪内模拆除(混 凝土养护)→F(⑫外模拆除)→G( ⑩槽身吊装存放)→拆除底模。 3. ➊(记忆:在<小><小>的花园里挖呀挖呀挖,种小小的种子开小小的花;在<大><大>的森林里挖呀挖呀挖, 种大大的种子开大大的花); 规模分类 洞室断面积A(m2) 跨度B(m) 计算过程 特小断面 ≤10 ≤3 小断面 10225 >15 ➋(记忆:摸鱼,全年自主,短毛) ➌在Ⅳ类围岩中一般控制在2m以内,在Ⅴ类围岩中一般控制在1m以内。(记忆:4+2=5+1)(唐诗三百 首:花自飘零水自流。一种相<思>,<两>处闲愁。五陵年少争缠头,,一曲红绡不知数。) ➊按照跨度大小该隧洞的洞室规模类别为小断面类型; ➋按作用原理划分,除⑤自钻式注浆锚杆<以外>,锚杆的主要类型还包括:①全长粘结性锚杆、②端头锚固 形锚杆、③摩擦型锚杆、④预应力锚杆。 ➌IV类围岩中一般控制在2m以内。 4. a:合格;b:优良;c:优良;d:80.0%;e:合格。 序号 单位工程名称 分部工程质量 外观得分率 单位工程质量 (%) 等级 数量(个) 优良(个) 优良率(%) 1 渠道工程 10 8 80% 90% 优良 2 ▲渡槽工程 12 8 66.7% 85% a 3 ▲隧洞工程 10 8 80% 88% b 4 水闸及渠下工 8 6 75% 86% 优良 程 5 暗涵工程 10 7 70% 87% c 6 工程项目质量等级自评结果e 单位工程优良率:d 注:加▲者为主要单位工程。 5. ➊事件四中,监理单位主持了完工验收不妥。正确:项目法人主持完工验收。 ➋分发规定:正本数量可按参加验收单位、质量和安全监督机构以及归档所需要的份数确定。 ➌备案规定:自验收鉴定书通过之日起30个工作日内,应由项目法人发送有关单位,并报送法人验收监督管 理机关备案。 (五) 背景资料 某新建大型水库枢纽工程主要建设内容包括主坝、副坝和泄水闸,其中主坝为混凝土面板堆石坝【问题 4】 ,副坝为均质土坝。工程施工过程中,发生如下事件: - 15 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 事件一:副坝坝顶混凝土防浪墙施工采用移动式模板。 【问题1】 事件二:施工单位采用环刀取样检测副坝土料填筑压实度,并按《土工试样方法标准》(GB/T 50123)进行土 工试验,试验结果见表5(土料最大干密度为1.66g/cm3)。 【问题2】 事件三:施工现场新到一批钢筋,施工单位根据《水工混凝土施工规范》(SL677)进行取样,并将样品送到 符合资质要求的检测单位进行了拉力试验。 【问题3】 事件四:本工程采用紫铜止水片,施工单位提出的止水施工技术方案部分内容如下:①沉降缝填充采用先装 填料后浇混凝土的填料方法;②紫铜片接头采用双面焊,搭接长度为10mm;③止水片的交叉处接头在加工厂加工 制作;④水平止水片上40cm处设置了水平施工缝,采用了将止水片留出的施工方法;⑤紫铜止水片的沉降槽采用 了聚乙烯闭孔泡沫条浇筑;⑥混凝土浇筑过程中,为了保证止水片与混凝土结合紧密,采用了振捣器在止水片附 近振捣的加强措施振捣;⑦焊接采用铜焊条焊接;⑧焊缝用水做渗透检验。 【问题5】 事件五:工程按合同要求完工,在办理具体交接手续同时,施工单位向法人递交了工程质量保修书。 【问题 6】 问题 1.指出图5中的1、2、3、4分别代表的构件名称。 2.根据事件二,计算副坝土料填筑的压实度(须用数据代码列出算式,计算结果保留小数点后2位)。 3.事件三中,除拉力试验外,钢筋还应进行哪些试验?拉力试验项目中包括哪三个指标。 4.本工程主坝混凝土面板的施工作业内容有哪些? 5.改正事件四不妥之处? 6.根据事件五,本工程质量保修书内容。 答案: 1. 1→支承钢架;2→花篮螺杆; 3→行驶轮;4→轨道。 - 16 - 学服中心:www.tect365.com 服务热线:400-836-8889--------一次学习,改变一生 2. 盒号1水的质量=D-F=52.34-44.96=7.38(g) 盒号2水的质量=E-G=43.33-37.61=5.72(g) 盒号1干土质量=F-B=44.96-13.40=31.56(g) 盒号2干土质量=G-C=37.61-13.21=24.40(g) 盒号1含水率=(水的质量)÷(干土质量)=(7.38)÷(31.56)=23.38% 盒号2含水率=(水的质量)÷(干土质量)=(5.72)÷(24.40)=23.44% 平均含水率=(23.38%+23.44%)÷2=23.41% 干密度=(湿密度)÷(1+平均含水率)=(1.95)÷(1+23.41%)=1.58(g/cm3) 压实度=(实际干密度)÷(最大干密度)=(1.58)÷(1.66)=95.18%。 3. 除拉力试验外,钢筋还应进行冷弯试验。 拉力检验项目中,包括屈服点、抗拉强度、伸长率三个指标。 4. 混凝土面板的施工作业内容有:混凝土面板的分块、垂直缝砂浆条铺设、钢筋架立、面板混凝土浇筑、面 板养护等作业内容。 5.②紫铜片接头采用双面焊,搭接长度为10mm,不妥,正确为:搭接长度为20mm; ⑥混凝土浇筑过程中,为了保证止水片与混凝土结合紧密,采用了振捣器在止水片附近振捣的加强措施振 捣,不妥;正确为:止水片附近不振捣; ⑧焊缝用水做渗透检验,不妥;正确为:焊缝用煤油做渗透检验。 6.质量保修书内容有:①合同工程完工验收情况。②质量保修的范围和内容。③质量保修期。④质量保修责 任。⑤质量保修费用。⑥其他。 记忆:<完颜>洪烈,<委内>瑞拉,<用><其><人>之道还<其>人之身。 - 17 - 学服中心:www.tect365.com 服务热线:400-836-8889
