文档内容

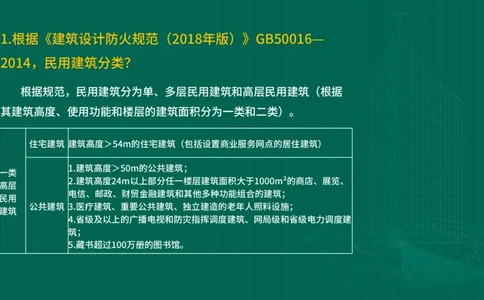

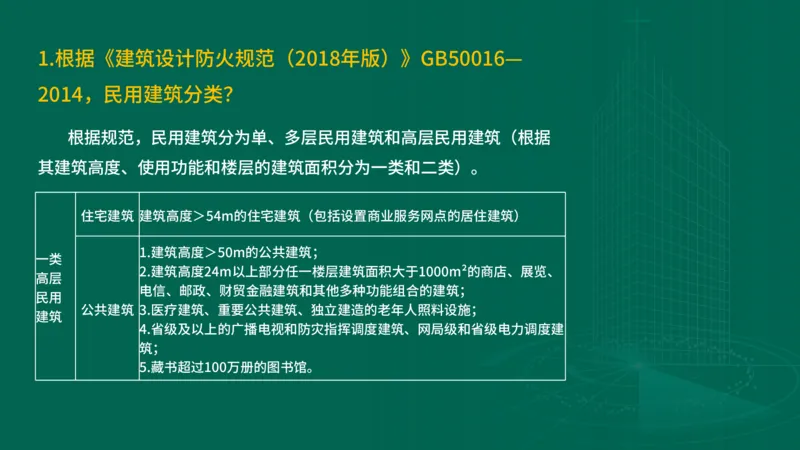

1.根据《建筑设计防火规范(2018年版)》GB50016—
2014,民用建筑分类?
根据规范,民用建筑分为单、多层民用建筑和高层民用建筑(根据
其建筑高度、使用功能和楼层的建筑面积分为一类和二类)。
住宅建筑 建筑高度>54m的住宅建筑(包括设置商业服务网点的居住建筑)
1.建筑高度>50m的公共建筑;
一类
2.建筑高度24m以上部分任一楼层建筑面积大于1000m²的商店、展览、
高层
电信、邮政、财贸金融建筑和其他多种功能组合的建筑;
民用
公共建筑 3.医疗建筑、重要公共建筑、独立建造的老年人照料设施;
建筑
4.省级及以上的广播电视和防灾指挥调度建筑、网局级和省级电力调度建
筑;

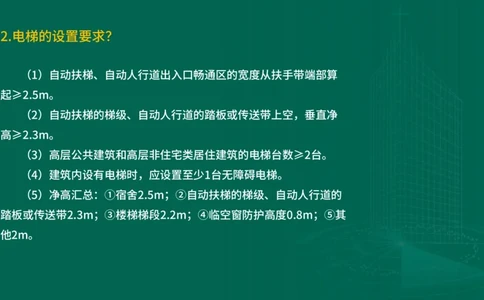

5.藏书超过100万册的图书馆。2.电梯的设置要求?
(1)自动扶梯、自动人行道出入口畅通区的宽度从扶手带端部算
起≥2.5m。
(2)自动扶梯的梯级、自动人行道的踏板或传送带上空,垂直净
高≥2.3m。
(3)高层公共建筑和高层非住宅类居住建筑的电梯台数≥2台。
(4)建筑内设有电梯时,应设置至少1台无障碍电梯。
(5)净高汇总:①宿舍2.5m;②自动扶梯的梯级、自动人行道的
踏板或传送带2.3m;③楼梯梯段2.2m;④临空窗防护高度0.8m;⑤其

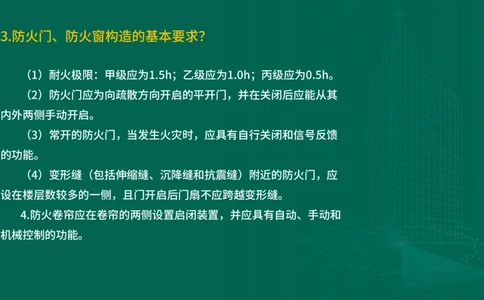

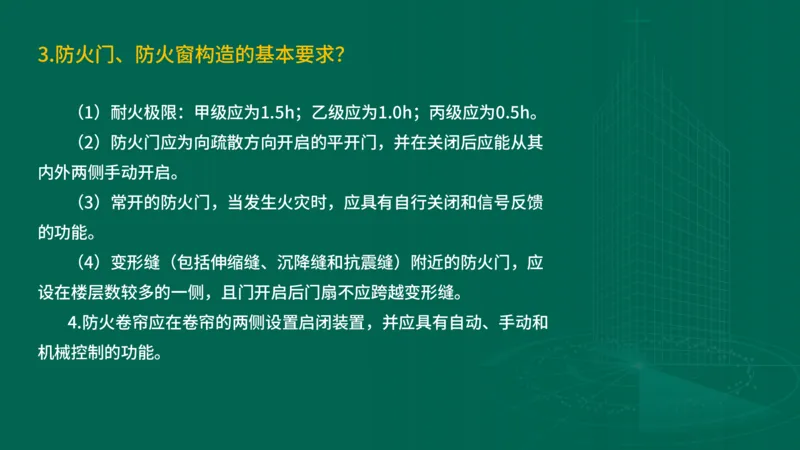

他2m。3.防火门、防火窗构造的基本要求?
(1)耐火极限:甲级应为1.5h;乙级应为1.0h;丙级应为0.5h。
(2)防火门应为向疏散方向开启的平开门,并在关闭后应能从其
内外两侧手动开启。
(3)常开的防火门,当发生火灾时,应具有自行关闭和信号反馈
的功能。
(4)变形缝(包括伸缩缝、沉降缝和抗震缝)附近的防火门,应
设在楼层数较多的一侧,且门开启后门扇不应跨越变形缝。
4.防火卷帘应在卷帘的两侧设置启闭装置,并应具有自动、手动和

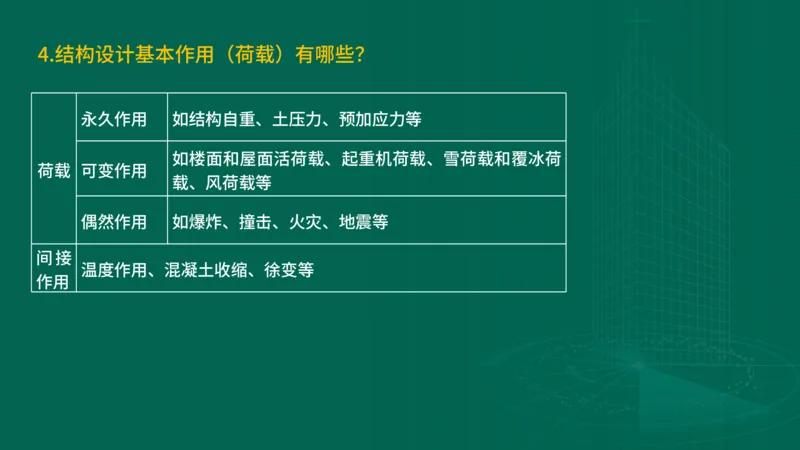

机械控制的功能。4.结构设计基本作用(荷载)有哪些?
永久作用 如结构自重、土压力、预加应力等
如楼面和屋面活荷载、起重机荷载、雪荷载和覆冰荷
荷载 可变作用
载、风荷载等
偶然作用 如爆炸、撞击、火灾、地震等
间接
温度作用、混凝土收缩、徐变等

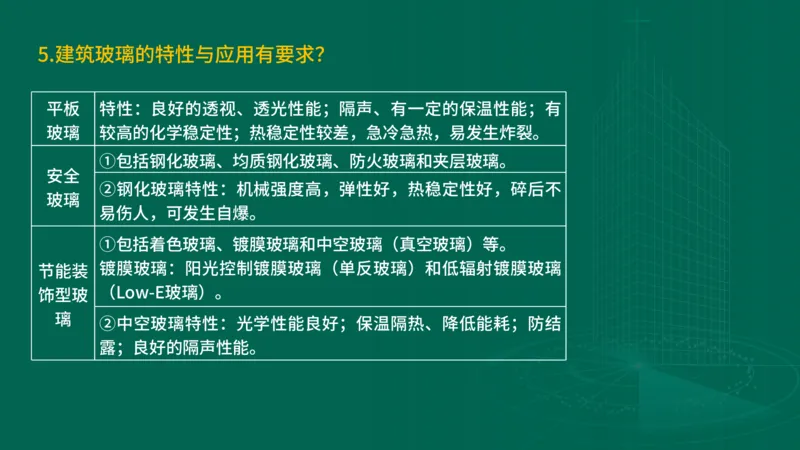

作用5.建筑玻璃的特性与应用有要求?
平板 特性:良好的透视、透光性能;隔声、有一定的保温性能;有
玻璃 较高的化学稳定性;热稳定性较差,急冷急热,易发生炸裂。
①包括钢化玻璃、均质钢化玻璃、防火玻璃和夹层玻璃。
安全
②钢化玻璃特性:机械强度高,弹性好,热稳定性好,碎后不
玻璃
易伤人,可发生自爆。
①包括着色玻璃、镀膜玻璃和中空玻璃(真空玻璃)等。
镀膜玻璃:阳光控制镀膜玻璃(单反玻璃)和低辐射镀膜玻璃
节能装
(Low-E玻璃)。
饰型玻
璃
②中空玻璃特性:光学性能良好;保温隔热、降低能耗;防结
露;良好的隔声性能。6.土钉墙施工的基本要求?
适用:基坑侧壁安全等级为二级、三级。
①坡比:宜≤1:0.2。
构造 ②土钉:宜选用HRB400、HRB500钢筋,水平间距和竖向间距宜为1~
要求 2m;土钉倾角宜为5°~20°,土钉与加强钢筋宜采用焊接连接。
③土钉孔注浆材料强度及面层喷射混凝土设计强度等级≥20MPa。
①原则:超前支护,分层分段,逐层施作,限时封闭,严禁超挖。
②成孔注浆型钢筋土钉:第一次注浆宜为水泥砂浆,注浆量≥钻孔体积
的1.2倍,第一次注浆初凝后,方可进行二次注浆;第二次压注纯水泥浆,
注浆量为第一次注浆量的30%~40%。注浆压力宜为0.4~0.6MPa。
施工
③土钉筋体保护层厚度不应小于25mm。
要求
④钢筋网宜在喷射一层混凝土后铺设。喷射混凝土作业应分段分片依次
进行,同一分段内应自下而上。
⑤每层土钉施工后,应按要求抽查土钉的抗拔力。土钉检测数量不宜少

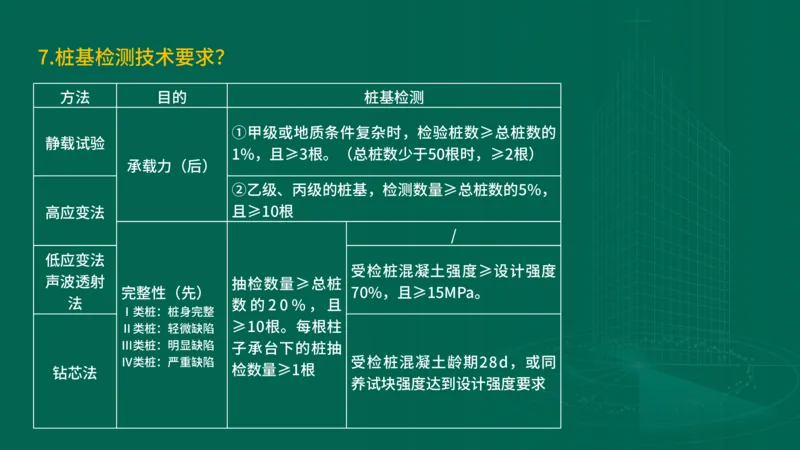

于土钉总数的1%,且同一土层中的土钉检测数量不应少于3根。7.桩基检测技术要求?
方法 目的 桩基检测
①甲级或地质条件复杂时,检验桩数≥总桩数的
静载试验
1%,且≥3根。(总桩数少于50根时,≥2根)
承载力(后)
②乙级、丙级的桩基,检测数量≥总桩数的5%,
高应变法 且≥10根
/
低应变法
受检桩混凝土强度≥设计强度
声波透射 抽检数量≥总桩
完整性(先) 70%,且≥15MPa。
法 数 的 2 0 % , 且
Ⅰ类桩:桩身完整
≥10根。每根柱
Ⅱ类桩:轻微缺陷
Ⅲ类桩:明显缺陷 子承台下的桩抽
Ⅳ类桩:严重缺陷 受检桩混凝土龄期28d,或同
检数量≥1根
钻芯法

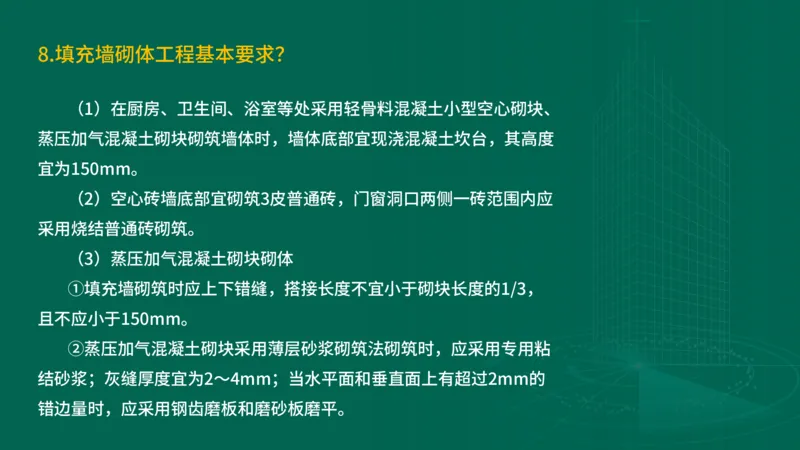

养试块强度达到设计强度要求8.填充墙砌体工程基本要求?
(1)在厨房、卫生间、浴室等处采用轻骨料混凝土小型空心砌块、
蒸压加气混凝土砌块砌筑墙体时,墙体底部宜现浇混凝土坎台,其高度
宜为150mm。
(2)空心砖墙底部宜砌筑3皮普通砖,门窗洞口两侧一砖范围内应
采用烧结普通砖砌筑。
(3)蒸压加气混凝土砌块砌体
①填充墙砌筑时应上下错缝,搭接长度不宜小于砌块长度的1/3,
且不应小于150mm。
②蒸压加气混凝土砌块采用薄层砂浆砌筑法砌筑时,应采用专用粘
结砂浆;灰缝厚度宜为2~4mm;当水平面和垂直面上有超过2mm的

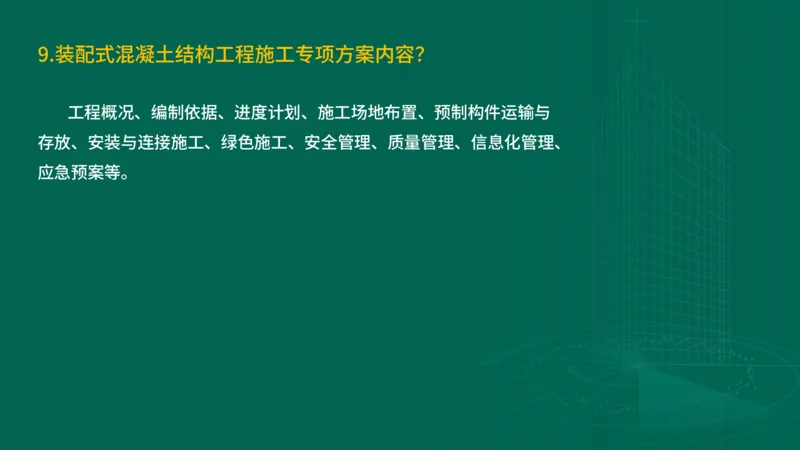

错边量时,应采用钢齿磨板和磨砂板磨平。9.装配式混凝土结构工程施工专项方案内容?
工程概况、编制依据、进度计划、施工场地布置、预制构件运输与
存放、安装与连接施工、绿色施工、安全管理、质量管理、信息化管理、

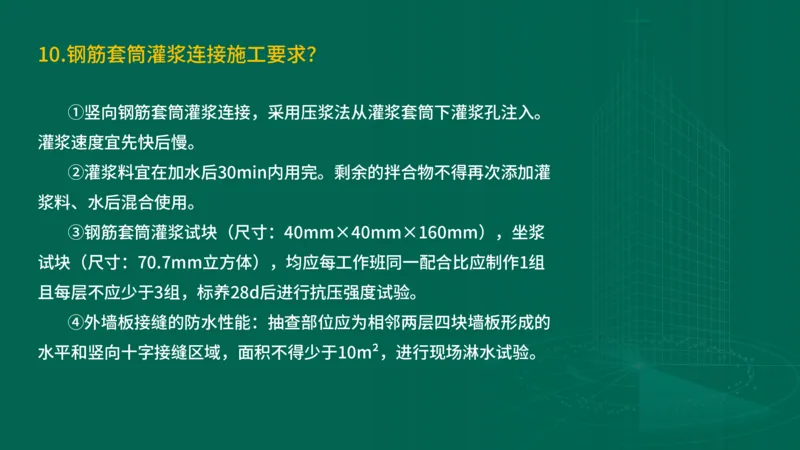

应急预案等。10.钢筋套筒灌浆连接施工要求?
①竖向钢筋套筒灌浆连接,采用压浆法从灌浆套筒下灌浆孔注入。
灌浆速度宜先快后慢。
②灌浆料宜在加水后30min内用完。剩余的拌合物不得再次添加灌
浆料、水后混合使用。
③钢筋套筒灌浆试块(尺寸:40mm×40mm×160mm),坐浆
试块(尺寸:70.7mm立方体),均应每工作班同一配合比应制作1组
且每层不应少于3组,标养28d后进行抗压强度试验。
④外墙板接缝的防水性能:抽查部位应为相邻两层四块墙板形成的
水平和竖向十字接缝区域,面积不得少于10m²,进行现场淋水试验。11.明挖法地下工程结构接缝防水设防措施要求?
变形缝 后浇带
外贴式中孔型止水带、可
中埋式中孔 预埋注浆管、中埋式止水带、
卸式止水带、密封嵌缝材 补偿收缩
型橡胶止水 遇水膨胀止水条或止水胶、外
料、外贴防水卷材或外涂 混凝土
带 贴式止水带
防水涂料

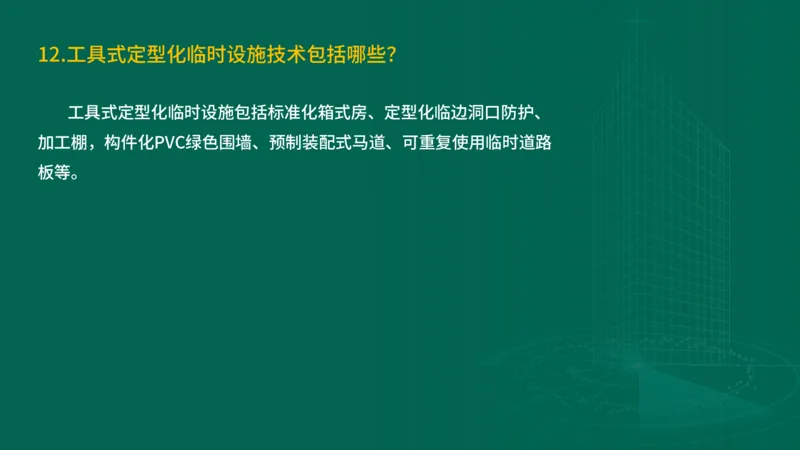

应选 ≥2种 应选 ≥1种12.工具式定型化临时设施技术包括哪些?
工具式定型化临时设施包括标准化箱式房、定型化临边洞口防护、
加工棚,构件化PVC绿色围墙、预制装配式马道、可重复使用临时道路

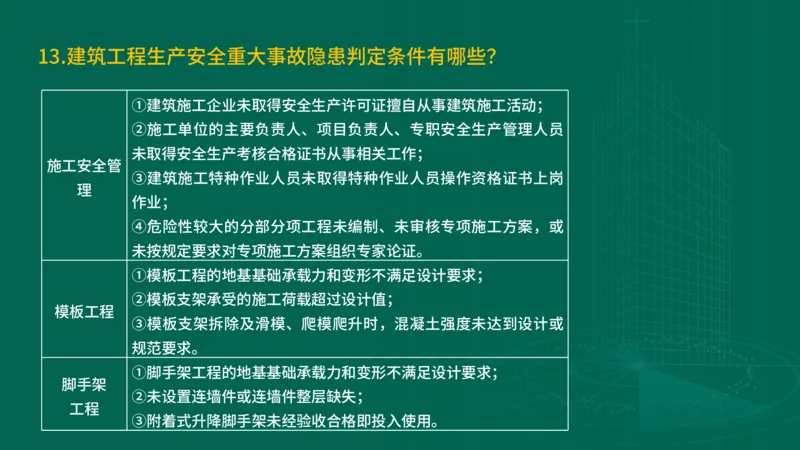

板等。13.建筑工程生产安全重大事故隐患判定条件有哪些?
①建筑施工企业未取得安全生产许可证擅自从事建筑施工活动;
②施工单位的主要负责人、项目负责人、专职安全生产管理人员
未取得安全生产考核合格证书从事相关工作;
施工安全管
③建筑施工特种作业人员未取得特种作业人员操作资格证书上岗
理
作业;
④危险性较大的分部分项工程未编制、未审核专项施工方案,或
未按规定要求对专项施工方案组织专家论证。
①模板工程的地基基础承载力和变形不满足设计要求;
②模板支架承受的施工荷载超过设计值;
模板工程
③模板支架拆除及滑模、爬模爬升时,混凝土强度未达到设计或
规范要求。
①脚手架工程的地基基础承载力和变形不满足设计要求;
脚手架
②未设置连墙件或连墙件整层缺失;
工程

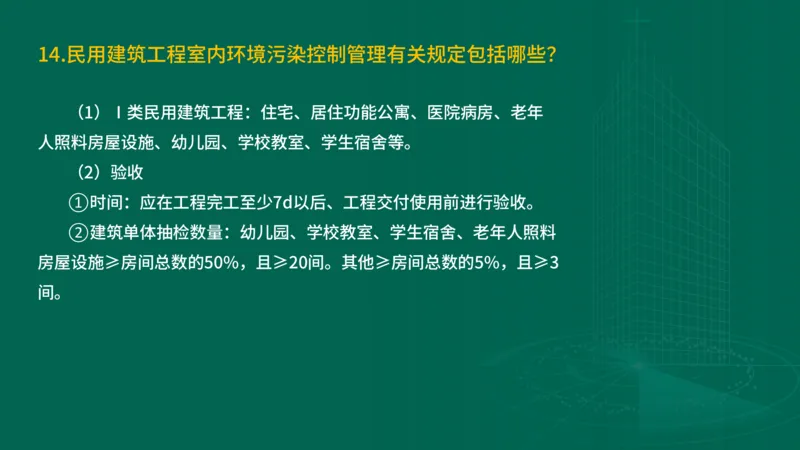

③附着式升降脚手架未经验收合格即投入使用。14.民用建筑工程室内环境污染控制管理有关规定包括哪些?
(1)Ⅰ类民用建筑工程:住宅、居住功能公寓、医院病房、老年
人照料房屋设施、幼儿园、学校教室、学生宿舍等。
(2)验收
时间:应在工程完工至少7d以后、工程交付使用前进行验收。
①
建筑单体抽检数量:幼儿园、学校教室、学生宿舍、老年人照料
②
房屋设施≥房间总数的50%,且≥20间。其他≥房间总数的5%,且≥3

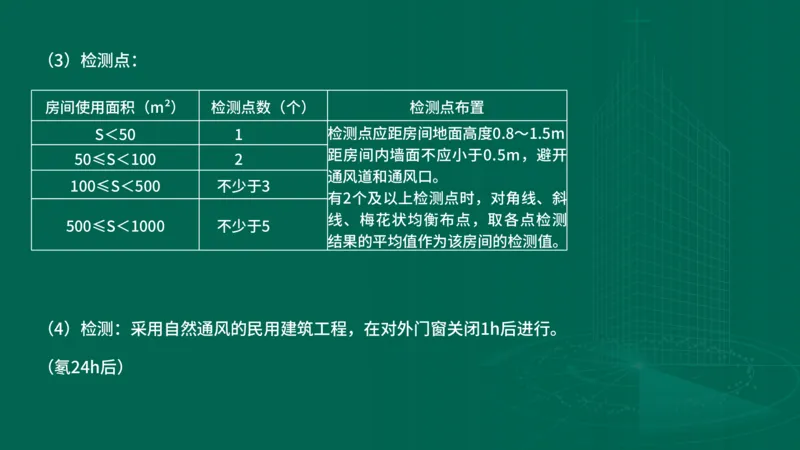

间。(3)检测点:
房间使用面积(m²) 检测点数(个) 检测点布置
S<50 1 检测点应距房间地面高度0.8~1.5m,
距房间内墙面不应小于0.5m,避开
50≤S<100 2
通风道和通风口。
100≤S<500 不少于3
有2个及以上检测点时,对角线、斜
线、梅花状均衡布点,取各点检测
500≤S<1000 不少于5
结果的平均值作为该房间的检测值。
(4)检测:采用自然通风的民用建筑工程,在对外门窗关闭1h后进行。

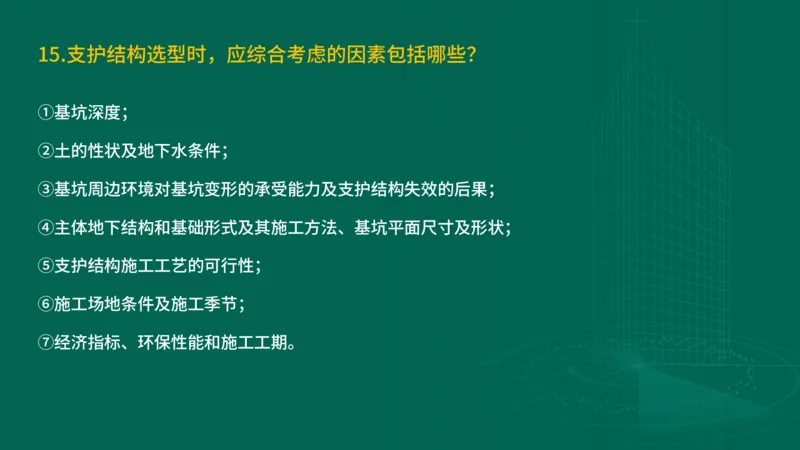

(氡24h后)15.支护结构选型时,应综合考虑的因素包括哪些?
①基坑深度;
②土的性状及地下水条件;
③基坑周边环境对基坑变形的承受能力及支护结构失效的后果;
④主体地下结构和基础形式及其施工方法、基坑平面尺寸及形状;
⑤支护结构施工工艺的可行性;
⑥施工场地条件及施工季节;

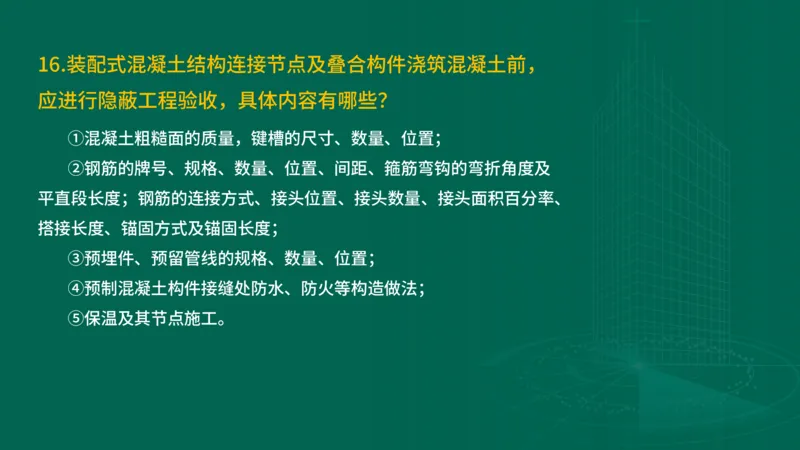

⑦经济指标、环保性能和施工工期。16.装配式混凝土结构连接节点及叠合构件浇筑混凝土前,
应进行隐蔽工程验收,具体内容有哪些?
①混凝土粗糙面的质量,键槽的尺寸、数量、位置;
②钢筋的牌号、规格、数量、位置、间距、箍筋弯钩的弯折角度及
平直段长度;钢筋的连接方式、接头位置、接头数量、接头面积百分率、
搭接长度、锚固方式及锚固长度;
③预埋件、预留管线的规格、数量、位置;
④预制混凝土构件接缝处防水、防火等构造做法;
⑤保温及其节点施工。17.绿色建筑评价有关规定有哪些?
1.绿色建筑业评分值
控制项 评分项满分值(五类指标)
加分项满分
分类 基础分值 安全耐久 健康舒适 生活便利 资源节约 环境宜居
值QA
Q0 Q1 Q2 Q3 Q4 Q5
预评价
400 100 100 70 200 100 100
(施工图完成后)
评价(竣工后) 400 100 100 100 200 100 100
2.绿色建筑评价的总得分Q=(Q0+Q1+Q2+Q3+Q4+Q5+QA)/10;(QA>
100分时应取100分)
3.评价等级:基本级、一星级(≥60分)、二星级(≥70分)、三星级
(≥85分)。
4.“健康舒适”指标评分项:室内空气品质,水质,声环境与光环境,室
内热湿环境。
5.“生活便利”指标评分项:出行与无障碍,服务设施,智慧运行,运营
管理。
6.“资源节约”指标评分项:节地与土地利用,节能与能源利用,节水与

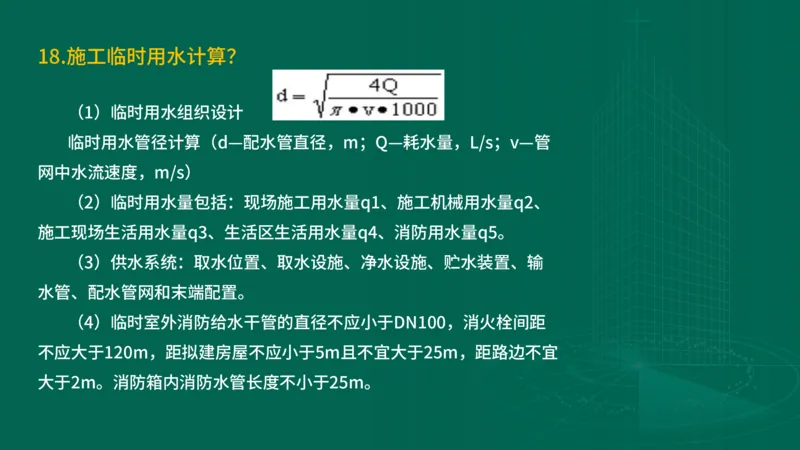

水资源利用,节材与绿色建材。18.施工临时用水计算?
(1)临时用水组织设计
临时用水管径计算(d—配水管直径,m;Q—耗水量,L/s;v—管
网中水流速度,m/s)
(2)临时用水量包括:现场施工用水量q1、施工机械用水量q2、
施工现场生活用水量q3、生活区生活用水量q4、消防用水量q5。
(3)供水系统:取水位置、取水设施、净水设施、贮水装置、输
水管、配水管网和末端配置。
(4)临时室外消防给水干管的直径不应小于DN100,消火栓间距
不应大于120m,距拟建房屋不应小于5m且不宜大于25m,距路边不宜

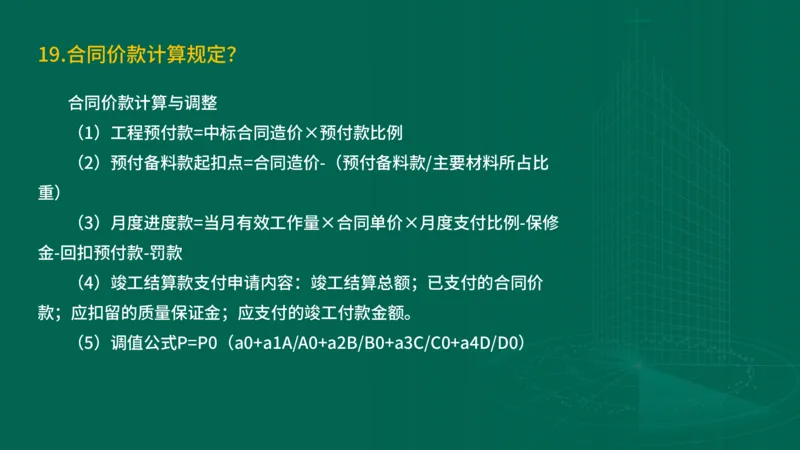

大于2m。消防箱内消防水管长度不小于25m。19.合同价款计算规定?
合同价款计算与调整
(1)工程预付款=中标合同造价×预付款比例
(2)预付备料款起扣点=合同造价-(预付备料款/主要材料所占比
重)
(3)月度进度款=当月有效工作量×合同单价×月度支付比例-保修
金-回扣预付款-罚款
(4)竣工结算款支付申请内容:竣工结算总额;已支付的合同价
款;应扣留的质量保证金;应支付的竣工付款金额。

(5)调值公式P=P0(a0+a1A/A0+a2B/B0+a3C/C0+a4D/D0)20.施工进度计划?
(1)施工总进度计划的内容应包括:编制说明,施工总进度计划
表(图),分期(分批)实施工程的开、竣工日期及工期一览表,资源
需要量及供应平衡表等。
(2)单位工程进度计划的内容:工程设计情况。单位工程进度计
划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主
要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工
方案及流水段划分,各项经济技术指标要求等。
(3)单位工程进度计划的编制步骤:
①收集编制依据;②划分施工过程、施工段和施工层;③确定施工
顺序;④计算工程量;⑤计算劳动量或机械台班需用量;⑥确定持续时

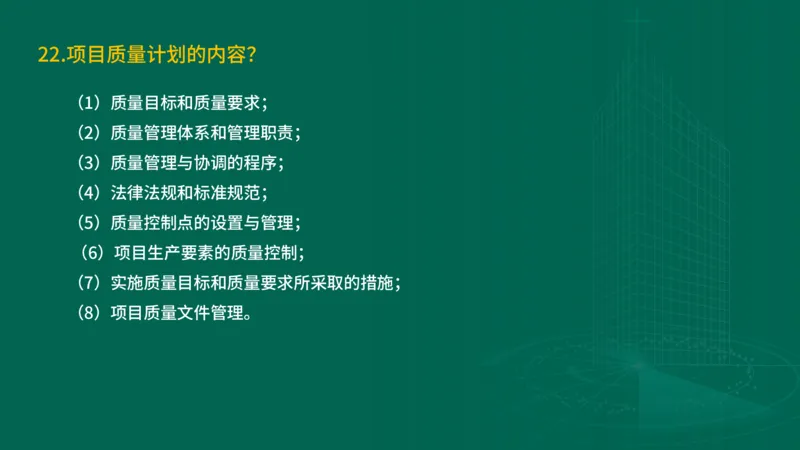

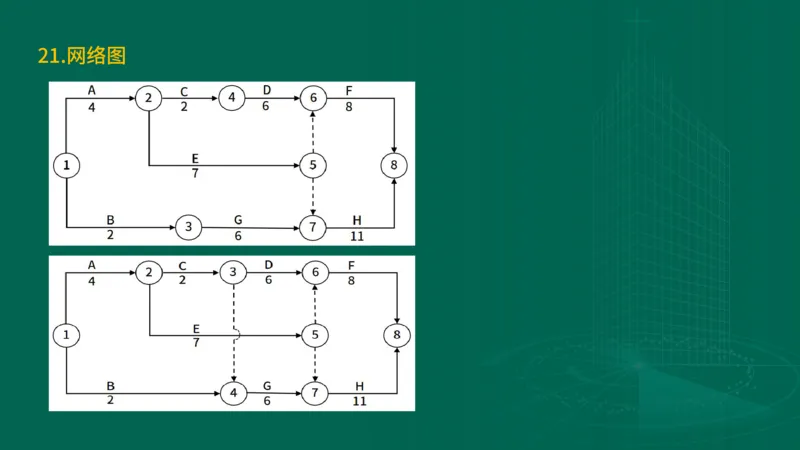

间;⑦绘制可行的施工进度计划图;⑧优化并绘制正式施工进度计划图。21.网络图22.项目质量计划的内容?
(1)质量目标和质量要求;
(2)质量管理体系和管理职责;
(3)质量管理与协调的程序;
(4)法律法规和标准规范;
(5)质量控制点的设置与管理;
(6)项目生产要素的质量控制;
(7)实施质量目标和质量要求所采取的措施;
(8)项目质量文件管理。23.节能工程质量验收规定?
(1)建筑节能各分项工程应全部合格。
(2)质量控制资料应完整。
(3)外墙节能构造现场实体检验结果应对照图纸进行核查,并符合要求。
(4)建筑外窗气密性能现场实体检测结果应对照图纸进行核查,并符合要求。
(5)建筑设备工程系统节能性能检测结果应合格。

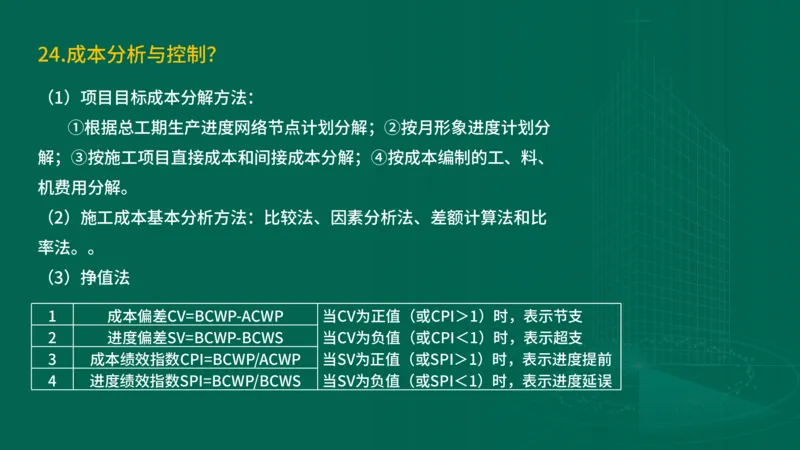

(6)太阳能系统性能检测结果应合格。24.成本分析与控制?
(1)项目目标成本分解方法:
①根据总工期生产进度网络节点计划分解;②按月形象进度计划分
解;③按施工项目直接成本和间接成本分解;④按成本编制的工、料、
机费用分解。
(2)施工成本基本分析方法:比较法、因素分析法、差额计算法和比
率法。。
(3)挣值法
1 成本偏差CV=BCWP-ACWP 当CV为正值(或CPI>1)时,表示节支
2 进度偏差SV=BCWP-BCWS 当CV为负值(或CPI<1)时,表示超支
3 成本绩效指数CPI=BCWP/ACWP 当SV为正值(或SPI>1)时,表示进度提前

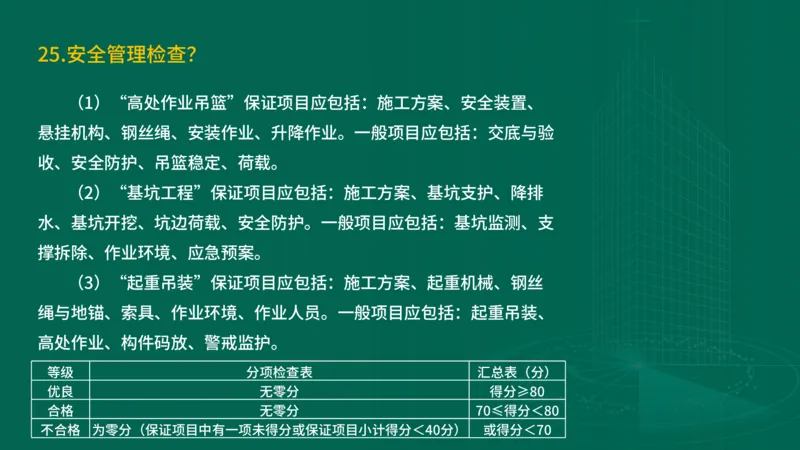

4 进度绩效指数SPI=BCWP/BCWS 当SV为负值(或SPI<1)时,表示进度延误25.安全管理检查?
(1)“高处作业吊篮”保证项目应包括:施工方案、安全装置、
悬挂机构、钢丝绳、安装作业、升降作业。一般项目应包括:交底与验
收、安全防护、吊篮稳定、荷载。
(2)“基坑工程”保证项目应包括:施工方案、基坑支护、降排
水、基坑开挖、坑边荷载、安全防护。一般项目应包括:基坑监测、支
撑拆除、作业环境、应急预案。
(3)“起重吊装”保证项目应包括:施工方案、起重机械、钢丝
绳与地锚、索具、作业环境、作业人员。一般项目应包括:起重吊装、
高处作业、构件码放、警戒监护。
等级 分项检查表 汇总表(分)
优良 无零分 得分≥80
合格 无零分 70≤得分<80

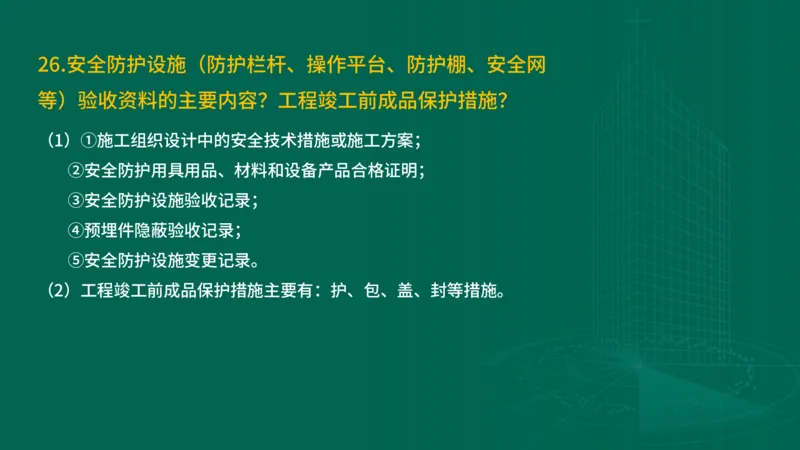

不合格 为零分(保证项目中有一项未得分或保证项目小计得分<40分) 或得分<7026.安全防护设施(防护栏杆、操作平台、防护棚、安全网
等)验收资料的主要内容?工程竣工前成品保护措施?
(1)①施工组织设计中的安全技术措施或施工方案;
②安全防护用具用品、材料和设备产品合格证明;
③安全防护设施验收记录;
④预埋件隐蔽验收记录;
⑤安全防护设施变更记录。

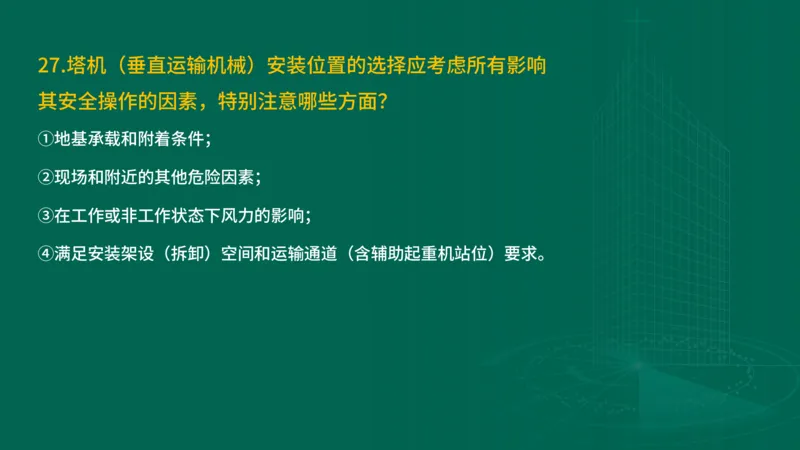

(2)工程竣工前成品保护措施主要有:护、包、盖、封等措施。27.塔机(垂直运输机械)安装位置的选择应考虑所有影响
其安全操作的因素,特别注意哪些方面?
①地基承载和附着条件;
②现场和附近的其他危险因素;
③在工作或非工作状态下风力的影响;

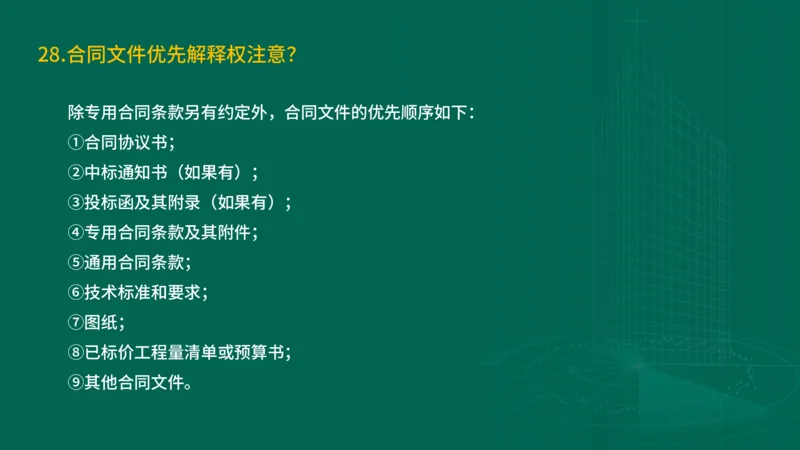

④满足安装架设(拆卸)空间和运输通道(含辅助起重机站位)要求。28.合同文件优先解释权注意?
除专用合同条款另有约定外,合同文件的优先顺序如下:
①合同协议书;
②中标通知书(如果有);
③投标函及其附录(如果有);
④专用合同条款及其附件;
⑤通用合同条款;
⑥技术标准和要求;
⑦图纸;
⑧已标价工程量清单或预算书;

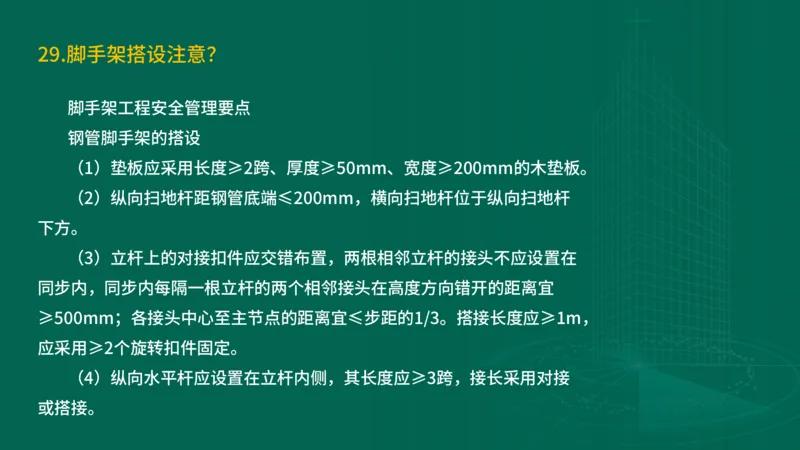

⑨其他合同文件。29.脚手架搭设注意?
脚手架工程安全管理要点
钢管脚手架的搭设
(1)垫板应采用长度≥2跨、厚度≥50mm、宽度≥200mm的木垫板。
(2)纵向扫地杆距钢管底端≤200mm,横向扫地杆位于纵向扫地杆
下方。
(3)立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在
同步内,同步内每隔一根立杆的两个相邻接头在高度方向错开的距离宜
≥500mm;各接头中心至主节点的距离宜≤步距的1/3。搭接长度应≥1m,
应采用≥2个旋转扣件固定。
(4)纵向水平杆应设置在立杆内侧,其长度应≥3跨,接长采用对接

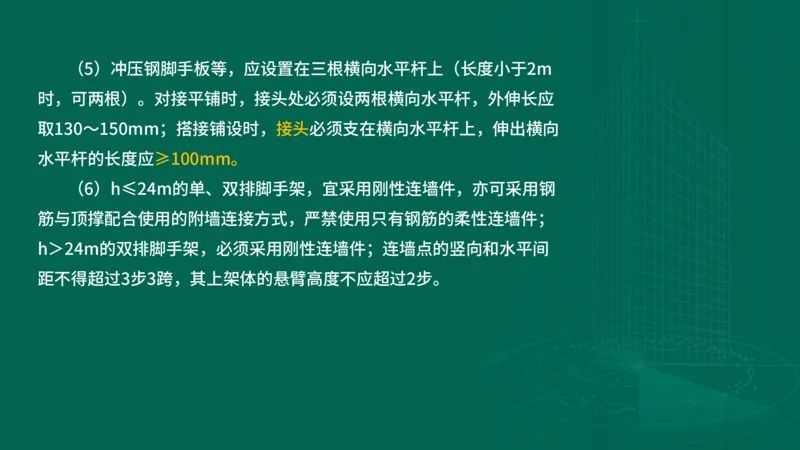

或搭接。(5)冲压钢脚手板等,应设置在三根横向水平杆上(长度小于2m
时,可两根)。对接平铺时,接头处必须设两根横向水平杆,外伸长应
取130~150mm;搭接铺设时,接头必须支在横向水平杆上,伸出横向
水平杆的长度应≥100mm。
(6)h≤24m的单、双排脚手架,宜采用刚性连墙件,亦可采用钢
筋与顶撑配合使用的附墙连接方式,严禁使用只有钢筋的柔性连墙件;
h>24m的双排脚手架,必须采用刚性连墙件;连墙点的竖向和水平间

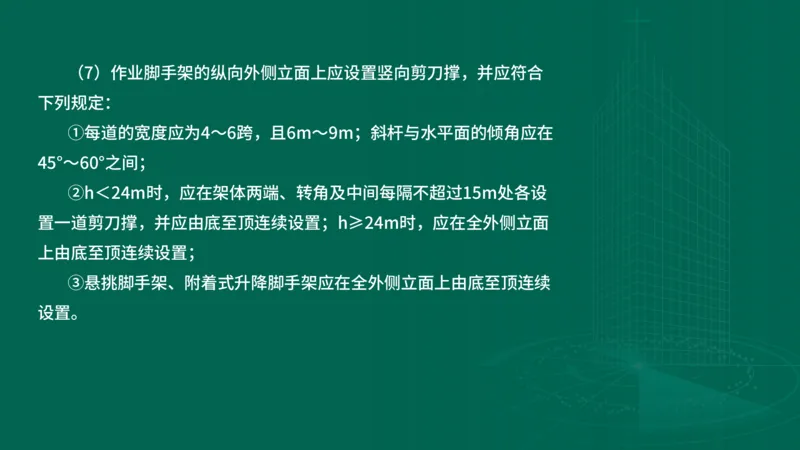

距不得超过3步3跨,其上架体的悬臂高度不应超过2步。(7)作业脚手架的纵向外侧立面上应设置竖向剪刀撑,并应符合
下列规定:
①每道的宽度应为4~6跨,且6m~9m;斜杆与水平面的倾角应在
45°~60°之间;
②h<24m时,应在架体两端、转角及中间每隔不超过15m处各设
置一道剪刀撑,并应由底至顶连续设置;h≥24m时,应在全外侧立面
上由底至顶连续设置;
③悬挑脚手架、附着式升降脚手架应在全外侧立面上由底至顶连续
设置。
