当前位置:首页>文档>233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF

233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF

  • 2026-03-10 21:45:16 2026-01-27 18:09:04

文档预览

233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF
233-机电-近5年真题及答案汇总(25道)_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_01-精华文档✿电子教材✿历年真题_02-历年真题PDF

文档信息

文档格式
pdf
文档大小
1.978 MB
文档页数
35 页
上传时间
2026-01-27 18:09:04

文档内容

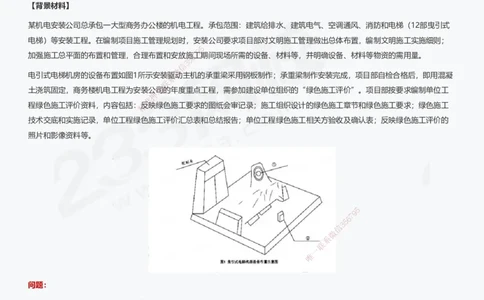

233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 近5年一建《机电实务》案例分析真题及答案汇总(25道) 案例分析题作为一建《机电实务》决定成败的“拦路虎”,吃透真题是突破高分的核心捷径!本文特梳理了近5年一建《机电实务 》案例分析真题及答案解析汇总,快实战演练起来吧! 2024年一建机电案例真题 案例一 【背景材料】 某机电安装公司总承包一大型商务办公楼的机电工程。承包范围:建筑给排水、建筑电气、空调通风、消防和电梯(12部曳引式 电梯)等安装工程。在编制项目施工管理规划时,安装公司要求项目部对文明施工管理做出总体布置,编制文明施工实施细则; 5 9 加强施工总平面的布置和管理,合理布置和安放施6 7工期间现场所需的设备、材料等,并明确设备、材料等物资的需用量。 5 3 信 微 电引式电梯机房的设备布置如图1所示安装系驱动主机的承重梁采用钢板制作;承重梁制作安装完成,项目部自检合格后,即用混凝 联 题 土浇筑固定,商务楼机电工程为安装公司的年度重点工程,需参加建设单位组织的“绿色施工评价”。项目部按要求编制单位工 押 准 程绿色施工评价资料,内容包括:精反映绿色施工要求的图纸会审记录;施工组织设计的绿色施工章节和绿色施工要求;绿色施工 技术交底和实施记录,单位工程绿色施工评价汇总表和总结报告;单位工程绿色施工相关方验收及确认表;反映绿色施工评价的 照片和影像资料等。 5 9 7 6 5 3 信 微 系 联 一 唯 问题: 1.施工总平面布置时需要确定哪些图纸?对施工现场所需要的设备、材料还需明确哪些内容? 2.图1中的①、②分别表示什么部件?除机房外曳引式电梯还有哪些组成部分? 3.制作驱动主机承重梁的钢板厚度最小是多少?项目部在承重梁浇筑固定前还应完成哪项工作? 4.单位工程绿色施工评价应在什么时候提出申请?单位工程绿色施工评价资料中还需补充哪几个评价表? 查看答案 参考答案: 1 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 1.(1)施工总平面布置时需要确定:施工现场区域规划图和施工总平面布置图。 (2)施工现场所需要的设备、材料还需明确:进场计划、运输方式、处置方法。 2.(1)图1中①曳引轮;②限速器。 (2)除机房外曳引式电梯的组成部分还有:井道、轿厢、层站。 3.(1)制作驱动主机承重梁的钢板厚度最小是20mm. (2)项目部在承重梁浇筑固定前还应完成的工作有:上报监理单位组织验收,并验收合格。 4.(1)单位工程绿色施工评价应在竣工前申请。 (2)单位工程绿色施工评价资料中还需补充:绿色施工要素评价表;绿色施工批次评价表;绿色施工阶段评价表。 案例二 【背景资料】 某天然气处理厂采用公开招标的方式选择施工承包商,A、B、C、D、E五家公司通过资格预审,在电子招标投标交易平台进行投 标。A公司技术标书的施工组织设计纲要中,主要描5述 了项目施工组织机构及主要成员情况:施工进度计划及保证措施;职业健康 9 7 6 、安全、环境保证措施;主要施工装备配备计划3 5;主要设备及专项施工方案编制。C公司发送未经过加空的商务标书,被交易平台 信 微 拒收。最终B公司中标。内烷制冷塔长度71系m,分两段到货,现场组焊,整体吊装。 联 题 塔体到达现场后,B公司组织到货验收押,检查了塔体分段处的圆度、坡口质量,筒体直线度和长度筒体上接管中心方位和标高,裙 准 精 座底板上的地脚螺栓孔中心圆直径、相邻两孔弦长偏差均符合要求。塔体经组焊、压力试验后,项目部编制了整体吊装专项方案 ,审批后进行技术、安全交底;塔体按设计要求吊装到位(见图 2)。在早上9 点阳光斜照时,进行塔体垂直度调整:测点1与塔 中心线的连线与测点2与塔中心线的连线成6 0“夹角。调整时风力5级,温度26℃,调整工作被监理工程师叫停;后选择正确的时 间、天气条件进行测星调整,塔体安装验收合格 。 9 5 7 5 6 信 3 微 系 联 一 唯 问题: 1. A公司编制的施工组织设计纲要遗漏了哪些重要部分?C公司标书被拒收是否正确? 2. 塔体现场验收还应检查哪些项目?地脚螺栓孔中心岛直径允许偏差是多少? 3. 监理工程师叫停塔体垂直度调整是否正确?说明理由。 4. 塔体就位调整后,还需要对塔体的哪些部位进行保冷施工?图2中的A部位保护层应如何搭接? 查看答案 2 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 参考答案: 1.(1)施工组织设计纲要遗漏了:质量标准及其保证措施,突出方案在技术、工期、质量、安全保障等方面有创新,利于 降低施工成本。 (2)C公司标书被拒收正确. 2.(1)塔体现场验收还应检查:外圆周长偏差、端口不平度。 (2)地脚螺栓孔中心岛直径允许偏差为2mm. 3.正确。理由:高度大于等于20m 的塔,其垂直度的测量工作不应在一侧阳光照射或风力大于4级的条件下进行。而本工程 塔体高度为71m,塔体垂直度调整时在早上9 点阳光斜照,风力级为5级。光照条件和风力条件均不符合测量工作对环境的 要求。因此调整工作被监理工程师叫停是正确的。 4.(1)对塔体进行保冷的部位有:裙座、支座、吊耳、仪表管座、支吊架等。 (2)保护层应上搭下(顺水搭接)。 案例三 5 9 7 【背景材料】 5 6 3 信 微 A 安装公司承接一个山地风电安装项目,工系程规模9台 5.6MW 风力发电机组(五段塔筒,轮毂中心高度120m)安装。风力发电 联 题 机组安装内容包括塔筒、机舱(单件押吊装最大件)、叶轮及附属设备的安装及电气施工。A 公司根据风机机型、机位平台大小、 准 精 地形地貌、场内交通条件等综合考虑,风机吊装选用800t带式起重机为主吊:采用标准风电臂工况,126m主臂,12m风电副臂, 主副臂夹角 15°,转台配重 265t,中 央配重 95t,250t级吊钩。在履带下方铺设2.2mx6.0m路基箱。辅吊采用300t、100t全地面 起重机各 1台。 A公司对土建施工单位移交的吊装平台验收合格后 ,进行履带起重机的安装。路基箱铺设(见图3),被现场巡视的监理工程师叫 停,要求整改,机组吊装采用塔筒分段吊装,机舱整体吊装,轮毂、叶片地面组合后整体吊装的施工工艺,并计算了塔筒、机舱 、轮毂、叶片吊装时的主吊各项参数。施工用电为2台50kw柴油发电机组,采用三相五线TN-S接零保护系统供电,并设置了断路 器进行短路及过载保护,经验收后投入运行。吊装时的主吊和辅 吊均进行电气接地保护。(图3缺失) 9 5 7 问题: 信 3 5 6 微 系 1. 图3中的路基箱铺设存在哪些问题?单侧履带下方至少应铺设多少块路基箱 ? 联 一 唯 2. 风,电机组中的机舱吊装前应计算哪些主要参数? 3. 柴油发电机组临时供电系统中还应设置哪些保护?其电源中性点的接地体宜采用哪种金属型材? 4. 吊装时的起重机械为什么需要进行电气接地保护?其接地有哪些要求? 3 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 查看答案 参考答案: 1.(1)路基箱铺设存在的问题:路基箱的铺设方向 不对,应旋转 90°(横向敷设)。 5 9 7 (2)铁箱中心线与履带中心线应重合。 6 5 3 信 路基箱的铺设数量应为单侧铺设 微 系 11.9÷2.2=5.44所以是6块。【答案存联在争议,图不明显】 题 2.吊装前应计算:设备规格尺寸、押设备总重量、吊装总重量、重心标高、吊点方位及标高等 。若采用分段吊装, 应注明设 准 精 备分段尺寸、分段重量。 3.(1)柴油发电机组临时供电系统 中还应设置漏电保护、过电流保护、低油压保护、水高温保护、防静电保护、防雷保护 。 (2)接地体宜采用圆钢、角钢、钢管、铜棒 、铜排等 4.(1)吊装时的起重机械进行电气接地保护是为 了防止触电事故,保护设备及人身安全,促进雷电保护,避免雷击事故。 起重机的金属结构以及所有电气设备的外壳、金属到线管、电缆金属外皮和安全照明的变压器低压侧,均应可靠的接地。接 地电阻应小于4Ω,接地线应采用不小于10mm²的铜芯线,应定期进行接地电阻的测量。 9 5 7 5 6 案例四 信 3 微 系 【背景材料】 联 一 唯 某钢厂建设一个年产100万t的板材轧机工程项目,通过招标,具有冶金施工总承包 一级资质的A公司中标,A公司近几年安装过多 种类型的轧机设备,轧机工程施工业绩较好。项目主要内容:土建基础施工,厂房钢结构安装,车间 300t 双梁桥式起重机安装, 轧机设备安装、调试及试运行等。A公司考虑项目施工进度和质量要求,在征得建设单位同意后,将土建基础施工分包给B公司, 车间300t双梁桥式起重机安装分包给C公司。分包合同中明确分包单位的任务、责任及相应的权利等。A公司指派专人对分包公司 进行施工管理,使土建基础施工和桥式起重机安装按合同要求完工。轧机安装前,A公司对施工人员进行施工技术交底; 轧机设 备基础验收合格,确定中心标板和基准点位置,设立永久基准线和基准点;并在设备基础周边埋设沉降观测点。 使用已验收合格的桥式起重机进行轧机设备吊装,轧机底座、机架安装后检查精度达到设计要求。机架安装后检查精度达到设计 要求。机架安装固定后,以轧机机列中心线、轧机底座标高为基准,进行轧辊装置、传动装置、工作辊等部件的安装与调整。在 传动装置(见图5)安装后的检查中,测量复核传动电机的水平度;用百分表和专用工具测量联轴器的径向和轴向偏差;检查齿轮 座时,发现齿轮啮合间隙不符合规范要求,经重新调整后,传动装置验收合格。轧机设备安装后,A公司在组织、技术、物资三个 方面进行试运行准备。单机试运行时,主传动电机、传动装置等部件分别空载试运行0.5h,轧机按额定转速的25%、50%、75% 4 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 、100%分别试运行2h,且高、低速往返运行 5 次,设备轴承温度正常。单机试运行后,由建设单位组织实施联动试运行和负荷 试运行。 问题: 1. A公司在近几年应承担过年产多少万t以上的轧钢工程施工总承包?轧辊在机座中的布置形式有哪几种? 2. A公司在项目分包时还应考虑哪些因素?签订分包合同时可采用哪个示范文本? 5 9 3. 轧机机架安装精度调整是以哪个观测为依据?安6装7精度应达到哪个等级?机架地脚螺栓的紧固通常采用哪种方法? 5 3 信 微 4. 电机水平度的测量复核应以哪个部位为测系量面?联轴器转动测量时应记录几个位置的径向和轴向位移值?A公司对图5的①、②、 联 ③中哪个部件进行了重新调整?检查齿轮题的啮合间隙可采用哪种方法? 押 准 精 5. 轧机设备单机试运行是否合格?试运行前的技术准备工作有哪些内容? 查看答案 参考答案: 1.(1)A公司具有冶金施工总承包一级资质,近几年应承担年产80万t以上的轧钢工程施工总承包. (2)轧辊在机座中的布置形式有:水平布置、立式布置 、水平和立式布置、倾斜布置及其他方式五种形式。 2.(1)A公司在项目分包时还应考虑的因素有: 9 5 7 ①分包施工更有利于工程的进度和质量,分包单位必须具备相应 的企业资质等级以及相应的技5 6术资格。 信 3 ②总承包单位必须重视并指派专人负责对分包单位的管理,保证分包 合同和总包合同的履微行。 系 ③分包合同条款应写得明确和具体,避免含糊不清,也要避免与总承包合 同中的业主联发生直接关系,以免责任不清。应严格 一 唯 规定分包单位不得把工程转包给其他单位。 (2)签订分包合同时可采用《建设工程施工专业分包合同(示范文本)》 3.(1)轧机机架的精调以基础沉降观测为依据。 (2)安装精度应达到Ⅰ级。 (3)机架地脚螺栓的紧固通常使用液压螺母拉伸法。 4.(1)电机水平度的测量复核应以转子轴颈为测量面。 (2)联轴器转动测量时应记录5个位置的径向和轴向位移值。 (3)A公司对图中的部件②进行了重新调整。 (4)检查齿轮的啮合间隙可采用压铅法。 5.(1)合格。 (2)试运行的技术准备工作有:确认可以试运行的条件、编制试运行总体计划和进度计划,制定试运行技术方案,确定试 运行合格评价标准。 5 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 案例五 【背景材料】 A公司承接某生物医药车间的机电工程项目,其中空调工程包含洁净度等级为N4 的洁净室。开工前,组织了设计交底和图纸会审 ,将图纸中的质量隐患与问题消灭在施工之前。 A公司项目部编制净化空调系统施工方案(见表4)报监理单位审批,监理工程师指出风系统施工流程中存在顺序错误、风管制作 存在错误项、调试内容有缺少项等问题并退回,经项目部修改后通过审核。 洁净室安装完工后,项目部检测人员进行洁净度检测(见图4),被监理工程师制止,检测人员按规定重新进行了检测,通过验收 。 5 9 7 6 5 3 信 微 系 联 题 押 准 精 项目竣工验收后,A公司负责生物医药车间 的低碳运维管理工作建立提高能源资源利用效率,减少碳排放的运行管理目标,依托碳 排放监测平台对车间碳排放进行采集和统计, 其中净化空调系统的碳排放计算中包含了冷源及热源能耗。第一年运行后统计数据 ,该车间碳排放量达到了目标。 表4 净化空 调系统施工方案(部分) 9 5 7 5 6 信 3 微 系 联 一 唯 问题: 1. 本项目设计交底应由哪个单位组织?设计交底分哪几种?哪些单位必须要正确贯彻设计意图? 2. 表4中的净化空调系统风管制作技术方案中存在几个错误项?写出错误项整改后的规范要求 3. 表4中的风系统施工流程中存在哪几个顺序错误? 新风过滤器安装后应空吹多少时间? 4. 图4 中存在哪些不符合规定的情况?表4中的调试内容还缺少哪些检测项目? 6 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 5. A公司运维管理人员应如何进行低碳运行管理?净化空调系统的碳排放计算还应包括哪些能耗? 查看答案 参考答案: 1.(1)本项目设计交底由建设单位组织。 (2)设计交底分为图纸设计交底和施工设计交底两种。 (3)施工单位和监理单位必须要正确贯彻设计意图。 2.错误①:风管镀锌钢板镀锌层的厚度为80g/㎡ 整改后的规范要求:镀锌钢板镀锌层的厚度不应小于100g/㎡. 错误②:在风管内设置加固筋 整改后的规范要求:风管内不得有横向拼接缝,不得设有加固框或加固筋。 错误③:风管连接采用按扣式咬口连接。 整改后的规范要求:空气洁净度等级为1~5级的净化空调系统风管不得采用按扣式咬口。 3.(1)错误①:先风机与净化空调机组安装后消9 5声器等设备安装。 7 6 5 错误②:先安装高效过滤器再安装新风过滤器3。 信 微 错误③:先风管与设备绝热后系统严密系性检验。 联 (2)新风过滤器安装后应空吹12~题24h。 押 4.(1)图4中存在不符合规定的准情况如下 精 ①洁净室内有生产人员,洁净室洁 净度的检测,应在空态或静态下进行; ②洁净室内有 4名检测人员和 1名生产 人员,检测时的室内人员不宜多于 3人; ③有 1名检测人员没有穿洁净工作服。 (2)调试内容还缺少:静压差检测、风速和换气速度检测、含菌量检测 5.(1)运行管理人员应掌握系统的实际能耗状况,并应接受相关部门的能源审计。应定期调查能耗分布状况,分析节能潜 力,并应提出节能运行和改造建议。 (2)碳排放计算还应包括输配系统及末端空气处理设备 能耗。 9 5 7 5 6 信 3 微 系 联 2023年一建机电案例真题 一 唯 案例一 【背景材料】 某安装公司承包商业综合办公楼工程,内容包括通风空调系统、建筑给排水及供暖系统、建筑电气工程和消防工程。工程设备由 安装公司采购。 安装公司编制了采购文件和采购进度计划。对供货商供货能力和地理位置进行了调查。签订采购合同后,对设备进行催交检验, 保证了工程进度和施工质量。安装公司对给排水系统和通风空调系统检查,对存在的问题进行整改。 排水工程中,给水管道直接紧贴建筑物抗震缝顶部进行敷设。给水泵整体安装,测得泵体纵向水平偏差0.2%,横向水平偏差0.2% ,泵轴轴心倾斜为倾斜度0.2%,泵轴径向位移0.1mm。 7 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 商务楼计算机房采用七氟丙烷灭火系统,调试合格后,安装公司对系统设备阀门进行标识,便于维修人员操作管理。竣工验收时 ,提交了工程质量保修书及其他文件。 问题: 1、设备采购中应调查供货商的哪些能力? 设备采购文5 件由哪几个文件组成? 9 7 6 5 3 2、给水管道在穿越抗震缝时应如何整改? 信 微 系 联 3、水泵检测中哪几项不符合规范要求?题正确规范要求是什么? 押 准 4、图中三个部件都是什么阀门? 它精们的保修期从什么时候起算? 查看答案 参考答案: 【第1问】 1-1.调查供货商的技术水平、生产能力、生产周期 1-2.设备采购文件由设备采购技术文件和设备采购商务文件组 成。 9 5 【第2问】 5 6 7 当给水管道必须穿越抗震缝时宜靠近建筑物的下部穿越,且应在抗 震缝两边各装个柔性管接信 3 头或在通过抗震缝处安装门形弯 微 系 头或设置伸缩节。 联 一 【第3问】 唯 不符合规范一:泵体纵向水平偏差0.2%; 规范要求:泵体纵向水平偏差不应大于0.1‰ 。 不符合规范二: 泵轴轴心倾斜为倾斜度0.2%; 规范要求: 泵轴轴心倾斜为倾斜度不应大于0.2‰ 不符合规范三: 泵轴径向位移0.1mm; 规范要求: 泵轴径向位移不应大于0.05mm。 【第4问】 4-1.一是选择阀,二是单项阀,三是安全阀 4-2.竣工验收合格之日起算,保修期限为2年。 案例二 8 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 【背景资料】 安装公司承接了石化厂柴油加氢施工承包,对置活塞机组、散件到货现场清洗安装。压缩机采用联合基础、压缩机曲轴箱采用预 埋活动地脚螺栓锚板,减速箱和电动机地脚螺栓预留孔的方式 安装前安装队查验压缩机组的基础,主要项目: 基础坐标位置、不同平面标高、平面外形尺寸、凸台上平面外形尺寸、预埋地脚螺 栓锚板标高、预留地脚螺栓孔中心线位置、工程师检查时,发现有重要项目未检查,要求补充完整。 压缩机、曲轴箱找正找平后安装厚壁滑动轴瓦,涂红丹方式检查瓦背与轴承座接触情况,将清理干净的曲轴轴径上涂红丹,就位 在轴瓦上,扣上轴瓦,在未拧紧螺栓时,检查上下轴瓦接触面积。 由动曲轴箱固定后以曲轴箱为基准安装盘车器、减速箱、机械等。设备找正固定后,开始配管工作。安装工程配管进行了专项技 术交底,强调了法兰密封面检查、无应力配管的检测方法。 定期安全培训中、安全工程师将本项目中出现的几种注安全规定的情况画成现场示意图,要施工人员对照识别。 5 9 7 6 5 3 信 微 系 联 题 押 准 精 问题: 1、安装队还要补充检查压缩机基础哪些重要项目? 2、指出图2中,A、B、C、D点分别存在哪些安全隐患? 9 5 7 5 6 信 3 3、法兰安装时的密封面不得有哪些缺陷? 设备与管道应检验法兰的哪两个参数。应用什么测量工具在何处监测机组的位移情况。 微 系 联 4、检查轴瓦内孔与轴径时,哪些内容应符合随机技术文件规定?应使用何种工具检查上一下轴瓦的结合面,结合面的合格标准是什 唯 么? 查看答案 参考答案: 【第1问】 凹穴尺寸,平面的水平度,基础立面的铅垂度,预留孔洞的中心位置、深度和孔壁铅垂度,预埋地脚螺栓的标高、露出基础 的长度。 【第2问】 A处高处坠落,物体打击。 B未按照规定穿着防护服、违章指挥。 C有构件滑脱的安全隐患。 9 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 D点存在机械伤害的隐患。 【第3问】 3-1.不得有划痕、斑点等缺陷。 3-2.平行度、同轴(心)度。 3-3.百分表、联轴节。 【第4问】 4-1.瓦背与轴承座孔的接触要求、上下轴瓦中分面的接合情况、轴瓦内孔与轴颈的接触点数应符合随机技术文件规定。 4-2.使用塞尺进行测量。 4-3.用0.05mm塞尺从外侧检查上下轴瓦接合面,任何部位塞入深度应不大于接合面宽度的1/3。 案例三 【背景材料】 安装公司中标某工业厂房机电安装工程,合同内容有 电气工程。管道工程、通风空调工程、设备安装及配套发电工程等所有机电 5 9 7 6 安装,合同还约定了其相应的系统性能考核。 5 3 信 微 系 安装公司进场后,编制专项工程的各种可行性施工方案,根据方案的一次性投资总额、产值贡献率、对工程进度和费用的影响程 联 题 度进行经济合理性比较,按最优的方押式确定了施工方案。 准 精 某管道系统在设计温度时的试验压力 为3MPa,在常温试压时,试验温度与设计温度下的管材许用应力比值为6.5。安装公司在进 行系统压力试验时,设置了常温下临时压 力试验系统, 9 5 7 5 6 信 3 微 系 联 一 唯 安装公司在发电机转子进行单独气密性试验时,检查转子的重点部位无泄漏,并会同有关人员进行最后清扫,查无杂物,确认了 转子机务、电气仪表安装已经完成,将转子吊装到位,用专用工具穿装。监理工程师发现后制止,认为工序未完成不能穿装,安 装公司整改后穿装工作完成。安装公司按试运行方案,联合试运行合格后向建设单位递交了工程交接证书,要求建设单位接收。 建设单位认为该工程没有生产正式产品,未达到移交条件为由,拒绝接收。 问题: 1、施工方案进行合理性比较时,还应考虑哪些方面? 2、图3中的A、B点应该设置在管网系统的何处设置?计算该管理系统试压时的试验压力。 3、应重点检查转子哪些部位的密封状况?发电机转子安装前应完善哪些工作? 4、建设单位拒绝接受是否合理?工程质量接受意见栏填写的依据是什么? 10 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 查看答案 参考答案: 【第1问】 还应考虑各方案的资金时间价值、对环境影响的程度、对工程进度和费用的影响、综合性价比。 【第2问】 2-1.A压力表应在始端(第一个阀门之后)和系统最高点(排气阀、末端)。B排气阀设置在管道系统的最高点。 2-2.试验压力为3X6.5=19.5MPa。【超纲】 【第3问】 3-1.重点检查集电环下导电螺钉、中心孔堵板的密封情况,消除泄露后应再经漏气量试验。 3-2.转子安装要求在定子找正完、轴瓦检查结束后进行 5 【第4问】 7 9 6 5 3 4-1.建设单位拒绝验收合理,理由:工程进行信投料试车产出合格产品,并经过合同规定的考核期后,由总包单位和建设单位签订 微 《工程交接证书》,作为工程移交的依系据。安装公司仅进行联合试运转合格,还未进行负荷试运行,不满足接受条件。 联 题 4-2.设计文件、合同规定的施工内押容、试车情况。【开放答案】 准 精 案例四 【背景材料】 某安装公司承包一商务楼 (上20层,下2层,1~5商场 )的变配电安装工程。工程主要设备: 三相干式电力变压器 (10/0.4kV),配电 柜、开关柜、设备由业主采购,已运抵施工现场。其它设 备、材料由安装公司采购。因1~5商场要提前开业,变配电工程需配送电 。安装公司项目部进场后,依据合同、施工图纸及施工总进度计划,编制了变配电工程施工方案,施工进度计划 (图4-1)报建设单 9 5 位审批时被否认,要求优化进度计划,缩短工期并承诺赶工费由建设单位承担。项目部依据公司及7项目所在地的资源情况,优化 5 6 信 3 施工资源配置,列出进度计划可压缩时间及费用增加表 (表4); 微 系 联 项目部施工准备充分,落实资源配置,依据施工方案要求向作业人员进行技术交底,明一确变压器、配电柜等主要分项工程的施工 唯 程序,明确各工序之间的逻辑关系、技术要求、操作要点和质量标准,变压器施工 中的某工序示意图(4-2)。 变配电工程完工后,供电部门检查合格送电,经过验电校相无误。分别合高低压开关,空载运行24h,无异常,办理验收手续,交 建设单位使用,同时整理技术资料,准备在商务楼竣工验收时归档。 11 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 5 9 7 6 5 3 信 微 系 联 题 押 准 精 9 5 7 5 6 信 3 微 系 问题: 一 联 唯 1、项目部编制的施工进度计划的工期为多少天?最后可压缩工期多少天?需增加的费 用? 2、作业人员优化配置的依据是什么? 项目部应依据哪些内容的变化对劳动力进行动态管理? 3、项目部的施工准备包括哪几个方面的准备?应落实哪些资源配置? 4、图4-2是变压器施工程序中的哪个工序?图中的兆欧表电压等级应选择多少伏?各工序之间的逻辑关系主要有哪几个? 5、变压器装置空载运行时间是否满足验收要求?项目部整理的技术资料应包含哪些内容? 查看答案 参考答案: 【第1问】 12 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 1-1.工期为90天。1245689-10-11。或ACFHTL. 1-2. ACFHTL全部压缩24天。 1-3.压缩费用 关键线路ACFHJL按照表压缩。 C压缩全部4天×0.5 F压缩全部6天×1.5 H压缩全部5天×1 J压缩全部5天×1 L压缩全部4天×1 压缩后的为90-24=66天。 非关键线路ABEGJ是最长的, 10+8+20+10+15【压缩后】+6【压缩后】=69天,比关键线路长3天。所以还要 压缩B工作2天,2×0.5=1 压缩E工作1天,1×1.5=1.5 4*0.5+6*1.5+5*1+5*1+4*1+2*0.5+1*1.5=27.5 万 5 9 7 【第2问】 5 6 3 信 2-1项目所需劳动力的种类及数量,项目进微度计划项目的劳动力资源供应环境 . 系 2-2.根据生产任务和施工条件的变化对联劳动力进行动态控制。 题 押 【第3问】 准 精 3-1.施工准备包括技术准备、资金准备和现场准备。 3-2.应落实劳动力和物资配置。 【第4问】 4-1.变压器绕组连同套管的绝缘电阻测量。 4-2.高压绕组连同套管的绝缘电阻采用2500V兆 欧表,如果测低压绕组用500V的兆欧表。 4-3.工序之间的逻辑关系有顺序、平行、交叉。 【第5问】 5-1.满足要求。 9 5 5-2.技术资料包括:施工图纸、施工记录、产品合格证说明书、试 验报告单。 5 6 7 信 3 微 系 联 一 案例五 唯 【背景材料】 某安装公司承接一个干熄焦发电项目。工程内容:干熄焦系统、工业炉系统、热力系统、电站、电气、仪表及自动化控制系统。 电站主厂房设计有1台供检修用电动双桥梁式起重机(起重量32/5t,跨距16.5m)。 干熄焦的动力驱动设备:电机车、焦罐台车和提升机(提升负荷87t,提升高度37.5m)。电机车负责将焦罐及焦罐台车运至提升框 架正下方,提升机负责焦罐提升并横移至干熄炉炉顶,通过装入装置将焦炭装入干熄炉内。 工程中配置1套高温高压自然循环锅炉及辅助系统,同时配套发电机组及辅助系统,利用锅炉产生的高温高压蒸汽发电,高温高压 自然循环锅炉参数见表5。 13 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 安装公司项目部进场后,进行各项准备工作。根据施工图纸及相关资料,对工程中可能涉及的特种设备及危险性较大的分部分项 工程进行了识别,由项目经理组织相关技术人员编制了项目施工组织设计和分部分项工程专项施工方案。 提升机框架主梁上平标高为+60.00m,为提高施工效率、保证施工安全,在提升框架施工前,需先安装一台建筑塔吊(最大起重量 25t)进行提升框架构件的吊装。项目部按《建筑起重机械安全监督管理规定》要求,在施工所在地建设主管部门办理了施工告知 5 9 7 。 6 5 3 信 微 提升机安装在提升框架顶部主梁轨道上。提系升框架主梁是钢制焊接箱型结构,框架中部设有水平支撑及前刀撑:钢结构连接采用扭 联 题 剪型高强度螺栓。 押 准 精 冷焦排出装置重量8.98t,安装于干熄炉底部。由于场地原因,冷焦排出设备卸车后只能放在距离干熄炉炉底中心8m距离的地方, 无法用吊车将设备吊装就位。施工班组利用滚杠、拖排、枕木及手拉葫芦等工具,完成了冷焦排出装置的水平运输工作。 问题: 1、哪些设备需要编制安全专项施工方案并进行专家 论证?说明理由。 2、高强度螺栓副安装前需进行什么试验?该螺栓拧合格 的标准是什么? 3、如何使用背景中的工具实施冷焦排出装置的水平运输工作? 9 5 7 5 6 4、锅炉进行整机压力试验的压力值为多少?试验中使用压力表有什么 要求? 信 3 微 系 5、项目部在建筑塔吊安装前,办理安装告知的做法是否正确?说明理由。 联 一 唯 查看答案 参考答案: 【第1问】 1-1.电动双梁起重机安装需要编制专项施工方案并进行专家论证。电动双桥梁式起重机(起重量 32/5t,跨距 16.5m); 提升 机 (提升负荷 87t,提升高度 37.5m) 1-2.[争议]理由:起重机械安装和拆卸工程起重量大于等于300kN (30 吨)。非常规起重机械且提升起重量大于等于100kN 。? 非常规起重设备且提升冷焦排出装置8.98t属于危大工程。 塔吊本身的安装和拆卸小于300KN,危大工程。 【第2问】 2-1.抗滑移系数试验。 2-2.终拧以拧断螺栓尾部梅花头尾合格。 【第3问】 14 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 将设备吊装至拖排滚杠上;手拉葫芦挂钩固定在建筑物上;将葫芦钢丝绳挂钩在设备上;通过手拉拉链配合枕木撬动至指定 安装位置。 【第4问】 4-1.11.28Mpa*1.25=14.1Mpa 4-2.试验用压力表已经校验合格并在检验周期内,其精度不得低于1.0级,表的满刻度值应为被测最大压力的1.5-2倍,压力 表不得少于两块。 【第5问】 5-1.不正确 5-2.理由如下:理由:根据《中华人民共和国特种设备安全法》的有关规定,特种设备安装前应书面告知直辖市或者设区的市级 人民政府负责特种设备安全监督管理的部门。背景中,塔式起重机属于特种设备,但向施工所在地建设主管部门告知不符合 法规规定。 2022年一建机电案例真题 5 9 7 6 5 3 信 微 系 联 案例一 题 押 【背景材料】 准 精 某工程使用3台蒸汽发生器提供蒸汽, 产生的蒸汽经集气缸汇集后,由一条蒸汽管道输送至用汽车间。热管蒸汽发生器部分数据见 表3-1。蒸汽管道采用无缝钢管,材质为2 0号钢,蒸汽管道设计压力为1.0MPa,设计温度为190℃,属于GC2级压力管道。管道 连接方式为氩电联焊,焊缝按照设计要求进行 射线检测,管道阀门采用法兰,管道需要保温。蒸汽集汽缸数据见表3-2。工程所有 设备、工艺管道、电气系统及自控系统等安装由A安 装公司承担,B工程监理公司担任工程监理。 工程开工后,A公司根据特种设备的有关规定向特种设备 安全部门提交了蒸汽管道和集气缸的施工告知书。监理工程师认为蒸汽发 生器是整个系统压力和温度最高的设备,也应按特种设备的要 求办理施工告知。 9 5 7 5 6 信 3 微 系 联 一 唯 【问题】 1. 监理工程师要求蒸汽发生器也应按照特种设备要求办理施工告知是否正确?说明理由。 2. 管道安装中,哪些人员需持证上岗? 3. 计算蒸汽管道的水压试验压力。蒸汽集汽缸能否与管道作为一个系统按照管道试验压力进行试验?说明理由。 15 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 4. 本工程施工需要用到哪些主要施工机械及工具? 查看答案 参考答案: 【第1问】 1-1.不正确。 1-2.理由:蒸汽发生器不属于特种设备,无需施工前告知。其范围规定为设计正常水位容积大于或者等于 30L ,且额定蒸汽 压力大于或者等于0.1MPa(表压)的承压蒸汽锅炉属于特种设备, 背景中锅内水容积27L,额定蒸汽压力1MPa,不属于特 种设备。 【第2问】 压力管道电焊工、无损检测人员、吊装起重工、切割工、叉车工、电工。【开放发挥题】 【第3问】 3-1.P=1.5P设=1.5×1.0MPa=1.5MPa。 5 3-2.能作为一个系统进行压力试验, 7 9 6 5 3-3.理由:该管道试验压力(1.5MPa)小于信 3设备试验压力(2.2MPa),当作为一个系统进行试验时,采用的是管道试验压 微 力。 系 联 题 【第4问】 押 准 起重吊车、氩弧焊机、射线检测精仪、光谱分析仪、力矩扳手、钢卷尺、百分表、塞尺、光谱分析仪、温度计。【开放答案】 案例二 【背景资料】 某施工单位中标南方一高档商务楼机电工程项目,工程内 容:建筑给排水、建筑电气、通风空调和智能化等。工程主要设备由建 设单位指定品牌,施工单位组织采购。商务楼空调采用风机盘 管加新风系统,空调水为二管制系统,机房空调系统采用进口恒温 恒湿空调机组,管道保温层采用岩棉管壳,用铁丝捆扎。商务楼机 电工程施工时间正值夏季,商务9楼 5 空调系统进行带冷源的联合 7 5 6 调试,空调系统试运行平稳,施工单位组织了项目竣工预验收,预验收 中发现以下质量问题:信 3 微 系 (1)风机盘管机组的安装资料中没查到水压试验记录,其安装如图所示。 联 一 唯 (2)管道保温层的捆扎金属丝间距为400mm且每块捆扎1道。 (3)施工资料中的恒温恒湿机组无中文说明。 施工单位对预验收中存在的工程质量问题进行了整改宇理竣工资料,将工程项目移交建设单位。 16 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 【问题】 1. 风机盘管安装前应做哪些试验?图一中风机盘管的安装存在哪些错误?如何整改? 2. 管道绝热施工是否符合要求?说明理由。 5 3. 商务楼工程未进行带热源的系统联合试运转是否7 9可以进行竣工验收? 6 5 3 信 4. 恒温恒湿空调机组无中文说明是否符合验微收要求?应如何进行改正。 系 联 题 查看答案 押 准 精 参考答案: 【第1问】 1-1.风机盘管安装前应进行风机三速试验和水 压试验。 1-2.错误一:风机盘管机组与冷冻水回水采用镀锌 钢管。 改正:风机盘管的机组及其他空调设备与管道的连接应采用耐压值大于或者等于1.5倍工作压力的金属或非金属柔性连接管 。 错误二:冷凝水管道坡度为5‰。 9 5 7 改正:冷凝水管道坡度为8‰,且应坡向出水口。 5 6 信 3 错误三:冷凝水管与风机盘管的透明胶管,长度200mm。 微 系 改正:冷凝水管与风机盘管连接时,宜设置透明胶管,长度不宜大于150 mm。 联 一 唯 错误四:冷冻水管过滤器安装方向相反。 改正:调转冷冻水管Y型过滤器安装方向,使过滤器朝向右。 【第2问】 17 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 2-1.不符合要求。 2-2.理由:管道采用玻璃棉或岩棉管壳保温时,属于半硬质绝热制品,管壳应采用金属丝、粘结带等捆扎,间距应≤300mm ,且每节至少应捆扎2道。 【第3问】 可以进行竣工验收,联合试运行及调试不在供暖期时,仅做带冷源的试运行及调试,并在第一个供暖期内补做。 【第4问】 4-1.不符合要求。 4-2.改正:进口设备应提供质量合格证明、检测报告及安装、使用、维护说明书等文件资料(中文译文),还应提供原产地 证明和商检证明。 案例三 【背景材料】 某电力公司,承接某办公楼配电室安装工程,工程主 要内容有,高低压成套配电柜,电力变压器,插接母线,槽钢,高压电缆采 5 9 7 6 购及安装工程。 5 3 信 微 系 电力公司采购经理根据业主方采购有关规定,编制设备采购文件,部门工程师审核及项目经理审批后,实行采购。疫情原因导致 联 题 劳务人员无法从外省市来到该项目施押工,劳务失衡,劳务与施工要求脱节,配电柜安装无法按计划进行,电力公司对劳务人员实 准 精 行动态管理,调集本市劳务人员进行项目施工。 配电柜柜体安装固定好后,专业监理工程 师检查指出,部分配电柜安装不符合规范要求(如图二),施工人员按要求进行整改。 敷设配电柜信号传输线时,质检员巡视中,发 现信号传输线的线芯不符合设计要求。属不合格产品,要求施工人员停工,上报项 目部,施工人员按要求将已敷设的信号线全部拆除。 9 5 7 5 6 信 3 微 系 联 一 唯 【问题】 1. 设备采购文件的编制依据包括哪些文件?本项目设备采购文件审核人员是否正确? 2. 如何对劳务人员实施动态管理?对劳务工有何要求? 3. 配电柜整改的规范要求。柜体垂直度和盘面偏差分别是多少? 4. 不合格信号线缆如何处置? 查看答案 18 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 参考答案: 【第1问】 1-1.工程项目建设合同、设备请购书、采购计划及业主方对设备采购的相关规定文件。 1-2.采购文件审批不正确。经过编制、技术参数复核、进度(计划)工程师审核、经营(费控)工程师审核,由项目经理审 批后实施。 【第2问】 2-1.劳动力的动态管理是指根据生产任务和施工条件的变化对劳动力进行跟踪平衡、协调,以解决劳务失衡、劳务与生产要 求脱节的动态过程。 2-2.劳务工应遵守各项规章制度,并服从用工单位的工作安排,能胜任安排的各项的工作。从事特种作业岗位工作的,需持 有相应作业类别的特种作业操作有效证件,种类数量符合要求。 【第3问】 3-1.①柜体安装完毕后,每台柜体均应单独与基础型钢做接地保护连接,槽钢应有不少于两处接地。 ②柜体相互间接缝不应大于2mm。 ③变压器不应在型钢上。 5 9 3-2.柜体安装垂直度允许偏差不应大于1.5‰,6 7成列盘面偏差不应大于5mm。 5 3 信 【第4问】 微 系 (1)应及时停止该工序的施工作业或联停止材料使用,并进行标识隔离; 题 (2)应及时通知业主和监理; 押 准 精 (3)对于不合格的原材料,应联系供货单位提出更换或退货要求; (4)已经形成半成品或制成品的过 程产品,应组织相关人员进行评审,提出处置措施; (5)实施处置措施。 案例四 【背景材料】 A施工单位中标北方某石油液化项目,项目以冷换框架采用模块化 安装,将整个冷换框架分成4个模9 5 块,最大一个模块重132t,体 7 5 6 积12m*18m*26m。并在项目旁设立预制厂。 信 3 微 系 进行模块的钢结构制作、换热器安装、管道敷设、电缆桥架安装和照明灯具 安装等。由一项 联 目部对模块制造的质量、进度、安全等 唯 方面进行全过程管理。 A施工单位项目部进场后策划了节水、节地的绿色施工内容,组织单位工程绿色施工的施工阶段评价。对于预制厂的模块制造进行 了危险识别,识别了触电、物体打击等风险,监理工程师要求项目部完善策划。在气温-18C时订购的低合金钢材料运抵预制厂。 项目部质检员抽查了材料质量,并在材料下料切割时,抽查了刚才切割面有无裂纹和大于1mm缺棱,对变形的型材,在露天进行 了冷矫正。项目部质量经理发现问题后,及时进行了纠正。 模块制造完成后,采用一台750t履带吊和一台250t履带吊及平衡梁的抬吊方式安装就位。 模块制造费用表5,项目部用赢得值法分析项目的相关偏差,指导项目运行,经过4个月的紧张施工,单位工程陆续具备验收条件 。 19 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 【问题】 1. 项目部的绿色施工阶段策划还包括哪些内容?单位工程施工阶段的绿色施工评价由谁组织?并由哪些单位参加? 2. 项目部还应在预制厂识别出模块制造哪些风险? 3. 在型钢矫正和切割面检查方面有什么不妥和遗漏之处? 4. 吊装作业中的平衡梁有什么作用? 9 5 7 6 5 3 信 5. 第二月底到第三月底期间,项目进度超前微还是落后了多少万元?此期间项目盈利还是亏损了多少万元? 系 联 查看答案 题 押 准 精 参考答案: 【第1问】 1-1.还包括节材、节能和环境保护。 1-2.施工阶段评价由监理单位组织, 1-3.建设单位和项目部参加。 【第2问】 机械打击风险、脚手架风险、触电、爆炸、倒塌、辐射、起 重吊装、高空坠落风险。 9 5 7 【第3问】 5 6 信 3 3-1.遗漏:对刚才切割面应全数检查应无裂纹、夹渣、分层等缺陷和 大于1mm的缺棱。微 系 3-2.不妥。低合金结构钢在环境温度低于-12℃时不应进行冷矫正和冷弯曲 。 联 一 【第4问】 唯 (1)保持被吊设备的平衡,避免吊索损坏设备 (2)缩短吊索的高度,减小动滑轮的起吊高度 (3)减少设备起吊时所承受的水平压力,避免损坏设备 (4)多机抬吊时,合理分配或平衡各吊点的荷载。(6分) 【第5问】 5-1.项目进度: 二月底:SV=960-950=10; 三月底:SV=1350-1500=-150 在此期间进度落后,落后数值为:-150-10=-160万元; 此期间落后了160万元。 5-2.此期间价值: 二月底:CV=960-1080=-120; 20 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 三月底:CV=1350-1580=-230; 在此期间亏损:-230-(-120)=-110万元。 案例五 【背景材料】 某机电单位通过招标、总承包超高层商务楼机电安装工程。工程范围:建筑给排水、建筑电气、通风空调、消防、电梯。工程需 三联供机组、电梯、自动扶梯等主要设备由建设单位通过招标选厂家,且建设单位已与制造商签订三联供机组与设备的供货合同 。招标文件中,电梯、自动扶梯由电梯制造厂负责安装与运维。建设单位授权施工单位按主合同的招标条件与制造厂签订合同, 工期210d,不可延误。延误—天扣5万元人民币,因电梯、自动扶梯是特种设备,机电施工单位对电梯制造厂进行安装资质等内 容的审核并检查了制造厂提交的资料。自动扶梯进场验收合格,资料齐全,安装后,某台自动扶梯试运行时,发生传动故障,经 查是某个梯级轴(见下图)存在质量问题,影响了自动扶梯的安装精度和运行质量,损坏了中间传动环节,经制造厂提供零部件 返工返修,运行合格。使整个工期延误了14d。建设单 位扣罚了电梯施工单位的延误费用,机电施工单位对扣罚的费用提出异议。 5 9 7 6 5 3 信 微 系 联 题 押 准 精 【问题】 1. 三联供、电梯、自动扶梯分别由哪个单位负责监造? 9 5 7 5 6 信 3 2. 扶梯进场验收的技术资料提供哪些文件的复印件?随机文件有哪些? 微 系 联 3. 传动部位图123分别表示什么? 唯 一 4. 扶梯制造对安装精度产生影响的原因?哪些直接影响扶梯设备运行质量? 5. 建设单位应扣除施工单位多少延误费?对施工单位的处理是否正确? 为什么? 查看答案 参考答案: 【第1问】 三联供机组由建设单位监造,电梯和自动扶梯应由施工单位监造。 【第2问】 2-1.设备技术资料必须提供梯级或踏板的型式检验报告复印件,或 胶带的断裂强度证明文件复印件;对公共交通型自动扶梯 、自动人行道应有扶手带的断裂强度证书复印件。 21 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 2-2.随机技术文件有土建布置图,产品出厂合格证,装箱单,安装、使用维护说明书,动力电路和安全电路的电气原理图。 【第3问】 1是梯级踏板;2是梯级链;3是回转导轨。 【第4问】 4-1.扶梯制造对安装精度的影响主要是加工精度和装配精度。 5 4-2.装配精度,包括各运动部件之间的相对运动7 9精度,配合面之间的配合精度和接触质量。直接影响设备运行质量。 6 5 3 【第5问】 信 微 5-1.建设单位应扣除延误费用=5×14=7系0万 联 题 5-2.对施工单位的处理正确, 押 准 5-3.理由:自动扶梯是施工单位精与制造厂签订的合同,扶梯出现进度延误、质量问题应由施工单位承担,建设单位罚款正确 。 机电施工单位应根据合同的订立相关 条款,向制造厂追讨相关的费用。 2021年一建机电案例真题 9 5 7 案例一 5 6 信 3 微 【背景材料】 系 联 一 唯 某安装公司承接商务楼机电安装工程,工程内容:设备、管道和通风空调安装等;商 务 楼办公区域空调系统采用多联机组。 项目部在施工成本分析预测后,采取劳动定额管理,实行计件工资制:控制设备采购;在量、价方面控制材料采购控制施工机械租赁 等措施控制施工成本,使计划成本小于安装公司下达给项目部的目标成本。 项目部依据施工总进度计划,编制多联机组空调系统施工进度计划(见表3),报公司审批时被否定,要求重新编制。 在施工质量检查时,监理工程师要求项目部整改下列问题: (1)个别柔性短管长度为300mm,接缝采用粘接; (2)矩形柔性短管与风管连接采用抱箍固定; (3)柔性短管与法兰连接采用压板铆接,铆钉间距为100mm。 商务楼机电工程完成后,安装公司、设计单位和监理单位分别向建设单位提交报告,申请竣工验收,建设单位组织成立验收组, 22 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 制定验收方案。安装公司、设计单位和监理单位分别向建设单位移交了工程建设交工技术文件和监理文件。 【问题】 1.项目部主要采取了哪几类施工成本控制措施? 2.项目部编制的施工进度计划为什么被安装公司否定9 5?在制冷剂灌注前,制冷剂管道需要进行哪些试验? 7 6 5 3 信 3.监理工程师要求项目部整改的要求是否合理微?说明理由。 系 联 4.安装公司、设计单位、监理单位分别题向建设单位提交什么报告?设计单位需要交什么图纸?安装公司需要交什么保证书? 押 准 精 查看答案 参考答案: 【第1问】 人工费成本的控制措施、工程设备成本控制措施、 材料成本的控制措施、施工机械成本的控制措施。 【第2问】 2-1.否定原因:1.制冷剂灌注应在系统压力试验后进行,程 序错误。2.应先安装室外机再安装室内机,程序错误 2-2.制冷剂管道安装完毕,检查合格后,制冷剂灌注前应进行系 统管路强度、气密性试验、真空9试5验和充注制冷剂检漏试验 7 5 6 。 信 3 微 【第3问】 系 联 3-1.监理工程师要求项目部整改的要求合理。 唯 一 3-2.理由一:柔性短管的长度宜为150~250mm。 理由二:矩形柔性短管与风管连接不得采用抱箍固定的形式。 理由三:柔性短管与法兰组装宜采用压板铆接连接,铆钉间距宜为60~80mm。 【第4问】 4-1.安装公司提交竣工报告,设计单位提交工程质量检查报告,监理单位提交工程质量评估报告。 4-2.设计单位需完成竣工图纸; 4-3.安装公司需出具工程质量保修书。 案例二 【背景资料】 某施工单位承建一安装工程,项目地处南方,正值雨季。项目部进场后,编制施工进度计划、施工方案。方案中确定施工方法、 23 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 工艺要求及质量保证措施等,并对施工人员进行方案交底。 因工期紧张,设备提前到达施工现场。施工人员在循环水泵电动机安装接线时,发现接线盒内有水珠,擦拭后进行接线(如图1) 。 项目部在循环水泵单体试运转前,对电动机绝缘检查时,发现绝缘电阻不满足要求,采用电流加热干燥法对电动机进行干燥处理 ,用水银温度计测量温度时,被监理叫停。项目部整改后,严格控制干燥温度,绝缘电阻达到规范要求。试运转中检查电动机的 转向及杂声、机身及轴承温升均符合要求。 试运转完成后,项目部对电动机受潮原因调查分析,因电动机到货后未及时办理入库、露天存放未采取防护措施所致。为防止类 似事件发生,项目部加强了设备仓储管理,保证了后续施工的顺利进行。 5 9 7 6 5 3 信 微 系 联 题 押 准 精 【问题】 1.施工方案中的工序质量保证措施主要有哪些? 由谁负责向作业人员进行施工方案交底? 2.图1中的电动机为何种接线方式?电动机干燥处理时 为什么被监理叫停?应如何整改? 3.电动机试运转中还应检查哪些项目?如何改变电动机的转向 ? 4.到达现场的设备在检查验收合格后应如何管理?只能露天保管的 设备应采取哪些措施? 9 5 7 5 6 信 3 查看答案 微 系 联 一 唯 参考答案: 【第1问】 1-1.质量保证措施包括制定工序控制点,明确工序质量控制方法。 1-2.施工方案的编制人员应向施工作业人员进行施工方案交底。 【第2问】 2-1.三角形接线法。 2-2.电动机干燥处理时用水银温度计测量温度不正确。 2-3.干燥时不允许用水银温度计测量温度,应用酒精温度计、电阻温度计或温差热电偶。 【第3问】 3-1.还应检查: 1)换向器、滑环及电刷的工作情况正常; 2)振动; 24 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 3)空载运行时间。 3-2.在电源侧或电动机接线盒侧任意对调两根电源线即可。 【第4问】 4-1.及时办理入库手续,分别储存,进行标识;定期进行保养、维护;做好防火防盗工作;做好认真记录。 4-2.对保管在露天的设备应经常检查,采取防雨、防风措施。 案例三 【背景材料】 某工程公司采用EPC方式承包一供热站安装工程。工程内容包括:换热器、疏水泵、管道、电气及自动化安装等。 工程公司成立采购小组,根据工程施工进度、关键工作和主要设备进场时间采购设备、材料等物资,保证设备材料采购与施工进 度合理衔接。 疏水泵联轴器为过盈配合件,施工人员在装配时,将5 两个半联轴器一起转动,每转180°测量一次,并记录2个位置的径向位移值和 9 7 6 位于同一直径两端测点的轴向位移值。质量部门3 5对此提出异议,认为不符合规范要求,要求重新测量。 信 微 系 为加强施工现场的安全管理,及时处置突联发事件,工程公司升级了《生产安全事故应急救援预案》,并进行了应急预案的培训、 题 演练。取源部件到货后,工程公司进押行取源部件的安装。压力取源部件的取压点选择范围(见图2-1),温度取源部件在管道上开 准 精 孔焊接安装(见图2-2),在准备系统水压试验时,温度取源部件的安装被监理要求整改。 9 5 7 5 6 信 3 微 系 联 一 唯 【问题】 1.本工程中,工程公司应当多长时间组织一次现场处置方案演练?应急预案演练效果应由哪个单位来评估? 25 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 2.图2-1的取压点范围适用何种介质管道?说明温度取源部件安装被监理要求整改的理由。 3.联轴器是采用了哪种过盈装配方式?质量部门提出异议是否合理?写出正确的要求。 4.为保证项目整体进度,应优先采购哪些设备? 查看答案 参考答案: 【第1问】 1-1.工程公司应当每半年至少组织一次现场处置方案演练。 1-2. 应急预案演练组织单位应当对应急预案演练效果进行评估。 【第2问】 2-1. 蒸汽介质的管道。 2-2.理由一:温度取源部件顺着物料流向安装。 5 正确做法:温度取源部件与管道呈倾斜角度安装时7 9,宜逆着物料流向,取源部件轴线应与管道轴线相交。 6 5 理由二:温度取源部件在管道的焊缝上开孔焊信 3接。 微 正确做法:安装取源部件时,不应在设备系或管道的焊缝及其边缘上开孔及焊接。 联 题 【第3问】 押 准 3-1.加热装配法, 精 3-2.质量部门提出异议合理。 3-3.正确做法:将两个半联轴器一起转 动,应每转90测量一次,并记录5个位置的径向位移测量值和位于同一直径两端测点的 轴向测量值。 【第4问】 应优先采购换热器、疏水泵、电气设备和自动化仪 表设备。 案例 四 9 5 7 5 6 【背景材料】 信 3 微 系 A公司中标某工业改建工程,合同内容包含厂区所有的设备、工艺管线安装等 施工总承包一。 联 A公司进场后,根据工程特点,对工程合同 唯 进行分析管理,将其中亏损风险较大的部分埋地工艺管道(设计压力0.2MPa)施 工分 包给具有资质的B公司。 A公司对B公司进行合同交底后,A公司派出代表对B公司从施工准备、进场施工、工序交验、工程保修及技术方面进行了管理。 B公司进场后,由于建设单位无法提供原厂区埋地管线图,B公司在施工时挖断供水管道。造成A公司65万元材料浸水无法使用,机械停 滞总费用43万元,每天人员窝工费用4.8万元,工期延误25天。B公司机械停滞费18万元。管沟开挖完成后,当地发生疫情,导致所有员 工被集中隔离,产生总隔离费用54万元。为此A公司向建设单位提交了工期及费用索赔文件。 B公司在埋地钢管施工完成后,编制了该部分的液压清洗方案,方案因工艺管道的埋地部分设计未明确试验压力,拟采用0.3MPa的试验 压力进行试验,管道油清洗后采取保护措施,该方案被A公司否定。 A公司在卫生器具安装完成后,对某层卫生器具检验批的水平度及垂直度进行现场检验,共测量20点, 测量数据如表4所示 26 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 5 【问题】 7 9 6 5 3 信 1.A公司还应从哪些方面对B公司进行全过程微管理? 系 联 题 2.计算A公司可索赔的费用。索赔成立押的前提条件是什么? 准 精 3.该工程的埋地管道试验压力应为多少MPa?对清洗合格的管道应采取哪种保护措施? 4.卫生器具安装(见表4)是否合格?说明理由。 5.说明A公司要求工业管道安装(见图4)整改 的原因。 查看答案 参考答案: 9 5 7 【第1问】 信 3 5 6 微 还应从竣工验收、质量、安全、进度、工程款支付等进行全过程的管理。 系 联 【第2问】 一 唯 2-1:65+43+4.8×25+18=246 2-2:1)与合同对照,事件已造成了承包人工程项目成本的额外支出,或直接工期损失。 2)造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任。 3)承包人按合同规定的程序和时间提交索赔意向通知和索赔报告。 【第3问】 3-1.埋地钢管道的试验压力为0.4MPa。 3-2.油清洗合格后的管道,采取封闭或充氮保护措施。 【第4问】(24版教材删除) 4-1.卫生器具水平度不合格;垂直度合格。 4-2.卫生器具水平度检查点合格率80%,满足最多不超过20%的检查点可以超过允许偏差,但3.5/2=175%>150%,未满足 偏差不能超过允许值的150%,所以不合格。卫生器具垂直度检查点合格率有90%,且没有超过允许值的150%。 【第5问】 原因一:波纹管膨胀节内套有焊缝一端安装在水流流出端。 27 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 正确做法:波纹管膨胀节内套有焊缝的一端,水平管路上应安装在水流的流入端。 原因二:管道对口部位的平直度超差。 正确做法:管道对口部位平直度允许偏差应为1mm。(超纲) 原因三:法兰螺栓孔的位置不对。(超书) 正确做法:法兰螺栓孔应跨中布置。 案例五 【背景材料】 安装公司中标某化工建设项目压缩厂房安装工程,主要包括厂房内设备、工艺管道安装(到厂房外第一个法兰口)。厂房内主要 设备有压缩机组及32/5吨桥式起重机(跨度30.5m)。压缩机组由活塞式压缩机、汽轮机、联轴器、分离器、冷却器、润滑油站 、高位油箱、干气密封系统、控制系统等辅助设备、系统组成。 安装公司进场后,编制了工程《施工组织设计》及各项施工方案。《压缩机组安装方案》对安装所用计量器具进行了策划,计划 5 9 7 配备百分表、螺纹规、千分表、钢卷尺、钢板尺、6深度尺。监理工程师审核后,认为方案中计量器具的种类不能满足安装测量需 5 3 信 要,要求补充。 微 系 联 题 《桥式起重机安装安全专项施工方案押》的“验收要求”中,针对施工机械、施工材料、测量手段三项验收内容,明确了验收标准 准 、验收人员及验收程序。该方案在精专家论证时专家提出“验收要求”中验收内容不完整,需要补充。 在压缩机组安装过程中,检查发现钳工使用的计量器具无检定标识,但施工人员解释:在用的计量器具全部检定合格,检定报告及 检定合格证由计量员统一集中保管。 压缩机组地脚螺栓安装前,已将基础预留孔中的杂 物,地脚螺栓上的油污、氧化皮等清除干净,螺纹部分也按规定涂抹了油脂, 并按方案要求配置了垫铁,高度符合要求。在压缩机组 初步找平、找正,地脚螺栓孔灌浆前(如图5),监理工程师检查后,认为 压缩机组地脚螺栓和垫铁的安装存在质量问题,要求整改。 压缩机组安装完成后,按规定的运转时间进行了空负荷试运行,运 行中润滑油油压保持0.3MPa,曲轴9 5箱及机身内润滑油的温度不高 7 5 6 于65℃,各部位无异常。 信 3 微 系 联 一 唯 【问题】 1.本工程需办理特种设备安装告知的项目有哪几个?在哪个时间段办理安装告知? 2.桥式起重机安装方案论证时,还需要补充哪些验收内容?方案论证应由哪个单位来组织? 28 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 3.压缩机组安装方案中还需补充哪几种计量器具?安装现场计量器具的使用存在什么问题?应如何整改? 4.图5的垫铁和地脚螺栓安装存在哪些质量问题?整改后的检查应形成哪个质量记录(表)? 5.压缩机组空负荷试运转是否合格?说明理由。 查看答案 参考答案: 【第1问】 1-1.工艺管道安装、32/5吨桥式起重机安装 2-2.正式施工前。 【第2问】 2-1.还应补充施工人员、施工环境、安全设施等方面的验收内容。 2-2.安装公司组织专家论证。 【第3问】 9 5 7 6 5 3-1.塞尺、专用工具, 信 3 微 3-2.问题一:钳工使用的计量器具无检定系标识 联 整改:施工中使用的计量器具必须有合题格的检定标识。 押 准 问题二:施工用计量器具无明显标志标明计量器具所处的状态。 精 整改:计量器具应有明显的“合格 ”、“禁用”、“封存”等标明计量器具所处状态的标识。 【第4问】 4-1.问题一:平垫铁薄的在厚的下边。 整改:15mm的平垫铁应放在中间。 问题二:斜垫铁露出设备底座60mm。 整改:斜垫铁露出设备底座宜为10-50mm。 问题三:地脚螺栓距离孔壁10mm。 整改:地脚螺栓距离孔壁一般大于15mm。(超纲) 9 5 7 4-2.应形成隐蔽工程验收记录(表)。 5 6 信 3 【第5问】 微 系 5-1.合格。 联 一 唯 5-2.理由:运行中润滑油压不得小于0.1MPa,背景中是保持在0.3MPa,符合 要求 。 曲轴箱或机身内润滑油的温度不得高于70℃,背景中温度不高于65℃,符合要求。 2020年一建机电案例真题 案例一 【背景材料】 某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施 ,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,技术交底满足施工要求,但材料采购因资金问题影 29 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 响了施工进度。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图1),监理工程师 认为压力试验条件不符合规范规定,要求整改。由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位 同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道 系统进行了分析,符合质量要求。检查金属风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装 公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。 问题: 1、安装公司在施工准备和资源配置计划中哪几项完成的较好?哪几项需要改进? 2、图1中的水压试验有哪些不符合规范规定?写出正确的做法。 3、背景中的工艺管道系统的焊缝应采用哪几种检测方法?设计单位对工艺管道系统应如何分析? 4、监理工程师提出整改要求是否正确?说明理由。加固后的风管可按什么文件进行验收? 查看答案 5 9 7 6 5 3 信 参考答案: 微 系 联 【第1问】 1-1.该项目施工方案齐全,临时设施设置合理,施工人员按计划进场,技术交底满足施工要求,说明该公司在施 题 押 工准备时,技术准备和现场准备准做的比较充分,制定配置计划时,劳动力配置计划合理。 精 1-2.该项目在材料采购时因资金问题影响了施工进度,说明资金准备和物资配置计划不合理,需要改进。 【第2问】 2-1.图中只安装了1块压力表不符合要求;试验用压力表在检验周期内并已经校验合格,其精度不得低于1.6级,安 装的压力表不得少于两块。 2-2.加压系统的碳钢管与系统的不锈钢管道 直接连接不符合要求。碳钢管与不锈钢管道应采用不锈钢法兰或过渡接头连接。 【第3问】 3-1.应对背景中的工艺管道系统所有 环向、纵向对接焊缝进行100%射线检测和100%超声检测;对管道支承件与 管道组成件连接的焊缝应进行100%渗透检测或100 %磁粉检测。 3-2.设计单位对工艺管道系统应进行管道系统的柔性分 析。 【第4问】 4-1.监理工程师提出整改要求正确。因为相关规 范要求风管板材拼接的接缝应错开,不得有十字形接缝。 9 5 4-2.风管经过加固后,虽然改变外形尺寸但仍能满足安全及使用 功能要求,可按技术处理方案 5 6和7协商文件的要求予以验收。 信 3 微 系 联 一 案例二 唯 【背景资料】 A公司总承包2X660MW火力发电厂1#机组的建筑安装工程,工程包括:锅炉、汽轮发电机、水处理、脱硫系统等。A公司将水泵、 管道安装分包给B公司施工。B公司在凝结水泵初步找正后,即进行管道连接,因出口管道与设备不同心,无法正常对口,便用手拉葫芦 强制调整管道,被A公司制止。B公司整改后,并在联轴节上架设仪表监视设备位移,保证管道与水泵的安装质量。锅炉补给水管道设 计为埋地敷设,施工完毕自检合格后,以书面形式通知监理申请隐蔽工程验收。第二天进行土方回填时,被监理工程师制止。在未采取 任何技术措施的情况下,A公司对凝汽器汽侧进行了灌水试验(见图2),无泄漏,但造成部分弹簧支座因过载而损坏。返修后,进行汽 轮机组轴系对轮中心找正工作,经初找、复找验收合格。主体工程、辅助工程和公用设施按设计文件要求建成,单位工程验收合格后, 建设单位及时向政府有关部门申请项目的专项验收,并提供备案申报表、施工许可文件复印件及规定的相关材料等,项目通过专项验 收。 30 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 问题: 1、A公司为什么制止凝结水管道连接?B公司应如何进行整改?在联轴节上应架设哪种仪表监视设备位移? 2、说明监理工程师制止土方回填的理由。隐蔽工程验收通知内容有哪些? 5 3、写出凝汽器灌水试验前后的注意事项。灌水水位7 9应高出哪个部件?轴系中心复找工作应在凝汽器什么状态下进行? 6 5 3 信 4、建设工程项目投入试生产前和试生产阶段微应完成哪些专项验收? 系 联 题 查看答案 押 准 精 参考答案: 【第1问】 1-1.B公司在凝结水泵初步找 正后,即进行管道连接。且在连接时使用手拉葫芦强制对口,不符合规范要求,所以A公 司制止了B公司凝结水管道连接施工。 1-2.B公司在管道与凝结水泵连接前,应在自由状 态下检验法兰的平行度和同轴度,偏差应符合规定要求;在凝结水泵安装定位 并紧固地脚螺栓后再进行管道连接。连接时都不应使 凝结水泵承受附加外力。 1-3.管道与凝结水泵最终连接时,应在联轴节上架设百分 表监视机械设备位移。 【第2问】 2-1.锅炉补给水管道应在压力试验合格,并进行绝 热、防腐后回填,隐蔽工程属于停工待检点,应在监理单位的现场 9 5 见证下进行,所以监理工程师制止土方回填。 5 6 7 信 3 2-2.隐蔽工程验收通知内容包括:隐蔽验收的内容、隐蔽方式、验收时间和地点等。 微 系 【第3问】 3-1.就位在弹簧支座上的凝汽器,灌水试验前应加临时支撑。灌 水试验完成联后应及时把水放净。 一 3-2.灌水高度应充满整个冷却管的汽侧空间并高出顶部冷却管100mm,维持 24h应唯无渗漏。 3-3.轴系中心复找应在凝汽器灌水至模拟运行状态时进行。 【第4问】 4-1.建设工程项目投入试生产前应完成消防验收; 4-2.建设工程项目试生产阶段应完成安全设施验收及环境保护验收。 案例三 【背景材料】 某生物新材料项目由A公司总承包,A公司项目部经理在策划组织机构时,项目部根据项目的大小和具体情况配备了项目部技术人员, 满足了技术管理要求。项目中的料仓盛装的浆糊流体介质温约42℃,料仓外壁保温材料为半硬质岩棉材料。料仓由ABCD四块不锈 钢壁板组焊而成。尺寸和安装位置如图3所示。门吊架横梁上挂设4只手拉葫芦,通过卸扣、钢丝绳吊索与料仓壁板上吊耳(材料为Q 235)连接成吊装系统。料仓的吊装顺序为:A、C→B、D;料仓四块不锈钢焊接方法是焊条电弧焊。设计要求:料仓正方形出料口连接 31 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 法兰安装水平允许偏差≤1mm,对角线允许偏差≤2mm,中心位置允许偏差≤1.5mm。料仓工程质量检查时,质量员提出吊耳与料仓 壁板为异种钢焊接,违反"禁止不锈钢与碳素钢接触”的规定。项目部对料仓临时吊耳进行了标识和记录,根据材质和严重程度编制并 提交了质量问题调查报告,及时返修后,质量验收合格。 问题: 5 9 7 6 1、项目经理根据项目大小和具体情况如何配备技5术人员?保温材料到达施工现场应检查哪些质量证明文件? 3 信 微 系 2、分析图3中存在哪些安全事故危险源?不锈钢壁板组对焊接作业过程中存在哪些职业健康危害因素? 联 题 押 3、料仓出料口端平面高基准和纵横准中心线的测量应分别使用哪种测量仪器? 精 4、项目部编制的吊耳质量问题调查报告应及时提交给哪些单位? 查看答案 参考答案: 【第1问】 1-1.项目经理应根据项目大小和具体情况,按 分部、分项工程和专业配备技术人员;施工员、质量员要根据项目专业 情况配备,安全员要根据项目大小配备;必须持证上岗。 1-2.到达施工现场的保温材料,必须检查其出厂合格证书或化验 、物性试验记录,不符合设计性能要9 5 求的不予使用,有疑义时必 7 5 6 须做抽样复核。 信 3 微 【第2问】 2-1.图3中存在危险源包括:高空作业、高空物体坠落、受限空 间作业、机械伤系害、X射线辐射、吸入有害烟雾等。 联 2-2.不锈钢壁板组对焊接作业过程中存在的职业健康危害因素: 1)焊接作业产 生的金 唯 一属烟雾。 2)受限空间焊接作业。 3)长期 的高温环境作业。 【第3问】 料仓出料口端平面高基准应使用水准仪测量;纵横中心线应使用经纬仪测量。 【第4问】 项目部编制的吊耳质量问题调查报告应及时提交给建设单位、监理单位和本单位管理部门。 案例四 【背景材料】 A公司承包某商务园区电气工程,工程容10/0.4-LN9731型变电所、供电线路,室内电气主要设备(三相变压器、开关柜)由建设单 位采购,设备已运抵施工现场,其他设备材料由A公司采购。A公司依据施工图、资源配置计划编制了10/0.4-LN9731型变电所安 装工作的逻辑关系及持续时间图。 A公司将3000M电缆排管分包B公司,预计单价130元/m,工期30天,B公司签订合同后第15天结束前,A公司检查电缆排管施工 32 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 进度,B公司完成电缆排管1000m,但支付B公司工程进度款累计已达200000元,A公司对B公司警告,要求加快进变。 A公司对B 公司进行质量管理协调,编制质量检验计划与电缆排管施工进度计划一致,A公司检查电缆型号、规格、绝缘电阻和绝缘试验均符 合要求,在电缆排管检查合格后按施工图进行电缆敷设,供电线路设计要求完成。 变电所设备安装后,变压器及高压电器进行了 交接试验,在额定电压下对变电器进行冲击合闸验收3次,每次间隔时间3min,无异常现象,A公司认为交接试验合格,被监理工 程师提出异议,要求重新冲击合闸试验。 建设单位要求变电所单独验收,给商务园区供电,A公司的整理变电所工程验资料,在试运行验收中,有一台变压器运行噪声较大 ,经有关部门检查分析及A公司提供施工文件明,不属于安装质量问题,后经变压器厂家调整处理通过验收。 5 9 7 6 5 3 信 微 系 联 题 押 准 问题: 精 1、按表计算变电所安装计划工期,如 果每项工作都按表压缩天数,变电所安装最多可以压缩到多少天? 2、计算B公司电排管CPI、SPI,判断B公司电 缆排管工进度提前还是落后。 3、电缆排管施工中的质量管理协调,有哪些同步性 作用?10kV电力电缆应做哪些试验? 4、变压器高低压的绝缘电阻测量应分别用多少伏的兆欧 表?监理工程师为什么提出异议?写出正确的冲击合闸试验要求。 5、变电所工程是否可以单独验收?试运行验收中发生的问题A公 司可提供哪些施工文件来证明不是安装质量问题? 9 5 7 5 6 查看答案 信 3 微 系 联 一 参考答案: 唯 【第1问】 1-1.变电所安装计划工期为58天. 1-2.如果每项工作都按表压缩天数,变电所安装最多可以压缩到48天 【第2问】 2-1.B公司电缆排管CPI=BCWP/ACWP=130×1000/200000=0.65 2-2.B公司电缆排管SPI=BCWP/BCWS=130×1000/130×1500=0.67 2-3.SPI<1,B公司电缆排管施工进度落后 【第3问】 3-1.排管施工中的质量管理协调,作用于质量检查或验收记录的形成与施工实体进度形成的同步性 3-2.10kV电力电缆应做的试验包括: 交流耐压和直流泄漏试验。 【第4问】 4-1.用2500V兆欧表测量高压的绝缘电阻,用500V兆欧表测量低压的绝缘电阻。 4-2.监理工程师提出异议是因为冲击合闸的次数和每次的间隔时间,都不符合相关规范要求。 4-3.正确的冲击合闸试验要求:在额定电压下对变压器的冲击合闸试验,应进行5次,每次间隔时间为5min,应无异常现象 【第5问】 5-1.变电所工程可以单独验收 5-2.A公同可提供的文件包括合同文件、设计文件、施工记录和变压器安装技术说明书 33 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 案例五 【背景材料】 某施工单位承接了一处500kt/d的金属矿综合回收技术改造项目。该项目的熔炼房内设计有一台桥式起重机 (额定起重量50t,跨度1 9米),方案采用直立桅杆吊装系统进行设备就位安装。 工程中的氧气输送管道设计压力为0.8Mpa,材质: 20#钢,304不锈钢,321 不锈钢。 规格主要有φ377、φ325,φ159, φ108, φ89, φ76。制氧站在地上管网及底吹、阳极炉、鼓风机房界内工艺管道共约1 500m。 施工单位编制了施工组织设计及各项施工方案,经审批通过,在氧气管道安装合格具备压力试验条件后,对管道系统进行了 强度试验。用氮气作为试验介质,先缓慢升压到设计压力的50%,经检查无异常,以10%试压压力逐级升压,每级稳压3min,直到试验压 力,稳压10min。降到设计压力,检查管道无泄漏。 为了保证富氧底吹炉内衬的砌筑质量,施工单位对砌筑过程中的质量问题进行 了现场调查并统计了质量问题(见下表),针对质量问题用因果分析图找出了主要原因。 问题: 1、本工程的哪个设备安装应编制危大工程专项施工方案?该专项方案编制后必须经过哪个步骤才能实施? 5 2、施工单位承接本项目应具有哪些特种设备的施工9许可? 7 6 5 3 信 3、影响富氧底吹炉砌筑的主要质量问题有哪微几个?累计频率是多少?找到质量问题的主要原因之后要做什么工作? 系 联 4、直立单杆吊装系统由哪几部分组成?题卷扬机走绳,桅杆缆风绳和起重机捆绑绳的安全系数分别应不小于多少? 押 准 精 5、氧气管道的酸洗钝化有哪些工序内容?计算氧气管道采用氮气的试验压力。 查看答案 参考答案: 【第1问】 1-1.桥式起重机的安装应编制专项施工方 案。 1-2.专项方案编制后,应当通过施工单位审核和总监理 工程师审查,由施工单位组织召开专家论证后才能实施。 【第2问】施工单位承接本项目应具备特种设备的施工许可包 括: 9 5 2-1. GC2级压力管道安装许可。 5 6 7 信 3 2-2.起重机安装许可。 微 系 【第3问】 3-1.影响富氧底吹炉砌筑的主要质量问题是错牙和第二个质量 问题 (前两个联质量问题)。 一 3-2.累计频率是80.6%。 唯 3-3.找到质量问题的主要原因之后要确定根据质量问题的范围、性质、原因和影 响程度,确定处置方案,并经建设单位、监 理单位同意并批准。 【第4问】 4-1.直立单桅杆吊装系统由桅杆、缆风系统、提升系统、托排滚杠系统、牵引溜尾系统等组成。 4-2.卷扬机走绳的安全系数应不小于5,桅杆缆风绳的安全系数应不小于3.5,起重机捆绑绳的安全系数应不小于6。 【第5问】 5-1.氧气管道的酸洗钝化的工艺包括:脱脂去油、酸洗、水洗、钝化、水洗、无油压缩空气吹干。 5-2.氧气管道采用氮气的试验压力=0.8x1.15=0.92Mpa. 下方扫码,免费获取一建近5年完整版真题 34 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795233网校(www.233.com):面向建筑工程、金融财会、职业资格等考证人群,提 二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:356795 供视频课程、报考指导、免费题库等考试培训服务。 5 9 7 6 5 3 信 微 系 联 题 押 准 精 9 5 7 5 6 信 3 微 系 联 一 唯 35 / 35 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:356795
