11.2 水利工程验收[模块16]
[模块16]案例考点:(六类18个考点)
1.法人验收(A.第1根箭头;B.第2根箭头;C.第3根箭头;D.第4根箭头;E.两个矩形框)
2.政府验收(A.第1根箭头;B.第2根箭头;C.第3根箭头;D.两个矩形框)
3.竣工验收(A.时间节点;B.自查、备查单位;C.验收委员会)

4.交接、移交(A.交接;B.保修书内容;C.移交)
5.专项验收(A.竣工图;B.档案验收)

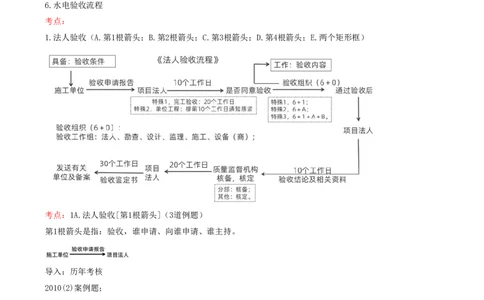

6.水电验收流程
考点:
1.法人验收(A.第1根箭头;B.第2根箭头;C.第3根箭头;D.第4根箭头;E.两个矩形框)
考点:1A.法人验收[第1根箭头](3道例题)
第1根箭头是指:验收,谁申请、向谁申请、谁主持。
导入:历年考核
2010(2)案例题;
2017(1)案例题;
2017(2)案例题。

例题1(1A.法人验收[第1根箭头])--2010(2)1.4
背景:
事件3:2009年9月6日,合同工程完成后,施工单位向监理单位提出了合同工程<完工验收>申请。随后,监理单
位主持进行了验收。
问题:4.指出事件3中的不妥之处并改正。答案:4.(满分4分)
向监理单位提出验收申请不妥(1分),应向项目法人提出验收申请(1分);
监理单位主持验收不妥(1分),应是项目法人主持验收(1分)。
例题2(1A.法人验收[第1根箭头])--2017(2)2.4
背景:
事件4:单位工程完工后,施工单位向项目法人申请进行<单位工程>验收,项目法人拟委托监理单位主持单位工
程验收工作,监理单位提出,单位工程质量评定工作应在单位工程验收后,将依据单位工程验收的结论进行评定。
问题:4.指出并改正事件4中的不妥之处。
答案:4.(满分4分)
➊项目法人拟委托监理单位主持单位工程验收工作不妥(1分),单位工程验收应由项目法人主持(1分);
➋单位工程质量评定工作应在单位工程验收后,将依据单位工程验收的结论进行评定不妥(1分),单位工程验
收应在单位工程施工质量检验与评定的基础上进行,即先进行单位工程质量评定工作(1分)。
小技巧:
看到“前”字,箭头往前走,→;
看到“后”字,箭头在后头,←。
原题:单位工程质量评定工作应在单位工程验收后,
转为箭头形式:
质量评定←工程验收,
例题3(1A.法人验收[第1根箭头])--2017(1)3.2
背景:某大(2)型水库枢纽工程由混凝土面板堆石坝、泄洪洞、电站等建筑物组成。工程实施过程中发生如下
事件:
事件二:大坝基础工程完工后,验收主持单位组织制定了<分部工程>验收工作方案,部分内容如下:
(1)由<监理>单位向项目<法人>提交验收申请报告;
(2)验收工作由<质量监督机构>主持;
(3)验收工作组由项目法人、设计、监理、施工单位代表组成;
(4)分部工程验收通过后,由项目法人将验收质量结论和相关资料报质量监督机构核定。
问题:2.指出并改正事件二中分部工程验收工作方案的不妥之处。
答案:2.(满分6分)
➊由监理单位向项目法人提交验收申请报告不妥(1分);应由施工单位提交验收申请报告(1分);
➋验收由质量监督机构主持不妥(1分);验收应由项目法人(或委托监理单位)主持(1分);
➌验收工作组代表组成不妥(1分);验收工作组成员应由项目法人、勘测、设计、监理、施工等单位代表组成

(1分)。考点:1B.法人验收[第2根箭头]
第2根箭头是指,<121>箭头,分别是10个工作日、20个工作日、10个工作日。
例题(1B.法人验收[第2根箭头])--2021(1)5.6(部分题干)
背景:

2019年5月30日,进行了泵站<单位工程>验收,在验收过程中发生了如下事件:
(3)项目法人提前13天向质量和安全监督机构送达了泵站单位工程验收的通知,验收时现场未见质量和安全监
督机构工作人员。
问题:6.指出泵站单位工程验收中(3)的错误之处,并提出正确做法。
答案:6.
(3)错误之处:验收时未见质量和安全监督机构工作人员。
(3)正确做法:单位工程验收时质量和安全监督机构应派员列席验收会议。
考点:1C.法人验收[第3根箭头](3道例题)
第3根箭头是指:谁参加、谁列席
导入:历年考核
2011(2)案例题;2015(1)案例题;
2017(1)案例题;2017(1)案例题;
2018(1)案例题;2021(1)案例题。
例题1(1C.法人验收[第3根箭头])--2017(1)3.2
背景:事件二:<分部工程>验收工作方案,部分内容如下:
(1)由监理单位向项目法人提交验收申请报告;
(2)验收工作由质量监督机构主持;
(3)验收<工作组>由项目法人、设计、监理、施工单位代表组成;
(4)分部工程验收通过后,由项目法人将验收质量结论和相关资料报质量监督机构核定。
问题:2.指出并改正事件二中分部工程验收工作方案的不妥之处。答案:3.(部分答案)
(3)验收工作组代表组成不妥(1分);验收工作组成员应由项目法人、勘测、设计、监理、施工、主要设备制
造商等单位代表组成(1分)。
例题2(1C.法人验收[第3根箭头])--2017(1)5.4
背景:
事件二:溢洪道<单位工程>完工后,项目法人主持单位工程验收,并成立了由项目法人、设计、施工、监理等单
位组成的验收<工作组>。经评定,该单位工程施工质量等级为合格,其中工程外观质量得分率为75%。
问题:4.溢洪道单位工程验收<工作组>中,除事件二所列单位外,还应包括哪些单位的代表?单位工程验收时,
有哪些单位可以<列席>验收会议?
答案:4.(满分5分)
➊还应包括单位工程验收工作组还应包括勘测(1分)、主要设备制造商(1分)和运行管理单位(1分)的代表。
(每项1分,满分3分)
➋可以列席验收会议:质量和安全监督机构应派员列席验收会议(1分),法人验收监督管理机关可视情况决定
是否列席验收会议(1分)。(每项1分,满分2分)
例题3(1C.法人验收[第3根箭头])--2011(2)4.5
背景:
事件4:该<单位工程>完工后,项目法人主持进行了单位工程验收。验收<工作组>由项目法人、勘测、设计、监
理、施工、质量和安全监督机构、运行管理单位、法人验收监督管理机关等单位的代表及上述单位外的3名特邀
专家组成。
问题:5.根据事件4,指出该单位工程验收<工作组>组成方面的不妥之处。
答案:5.(满分4分)
单位工程验收工作组组成单位不应包括法人验收监督管理机关(2分)、质量和安全监督机构(2分)。
考点:1D.法人验收[第4根箭头]
第4根箭头是指:核备、核定。

例题1(1D.法人验收[第4根箭头])--2017(1)3.2
背景:(部分题目背景)
(2)某大型水库枢纽工程,大坝基础工程完工后进行<分部工程>验收。(4)分部工程验收通过后,由项目法人将验收质量结论和相关资料报质量监督机构<核定>。
问题:指出(4)是否正确,并说明理由。
答案:
➊正确;➋某大(2)型水库枢纽工程→“大型”,大坝基础工程完工后→“主要分部工程”,符合双VIP标准,
动词是“核定”,所以正确。

例题2(1D.法人验收[第4根箭头])--2023(1)4.5
背景:
事件四:...///略,项目法人组建了合同工程完工验收工作组,监理单位主持了完工验收,通过了《完工验收鉴
定书》,《完工验收鉴定书》按照规程进行了分发和备案。
问题:5.事件四中,指出并改正合同工程完工验收组织不妥之处,写出《合同工程验收鉴定书》分发及备案的具
体规定?
答案:5.
➊事件四中,监理单位主持了完工验收不妥。正确:项目法人主持完工验收。
➋分发规定:正本数量可按Ⓐ参加验收单位、Ⓑ质量和安全监督机构、Ⓒ法人验收监督管理机关各一份以及归档
所需要的份数确定。
➌备案规定:自验收鉴定书通过之日起30个工作日内,应由项目法人发送有关单位,并报送法人验收监督管理机
关备案。

考点:1A+1B+1C+1D[综合题]
2021(1)5.6,考核了全部4根箭头。
例题(1A+1B+1C+1D[综合题])--2021(1)5.6
背景:2019年5月30日,进行了泵站<单位工程>验收,验收依据为《水利水电建设工程验收规程》(SL223-2008)。
在验收过程中发生了如下事件:
(1)项目法人委托监理单位主持泵站的单位工程验收。
(2)验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商、运行管理等单位的代表组
成,还邀请了上述单位以外的专家参加。
(3)
➊项目法人提前13天向质量和安全监督机构送达了泵站单位工程验收的通知,
➋验收时现场未见质量和安全监督机构工作人员。
(4)泵站单位工程验收后,项目法人在规定的时间内将验收质量结论和相关资料报质量和安全监督机构进行了
核备。问题:6.指出泵站单位工程验收中的错误之处,并提出正确做法。
答案:6.(满分6分)
错误1:监理单位主持单位工程验收。正确做法:单位工程验收应由项目法人主持。(2分)
错误2:验收时未见质量和安全监督机构工作人员。正确做法:单位工程验收时质量和安全监督机构应派员列席
验收会议。(2分)
错误3:将验收质量结论和相关资料报质量和安全监督机构进行核备。正确做法:应将验收质量结论和相关资料

报质量和安全监督机构进行核定。(2分)
考点:1E.法人验收[两个矩形框](5道例题)
两个矩形框:验收条件和验收内容。
导入:历年考核
2013(2)、2017(1)案例题; 2012(2)案例题;
2014(1)案例题; 2012[10月](2)案例题;
2017(1)案例题。

分部工程 单位工程 完工验收
(1)合同范围内的工程项目已按合
同约定完成。
(1)所有单元工程已完
(2)工程已按规定进行了有关验收。
成。
(3)观测仪器和设备已测得初始值
(2)已完单元工程施工 (1)所有分部工程已完建并验收合格。
验 及施工期各项观测值:
质量经评定全部合格, (2)分部工程验收遗留问题已处理完
收 (4)工程质量缺陷已按要求进行赴
有关质量缺陷已处理完 毕并通过验收,未处理的遗留问题不影
条 理。
毕或有监理机构批准的 响单位工程质量评定并有处理意见。
件 (5)工程完工<结算>已完成。
处理意见。 (3)合同约定的其他条件。
(6)施工现场已经进行<清理>。
(3)合同约定的其他条
(7)需移交项目法人的档案资料已
件。
按要求<整理>完毕。
(8)合同约定的其他条件。

分部工程 单位工程 完工验收(1)检查合同范围内工程项目和
工作完成情况。
(2)检查施工现场<清理>情况。
(1)检查工程是否按批准的设计内容完 (3)检查已投入使用工程运行情
(1)检查工程是否达到 成。 况。
设计标准或合同约定标 (2)评定工程施工质量等级。 (4)检查验收资料<整理>情况。
准的要求。 (3)检查分部工程验收遗留问题处理情况 (5)鉴定工程施工质量。
验收
(2)评定工程施工质量 及相关记录。 (4)检查工程完工<结算>情况。
内容
等级。 (4)对验收中发现的问题提出处理意见。 (5)检查历次验收遗留问题的处
(3)对验收中发现的问 (5)单位工程投入使用验收除完成以上工 理情况。
题提出处理意见。 作内容外,还应对工程是否具备安全运行 (6)对验收中发现的问题提出处
条件进行检查。 理意见。
(7)确定合同工程完工日期。
(8)讨论并通过合同工程完工验
收鉴定书。
例题1(1E.法人验收[两个矩形框])--2013(2)4.4
背景:
事件4:分部工程完成后,施工单位向项目法人提交了分部工程验收申请报告,项目法人根据工程完成情况同意
进行验收。
问题:该<分部工程>验收应具备的条件有哪些?
答案:4.(满分3分)
闸室段分部工程验收应具备以下条件:
所有单元工程已完成(1分);
已完单元工程施工质量经评定全部合格(1分),
有关质量缺陷已处理完毕或有监理机构批准的处理意见(1分);
合同约定的其他条件。
例题2(1E.法人验收[两个矩形框])--2014(1)5.5
背景:
事件五:施工至2013年5月底,本合同段范围内容的工程项目已全部完成,所包括分部工程已通过了验收,设计
要求的变形观测点已测得初始值并在施工期进行了观测,施工中未发生质量缺陷。据此,施工单位向项目法人申
请合同工程完工验收。
问题:5.根据《水利水电建设工程验收规程》(SL223—2008),除事件五所述内容外,合同工程<完工验收>还应具备哪些条件?
答案:5.(满分6分)
合同项目已按合同约定完成(1分);单位工程验收(1分);工程质量缺陷已按要求处理(1分);工程完工结
算已完成(1分);施工现场已经进行清理(1分);档案资料已按要求整理完毕(1分)。
(本题是:2014(1)5.5、2024(1)2.4、2024(1B)5.5案例)
例题3(1E.法人验收[两个矩形框])--2012(2)2.4
背景:
工程完工后,项目法人主持进行单位工程验收,验收主收工作包括对验收中发现的问题提出处理意见等内容。
问题:4.本工程进行<单位验收>,验收工作除背景材料中给出的内容除外,还应该进行哪些主要工作?
答案:4.(满分3分)
单位工程验收内容:
1)检查工程是否按批准的设计内容完成(1分);
2)评定工程施工质量等级(1分);
3)检查分部工程验收遗留问题处理情况及相关记录(1分)。
例题4(1E.法人验收[两个矩形框])--2012[10月](2)2.4
背景:分部工程完成后,项目法人主持进行了分部工程验收,并形成“分部工程验收鉴定书”,鉴定书主要内容
包括开完工日期、质量事故及缺陷处理、保留意见等。
问题:4.根据《水利水电建设工程验收规程》(SL223-2008),鉴定书除背景材料中给出的主要内容外,还有哪
些内容需要填写?
答案:4.(满分3分)
分部工程验收鉴定书还需填写如下内容:1)拟验工程质量评定;2)存在问题及处理意见;3)验收结论(3分)。
例题5(1E.法人验收[两个矩形框])--2017(1)5.3
背景:工程建设过程中发生下列事件:
事件二:溢洪道单位工程完工后,项目法人主持单位工程验收,并成立了由项目法人、设计、施工、监理等单位
组成的验收工作组。经评定,该单位工程施工质量等级为合格,其中工程外观质量得分率为75%。
问题:3.根据事件二溢洪道单位工程施工质量评定结果,请写出验收鉴定书中验收结论的主要内容。
(本题是以单位工程验收来搭台,但是本质是考“质量评定”)
答案:3.(满分5分)
1)所含分部工程质量全部合格(1分)。

2)质量事故已按要求进行处理(1分)。3)工程外观质量得分率为75%(1分)。
4)单位工程施工质量检验与评定资料基本齐全(1分)。
5)工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求(1分)。
解析:对比,2017(1)5.3:题目太精彩了,一个是“验收鉴定书中验收结论”,一个是考“鉴定书”的内容,对
比2012年[10月](2)2.4,你认为是考验收吗,NO.NO.NO.,这题和验收一毛钱关系都没有,是考单位工程质量
评定。
考点:2.政府验收
(A.第1根箭头;B.第2根箭头;C.第3根箭头;D.两个矩形框)
考点:2A.政府验收[第1根箭头]
例题1(2A.政府验收[第1根箭头])--2018(1)1.5
背景:无。
问题:5.根据《水利水电建设工程验收规程》(SL 223-2008)规定,该水库在蓄水前应进行哪项阶段验收?该
验收应由哪个单位主持?施工单位应以何种身份参与该验收?
答案:5.(总分3分)
➊水库蓄水前应进行下闸蓄水<阶段>验收;➋该验收应由<竣工验收主持单位>或其委托的单位主持;➌施工单位
应派代表参加阶段验收,并作为<被验收单位>在验收鉴定书上签字。(每项1分)
例题2(2A.政府验收[第1根箭头])--2016(1)5.6
背景:项目<法人>主持进行了该枢纽工程<导流验收(阶段验收)>,验收委员会由竣工验收主持单位、设计单位、
监理单位、质量和安全监督机构、地方人民政府有关部门、运行管理单位的代表及相关专家组成。
问题:6.根据《水利水电建设工程验收规程》指出并改正事件五中导(截)流验收组织不妥之处。
答案:6.(满分4分)
➊不妥之处:项目法人主持进行了该枢纽工程导截流验收(1分)。改正:应由<竣工验收主持>单位或其委托的单位主持(1分)。➋略...///。
例题3(2A.政府验收[第1根箭头])--2020(1)4.6
背景:事件三:项目<法人>主持了泵站<首台机组启动>验收,工程所在地区电力部门代表参加了验收委员会。泵
站机组带额定负荷7天内累计运行了42小时,机组无故障停机次数3次。在机组启动试运行完成前,验收主持单位
组织了技术预验收。
问题:6.指出事件三中的错误之处,说明理由。
答案:6.(民答)
错误一:项目法人主持了泵站首台机组启动验收;理由:首(末)台机组启动验收应由竣工验收主持单位或其委
托单位组织的机组启动验收委员会负责; 错误二:略...。

例题4(2A.政府验收[第1根箭头])--2011(1)4.4
背景:工程具备竣工验收条件后,竣工验收主持单位组织了工程竣工验收,项目法人随后主持了<档案>专项正式
验收,并将档案专项验收意见提交竣工验收委员会。
问题:4.按验收主持单位分类,本工程档案验收属于哪类验收?指出并改正档案专项正式验收组织中的不妥之处。
答案:4.(满分7分)
➊属于政府验收(2分);➋不妥之处:项目法人主持档案验收不妥(1分),➌改正:略...(4分)
(该知识点教材已经删除)
考点:2B.政府验收[第2根箭头]
例题(2B.政府验收[第2根箭头])--2022(1)4.5
背景:
事件三:导流隧洞施工完成且具备过流条件,项目法人根据阶段验收的要求,向阶段验收主持单位提出了阶段验
收申请报告。验收主持单位在收到申请报告后第25个工作日决定同意阶段验收,并成立了由验收主持单位和有关
专家参加的阶段验收委员会。
问题:5.指出事件三中的不妥之处,说明理由。除阶段验收主持单位和有关专家外,阶段验收委员会的组成还应
包括哪些人员?
答案:5.(满分5分)
(1)不妥之处:第25个工作日决定同意阶段验收(1分)。
理由:验收主持单位应自收到验收申请报告之日起20个工作日内决定是否同意进行阶段验收(1分)。
(2)略...///(3分)考点:2C.政府验收[第3根箭头]
例题1(2C.政府验收[第3根箭头])--2022(1)4.5
背景:
事件三:导流隧洞施工完成且具备过流条件,项目法人根据阶段验收的要求,向阶段验收主持单位提出了阶段验
收申请报告。验收主持单位在收到申请报告后第25个工作日决定同意阶段验收,并成立了由验收主持单位和有关
专家参加的阶段验收委员会。
问题:5.指出事件三中的不妥之处,说明理由。除阶段验收主持单位和有关专家外,<阶段验收委员会>的组成还
应包括哪些人员?
答案:5.(满分5分)
➊略...///(2分)
➋除阶段验收主持单位和有关专家外,阶段验收<委员会>的组成还包括质量和安全监督机构、运行管理单位的代
表。
(3分)
例题2(2C.政府验收[第3根箭头])--2013(1)3.4
背景:
事件四:工程完工后,竣工验收主持单位组织了<竣工验收>,成立了竣工验收委员会。验收<委员会>由竣工验收
主持单位、有关地方人民政府和部门、有关水行政主管部门和流域管理机构、质量和安全监督机构、项目法人、
设计单位、运行管理单位等的代表及有关专家组成。竣工验收委员会同意质量监督机构的质量核定意见,工程质
量等级为优良。
问题:4.指出事件四中的不妥之处,并改正。
答案:4.(满分4分)

➊验收委员会组成人员不妥(1分),不应包括项目法人和设计单位代表(1分)。
➋验收委员会认定质量结论为优良不妥(1分),质量结论应为合格(1分)。
(本题是,2013(1)3.4、2016(1)5.6案例题)
例题3(2C.政府验收[第3根箭头])--2016(1)5.6
背景:项目法人<主持>进行了该枢纽工程<导流验收>,验收委员会由竣工验收主持单位、设计单位、监理单位、
质量和安全监督机构、地方人民政府有关部门、运行管理单位的代表及相关专家组成。
问题:6.根据《水利水电建设工程验收规程》指出并改正事件五中导(截)流验收组织不妥之处。答案:6.(满分4分)
➊略...。
➋不妥之处:设计、监理单位为验收委员会成员(1分)。改正:应是被验收单位(1分)。
例题4(2C.政府验收[第3根箭头])--2015(1)5.6
背景:
事件五:项目法人按照《水利水电建设工程验收规程》(SL223—2008)的规定,组织了水电站工程<单位工程>
验收,施工单位、监理单位和设计单位作为<被验收>单位参加了验收会议。
问题:6.指出事件五中的不妥之处,并说明理由。
答案:6.(满分4分)
➊不妥之处:施工、监理和设计单位作为被验收单位不妥;
➋理由:应是验收<工作组>成员单位。
考点:2D.政府验收[两个矩形框]
例题1(2D.政府验收[两个矩形框])--2016(1)5.5
背景:
事件5:本枢纽工程导流验收前,经检查,验收条件全部具备,其中包括:
(1)截流后壅高水位以下的移民搬迁安置和库底清理已完成并通过验收;
(2)碍航问题已得到解决;
(3)满足截流要求的水下隐蔽工程已完成等。
问题:5.根据《水利水电建设工程验收规程》,补充说明事件5中导(截)流验收具备的其他条件。
答案:5.(满分6分)
导流验收具备的条件有:
1)导流工程已基本完成,具备过流条件;
2)截流设计已获批准,截流方案已编制完成;
3)工程度汛方案已经有管辖权的防汛指挥部分批准。
例题2(2D.政府验收[两个矩形框])--2022(1B)1.4(记忆)
背景:无;
问题:4.通水验收的内容包括什么。
答案:4.
通水验收的内容,通水验收工作包括以下主要内容:(1)检查已完工程是否满足通水的要求。(2)检查建设征
地、移民搬迁安置和清障完成情况。(3)检查通水准备工作落实情况。(4)鉴定与通水有关的工程施工质量。(5)对验收中发现的问题提出处理意见。(6)讨论并通过阶段验收鉴定书。
例题3(2D.政府验收[两个矩形框])--2020(1)4.6
背景:
事件三:项目法人主持了泵站<首台>机组启动验收,工程所在地区电力部门代表参加了验收委员会。泵站机组带
额定负荷7天内累计运行了42小时,机组无故障停机次数3次。在机组启动试运行完成前,验收主持单位组织了技
术预验收。
问题:6.根据《水利水电建设工程验收规程》(SL232008),指出事件三中的错误之处,说明理由。
答案:6.(官方)
错误之一:泵站机组带额定负荷7天内累计运行了42h。理由,泵站机组带额定负荷7天内累计运行了48h。
错误之二:在机组启动试运行完成前,验收主持单位组织了技术预验收。理由,应在机组启动试运行完成后,组
织技术预验收。
考点:3.竣工验收
(A.时间节点;B.自查、备查单位;C.验收委员会)
考点:3A.竣工验收[时间节点](3道例题)
导入:历年考核
2015(2)案例题;
2016(2)案例题;
2018(2)案例题;
2018(2)选择题;
2017(1)选择题。

例题1(3A.竣工验收[时间节点])--2015(2)4.5
背景:
事件5:2013年4月,泵站全部工程完成。2013年5月底,该工程竣工验收委员会对该泵站工程进行了竣工验收。
问题:5.根据《水利水电建设工程验收规程》SL 223—2008,指出事件5中的不妥之处,并简要说明理由。
答案:5.(满分2分)
验收时间不妥(1分);
泵站竣工验收应在经过一个排水或抽水期后1年内进行(1分)。
例题2(3A.竣工验收[时间节点])--2016(2)4.5(预测)
背景:临南段河道疏浚工程,施工过程中发生以下事件:
事件5:本工程建设项目于2013年12月底按期完工。2015年5月,竣工验收主持单位对本工程进行了竣工验收。竣工验收前,质量监督机构按规定提交了工程质量监督报告,该报告确定本工程质量等级为优良。
问题:5.根据《水利水电建设工程验收规程》SL223—2008,事件5中竣工验收时间是否符合规定?说明理由。根
据《水利水电工程施工质量检验与评定规程》SL176—2007,指出并改正事件5中质量监督机构工作的不妥之处。
答案:5.(满分4分)
1)竣工验收时间不符合规定(1分)。根据《水利水电建设工程验收规程》SL223—2008,河道疏浚工程竣工验
收应在工程完成后1年内进行。(1分)
2)略...(2分)。
例题3(3A.竣工验收[时间节点])--2018(2)4.4(预测)
背景:
某水利枢纽工程包括节制闸和船闸工程,工程所在地区每年5-9月份为汛期。项目于2014年9月开工,计划2017年
1月底完工。
事件3:项目如期完工,计划于2017年汛前(即2017年4月30日前)进行竣工验收。施工单位在竣工图编制中,对
由预制改成现浇的交通桥工程,直接在原施工图上注明变更的依据,加盖并签署竣工图章后作为竣工图。
例题3(3A.竣工验收[时间节点])--2018(2)4.4(预测)
问题:4.依据《水利水电建设工程验收规程》(SL223-2008)和《水利工程建设项目档案管理规定》(水办[2005]480
号)的规定,指出并改正事件3中的不妥之处。
答案:4.(本小题6分)
➊事件3的不妥之处一:2017年汛前进行竣工验收不妥(1分);正确做法是竣工验收应满足一定运行条件(或一
个汛期)(1分)后1年内进行(1分);。
➋事件3的不妥之处一:交通桥竣工图编制不妥(1分),正确做法是应重新绘制交通桥竣工图(1分),监理单

位应加盖并签署<竣工图审核>章(1分)。
考点:3B.竣工验收[自查、备查单位]
例题(3B.竣工验收[自查、备查单位])--2018(1)4.5
背景:事件五:本工程各建筑物全部完工并经一段时间试运行后,项目法人组织勘测、设计、监理、施工等有关
单位的代表开展竣工验收自查工作,召开自查工作会议。自查完成后,项目法人向工程主管部门提交了竣工验收
申请报告。工程主管部门提出:本工程质量监督部门未对工程质量等级进行<核定>,不得验收。
问题:5.除事件五中列出的参加会议的单位外,还有哪些单位代表应参加自查工作和列席自查工作会议?工程主
管部门的要求是否妥当?说明理由。
答案:5.(满分5分)
➊①应参加自查工作的单位代表还有:主要设备(供应)商(1分)和运行管理单位代表(1分);
②列席自查工作会议的单位:质量监督和安全监督机构代表(1分)。➋工程主管部门要求不妥(1分),工程质量监督机构应对工程质量结论进行核备,而不是核定(1分)。
考点:3C.竣工验收[验收委员会]
见前面例题。
考点:4.交接、移交
(A.交接;B.保修书内容;C.移交)
考点:4A.交接、移交[交接]
例题(4A.交接、移交[交接])--2015(2)4.3
背景:
事件3:2013年3月6日,该泵站建筑工程通过了合同工程<完工>验收。项目法人<计划>于2013年3月26日前完成与
<运行管理单位>的工程<移交>手续。
问题:3.指出并改正事件3中项目法人<计划>完成内容的不妥之处。
答案:3.(满分4分)
“运行管理单位”应为“施工单位”;“工程移交”应为“工程交接”。
解析 时间 对接(谁与谁)
交接 完工后(时间前) 施工→法人
移交 竣工后(时间后) 法人→运行管理单位
考点:4B.交接、移交[保修书内容]
例题(4B.交接、移交[保修书内容])--2017(1)5.6
背景:
事件四:合同工程完工验收后,施工单位及时向项目法人递交了工程质量保修书,保修书中明确了合同工程完工
验收情况等有关内容。
问题:6.除合同工程完工验收情况外,工程质量保修书还应包括哪些方面的内容?
答案:6.(满分5分)
除合同工程完工验收情况外,保修书的内容还应包括:质量保修的范围;质量保修的内容;质量保修期;质量保
修责任;质量保修费用;其他。(每项1分,满分5分)
(本题是2017(1)5.6、2023(1)5.6案例)

考点:4C.交接、移交[移交]例题(4C.交接、移交[移交])--知识点
工程移交手续
(1)工程通过投入使用验收后,项目法人宜及时将工程移交运行管理单位管理,并与其签订工程提前启用协议。
(2)在<竣工>验收鉴定书印发后60个工作日内,项目法人与运行管理单位应完成工程移交手续。(2015(2)案例
间接考核)
(3)工程移交应包括工程实体、其他固定资产和工程档案资料等。办理工程移交,应有完整的文字记录和双方
法定代表人签字。
考点:5.专项验收
(A.竣工图;B.档案验收)
考点:5A.专项验收[竣工图]
例题1(5A.专项验收[竣工图])--2015(2)4.4

背景:
事件4:
档案验收前,施工单位负责编制竣工图。其中,
总平面布置图(图A)图面变更了45%;
涵洞出口段挡土墙(图B)由原重力式变更为扶臂式;
堤防混凝土预制块护坡(图C)碎石垫层厚度由原设计的10cm变更为15cm。
问题:4.分别指出事件4中图A、图B、图C三种情况下的竣工图编制要求。
答案:4.(满分6分)
图A:重新绘制竣工图,在说明栏内注明变更依据(2分);
图B:重新绘制竣工图,在说明栏内注明变更依据(2分);
图C:在原施工图上更改,在说明栏内注明变更依据,加盖并签署竣工图章(2分)。
例题2(5A.专项验收[竣工图])--2017(1)2.4(改编)
背景:
事件四:承包人在编制竣工图时,对其中图面变更超过1/3的施工图进行了<重新>绘制,并按档案验收要求进行
编号和标注。
问题:4.事件四中承包人重新绘制的竣工图应如何编号?竣工图标题栏中应标注的内容有哪些?
答案:4.(满分5分)
(1)重新绘制的竣工图编号为原图编号(1分),
(2)竣工图标题栏应包含:施工单位名称、图纸名称、编制人、审核人、图号、比例尺、编制日期等标识项(4
分)。例题3(5A.专项验收[竣工图])--2018(2)4.4(改编)
背景:
某水利枢纽工程包括节制闸和船闸工程,工程所在地区每年5-9月份为汛期。项目于2014年9月开工,计划2017年
1月底完工。
事件3:项目如期完工,计划于2017年汛前进行竣工验收。施工单位在竣工图编制中,对由<预制>改成<现浇>的
交通桥工程,直接在<原施工图>上注明变更的依据,加盖并签署<竣工图章>后作为竣工图。
问题:4.依据《水利水电建设工程验收规程》(SL223-2008)和《水利工程建设项目档案管理规定》(水办〔2005〕
480号)的规定,指出并改正事件3中的不妥之处。
答案:4.(本小题5分)
➊事件3的不妥之处一:2017年汛前进行竣工验收不妥(1分);正确做法是竣工验收应满足一定运行条件(或一
个汛期)(1分)后1年内进行。
➋ 事件3的不妥之处二:交通桥竣工图编制不妥(1分),正确做法是应重新绘制交通桥竣工图(1分),监理单
位应加盖并签署<竣工图审核章>(1分)。
例题4(5A.专项验收[竣工图])--2024(2A)4.4
背景:
事件四:竣工图章如图4所示。
竣工图章
A
B C 编制日期
D
E 审核日期
问题:4.指出4中A、B、C、D、E所代表的内容。
答案:4.
A→编制单位;B→编制人;C→技术负责人;
D→监理单位;E→专业监理工程师。
竣工图章
编制单位(A)
编制人(B) 技术负责人(C) 编制日期监理单位(D)
专业监理工程师(E) 审核日期
考点:5B.专项验收[档案验收]
例题(5B.专项验收[档案验收])--2011(1)4.4(删除)
背景:
工程具备竣工验收条件后,竣工验收主持单位组织了工程竣工验收,项目法人随后主持了档案专项正式验收,并
将档案专项验收意见提交竣工验收委员会。
问题:4.按验收主持单位分类,本工程档案验收属于哪类验收?指出并改正档案专项正式验收组织中的不妥之处。
答案:4.(满分7分)
➊属于政府验收(2分);
➋不妥之处:项目法人主持档案验收不妥(1分),
➌改正:
档案专项验收分为初步验收和正式验收,初步验收可由工程竣工验收主持单位委托相关单位组织进行(2分),
正式验收应由工程竣工验收主持单位的档案业务主管部门负责(2分)。(该知识点教材删除,本题是,2011(1)4.4、
2012(1)5.6案例题)

考点:6.水电验收流程
验收委员会主任委
几个月申请 抄送 主持
员
工程截流 项目法人会同省级发展改革委、能源
提前6个月 不抄送 项目法人担任
验收 主管部门共同组织验收委员会进行
工程蓄水 验收主持 省级人民政府能源
提前6个月 省级人民政府能源主管部门负责
验收 单位 主管部门担任
水轮发电机 电网经营 项目法人会同电网经营管理单位共同 法人与电网经营管
提前3个月
组启动验收 管理单位 组织验收委员会进行 理单位协商确定
特殊单项工 技术主持
提前3个月 竣工验收主持单位组织 -----
程验收 单位
枢纽工程专 技术主持 省级人民政府能源
提前3个月 省级人民政府能源主管部门负责
项验收 单位 主管部门 担任基本完工或全部机组 技术主持 级人民政府能源主
竣工验收 省级人民政府能源主管部门负责
投产发电后的一年内 单位 管部门担任
工程竣工验收应在枢纽工程、建设征地移民安置、环境保护、水土保持、消防、劳动安全与工业卫生、工程决算
和工程档案(专项验收),以及特殊单项工程验收<通过后>进行。
例题1(6.水电验收 流程)--历年选择题
1.2016(1)-13.下列不属于水电工程阶段验收的是( )。
A.工程截流验收
B.工程蓄水验收
C.机组启动验收
D.部分工程投入使用验收
答案:D
2.2012(1)-27.根据《水电站基本建设工程验收规程》(DL/T5123—2000),水力发电工程专项验收包括( )等。
A.环保验收
B.消防验收
C.档案验收
D.竣工决算验收
E.竣工审计验收
答案:ABCD

3.2018(2)-15.根据《水电工程验收管理办法》(国能新能[2015]426号),工程蓄水验收的申请,应由项目法人
在计划下闸蓄水前( )向工程所在地省级人民政府能源主管部门报送。
A.1个月
B.3个月
C.6个月
D.12个月
答案:C
4.2017(1)-17.根据《水电工程验收管理办法》(国能新能[2015]426号),枢纽工程专项验收由( )负责。
A.项目法人
B.监理单位
C.省级人民政府能源主管部门D.国家能源局
答案:C
例题2(6.水电验收流程)--2019(1)5.6
背景:
事件四:为保证蓄水验收工作的顺利进行,2017年9月,施工单位根据工程进度安排,向当地水行政主管部门报
送工程蓄水验收申请,并抄送项目审批部门。
问题:6.根据《水电工程验收管理办法》(国能新能〔2015〕426号),指出并改正事件四中,在工程蓄水验收
申请的组织方面存在的不妥之处。
答案:6.(满分4分)
根据《水电工程验收管理办法》(国能新能〔2015〕426号),工程蓄水验收,项目法人应根据工程进度安排,
在计划下闸蓄水前6个月,向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请,并抄送验收主持单
位。
【或:申请主体应是项目法人;申请提出时间应在计划下闸蓄水前6个月;应向工程所在地省级人民政府能源主
管部门报送工程蓄水验收申请;应抄送验收主持单位。】
技巧:
这题的出题思路是:其实地上本没有路,走的人多了也便成了路。
[模块16]案例考点:(六类18个考点)(小结)
1.法人验收(A.第1根箭头;B.第2根箭头;C.第3根箭头;D.第4根箭头;E.两个矩形框)
2.政府验收(A.第1根箭头;B.第2根箭头;C.第3根箭头;D.两个矩形框)
3.竣工验收(A.时间节点;B.自查、备查单位;C.验收委员会)
4.交接、移交(A.交接;B.保修书内容;C.移交)
5.专项验收(A.竣工图;B.档案验收)
6.水电验收流程
模块17

12.1 水利水电工程质量职责与事故处理
9.1 水利水电工程质量职责与事故处理[模块17]
[模块17]案例考点:(六类8个考点)
1.质量事故分类
2.质量事故报告内容
3.事故调查程序(A.调查权限;B.职责划分;C.处理流程)
4.质量缺陷5.文件质量
6.终身质量
考点:1.质量事故分类(3道例题)
历史考核:
选择题:2007(1)、2009(1)、2019(1)
案例题:2012(2)、2012[10月](2)、
2017(2)、2018(2)、2024(2B);
案例题:2007(1)、2009(1)、2012(1)、
2014(1)、2018(1)。

例题1(1.质量事故分类)--2025(1)版教材(1/2)
知识点:
根据《水利工程质量事故处理规定》(水利部令第57号),水利工程质量事故按①直接经济损失、②事故处理所
需合理工期,
分为:⓵特别重大质量事故、⓶重大质量事故、⓷较大质量事故、⓸一般质量事故。
知识点:
表12.1-7 事故等级标准变化对比
特别重大 重大 较大 一般
事故类别
名称 质量事故 质量事故 质量事故 质量事故
损失情况
≥5000, ≥1000, ≥100,
直接经济损失(万元) ≥10000
水利部令 <10000 <5000 <1000
第57号 ≥3月, ≥1月, ≥15日,
事故处理所需合理工期 ≥6月
<6月 <3月 <1月
例题2(1.质量事故分类)--2017(2)4.3
背景:事件2:但由于管涌处理不及时,围堰局部坍塌,造成直接经济损失30万元。
问题:3.根据《水利工程质量事故处理暂行规定》(水利部令第9号),水利工程质量事故共分为哪几类?指出
事件2的质量事故类别。
答案:3.(满分5分)
➊分为一般质量事故、较大质量事故、重大质量事故、特大质量事故四类质量事故;(每项1分,满分4分)
(2017版教材答案。该知识点新教材,新修改。)
➋重大质量事故。(1分)例题3(1.质量事故分类)--2014(1)1.3
背景:某大型水闸工程建于土基上,...///
事件三:在闸墩混凝土浇筑过程中,由于混凝土温控措施不到位,造成闸墩底部产生贯穿性裂缝,后经处理不影
响正常使用。裂缝处理延误工期40天、增加费用32万元。
问题:3.确定水利工程质量事故的分类应考虑哪些主要因素?事件三中的质量事故属于哪一类?
答案:3.(满分4分)(大体积工程)
➊直接经济损失的大小;检查、处理事故对工期的影响时间长短;对工程正常使用的影响。(每项1分)
➋较大质量事故(1分)。(2014版教材答案)
考点:2.质量事故报告内容

例题1(2.质量事故报告内容)--2009(1)3.4
背景:事件2:水电站厂房施工过程中,因模板支撑体系稳定性不足导致现浇混凝土施工过程中浇筑层整体倒塌,
造成直接经济损失50万元。事故发生后,施工单位及时提交了书面报告,报告包括以下几个方面内容:
(1)工程名称、建设地点、工期、项目法人、主管部门及负责人电话;(2)事故发生的时间、地点、工程部位
以及相应的参建单位名称;(3)事故发生的经过和直接经济损失;(4)事故报告单位、负责人以及联系方式。
事故发生后,项目法人组织联合调查组进行了事故调查。
问题:4.确定事件2的事故等级;补充完善质量事故报告的内容,指出事故调查的不妥之处,说明正确的做法。
答案:4.(共7分)
➊略...(2分) ;
➋补充质量事故报告的内容:事故发生原因初步分析(1分) ;事故发生后采取的措施(1分)及事故控制情况(1分);
➌略...(2分)。
考点:3.事故调查程序
(A.调查权限;B.职责划分;C.处理流程)

考点:3A.事故调查程序[调查权限]
例题1(3A.事故调查程序[调查权限])--2025版教材
知识点:
(1)特别重大质量事故:由<水利部>组织调查。
(2)重大质量事故:由<省级>水行政主管部门、流域管理机构按照项目监督管理权限组织调查。
(3)较大质量事故:由<县级>以上地方人民政府水行政主管部门、流域管理机构按照项目监督管理权限组织调
查。(4)一般质量事故:由项目<法人>组织调查。
例题2(3A.事故调查程序[调查权限])--2009(1)3.4
背景:(部分题目)
事件2:
水电站厂房施工过程中,因...,造成直接经济损失50万元。
事故发生后<较大>质量事故,项目法人组织联合调查组进行了事故调查。
问题:4.确定事件2的事故等级;补充完善质量事故报告的内容,指出事故调查的不妥之处,说明正确的做法。
答案:4.(共7分)(一建)
➊较大质量事故(2分) ; ➋略...(3分);
➌“项目法人组织...„”不妥(1分),应为“项目(或工程、或上级)主管部门组织...„„”(1分)。
(2009版教材答案,研究出题方式)
考点:3B.事故调查程序[职责划分]

例题1(3B.调查程序[职责划分])--2012[10月]3.3(改编)
背景:
某土方工程中发生较大质量事故后,①施工单位按照“四不放过原则”,组织有关单位,②提出了处理方案,③
报监理机构审定后实施,并且④报上级水行政主管部门备案。对事故进行了处理,处理后不影响工程正常使用,
对工程使用寿命影响不大。
问题:3.根据质量事故类别,指出本工程质量事故处理在方案制定的组织和报批程序方面的不妥之处,并说明正
确做法。
答案:3.
➊<施工单位>组织有关单位不妥,应由<项目法人>组织有关单位。
➋较大质量事故方案<提出>不妥,较大质量事故方案应该是<制定>
➌监理机构<审定>不妥,应经上级主管部门<审定>后实施。
➍报上级水行政主管部门<备案>不妥,较大质量事故应报省级水行政主管部门或流域<备案>。
(2012版教材内容,2012[10月]3.3,2024(2B)2.4案例)
解析:
质量事 谁动词
谁组织 谁审定 向谁备案
故 处理方案
项目法人负责组 报上级主管部门
一般 制定 不审定直接实施
织有关单位 备案报省级水行政主管部门或流
经上级主管部门审定后实施

较大 域备案
报省级水行政主管部门
不备案
重大 或流域机构审定后实施
提出
报省级水行政主管部门或流域机
特大 并报水利部备案
构审定后实施
考点:3C.事故调查程序[处理流程]
例题1(3C.事故调查程序[处理流程])--2022(2B)2.5
背景:
事件3:翼墙混凝土浇筑过程中,因固定模板的对拉螺杆断裂造成模板“炸模”倾倒,施工单位及时清理后重新
施工,事故造成直接经济损失22万元,延误工期14天。事故调查分析处理程序如图2所示,图中“原因分析”、
“事故调查”、“制定处理方案”三个工作环节未标注。
问题:5.判定事件3发生的质量事故类别。并指出图2中A、B、C分别代表的工作环节内容。
答案:5.(4分)
➊一般质量事故;
➋
A:原因分析;
B:制定处理方案;
C:事故调查。
(本题是2022(2B)2.5、
2022(1B)3.3案例)
例题2(3C.事故调查程序[处理流程])--模拟题
背景:
事件3:某土方工程中发生较大质量事故后,现场有关人员,应当<立即>报告项目法人。项目法人随即向上报告。
问题:5.事件3中现场有关人员除了立即报告项目法人,还应该向谁报告。项目法人应在多长时间内向哪些单位
(部门)报告。
答案:5.(满分3分)
➊现场有关人员,应当<立即>报告本单位<⓵负责人>和项目<⓶法人>。
➋项目法人,应当在质量事故发现<2h>内,向负责项目监督管理的县级以上地方人民政府<水行政>主管部门或者

<流域>管理机构(⓵统称项目<监督>管理部门)报告。考点:4.质量缺陷(知识点)
①质量缺陷产生的部位、原因,
质量缺陷
②对质量缺陷是否处理和如何处理;
备案内容
③对建筑物使用的影响等。
谁填写 质量缺陷备案表由<监理>单位组织填写。
质量缺陷备案内容必须真实、全面、完整,<参建单位>(人员)必须在质量缺陷备案表上签字,
谁签字
有不同意见应明确记载。(即所有人员都要签字)
到谁哪备案 报工程<质量监督>机构备案。
谁汇报、向谁汇
工程项目竣工验收时,项目<法人>必须向<验收委员会>汇报并提交历次质量缺陷的备案资料。
报提交
例题1(4.质量缺陷)--2017(1)3.4
背景:
事件四:在混凝土面板施工过程中,面板出现裂缝。现场认定该裂缝属表面裂缝,按质量缺陷处理。裂缝处理工
作程序如下:
(1)承包人拟定处理方案并自行组织实施;
(2)裂缝处理完毕,经现场检查验收合格后,由承包人填写《施工质量缺陷备案表》,备案表由监理人签字确
认;
(3)《施工质量缺陷备案表》报项目法人备案。
问题:4.改正事件四中裂缝处理工作程序上的不妥之处。
答案:4.(满分4分)
1)承包人拟定处理方案报送监理单位审批(1分);
2)现场检查验收合格后,由监理单位填写《施工质量缺陷备案表》(1分),设计、监理及施工等参建单位签字
确认(1分);
3)《施工质量缺陷备案表》报工程质量监督机构备案(1分)。
例题2(4.质量缺陷)--2013(2)4.3
背景:
事件3:施工中,施工单位组织有关人员对11闸墩出现的蜂窝、麻面等质量缺陷在工程质量缺陷备案表上进行<填
写>,并报监理单位<备案>。作为竣工验收备查资料。工程质量缺陷备案表填写内容包括:①质量缺陷产生的部
位、原因等。
问题:3.指出事件3中质量缺陷备案做法的不妥之处,并加以改正;工程质量缺陷备案表除给出的填写内容外,还应填写哪些内容?
答案:3.(满分4分)
➊施工单位组织质量缺陷备案表填写,报监理单位备案不妥(1分),应由监理单位组织质量缺陷备案表填写,
报工程质量监督机构备案(1分)。
➋还应填写:对工程安全、使用功能和运行的影响(或:对建筑物使用的影响)(1分),处理意见或不处理原
因分析(或:对质量缺陷是否处理和如何处理)(1分)。
(本题是:2013(2)4.3、2025(2)1.4案例题)
考点:5.文件质量
例题(5.文件质量)--2016(1)1.4
背景:无;
问题:4.说明事件二中“四不放过”原则的具体要求。
答案:4.(满分4分)
四不放过原则指的是:事故原因未查清楚不放过,事故责任人和职工未受教育不放过,防范和整改措施未落实不
放过,主要责任人未受处理不放过。(每项1分)
(本题是:2012[10月](2)3.4、2016(1)1.4、2017(2)4.4、2022(1B)3.3案例题)
6.终身质量
例题1(6.终身质量)--2024(1)4.4
背景:事件3:在坝肩削坡过程中,发生了滑坡责任事故,没有人员伤亡,但造成直接经济损失约100万元。水行
政主管部门组织调查组进行调查,调查组根据《水利工程责任单位责任人质量终身责任追究管理办法(试行)》,
建议对施工单位罚款20万元,并按照施工单位罚款额的上限比例对项目经理进行顶格罚款。
问题:4.根据《水利工程质量事故处理暂行规定》(水利部令第9号),判定事件3中的质量事故类别;除罚款外,
还可采用哪种方式对项目经理进行责任追究?指出对项目经理顶格罚款的比例,并计算罚款金额。
答案:4.
➊较大质量事故;
➋
责任追究方式:停止执业1年、
顶格罚款的比例:10%、
顶格罚款数量:20×10%=2万。
例题2(6.终身质量)--2024(1B)5.2(记忆版)背景:缺少;

问题:2.项目负责人终身责任制的档案资料包括项目负责人的证明材料,证明材料包括哪些内容?档案资料中,
还包括哪些内容?
答案:2.
➊项目负责人的证明材料包括:任命文件、授权书。
➋档案资料中,还包括:项目负责人的工程质量终身责任承诺书、身份证复印件、执业资格证书复印件、变更材
料等。
[模块17]案例考点:(六类8个考点)(小结)
1.质量事故分类
2.质量事故报告内容
3.事故调查程序(A.调查权限;B.职责划分;C.处理流程)
4.质量缺陷
5.文件质量
6.终身质量
模块18
12.2 施工质量检验(质量评定)
12.2 质量评定[模块18]
[模块18]案例考点:(五类21个考点)
1.合格、优良计算(A.工序、单元工程;B.分部工程;C.单位工程;D.工程项目)

2.质量评定组织(A.背表格;B.动词张冠李戴;C.评定内容张冠李戴;D.双VIP;E.评定专家组成)
3.低频部分(A.质量评定项目划分;B.质量评定前发生了质量事故怎么评定;C.质量检验不合格怎么办;D.质量
评定补充表;E.见证取样)
4.超纲部分(A.项目划分;B.混凝土强度检验;C.有清晰指向的工序评定;D.外观评定办法及填表)
5.实践部分(A.具体表格的填写;B.综合题)
考点:1.合格、优良计算

(A.工序、单元工程;B.分部工程;C.单位工程;D.工程项目)
提纲挈领考点:1A.合格、优良计算[工序、单元工程]

例题(1A.合格、优良计算[工序、单元工程])--2016(1)4.4
背景:施工中发生了如下事件:
事件4:监理单位对部分单元工程质量的复核情况见表2-7。
表2-7 部分单元工程质量复核情况
单元工
单元工程类别 单元工程质量复核情况
程代码
土料摊铺工序符合优良标准。土料压实工序中主控项目检验点100%合格,一般项
A 堤防填筑
目逐项合格率87%~89%,且不合格点不集中
B 河道疏浚 主控项目检验点100%合格,一般项目逐项合格率为70%~80%,且不合格点不集中
问题:4.根据事件四,指出单元工程A中土料压实工序的质量等级,并说明理由;分别指出单元工程A,B的质量
等级,并说明理由。
答案:4.(满分6分)
➊单元工程A的“土料压实工序”质量等级为合格(1分),因为“主控项目”检验点100%合格;“一般项目”逐
项合格率87%~89%,小于优良标准90%。所以该“工序”只符合合格标准(1分)。➋单元工程A“自身”的质量等
级为合格(1分),因为该单元工程工序优良率50%(即普优50%);主要工序[即压实工序]只达到合格标准,不
满足主要工序优良率100%要求,所以单元工程A只符合合格标准(1分)。➌单元工程B“自身”的质量等级不合
格,因为该单元工程的一般项目逐项合格率为70%~80%小于河道疏浚的合格率90%(1分)。

例题(1A.合格、优良计算[工序、单元])--2016(1)4.4
分析:◇工序1:土料摊铺工序符合优良标准。
堤防填筑
◇工序2:土料压实工序
A <分工序>的
主控项目检验点100%合格,
单元工程
一般项目逐项合格率87%~89%。
河道疏浚
主控项目检验点100%合格,
B <不分工序>的
一般项目逐项合格率为70%~80%。
单元工程
堤防填筑
◇工序1:土料摊铺工序符合优良标准。
A <分工序>的
◇工序2:土料压实工序,合格。
单元工程
河道疏浚
主控项目检验点100%合格,
B <不分工序>的
一般项目逐项合格率为70%~80%。
单元工程
考点:1B.合格、优良计算[分部工程]
导入:历史考核
选择题:2011(1)选择题;
案例题:2007(1)、2011(1)、2013(1)、2022(1)、2022(1B)、2024(1);
案例题:2014(2)、2017(2)、2019(2);
题外话,2014(2)、2019(2),两题,问题和数字都没任何变化。
答题模板:2017(2)2.3,6分案例题。
例题1(1B.合格、优良计算[分部工程])--2007(1)3.4
背景:(背书题)
在闸室分部工程施工完成后,根据《质量评定规程(试行)》进行了分部工程质量评定,评定内容包括原材料质
量、中间产品质量等。问题:4.闸室分部工程质量评定的主要内容,除原材料质量、中间产品质量外,还包括哪些方面?
答案:4.(共4分)
闸室分部工程质量评定的主要内容还包括:单元工程质量;质量事故;混凝土拌合物质量;金属结构及启闭机制
造;机电产品等(答对一项得1分,满分4分)。

例题2(1B.合格、优良计算[分部工程])--2022(1)5.6
背景:(背书题)
事件五:堤防加固主要工程内容为堤防加高培厚,预制混凝土块护坡。堤防加固分部工程验收结论为:本分部工
程共划分为40个单元工程,单元工程全部合格,其中28个单元工程达到优良等级,主要单元工程以及重要隐蔽单
元工程(关键部位单元工程)质量优良率为90%。
问题:6.根据事件五,按照该分部工程的质量等级为优良,完善该验收结论。
答案:4.(共5分)
原材料质量合格,中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组数小于30时,试件
质量合格),未发生质量事故。(5分)
例题3(1B.合格、优良计算[分部工程])--2013(1)5.6
背景:(计算题)
事件五:灌溉涵洞项目划分为一个单位工程,涵洞洞身为其中一个分部工程。该分部工程共有24个单元工程,质
量<全部>合格,18个单元工程质量等级为优良;主要单元、重要隐蔽单元工程共12个,单元工程质量等级达到优
良的为10个。
(回车)该分部工程共取混凝土试件26组,试件质量合格;机电产品质量合格,中间产品质量全部合格,原材料、
金属结构及启闭机制造质量合格;该分部工程施工中未发生过质量事故。
问题:6.根据事件五,评定该分部工程质量等级,并简要说明理由。
答案:6.(满分6分)
➊合格;(2分)
➋理由:①该分部工程共有24个单元工程,质量全部合格;(1分)②该分部工程共取混凝土试件26组,试件质
量合格;(1分)③机电产品质量合格,中间产品质量全部合格,原材料、金属结构及启闭机制造质量合格;(1
分)④该分部工程施工中未发生过质量事故。(1分)
补充:因为主要单元、重要隐蔽单元工程的优良率为[10/12=83.3%<90%],没有达到90%,所以无法达到优良标准。
例题4(1B.合格、优良计算[分部工程])--2017(2)2.3
背景:(计算题)
事件3:某混凝土分部工程有50个单元工程,单元工程质量全部经监理单位复核认可,50个单元工程质量全部合
格,其中优良单元工程38个;主要单元工程以及重要隐蔽单元工程共20个,优良19个。施工过程中检验水泥共10批,钢筋共20批,砂共15批,石子共15批,质量均合格。混凝土试件:C25共19组、C20
共10组、C10共5组,质量全部合格。施工中未发生过质量事故。
问题:3.依据(SL176-2007),根据事件3提供的资料,评定此分部工程的质量等级,并说明理由。
答案:3.(满分6分)
此分部工程质量等级为优良(1分)。
因为此分部工程所含单元工程质量<全部>合格;单元工程优良率大于70%(1分);
主要单元工程以及重要隐蔽单元工程优良率大于90%(1分);
未发生过质量事故(1分);
原材料质量合格(1分);
混凝土试件质量全部合格(1分);
所以此分部工程质量等级为优良。
例题5(1B.合格、优良计算[分部工程])--2019(2)1.4
背景:(计算题)
事件3:混凝土趾板分部工程共有48个单元工程,单元工程质量评定全部合格,其中28个单元工程质量优良,主
要单元工程、重要隐蔽单元工程(关键部位单元工程)质量优良,且未发生质量事故;中间产品质量全部合格,
其中混凝土试件质量达到<优良>,原材料质量合格。故该分部工程评定为优良。
问题:4.事件3中趾板分部工程质量评定结论是否正确?简要说明理由。
答案:4.
不妥。
理由:单元工程质量评定全部合格,其中28个单元工程质量优良,优良率=28/48×100%=58%:小于70%;主要单
元工程、重要隐蔽单元工程(关键部位单元工程)质量优良,且未发生质量事故。中间产品质量全部合格,其中
混凝土试件质量达到优良,原材料质量合格。所以并不满足优良标准只能评定为合格。
例题6(1B.合格、优良计算[分部工程])--2022(1B)1.1
(考试回忆版)
背景:无;
问题:1.四个闸室分部工程,质量评定的依据。
答案:1.
略...///。
例题(1B.合格、优良计算[分部工程])
归纳:(两类四种题,一类不计算,另一类计算题)
例题1、例题2(第一类题目,背书题):不要背景、不要计算,直接写出该工程合格、优良的规范;
例题3~例题5(第二类题目,计算题):三种计算题例题3:计算的结果是<合格>,写出<合格>的理由是什么;
例题4:计算的结果是<优良>,写出<优良>的理由是什么;
例题5:计算的结果是<合格>,但是题干<故意写结果为优良>,写出<不优良>的理由是什么。
考点:1C.合格、优良计算[单位工程]
导入:历史考核
选择题:2015(1);
案例题:2010(1)、2011(1)、2017(1)、
2019(1)、2023(1);
案例题:2018(2)。

2011(1)满分30分的案例题。
例题1(1C.合格、优良计算[单位工程])--2011(1)5.5
背景:单位工程质量评定的其他有关资料如下:
(1)工程划分为1个单位工程,9个分部工程;
(2)分部工程质量全部合格,优良率为77.8%;
(3)主要分部工程为:①闸室段分部工程、②地基防渗、③排水分部工程,其中,①闸室段分部工程质量为优
良;
(4)施工中未发生质量事故,外观得分率81.3%;
(5)单位工程施工质量检验与评定资料齐全;
(6)工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。
问题:5.根据背景资料评定本单位工程的质量等级,并说明理由。
答案:5.(满分8分)
依据评定标准,等级为:合格(2分)。
理由:
(1)分部工程质量全部合格(1分);
(2)外观质量得分率70%以上(2分)
[该得分点要结合问题5.4的结论,所以给2分];
(3)施工中未发生质量事故(1分);
(4)单位工程施工质量检验与评定资料齐全(1分);
(5)工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求(1
分)。
例题2(1C.合格、优良计算[单位工程])--2018(2)4.3背景:某水利枢纽工程包括节制闸和船闸工程,...
事件2:船闸单位工程共有20个分部工程,分部工程质量全部合格,其中优良分部工程16个;主要分部工程10个,
工程质量全部优良。施工过程中未发生质量事故。外观质量得分率为86.5%,质量检验评定资料齐全,工程观测
分析结果符合国家和行业标准以及合同约定的标准。
问题:3.单位工程施工质量优良标准中,对分部工程质量、主要分部工程质量及外观质量方面的要求分别是什么?
根据事件2提供的资料,说明船闸单位工程的质量等级。
答案:3.(本小题5分)
1)分部工程质量优良率70%以上,主要分部工程质量全部优良,外观质量得分率85%以上。(每项1分,满分3分)
2)船闸单位工程质量等级为优良。(2分)
例题3(1C.合格、优良计算[单位工程])--2017(1)5.3
背景:
工程建设过程中发生下列事件:
事件二:溢洪道单位工程完工后,项目法人主持单位工程验收,并成立了由项目法人、设计、施工、监理等单位
组成的验收工作组。经评定,该单位工程施工质量等级为合格,其中工程外观质量得分率为75%。
问题:3.根据事件二溢洪道单位工程施工<质量评定结果>,请写出验收鉴定书中<验收结论>的主要内容。
答案:3.(满分5分)
➊所含分部工程质量全部合格。➋质量事故已按要求进行处理。➌工程外观质量得分率为75%。➍单位工程施工
质量检验与评定资料基本齐全。➎工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准
以及合同约定的标准要求。(每项1分)。
解析:对比,2017(1)5.3:题目太精彩了,一个是“验收鉴定书中验收结论”,一个是考“鉴定书”的内容,对
比2012年[10月](2)2.4,你认为是考验收吗,NO.NO.NO.,这题和验收一毛钱关系都没有,是考核单位工程质
量评定。
分析过程:
考点:1D.合格、优良计算[工程项目]
例题1(1D.合格、优良计算[工程项目])--2023(1)4.4

背景:事件四:施工期未发生质量事故,合同工程完成后,施工单位对工程质量<项目>进行自评,所有分部工程<全部>
合格,其中<主要>分部全部优良,自评结果见表4。
问题:4.写出表4中a、b、c质量等级,列式计算单位工程优良率d(用“%”表示),判定e质量等级。
表4 工程项目质量自评表
序号 单位工程名称 分部工程质量 外观得分率(%) 单位工程质量等级
数量(个) 优良(个) 优良率(%)
1 渠道工程 10 8 80% 90% 优良
2 ▲渡槽工程 12 8 66.7% 85% a
3 ▲隧洞工程 10 8 80% 88% b
4 水闸及渠下工程 8 6 75% 86% 优良
5 暗涵工程 10 7 70% 87% c
6 工程<项目>质量等级自评结果e 单位工程优良率:d
注:加▲者为主要单位工程。
例题1(1D.合格、优良计算[工程项目])--2023(1)4.4
答案:4.
ⓐ:合格;ⓑ:优良;ⓒ:优良;ⓓ:80.0%;ⓔ:合格。
考点:2.质量评定组织
(A.背表格;B.动词张冠李戴;C.评定内容张冠李戴;D.双VIP;E.评定专家组成)归纳:质量评定组织要求
施工单位 监理单位 监理工程师 小组 项目法人 质监机构
单元工程(一般) 自评合格 复核 核定
自评合格 抽检 核定 核备
重要隐蔽单元工程及关
键部位单元工程(VIP)联合小组构成:项目法人、监理、设计、施工、工程运行管理等单位组成(可以理解为
专家组)
分部分项工程 自评合格 复核 认定 核备
大型枢纽工程主要建筑
物的分部工程 自评合格 复核 认定 核定
(双VIP)
单位工程 自评合格 复核 认定 核定
评定 核定
联合小组构成:项目法人、监理、设计、施工、工程运行管理等单位组成(可以理解为
工程外观
专家组)人员应具有工程师以上技术职称或相应执业资格,中小型5人以上,大型7人
以上。(中午大吃)
导入:历史考核
案例题(4次):2011(1)、2015(1)、2016(1)、2020(1);
案例题(5次):2010[福建](2)、2011(2)、2016(2)、
2017(2)、 2024(2B)。
考点:2A.质量评定组织[背表格]
例题1(2A.质量评定组织[背表格])--2015(1)5.5
背景:
事件四:根据(SL176—2007)中关于施工质量评定工作的组织要求,相关单位对重要隐蔽单元工程进行了质量
评定。问题:5.指出事件四中重要隐蔽单元工程质量评定工作组织要求。
答案:5.(满分4分)(VIP单元四步走)
1)施工单位自评合格(1分)、
2)监理单位抽检后(1分),
3)由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经有时)等单位组成联合小组,
共同检查核定其质量等级并填写签证表(1分),
4)报工程质量监督机构核备(1分)。
考点:2B.质量评定组织[动词张冠李戴]
例题1(2B.质量评定组织[动词张冠李戴])--2016(1)4.3
背景:
事件3:某中型工程,关于施工质量评定工作的组织要求如下:
单位工程质量在➊施工单位<自评>合格后,➋由监理单位<抽验>,➌项目法人<核定>,单位工程验收质量结论报
工程➍质量监督机构<核备>。
问题:3.指出事件三中分部工程质量评定的不妥之处,并说明理由;改正单位工程质量评定错误之处。
答案:3.(满分7分)
➊略...///(4分)。
➋改正:单位工程质量,在施工单位自评合格后,由监理单位复核(1分),项目法人认定(1分),单位工程验
收的质量结论由项目法人报质量监督机构核定(1分)。
例题2(2B.质量评定组织[动词张冠李戴])--2016(2)4.4
背景:
事件4:排泥场围堰分部工程施工完成后,其质量经施工单位自评、监理单位复核后,施工单位报本工程质量监
督机构进行了备案。
问题:4.根据《水利水电工程施工质量检验与评定规程》SL 176—2007,改正事件4中的不妥之处。
答案:4.(满分4分)
监理单位复核后,应增加“项目法人认定”(2分),然后应由项目法人报质量监督机构核备(2分)。
考点:2C.质量评定组织[评定内容张冠李戴]

例题1(2C.质量评定组织[内容张冠李戴])--2017(2)2.2
背景:
事件2:穿堤涵洞拆除后,基坑开挖到新涵洞的设计建基面高程。施工单位对开挖<单元工程>质量进行①自检(自评)合格后,②报监理单位复核,③监理工程师核定该单元工程施工质量等级并签证认可。质量监督部门认为上
述基坑开挖单元工程施工质量评定工作的组织<不妥>。
问题:2.说明事件2中基坑开挖单元工程质量评定工作的正确做法。
答案:2. (满分4分)(VIP单元四步走)
基坑开挖单元工程质量评定工作的正确做法是:
➊基坑开挖单元工程经施工单位自评合格(1分)、
➋监理单位抽检后(1分),
➌由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经有时)等单位组成联合小组,
共同检查核定其质量等级并填写签证表(1分),
➍报工程质量监督机构核备(1分)。
例题2(2C.质量评定组织[内容张冠李戴])--2020(1)5.4
背景:无;
问题:4.写出泵站主体结构基础土方开挖单元工程质量评定工作的组织要求。
答案:4.
泵站主体结构基础土方开挖单元工程由施工单位自评合格后,报监理单位复核,由监理工程师核定质量等级并签
证认可。(×)
答案:4.
泵站主体结构基础土方开挖单元工程属于重要隐蔽单元工程及关键部位单元工程,重要隐蔽单元工程及关键部位
单元工程质量经施工单位自评合格、监理单位抽检后,由项目法人(或委托监理)、监理、设计、施工、工程运
行管理(施工阶段已经有时)等单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机
构核备。(√)
考点:2D.质量评定组织[双VIP]
例题1(2D.质量评定组织[双VIP])--2016(1)4.3
背景:事件3:某<中型工程>,关于施工质量评定工作的组织要求如下:
分部工程质量由①施工单位自评,②监理单位复核,③项目法人认定。分部工程验收质量结论由项目法人报工程
④质量监督机构<核备>,其中⑤<主要>建筑物节制闸和泵站的分部工程验收质量结论由项目法人报工程质量监督
机构<核定>。
单位工程质量在➊施工单位自评合格后,➋由监理单位抽验,➌项目法人核定,单位工程验收质量结论报工程➍
质量监督机构核备。
问题:3.指出事件三中分部工程质量评定的不妥之处,并说明理由;改正单位工程质量评定错误之处。
答案:3.(满分7分)➊不妥之处:主要建筑物节制闸和泵站的分部工程验收质量结论由项目法人报工程质量监督机构核定(1分)。
理由:只有是大型枢纽工程(1分)主要建筑物(1分)的分部工程验收的质量结论由项目法人报工程质量监督机
构核定。本枢纽工程为中型枢纽工程,分部工程验收质量结论由项目法人报工程质量监督机构核备(1分)。
➋改正:略...
归纳:质量评定组织要求
施工单位 监理单位 监理工程师 小组 项目法人 质监机构
单元工程(一般) 自评合格 复核 核定
自评合格 抽检 核定 核备
重要隐蔽单元工程及关
联合小组构成:项目法人、监理、设计、施工、工程运行管理等单位组成(可以理解为
键部位单元工程(VIP)
专家组)
分部分项工程 自评合格 复核 认定 核备
大型枢纽工程主要建筑
物的分部工程 自评合格 复核 认定 核定
(双VIP)
单位工程 自评合格 复核 认定 核定
评定 核定
联合小组构成:项目法人、监理、设计、施工、工程运行管理等单位组成(可以理解为
工程外观
专家组)人员应具有工程师以上技术职称或相应执业资格,中小型5人以上,大型7人
以上。(中午大吃)
考点:2E.质量评定组织[评定专家组成]
例题1(2E.质量评定组织[评定专家组成])--2011(1)5.1
背景:
川河分洪闸为大(2)型工程,项目划分为一个单位工程。单位工程完工后,①项目法人组织监理单位、施工单
位成立了工程外观质量评定组。②评定组由4人组成,③其中高级工程师2名,工程师1名,助理工程师1名。竣工
验收主持单位发现评定组织工作存在不妥之处并予以纠正。
问题:1.指出工程<外观>质量评定组织工作的不妥之处,并提出正确做法。
答案:1.(满分6分)
➊不妥之处:①项目法人组织监理单位、施工单位成立了工程外观质量评定组,评定组组成不妥(1分);②评
定组由4人组成不妥(1分);③评定组成员职称不妥(1分)。
➋正确做法:①项目法人组织监理、设计、施工及工程运行管理等单位组成工程外观质量评定组,进行工程外观质量检验评定并将评定结论报工程质量监督机构核定(1分)。②评定组人数大型工程不宜少于7人(1分)。③
参加工程外观质量评定的人员应具有工程师以上技术职称或相应执业资格(1分)。
例题2(2E.质量评定组织[评定专家组成])--2024(2B)1.4
背景:
事件四:该单元工程(关键部位单元工程)经施工单位自评合格,监理单位抽检后,由项目法人等单位组成的联
合小组共同核定其质量等级,并填写签证表。
问题:4.事件四中,<联合小组>除项目法人外,还应包括哪些单位?
答案:4.
事件三中联合小组除项目法人外,还应包括哪些单位设计单位、施工单位、监理单位、运行管理单位。
考点:3.低频部分
(A.质量评定项目划分;B.质量评定前发生了质量事故怎么评定;C.质量检验不合格怎么办;D.质量评定补充表;
E.见证取样)
考点:3A.低频部分[质量评定项目划分]
知识点导入:
第一步:由“四人帮”,确定主4个VIP。
第二步:法人在主体工程开工前将报质量监督机构确认。
第三步:<质监>机构收到报告后,14个工作日回复。
单位划分原则:
枢纽工程:独立的建筑物、独立施工条件。
堤防:标段、工程结构、独立的建筑物。
引水(渠道):标段、工程结构、独立的建筑物。
除险加固:标段、加固内容。
分部划分原则:
枢纽工程:土建(组成部分)、安装(组合功能)。
堤防:长度、功能。
引水(渠道):施工部署、长度、主要组成部分。
除险加固:加固内容、部位。

例题1(3A.低频部分[质量评定项目划分])--2014(1)5.1
背景:
某堤防除险加固工程,堤防级别为1级。该工程为地方项目,项目法人由某省某市水行政主管部门组建,质量监督机构为该市水利工程质量监督站。该项目中一段堤防工程为一新建施工合同段,全长2.0km,为黏性土料均质
堤,由某施工单位承建。该合同签约合同价为1460万元,主要工程内容、工程量及工程价款如表5-1所示。
主体工程开工前,项目法人组织监理、设计、施工等单位对本合同段工程进行了项目划分。
背景:
分部工程项目划分时,要求:
①同种类<分部>工程的<工程量差值>不超过50%,
②不同种类<分部>工程的<投资差额>不超过1倍。
问题:1.根据背景资料,请指出本合同段<单位>工程、<分部>工程项目划分的具体结果,并简要说明<堤防>工程
中的<单位>工程、<分部>工程项目划分原则。
表 5-1 堤防合同段作业划分
工程价款
序号 作业组编号 桩号(内容) 工程量
(万元)
1 T—A 36+000~36+560 12.6(m3) 189.0
2 T—B 36+560~36+980 10.2(m3) 153.0
土方填筑
3 T—C 36+980~37+540 12.2(m3) 183.0
4 T—D 37+540~38+000 9.8(m3) 147.0
5 H—A 36+000~36+950 2900(m2) 134.6
混凝土护坡
6 H—B 36+950~38+000 2700(m2) 125.4
7 L—A 基层、底基层组 16000(m2) 58.0
坝顶道路
8 L—B 路面组 16000(m2) 120.0
9 P—A 36+000~37+000 18500(m2) 55.5
草皮护坡
10 P—B 37+000~38+000 17500(m2) 52.5
答案:1.(满分7分)
➊本工程项目划分为1个单位工程(依据是同一合同段,同一构造),8个分部工程。1个单位工程是黏性土料均
质堤,8个分部工程分别为:土方填筑、混凝土护坡,按作业组和桩号分别划分为4个、2个分部工程,堤防道路、
草皮护坡分别划分为1个、1个分部工程;
➋单位工程按招标标段(1分)或工程结构(1分)划分,分部工程按长度(1分)或功能(1分)划分,每个单位工程中的分部工程数目不宜少于5个。

例题2(3A.低频部分[质量评定项目划分])--2023(1)4.1
背景:某灌溉输水工程,如下事件:
事件一:项目法人组织监理、设计及施工等单位进行工程项目划分,分为渠道、渡槽、隧洞5个单位工程,确定
了主要单位工程和关键部位单元工程等主要内容,监理单位在主体工程开工前将项目划分表报质量监督机构确
认。
问题:1.➊指出并改正事件一中,项目划分表及说明书申报程序不妥之处;➋工程项目划分除确定<主要单位工
程>和<关键部位单元工程>外,还应确定哪些主要内容?➌写出本工程<渠道>单位工程划分的原则。
答案:1.
➊事件一中,监理单位在主体工程开工前将项目划分表报质量监督机构确认不妥。正确为:项目法人在主体工程
开工前将项目划分表及说明书面报相应工程质量监督机构确认。工程质量监督机构收到项目划分书面报告后,应
当在14个工作日内对项目划分进行确认并将确认结果书面通知项目法人。
➋工程项目划分除确定主要单位工程和关键部位单元工程外,还应确定主要分部工程、重要隐蔽单元工程。
➌渠道工程,按招标标段或工程结构划分单位工程。可将大、中型(渠道)建筑物以每座独立的建筑物划分为一
个单位工程。(本题也是2023(2A)1.2案例题)
考点:3B.低频部分[质量评定前发生了质量事故怎么评定]
例题1(3B.低频部分[发生事故怎么评定])--2012(2)2.3
背景:
某水闸工程由于长期受水流冲刷和冻融的影响,闸墩混凝土碳化深度最大达5.5cm,交通桥损坏严重。工程加固
处理内容包括:闸墩采用渗透型结晶材料进行表层加固;拆除原交通桥桥面板,全部更换为现浇“T”形梁板等。
在工程加固过程中,监理单位在质量检查中发现“T”形梁板所使用的32钢筋焊接件不合格,无法保证工程安全,
施工单位对已经浇筑完成的“T”形梁板全部报废处理并重新浇筑,造成质量事故,直接经济损失15万元(一般
质量事故)。
质量评定项目划分时,将该水闸加固工程作为一个单位工程,交通桥作为一个分部工程,每孔“T”形梁板作为
一个单元工程。
问题:3.分别指出“T”形梁板质量事故对“T”形梁板单元工程、交通桥分部工程、水闸单位工程的质量等级评
定结果(合格与优良)有无影响,并说明理由。问题:3.分别指出“T”形梁板质量事故对①“T”形梁板单元工程、②交通桥分部工程、③水闸单位工程的质量
等级评定结果(合格与优良)有无影响,并说明理由。
(该问题如何断句决定了如何答题)
答案:3.(满分9分)(答题示范版)
➊对“T”形梁板单元工程合格(1分)与优良(1分)质量等级评定结果均无影响。理由单元工程全部返工重做
可重新评定质量等级(1分)。
➋对交通桥分部工程合格质量等级评定结果无影响(1分),对优良质量等级评定结果有影响(1分)。理由:质
量事故按要求处理的分部工程可评为合格质量等级,分部工程优良要求未发生质量事故(1分)。
➌对水闸单位工程合格(1分)与优良(1分)质量等级评定均无影响。理由:质量事故按要求处理的单位工程可
评为合格质量等级,单位工程优良要求未发生较大质量事故(1分)。
例题2(3B.低频部分[发生事故怎么评定])--2012(1)5.4
背景:事件四:进水池左侧混凝土翼墙为前池及进水池分部工程中的一个单元工程。施工完成后,经检验,该翼
墙混凝土强度未达到设计要求,经设计单位复核,不能满足安全和使用功能要求,决定返工重做,导致直接经济
损失35万元,所需时间40d。返工重做后,该单元工程质量经检验符合优良等级标准,被评定为优良,前池及进
水池分部工程质量经检验符合优良等级标准,被评定为优良。
问题:4.分别指出事件四中单元工程、分部工程质量等级评定结果是否正确,并简要说明事由。
答案:4.(满分4分)
➊该单元工程质量等级评定为优良,正确(1分)。 理由:返工重做的可重新评定质量等级(1分)。
➋该分部工程质量等级评定为优良,不正确(1分)。理由:发生过质量事故的分部工程质量等级不能评定为优
良(1分)。
考点:3C.低频部分[质量检验不合格怎么办]
例题1(3C.低频部分[检验不合格怎么办])--2017(1)5.2
背景:工程建设过程中发生下列事件:
事件一:在施工质量检验中,钢筋、护坡单元工程以及溢洪道底板混凝土试件三个项目抽样检验均有不合格的情
况。针对上述情况,监理单位要求施工单位按照《水利水电工程施工质量检验与评定规程》(SL176-2007)分
别进行处理并责成其进行整改。
问题:2.针对事件一中提到的钢筋、护坡单元工程以及混凝土试件抽样检验不合格的情况,分别说明具体处理措
施。
答案:2.(满分6分)
➊钢筋一次抽样检验不合格时,应及时对同一取样批次另取两倍数量进行检验(1分),如仍不合格,则该批次
钢筋应当定为不合格,不得使用(1分)。➋单元工程质量不合格时,应按合同要求进行处理或返工重做(1分),并经重新检验且合格后方可进行后续工
程施工(1分)。
➌混凝土试件抽样检验不合格时,应委托具有相应资质等级的质量检测机构对溢洪道底板混凝土进行检验(1分),
如仍不合格,由项目法人组织有关单位进行研究,并提出处理意见(1分)。
例题2(3C.低频部分[检验不合格怎么办])--模拟题
背景:
工程建设过程中发生下列事件:
事件一:单元(工序)工程质量达不到合格标准,施工单位及时处理。
问题:施工单位处理后的质量等级按如何重新确定。
答案:
➊全部返工重做的,可重新评定质量等级。
➋经加固补强并经设计和监理单位<鉴定能达到设计要求>时,其质量评为合格。
➌处理后:
◇处理后,工程部分质量指标仍达不到设计要求时,经<设计复核,项目法人及监理单位确认能满足>安全和使用
功能要求的,可不再进行处理;
◇或经加固补强后,改变了外形尺寸或造成工程永久性缺陷的,经<项目法人、监理及设计单位确认能基本满足>
设计要求的,其质量可定为合格,但应按规定进行质量缺陷备案。
<达不到>合格标准,归纳
考点:3D.低频部分[质量评定补充表]
例题1(3D.低频部分[质量评定补充表])--2012(2)2.1
背景:某水闸工程由于长期受水流冲刷和冻融的影响,闸墩混凝土碳化深度最大达5.5cm,交通桥损坏严重。工
程加固处理内容包括:闸墩采用渗透型结晶材料进行表层加固;拆除原交通桥桥面板,全部更换为现浇“T”形梁板等。
质量评定项目划分时,将该水闸加固工程作为一个单位工程,交通桥作为一个分部工程,每孔“T”形梁板作为
一个单元工程,每个混凝土闸墩碳化处理作为一个单元工程。在《单元工程评定标准》中<未涉及>混凝土闸墩碳
化处理单元工程质量评定标准。
问题:1.写出混凝土闸墩碳化处理单元工程质量评定标准的确定程序。
答案:1.(满分4分)
1)谁编:由项目法人组织监理、设计及施工单位按水利部有关规定进行编制(2分),
2)谁批:报省级以上水行政主管部门(或其委托的水利工程质量监督机构)批准执行(2分)。
例题2(3D.低频部分[质量评定补充表])--2014(1)5.2
背景:
事件二:本工程质量监督机构为市质量监督机构,因现有水利水电工程单元工程质量评定标准中无草皮护坡质量
标准,施工单位在开工前组织编制了草坡护坡工程质量标准,由本工程质量监督机构批准后实施。
问题:2.根据《水利水电工程单元工程施工质量评定表填表说明与示例(试行)》(办建管〔2002〕182号文),
指出并改正事件二的不妥之处。
例题2(3D.低频部分[质量评定补充表])--2014(1)5.2
答案:2.(满分4分)
1)不妥之处:施工单位组织不妥(1分),由项目法人组织监理、设计及施工单位按水利部有关规定进行编制和
报批(1分);
2)不妥之处:市质监站批准不妥(1分),须经省级以上水利工程行政主管部门或其委托的水利工程质量监督机
构批准(1分)。
考点:3E.低频部分[见证取样]
例题(3E.低频部分[见证取样])--2012[10月](2)2.3
背景:
施工单位为检验工程质量,在工地建立了实验室。施工过程中,②施工单位有关人员在①施工技术负责人的监督
下。对闸底板和闸墩等部位的混凝土进行了见证取样,③所取试样在工地试验室进行了试验。
同时,②施工单位有关人员在①监理单位的监督下,领取一份试件为评选检测试样,③并在工地试验室进行了试
验。(平行检测)
问题:3.分别指出本工程<见证取样>和<平行检测>做法的不妥之处,再说明正确做法。
答案:3.(满分8分)
➊见证取样在施工单位技术负责人的监督下不妥,应在监理单位或项目法人监督下(2分)。
见证取样在工地试验室进行试验不妥,应送具有相应资质等级(水行政主管部门颁发的资质证书)的工程质量检测机构进行检测(2分)。
➋平行检测由施工单位取样不妥,应由监理机构独立进行检测(2分)。
平行检测在工地试验室进行试验不妥,应送具有国家规定的资质条件的检测机构进行检测(2分)。
见证取样 平行检测
“谁”见证 法人或监理 无
“谁”取样 施工 监理
“谁”检测 独立的第三方 独立的第三方
考点:4.超纲部分
(A.项目划分;B.混凝土强度检验;C.有清晰指向的工序评定;D.外观评定办法及填表)
考点:4A.超纲部分[项目划分]
导入:
1.中央规范(SL-176),针对<抽象>的单位工程、分部工程、单元工程、工序、检验项目、外观评定,具体特征
都是<泛化的>、无名无姓工程;
中国是一个项目,中国有哪些具体的省,这个省有哪些具体的市;
2.地方规范(SL63X-2012),针对<具体>的、单位工程、分部工程、单元工程、工序、检验项目,具体特征<有
所指向的>具体的工程、有名有姓的;

中央规范与地方规范的分隔符在哪?见下图。例题1(4A.超纲部分[项目划分])--2016(1)5.1(中央规范)
例题2(4A.超纲部分[项目划分])--2025(2)4.2(中央规范)
例题3(4A.超纲部分[项目划分])--2021(2)3.2(地方规范)
例题4(4A.超纲部分[项目划分])--2012(1)5.3(地方规范)
例题5(4A.超纲部分[项目划分])--2012(2)2.3(中央+地方规范)
例题1(4A.超纲部分[项目划分])--2016(1)5.3(中央规范)
背景:某水电站枢纽工程由碾压式混凝土重力坝、坝后式电站、溢洪道等建筑物组成;其中重力坝最大坝高46m,
坝顶全长290m;电站装机容量20万kW,采用地下升压变电站。某施工单位承担该枢纽工程施工,工程施工过程中
发生了如下事件:
事件1:地下升压变电站项目划分为一个单位工程,其中包含②开关站、⑤其他电气设备安装、③操作控制室等
分部工程。
问题:1.根据《水利水电工程施工检验与评定规程》,指出事件一中该<单位>工程(即地下升压变电站)应包括
的其他<分部>工程名称;该单位工程的<主要>分部工程是什么?
答案:1.(满分4分)
➊事件1中其他分部工程包括:①变电站(1分)、④主变压器安装(1分)、⑥交通洞(1分)。
➋事件1中单位工程的主要分部工程是:△④主变压器安装(1分)。
解题规范,《水利水电工程施工质量检验与评定规程》SL176—2007,P64。
解析:为什么使用中央规范,理由:<单位>分解为<分部>:套用,中央规范(SL-176规范)。例题2(4A.超纲部分[项目划分])--2025(2)4.2(中央规范)
背景:
事件一:工程开工前,建设单位组织设计、监理、施工等单位将图4-1所示结构划分为1个单位工程,由启闭机
房、交通桥等7个分部工程组成。
问题:2.根据背景资料,写出图中单位工程中其余5个分部工程名称。
答案:2.
分部工程还有:上游连接段、地基防渗及排水、闸室段(土建)、消能防冲段、下游联结段、金属结构及启闭机
安装、闸房。(超纲:SL176—2007)
工程类别 单位工程 分部工程 说 明
1.上游联结段
2.地基防渗及排水
△3.闸室段(土建)
4.消能防冲段
六、水闸工程 泄洪闸、冲砂闸、进水闸 5.下游联结段
6.交通桥(工作桥) 含栏杆、灯饰等
7.金属结构及启闭机安装 视工程量可划分为数个分部工程
8.闸房 按GB50300—2001附录B划分分项工程
例题3(4A.超纲部分[项目划分])--2021(2B)3.2(地规)
背景:
事件2:闸墩混凝土浇筑完成后,施工单位依据《水利水电工程单元工程施工质量验收评定标准--混凝土工程》(SL632-2012),对闸墩混凝土<单元工程>质量及其包含的混凝土浇筑等工序质量进行了评定。
问题:2.事件2中,除混凝土浇筑工序外,闸墩混凝土单元工程中还包括哪些工序?
答案:2.
还包括的工序:基础面或施工缝处理、模板安装、钢筋制作及安装、预埋件制作及安装、外观质量检查。
解题规范,《水利水电工程单元工程施工质量验收评定标准--混凝土工程》(SL632-2012),P8。
解析:为什么使用地方规范,理由:闸墩混凝土<单元>分解为N道<工序>,套用,地方规范(SL-632规范)。
例题4(4A.超纲部分[项目划分])--2023(2A)3.3
背景:事件3:承包人在泄水闸闸墩施工过程中,对闸墩的模板安装、钢筋制作及安装等工序按照《水利水电工
程单元工程施工质量验收评定标准——混凝土工程》(SL632)进行了施工质量验收评定。
问题:3.事件3中,除模板安装、钢筋制作及安装外,闸墩施工质量验收评定工作还应包括哪些内容?
答案:3.
还应包括:施工缝处理、预埋件(止水、伸缩缝等)制作及安装、混凝土浇筑(含养护、脱模)、外观质量检查。
(本题:与2021(2B)3.2一模一样)
例题5(4A.超纲部分[项目划分])--2012(1)5.3(地方规范)
背景:(钻孔灌注桩单元工程的划分)
事件三:主泵房基础灌注桩共72根,项目划分为一个分部工程且为主要分部工程(即72根灌注桩整体是个分部工
程),该分部工程划分为➊12个单元工程,每个单元工程灌注桩根数为6根。质量监督机构批准了该项目划分,
➋并提出该灌注桩为重要隐蔽单元工程,要求质量评定和验收时按<每根>灌注桩填写重要隐蔽单元工程质量等级
签证表。
问题:3.根据《水利水电工程施工质量检验与评定规程》(SL176—2007),指出事件三中的不妥之处,并改正。
例题5(4A.超纲部分[项目划分])--2012(1)5.3(地方规范)
答案:3.(满分4分)
混凝土灌注桩质量评定和验收按每根填写重要隐蔽单元工程质量等级签证不妥(2分);
应按事件三中的每个单元工程填写(2分)。
解题规范,《水利水电工程单元工程施工质量验收评定标准--地基处理与基础工程》(SL633-2012),P33。
例题5(4A.超纲部分[项目划分])--2012(1)5.3(地方规范)
解析:为什么使用地方规范,<分部>分解为<单元>,套用,地方规范(SL-633规范)。此外,原题干中的问题,
套用中央规范(SL-176规范)是错误的。例题5(4A.超纲部分[项目划分])--2012(2)2.3(中央+地方)
背景:质量评定项目划分时,将该水闸加固工程作为一个<①单位>工程,交通桥作为一个<②分部>工程,每孔“T”
形梁板作为一个<③单元>工程。
问题:3.(略...)
①单位工程、②分部工程、③单元工程,分解依据:
中央规范:《水利水电工程施工质量检验与评定规程》SL176--2007,P64。
地方规范:《水利水电工程单元工程施工质量验收评定标准--混凝土工程》(SL632-2012),P8。
解析:
①<单位>的划分,套用,中央规范(SL-176规范);
②<单位>划分N个<分部>,套用,中央规范(SL-176规范);
③<分部>划分N个<单元>,套用,地方规范(SL-632规范)。考点:4B.超纲部分[混凝土强度检验]
导入1:认知盲区(此“全部”,不是彼“全部”)
分部工程施工质量合格标准
(1)所含单元工程的质量全部合格...。
(2)原材料、中间产品及混凝土(砂浆)试件质量<全部合格>,金属结构及启闭机制造质量合格,机电产品质
量合格。
问题:什么叫做质量<全部合格>,是总共有100个试件,100个试件要全部合格,才叫质量<全部合格>吗?
导入2:规范出处及解释
规范:《水利水电工程施工质量检验与评定规程》(SL 176-2007),P11-12(说了等于没说)
规范:《水利水电工程施工质量检验与评定规程》(SL 176-2007),P38-39(混凝土试件,如何合格优良规范)
规范:《水利水电工程施工质量检验与评定规程》(SL 176-2007),P41(砂浆试件,如何合格优良规范)
混凝土试件,合格优良判断,P38-39;
砂浆试件,合格优良判断,P41。
规范写的非常晦涩,见李想归纳。
表C.0.1 混凝土试块28天龄期抗压强度质量标准

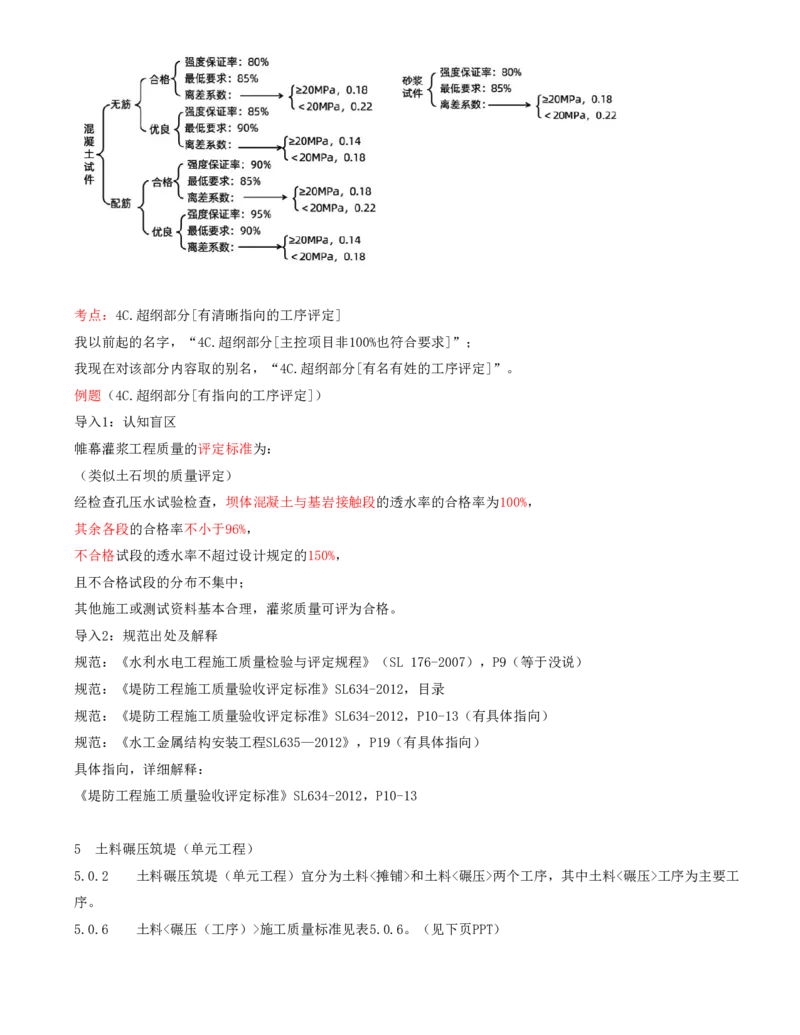

质量标准
项目
优良 合格
任何一组试块抗压强度最低不得低于设计值的 90% 85%
无筋(或少筋)混凝土强度保证率 85% 80%
配筋混凝土强度保证率 95% 90%混凝土抗压强度的离差系数:
<0.18 <0.22
<20MPa
<0.14 <0.18
≥20MPa
导入2:
规范写的非常晦涩,见李想归纳。
例题1(4B.超纲部分[混凝土强度检验])--2013(2)4.4
背景:
事件4:为做好分部工程验收评定工作,施工单位对闸室段分部混凝土试件(配筋)抗压强度进行了统计分析,
其中C25混凝土取样55组,最小强度为23.5MPa,强度保证率为96%,离差系数为0.16。分部工程完成后,施工单
位向项目法人提交了分部工程验收申请报告,项目法人根据工程完成情况同意进行验收。
问题:根据事件4中混凝土强度统计结果,确定闸室段分部C25混凝土时间抗压强度质量等级,并说明理由。该分
部工程验收应具备的条件有哪些?
答案:4.(满分5分)
➊根据混凝土强度统计结果,闸室段分部C25混凝土试件抗压强度质量符合<合格>等级。
因为:根据《水利水电工程施工质量检验与评定规程》SL 176-2007,C25混凝土最小强度为23.5MPa,大于0.9倍
设计强度标准值,符合优良标准;
强度保证率为96%,大于95%,符合优良标准;
离差系数为0.16大于0.14、小于0.18,符合合格标准(1分)。
所以C25混凝土试件抗压强度质量符合合格等级(1分)。
➋略...(3分)。
解析:本题数据:①混凝土试件;②配筋;③强度保证率:96%;④不合格的,强度最低值为:94%(23.5MPa/25MPa);⑤离差系数:C25,0.16。→⑥:合格。
例题1(4B.超纲部分[混凝土强度检验])--2013(2)4.4
学员最大的问题:如何背表。
例题2(4B.超纲部分[混凝土强度检验])--2018(1)4.4
背景:事件四:施工单位在某一坝段基础C20混凝土(无筋)浇筑过程中,共抽取混凝土试样35组进行抗压强度
试验,试验结果统计:
(1)有3组试样抗压强度为设计强度的80%,
(2)试样混凝土的强度保证率为78%。
施工单位按(SL 176-2007)对混凝土强度进行评定,评定结果为不合格,并对现场相应部位结构物的混凝土强
度进行了检测。
问题:4.说明事件四中混凝土强度评定为不合格的理由,指出对结构物混凝土强度进行检测的方法有哪些?
答案:4.(满分6分)
➊不合格原因:
① 任一组试样混凝土抗压强度的最低强度合格要求,不应低于设计强度的85%,而试件中有三组试样仅为设计强
度的80%。(2分)
② 试样混凝土的强度保证率合格要求不低于80%,而实际只有78%。(2分)
➋检测方法有:略...(2分)。
例题2(4B.超纲部分[混凝土强度检验])--2018(1)4.4
解析:本题数据:①混凝土试件;②无筋;③强度保证率:78%;④不合格的,强度最低值为:80%;⑤离差系数:
无。考点:4C.超纲部分[有清晰指向的工序评定]
我以前起的名字,“4C.超纲部分[主控项目非100%也符合要求]”;
我现在对该部分内容取的别名,“4C.超纲部分[有名有姓的工序评定]”。
例题(4C.超纲部分[有指向的工序评定])
导入1:认知盲区
帷幕灌浆工程质量的评定标准为:
(类似土石坝的质量评定)
经检查孔压水试验检查,坝体混凝土与基岩接触段的透水率的合格率为100%,
其余各段的合格率不小于96%,
不合格试段的透水率不超过设计规定的150%,
且不合格试段的分布不集中;
其他施工或测试资料基本合理,灌浆质量可评为合格。
导入2:规范出处及解释
规范:《水利水电工程施工质量检验与评定规程》(SL 176-2007),P9(等于没说)
规范:《堤防工程施工质量验收评定标准》SL634-2012,目录
规范:《堤防工程施工质量验收评定标准》SL634-2012,P10-13(有具体指向)
规范:《水工金属结构安装工程SL635—2012》,P19(有具体指向)
具体指向,详细解释:
《堤防工程施工质量验收评定标准》SL634-2012,P10-13
5 土料碾压筑堤(单元工程)
5.0.2 土料碾压筑堤(单元工程)宜分为土料<摊铺>和土料<碾压>两个工序,其中土料<碾压>工序为主要工
序。

5.0.6 土料<碾压(工序)>施工质量标准见表5.0.6。(见下页PPT)具体指向,详细解释:SL634-2012,P10-13

表5.0.6 土料(工序)碾压施工质量标准
项次 检验项目 质量要求 检验方法
主控
1 压实度或相对密度 符合设计要求和<5.0.7>条的规定 土工试验
项目
1 搭接碾压宽度 平行堤轴线方向不小于0.5m;垂直堤轴线方向不小于1.5m 观察、量测
一般
项目
2 碾压作业程序 应符合SL260的规定 检查
5.0.7 土料碾压筑堤的<压实质量>控制指标应符合下列规定:
1.上堤土料为<黏性土>或少黏性土时应以<压实度>来控制压实质量;上堤土料为<无黏性土>时应以<相对密度>来
控制压实质量。
2.堤坡与堤顶填筑(包边盖顶),应按表5.0.7中老堤加高培厚的要求控制压实质量。
3.<不合格>样的压实度或相对密度不应低于设计值的96%,且不合格样不应集中分布。
4.<合格>工序的压实度或相对密度等压实指标合格率应符合表5.0.7的规定;
<优良>工序的压实指标合格率应超过表5.0.7规定数值的<5个百分点>或以上。
表5.0.7 土料填筑压实度或相对密度合格标准
序 上堤 压实度或相对密度合格率(%)
堤防级别 压实度(%) 相对密度
号 土料
老堤加高
新筑堤 防渗体
培厚

1 黏性土 1级 ≥94 - ≥85 ≥85 ≥902级和高度超过6m的3级提防 ≥92 - ≥85 ≥85 ≥90
3级以下及低于6m的3级提防 ≥90 - ≥80 ≥80 ≥85
两段绕口令,能理解吗?
①主控项目非100%也能合格;
②双优才能优。
例题1(4C.超纲部分[有指向的工序评定])--2014(1)5.4
背景:
某堤防除险加固工程,堤防级别为<1级>。该项目中一段堤防工程为一<新建>施工合同段,为黏性土料<均质堤>,
事件四:土方填筑开工前,对料场土样进行了击实试验,得出土料最大干密度为1.60g/cm3,设计压实度为95%。
某土方填筑单元工程的土方填筑碾压<工序>干密度检测结果如表5-3所示,表中不合格点分布不集中;该工序<一
般项目>检测点合格率为92%,且不合格点不集中;各项报验资料符合要求。
序号 1 2 3 4 5 6 7 8 9 10
ρ(g/cm3) 1.60 1.59 1.55 1.53 (1.51) 1.57 1.60 1.58 (1.49) 1.52
序号 11 12 13 14 15 16 17 18 19 20
ρ(g/cm3) 1.56 1.57 1.54 1.59 1.58 (1.48) 1.59 1.56 1.55 1.53
问题:4.根据《水利水电工程单元工程施工质量验收评定标准--堤防工程》(SL634—2012),评定事件四中碾
压工序的质量等级并说明理由。
答案:4.(满分5分)
➊(该碾压工序质量等级为)合格(1分);
➋合格理由:(4分)
①该工序的(主控项目)合格率为85.0%(17/20),大于等于1级堤防合格标准(85%)的要求,(但又达不到主控项目优良标准,合格率90%)的要求;
②同时(主控项目)不合格试样(1.48、1.49、1.51)均大于1.46,即不低于压实度设计值96%(1.52×96%=1.46g/cm3);
③一般项目合格率为92%≥90%
④且各项报验资料均符合要求。
例题2(4C.超纲部分[有指向的工序评定])--2013(1)3.3
背景:
某河道治理工程主要建设内容包括河道裁弯取直(含两侧新筑堤防)、加高培厚堤防、新建穿堤建筑物及跨河桥
梁。
堤防级别为1级。堤身采用黏性土填筑,设计压实度为0.94,料场土料的最大干密度为1.68g/cm3。该工序的(一
般项目)检测点合格率为92% 。
堤后压重平台采用砂性土填筑。工程实施过程中发生下列事件:
背景:事件三:在堤防填筑过程中,施工单位对已经压实的土方进行了质量检测,检测结果见表3。
表3 土方填筑压实质量检测结果表
土样编号 1 2 3 4 5 6 7 备注
湿密度(g/cm3) 1.96 2.01 1.99 1.96 2.00 1.92 1.98
含水率(%) 22.3 21.5 22.0 23.6 20.9 25.8 24.5
干密度(g/cm3) 1.60 1.65 1.63 1.59 1.65 1.53 1.59
压实度 A 0.98 B 0.95 0.98 (0.91) 0.95
0.95 0.97
问题:3.计算表3中A、B的值(计算结果保留两位小数);根据《堤防工程施工质量评定与验收规程》,判断此
层填土压实质量是否合格,并说明原因(不考虑检验的频度)。
答案:3.(满分7分)
➊A=0.95;B=0.97;(每项1分)
➋(该工序质量评定结果)合格(1分),
①因为(主控项目)合格率为85.7%,大于1级堤防合格标准(85%)要求,(但又达不到主控项目优良标准,90%)
的要求(2分),

②同时(主控项目)不合格试样(0.91)大于0.90(0.96×96%),即不低于压实度设计值96%(2分)。例题3(4C.超纲部分[有指向的工序评定])--2018(1)1.4
背景:某水利施工单位承担工程土建施工及金属结构、机电设备安装任务。闸门门槽采用留槽后浇二期混凝土的
方法施工;闸门安装完毕后,施工单位及时进行了检查、验收和质量评定工作,其中平板钢闸门单元工程安装质
量验收评定表如表1所示。(见下页PPT)
问题:4.根据《水利水电工程单元工程施工质量验收评定标准水工金属结构安装工程》(SL 635-2012)要求,
写出表1中所示A、B、C字母所代表的内容(计算结果以百分数表示,并保留1位小数)。
答案:4.(总分3分)
A:分部工程名称(1分);B:试运行效果(1分);C:78.2%(1分)。

表1 平板钢闸门单元工程安装质量验收评定表
单元工程量 ××× 单元工程量 ×××
A ××× 安装单位 ×××
单元工程名
××× 评定日期 ×年×月×日
称、部位
主控项目(个) 一般项目(个)
项次 项目
合格数 其中优良数 合格数 其中优良数
1 反响滑板 12 9 / /
2 焊缝对口错边 17 14 / /
3 表面清除和凹坑焊补 / / 24 18
4 橡胶止水 20 16 28 22
B 质量标准 合格
安装单位自 各项试验和单元工程试运行符合要求,各项报验料符合规定。检验项目全部合格。检验项目优良率
评意见 为 C ,其中主控项目优良率为 79.6% ,单位工程安装质量验收评定等级为 合格 。
规范:《水利水电工程单元工程施工质量验收评定标准——水工金属结构安装工程SL635—2012》,P19
6.2 平面闸门门体安装
6.2.1平面闸门门体安装(单元工程)质量评定包括:①正向支承装置安装、②反向支承装置安装、③门体焊缝
焊接、④门体表面防腐蚀、⑤止水橡皮安装、⑥闸门试验、⑦试运行等(检验项目)。
规范:《水工金属结构安装工程SL635—2012》,P19
表6.2.2 平面闸门门体安装质量标准单位:mm
部位 项次 检验项目 质量标准反向支承装置至正向支承装置的距离(反向支承装置自
反向滑块 主控项目 1 合格 优良
由状态)
焊缝对口错边 主控项目 1 焊缝对口错边(任意板厚δ) ±2.0 +2.0,-1.0
表面清除和凹 1 门体表面清除 略... 略...
一般项目
坑焊补
2 门体局部凹坑焊补 略... 略...
1 止水橡皮顶面平度 2.0
主控项目
2 止水檬皮与滚轮或滑道面距离 ±1.5 ±1.0
止水橡皮 两侧止水中心距离和顶止水中心至底止水底缘距离
1 ±3.0
一般项目
止水橡皮实际压缩量和设计压缩量之差
2 +2.0,-1.0
注:止水橡皮应用专用空心钻头掏孔,严禁烫孔、冲孔。
项目分类 检验项目 优良数 合格数 总数
反向滑块 9 12 12
焊缝对口错边 14 17 17
主控项目
止水橡皮顶面平度
止水橡皮 16 20 20
止水檬皮与滚轮或滑道面距离
表面清除和凹坑焊 门体表面清除
18 24 24
补 门体局部凹坑焊补
两侧止水中心距离和顶止水中心至底止水底缘
一般项目
距离
止水橡皮 22 28 28
止水橡皮实际压缩量和设计压缩量之差
主控项目优良率:(9+14+16)/(12+17+20)=39/49=79.6%;整体(主控+一般)优良率:[(9+14+16)+
(18+22)]/[(12+17+20)+(24+28)]=(39+40)/(49+52)=79/101=78.2%。
考点:4D.超纲部分[外观评定办法及填表]
导入:外观评定规范规范:《水利水电工程施工质量检验与评定规程》(SL 176-2007),P17-34
例题1(4D.超纲部分[外观评定办法])--2011(1)5.2~5.4
背景:
川河分洪闸为大(2)型工程,项目划分为一个单位工程。单位工程完工后,项目法人组织监理单位、施工单位
成立了工程外观质量评定组。评定组由4人组成,其中高级工程师2名,工程师1名,助理工程师1名。竣工验收主
持单位发现评定组织工作存在不妥之处并予以纠正。
评定组对工程外观质量进行了评定,部分评定结果见水工建筑物外观质量评定表(表1)。
川河分
单位工程名称 施工单位 第二水利建筑安装 公司
洪闸工程
混凝土
主要工程量 评定日期 2010年4月1日
52100m3
标准分 评定得分(分)
项 次 项目 一级
(分) 二级 90% 三级 70% 四级 60%备注
100%
1 建筑外部尺寸 12 9
2 轮廓线顺直 10 9
3 表面平整度 10 7
4 立面垂直度 10 9
5 大角方正 5 4
6 曲面与平面连接平顺 9 /
7 扭面与平面连接平顺 9 /
8 马道及排水沟 3(4) 2.7
9 梯步 2(3) 2
10 栏杆 2(3) 2
标准分 评定得分(分)
项 次 项目
(分) 一级 100% 二级 90% 三级 70% 四级 60% 备注
11 扶梯 2 /
12 闸坝灯饰 2 /13 混凝土表面缺陷情况 10 7
14 表面钢筋割除 2(4) 1.8
15 砌体 宽度均匀、平整 4 /
16 勾缝 竖、横缝平直 4 /
17 浆砌卵石露头均匀、整齐 8 /
18 变形缝 3(4) 2.7
19 启闭机平台梁、桩、排架 5 4
20 建筑物表面清洁、无附着物 10 7
标准分 评定得分(分)
项 次项目
(分) 一级 100% 二级 90% 三级 70% 四级 60%
21 升压变电工程围墙(栏栅)、杆、架、塔、柱 5 /
22 水工金属结构外表面 6(7) 4.2
23 电站盘柜 7 /
24 电缆线路敷设 4(5) /
25 电站油、气、水管路 3(4) /
26 厂区道路及排水沟 4 /
27 厂区绿化 8 /
合计 应得_______分,实得_______分,得分率_______%。
外观质量 单位 职称 签名
评定组成员 项目法人
工程质量监督机构 核定意见: 核定人:
表格分析后,简化
项次 项目 标准分 评定得分(分)(分) 一级100% 二级90% 三级70% 四级60%
1 建筑外部尺寸 12 9
2 轮廓线顺直 10 9
3 表面平整度 10 7
4 立面垂直度 10 9
5 大角方正 5 4
8 马道及排水沟 3 2.7
9 梯步 2 2
10 栏杆 2 2
13 混凝土表面缺陷情况 10 7
14 表面钢筋割除 2 1.8
18 变形缝 3 2.7
19 启闭机平台梁、桩、排架 5 4
20 建筑物表面清洁、无附着物 10 7
22 水工金属结构外表面 6 4.2
合计 应得_____分,实得_____分,得分率_____%。
问题:2.在背景资料的水工建筑物外观质量评定表中,数据上的“—”(如“(4)”)和空格中的“/”各表示
什么含义?
问题:3.根据(SL176—2007)有关规定,指出水工建筑物外观质量评定表中各项次“评定得分”的错误之处,
并写出正确得分。(有小数点的,保留小数点后1位,下同)
问题:4.根据背景资料中的水工建筑物外观质量评定表,指出参加评分的项次;计算表中“合计”栏内的有关数
据。
答案:2.
数据上的“—”(如“(4)”)表示工作量大时的标准分,空格中的“/”表示该项不是抽测到的项目。
答案:3.
1项的“9”改为“10.8”,5项的“4”改为“3.5”,19项的“4”改为“4.5”。
答案:4.
项次为:14项,应得分为:90分,实得分为:73.2,得分率为:81.3%。
