第1章 城镇道路工程
案例(一)
背景资料:
某公司中标修建城市新建主干道,全长2.5km,双向四车道。其结构从下至上为:20cm厚石灰稳定碎石底基层,
38cm厚水泥稳定碎石基层,8cm厚粗粒式沥青混合料底面层,6cm厚中粒式沥青混合料中面层,4cm厚细粒式沥青
混合料表面层。项目部编制的施工机械计划表列有:挖掘机、铲运机、压路机、洒水车、平地机、自卸汽车。
施工方案部分内容如下:
(1)石灰稳定碎石底基层直线段由中间向两边、曲线段由外侧向内侧的方式进行碾压;
(2)水泥稳定碎石基层一次性摊铺完成后,立即喷洒透层油;
施工现场设立了公示牌,内容包括工程概况牌、安全生产牌、文明施工牌、安全纪律牌。
项目部将20cm厚石灰稳定碎石底基层、38cm厚水泥稳定碎石基层、8cm厚粗粒式沥青混合料底面层、6cm厚中粒式
沥青混合料中面层、4cm厚细粒式沥青混合料表面层等五个施工过程分别用:Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ表示,并将Ⅰ、
Ⅱ两项划分为四个施工段①、②、③、④。
Ⅰ、Ⅱ两项在各施工段上持续时间如表4-1所示:
各施工段的持续时间
施工过程
① ② ③ ④
Ⅰ 4 5 3 4
Ⅱ 3 4 2 3
而Ⅲ、Ⅳ、Ⅴ不分施工段连续施工,持续时间均为一周。项目部按各施工段持续时间连续、均衡作业,不平行、
搭接施工的原则安排了施工进度计划(表型如表4-2)
问题:
1.补充施工机械计划表中缺少的主要机械。
2.指出施工方案中错误之处,并改正。
3.除背景内容外,现场还应设立哪些公示牌?
4.请按背景中要求和表4—2形式,用横道图表示,画出完整的施工进度计划表(画在答题纸上),并计算工期。答案:
1.推土机、装载机、摊铺机、沥青洒布车、切割机。 (5分)
2.(1)错误之处一:石灰稳定碎石底基层直线段由中间向两边、曲线段由外侧向内侧的方式进行碾压; (1分)
改正:石灰稳定碎石底基层直线段应由两边向中间、曲线段由内侧向外侧的方式进行碾压; (1分)
(2)错误之处二:水泥稳定碎石基层一次性摊铺完成后,立即喷洒透层油; (2分)
改正:水泥稳定碎石基层厚度为38cm,超过20cm,摊铺时应分两层进行,每层最大厚度不超过200mm,不能一次
性摊铺完成;基层碾压成型后表面稍变干燥,但尚未硬化的情况下喷洒透层油。 (2分)
3.管理人员名单及监督电话牌、消防保卫牌、施工现场总平面图。 (3分)

4.工期应为22周。 (2分+4分)
案例(二)
背景资料:
某施工单位承建一城镇道路工程,含桥梁一座,桥台与路堤交接处按图施工,主要施工内容包括:地基清表、挖
台阶、A区域分层填筑、铺设土工格栅、设置桥头搭板、路面铺筑等。路面结构层如图所示,B区域为已经填筑完
成的路堤填筑区域。施工单位针对台背路堤填土加筋编制了施工工艺流程如下:清理地表→E→锚固土工合成材
料、摊铺、张紧并定位→F→分层压实填料至下一层土工合成材料的铺设标高。基层施工期间正值雨期,项目部针对水泥稳定碎石基层制定了雨期施工质量控制措施如下:
(1)加强与气象站联系,掌握天气预报,安排在不下雨时施工。
(2)注意气象变化,防止水泥和混合料遭雨淋。
(3)做好防雨准备,在料场和搅拌站搭雨棚。
(4)降雨时应停止施工,对已摊铺的混合料尽快碾压密实。
沥青混合料摊铺时应对温度随时检查,并确定了路面施工质量检验的主控项目。
问题:

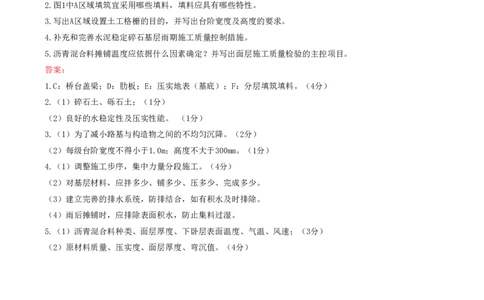

1.写出图中部件C、D的名称及工艺流程中工序E、F的名称。
2.图1中A区域填筑宜采用哪些填料,填料应具有哪些特性。
3.写出A区域设置土工格栅的目的,并写出台阶宽度及高度的要求。
4.补充和完善水泥稳定碎石基层雨期施工质量控制措施。
5.沥青混合料摊铺温度应依据什么因素确定?并写出面层施工质量检验的主控项目。
答案:
1.C:桥台盖梁;D:肋板;E:压实地表(基底);F:分层填筑填料。(4分)
2.(1)碎石土、砾石土;(1分)
(2)良好的水稳定性及压实性能。 (1分)
3.(1)为了减小路基与构造物之间的不均匀沉降。(2分)
(2)每级台阶宽度不得小于1.0m;高度不大于300mm。(1分)
4.(1)调整施工步序,集中力量分段施工。(4分)
(2)对基层材料,应拌多少、铺多少、压多少、完成多少。
(3)建立完善的排水系统,防排结合,如有积水及时排除。
(4)雨后摊铺时,应排除表面积水,防止集料过湿。
5.(1)沥青混合料种类、面层厚度、下卧层表面温度、气温、风速;(3分)
(2)原材料质量、压实度、面层厚度、弯沉值。(4分)
