AI越跑越快,数据中心为何还在老工业门口排队?

AI越跑越快,数据中心为何还在老工业门口排队?

从芯片到机房,算力落地还有一段工业旅程。

一家名字里带着“石油服务”的中国公司,接到了一笔来自国际云服务商的采购订单。

2026年7月,从事油气装备与技术服务的A股上市公司杰瑞股份公告,其控股子公司收到了14.65亿美元的海外采购订单,客户买的是燃气轮机发电机组,用于数据中心供电,合同约定在2027年11月前分批交付。

这笔订单也说明,数据中心的采购清单上,除了所有人熟知的先进算力芯片,还有需要提前安排交付的发电设备。

海外工业巨头也接到了数据中心客户的采购需求。2026年3月,GE Vernova 披露,其燃气发电业务的产能预留协议中,约三分之一与数据中心有关。有的客户甚至还没有确定把设备用在哪个场址,就先付定金锁定了生产档期。

钱先付了,设备还要等。把目光从模型和芯片移到数据中心的建设现场,就会看到发动机、燃气轮机、换热器、泵和管路。数据中心何时能够投入运行、提供算力,也取决于这些工业设备何时到位、能否稳定配合运行。

 工厂在扩产,数据中心为何仍需等待

即使采购到了英伟达最先进的 GPU(图形处理器),企业仍然需要能容纳这些芯片的机房,以及满足运行需求的供电条件。微软的首席财务官艾米·胡德在2025年10月的业绩电话会上,就曾把物理空间和电力供给列为过去数年面临的制约。

如果当地电网暂时满足不了数据中心项目的要求,自建电源是另外一种选择,算力公司就得着手处理发电技术、机组采购、燃料供应和工程建设。

但这些条件并不一定能同时落实。GE Vernova介绍过,部分燃机客户支付定金、锁定生产档期时,还没有落实 EPC(工程设计、采购与施工总承包)合同,或尚未明确燃料条件。在较长的设备交付周期制约下,它们选择先安排机组供应,再继续落实项目的其他条件。

机组到货之后,也不能立刻供电。面向AI基础设施的美国 Monarch 算力园区,就在计划中留出了这段时间。工程机械与能源设备制造商卡特彼勒(Caterpillar)在2026年1月披露,客户采购的天然气发电机组计划于当年9月至2027年8月陆续交付;发电设备与配套电池系统预计在到货后数月内完成调试并具备供电条件。

要让客户少等,工厂首先得多造一些设备。可扩产本身也有先后顺序。

GE Vernova选择先出资帮助铸锻件供应商建炉。到2026年5月,公司在公开交流中介绍,相关供货已好于预期,接下来仍需补齐自身工厂的加工与自动化设备:燃气发电业务在过去五个多季度已安装305台机器,年底前还计划再装100台。

铸锻件增加供货,只解决了扩产中的一道工序。主机厂还得让新增加工设备投入运行,才能把零部件变成可交付的机组。

但燃机交得更早,客户就能更早用上电吗?GE Vernova在同次交流中提到了一个反常的选择:2026年一季度结束时,公司2029年还有部分生产档期,客户却订走了不少2030年的档期。

问题出在施工现场。工程承包商无法承诺按2029年的燃机交付进度准备好现场条件。机器提前造出来,也只好等。GE因此还得结合施工进展安排扩产。

这是GE对美国燃机项目的观察,需求并非全部来自数据中心。选择自建燃机电源的算力项目,同样需要让施工进度与设备交期衔接。现场已经具备条件、只等机组到货时,提前交付才能直接缩短等待;如果施工尚未完成,机组早到也用不上。

工程交付落后,已经影响到算力服务合同。算力服务商CoreWeave在2025年11月披露,一家第三方数据中心开发商进度落后,受影响客户同意调整交付日期,并顺延合同到期日,以保留完整的服务期限。

 从液冷到模块化,数据中心工程如何改变

机房的工程配合还包括供电之外的散热系统。电送进机房,芯片运行产生的热量还得带出去。冷板贴着芯片,散热工程却远没有在芯片旁结束。

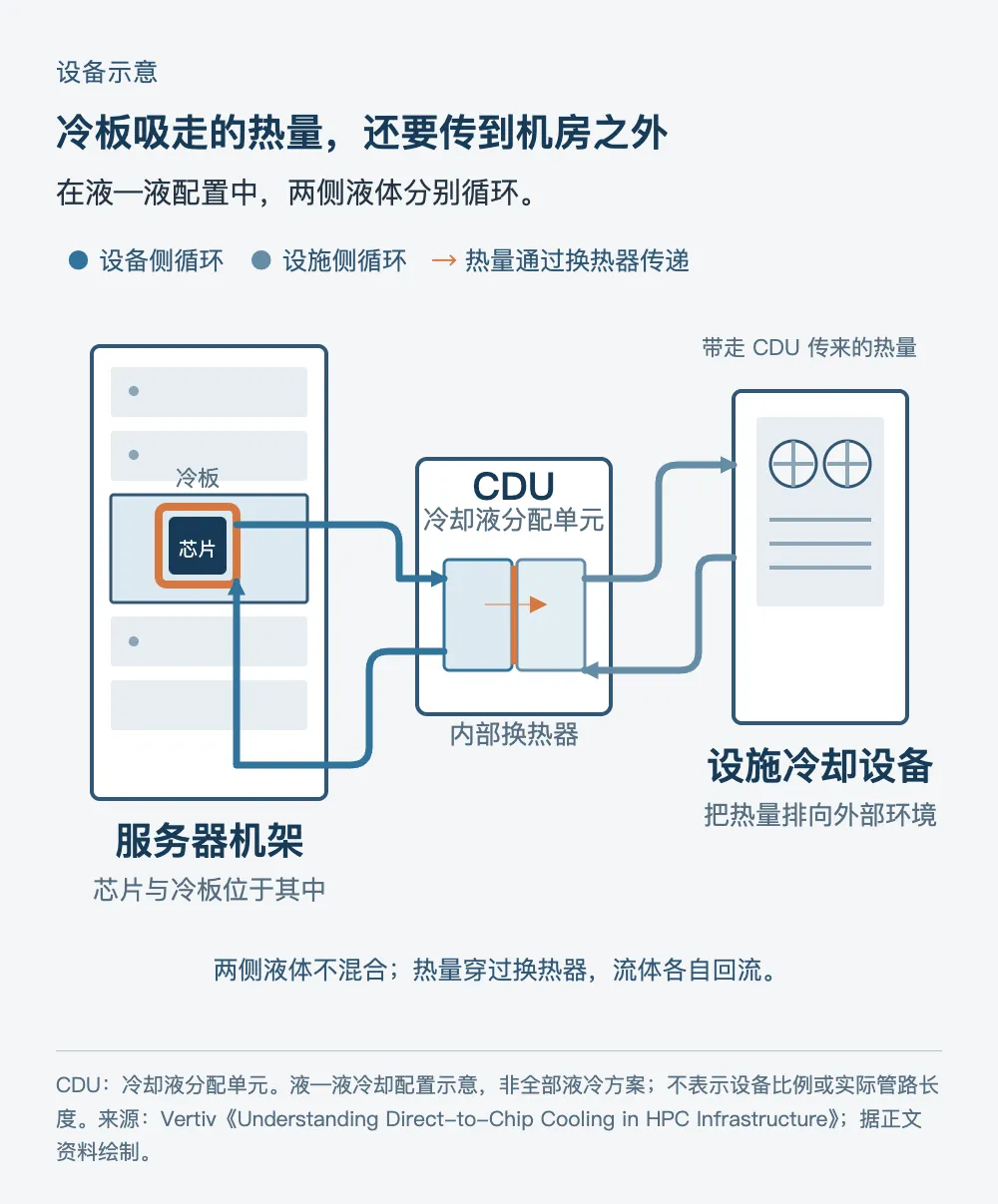

以数据中心供电与散热设备供应商维谛技术(Vertiv)介绍的一种液冷方案为例:冷板贴近芯片吸收热量,冷却液沿管路流动,经过 CDU(冷却液分配单元)中的换热器,将热量传到机房的冷却系统。采用液体与液体换热的配置,还要接入设施水系统,安装管路和泵,并管理水质、压力和泄漏风险。

这些设备最后还要在现场连起来。维谛的资料指出,管路和泵的安装可能影响这种配置的部署时间。把集成提前到工厂,便是减少现场工作的一种办法。

2026年6月,维谛介绍了与数据中心运营商Compass合作的混合散热方案:机械、水力、制冷剂和控制组件在同一设备内完成工厂集成。维谛称,首批设备已在美国亚利桑那州凤凰城园区以风冷模式部署,并预留了随着GPU集群安装转向芯片液冷的路径。

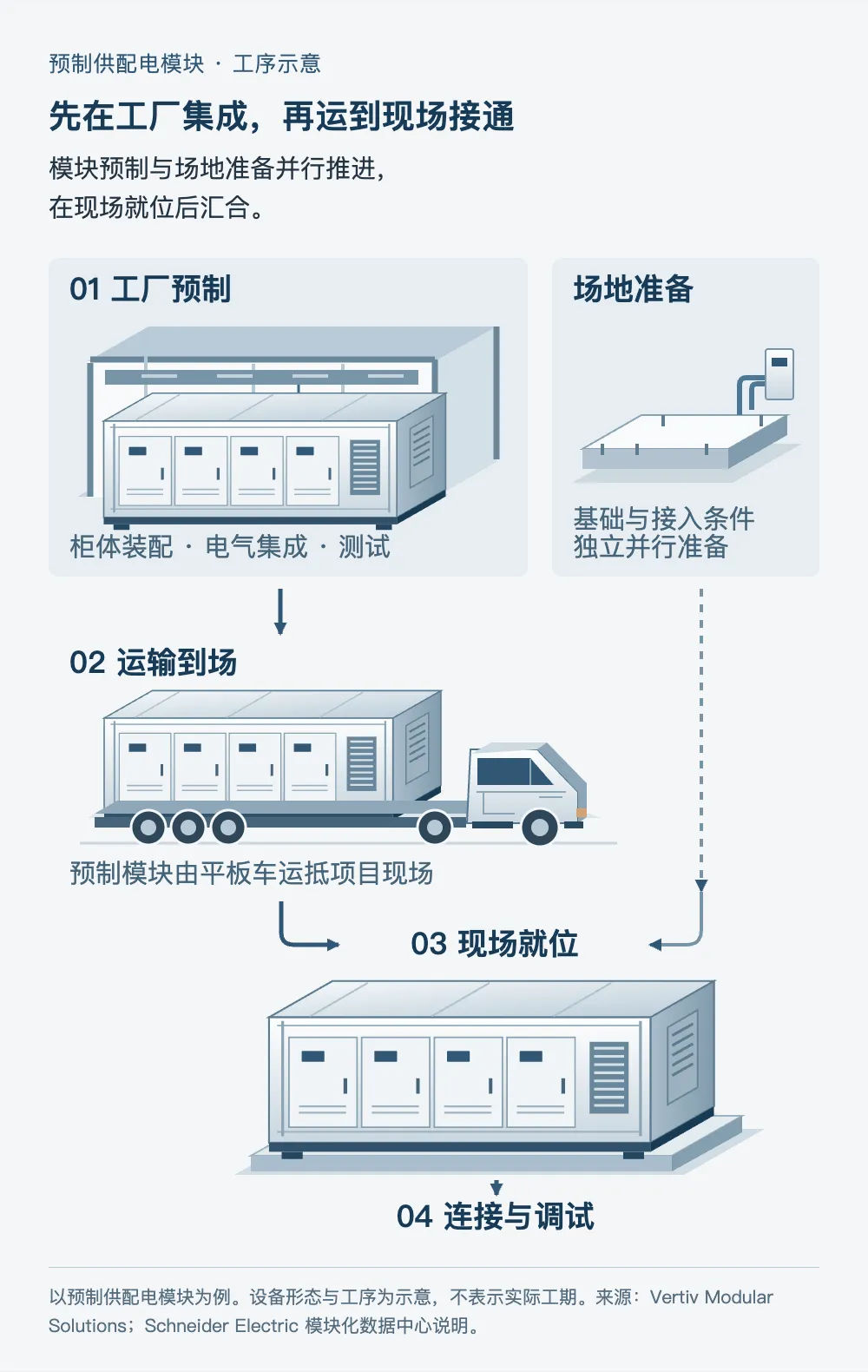

工厂预制还可以延伸到供配电和其他机房设施。预制模块化方案把这些设施组织成模块,在工厂装配、集成和测试,再运到现场安装。模块制造与场地准备可以同时推进,减少前后等待。

Compass在2025年报告中披露,与现场建设电气和UPS(不间断电源)机房相比,采用施耐德在场外集成的模块化电力中心,相关现场每兆瓦工时减少了89%。这项数据衡量的仅是现场工作量,没有计入工厂端的工时。

不过,模块内部接好了,模块与场地之间的连接仍需完成。基础是否准备妥当、电力和管路能否接入、安装后的系统能否通过调试,都要在项目现场落实。工厂测试处理了模块内部的一部分问题,现场还要检验它接入整座机房后的运行情况。

预制化节省的时间,来自工作安排的变化:一部分安装和测试提前完成,另一部分工程同步推进。它能减少现场需要协调的事情,却无法替项目补齐尚未落实的电力和场地条件。

 如果设备不再紧缺,客户还会看重什么

面对数据中心等领域增长的需求,设备供应商正在扩大产能。西门子能源在2026年2月公布美国投资计划,准备在北卡罗来纳州的基地恢复燃机制造,在佛罗里达州坦帕工厂扩大叶片生产,在阿拉巴马州工厂增加发电机所需铜和绝缘部件的产出,同时扩大培训。但从投资落实到新增设备交到客户手里,还需要一定的时间。

为了更早用上电,部分算力公司开始换供电方案。

2026年5月,算力服务商 Nebius 宣布采用燃料电池制造商 Bloom Energy 的产品,替代此前计划使用的燃烧式发电技术。公司看重的不只是设备能多快供电,还有投入使用前的审批。在美国,燃烧式发电设备可能涉及空气排放许可。Nebius称,燃料电池不通过燃烧发电,排放较低,通常可以减轻相关审批负担,从而缩短项目从选址到投运的时间。

在这种背景下,对燃机供应商来说,要面对的就不只是同行扩产。客户换用技术路线,也可能改变原来的采购计划。随着供给增加或替代方案成熟,单靠现货形成的优势就可能减弱。

设备供应充足之后,设计、安装和调试依然需要有人完成。客户选择供应商时,也会考虑它能否把这些工作安排好。Compass与施耐德的合作,就同时涉及设备供应与电力系统设计。

2023年,两家公司宣布扩大合作,签订一项为期五年、金额30亿美元的数据中心技术协议。施耐德当时披露,此前已为Compass制造、交付约150套模块化解决方案。

Compass则在自己的合作伙伴介绍中说明,施耐德参与改进电力中心设计,帮助简化安装、减少安装时间,并提高施工安全。这段合作还延伸到Compass位于得克萨斯州Red Oak园区的制造设施安排,以便更快、更可靠地响应需求。

对Compass来说,安装所需时间和施工安全,都进入了与供应商共同改进设计的工作。再次建设机房时,已有方案可以成为下一次设计的起点,双方也不必从头磨合所有要求。

已有的合作不会让客户停止比较价格和技术路线。但选择新的供应商,也意味着要重新确认设计能否适配、安装如何衔接,以及对方能否按约交付。设备短缺时,能拿到货是优势;供应逐渐充足后,过去的交付经验能否减少下一次建设的不确定性,会变得更重要。 对供应商来说,一笔订单之后能留下什么,才关系到它能否持续获得客户的选择。

 全球分工中,中国企业参与的环节位于何处

在浩浩荡荡的数据中心建设浪潮中,中国企业已经参与到主机供应、部件开发和系统交付等不同环节,但同样是获得数据中心订单,承担的工作可能相差很大。

杰瑞股份在2026年5月的投资者交流中介绍,公司是西门子能源一款航改型燃气轮机在中国的授权成套商。成套商需要把主机和配套设备集成为能够在现场安装、运行的发电系统。不过,7月订单的主机来源和具体分工尚未披露,尚不能确定这笔订单是否采用了这一合作方式。

潍柴动力则提供发电所需的发动机。公司披露,2026年一季度数据中心用发动机销量超过500台。数据中心需要持续供电,通常会配置备用电源,以应对正常供电中断。潍柴的发动机既可用于这类备用电源,也可用于承担日常用电的持续发电系统。

“老工业”描述的是行业的历史,不能直接代表技术门槛低、能力容易复制。芯片和服务器更新,也会给冷板、接头这些部件提出新的要求。

精密温控设备供应商英维克在2026年4月披露,其面向英特尔至强6平台的冷板、快接头、分水器和机架式CDU已通过英特尔测试与验证。公司对冷板、接头业务的描述是:客户技术要求复杂、定制化程度高,需要配合客户新品推出的节奏,周期较长。

这类业务需要在客户产品开发时就开始配合。部件能否用,要放进客户的设备中验证;在这种配合中,客户更新产品,供应商也需要相应调整。制造之外的适配和测试,同样占用时间。

更大范围的集成也已有交付。科华数据在2026年半年报中披露,其预制式电力模组在某国有银行上海数据中心项目中累计交付数十套。国内项目也在采用把供电设施提前集成、再送到现场安装的方式。

海外业务还需要企业把服务能力带到项目所在地。温控设备供应商依米康披露,2024年,它跟随阿里、字节等国内互联网客户的海外建设,提供精密温控方案。已有的客户关系,使它进入东南亚市场时有了起点。

到2025年,公司披露的海外订单约2.59亿元,其中海外客户与国内互联网厂商的订单各占约一半,温控产品已在马来西亚、泰国项目批量落地。它开始向当地的数据中心托管运营商供货,再通过这些运营商服务海外互联网企业。

伴随客户范围扩大,依米康在马来西亚设立子公司,并在新山、吉隆坡、泰国等地建立销售、售后和备件服务网络。设备交出去以后,备件放在哪里、故障由谁响应,仍是供应商需要安排的工作。当地团队和服务网点,都是设备之外的投入。

从部件开发、设备制造,到现场调试和后续维护,前面这些企业承担的工作,都关系到机房能否建成并持续运行。模型可以快速迭代,新增算力却要等设备、供电和散热系统就位,并完成现场调试。AI的加速,也让这些工业能力的价值变得更加具体。

看懂这场技术变革,除了看模型又进步了多少,还要看谁能把电送进机房、把热带出去,让先进芯片持续稳定地运行。(本文不构成任何投资建议)
