买齐万张GPU却通不上电!AI巨头被逼抢购二手发电机,华尔街千亿杀向重工业

买齐万张GPU却通不上电!AI巨头被逼抢购二手发电机,华尔街千亿杀向重工业

在硅谷最顶级的AI会议室里,正上演着科技史上最魔幻的一幕。

你手握几十亿美元,终于从黄仁勋手里抢到了上万张最先进的GPU。机架搭好了,水冷系统灌满了,成群结队的博士们随时准备按下回车键训练下一个超级大模型。

然而,所有人都只能大眼瞪小眼

因为当你打电话给当地电力局申请通电时,对方递过来一张表格,语气客气却冰冷:“先生,请先排队,大概等5到7年。”

要知道,一块高端AI芯片的生命周期只有3到4年。等电网把高压线拉到机房门口,你手里的宝贝芯片早就折旧成了毫无价值的“电子废铁”。

AI军备竞赛,突然从比拼算法、争夺天才博士的虚拟智力战,被硬生生踹进了现实的泥潭。

硅谷的科技巨头们彻底被逼疯了他们撕毁了与公共电网的百年契约,做出了一个疯狂的决定:不指望电网了,我们自己拉发电机!

一场席卷全球的“自带电厂”风暴,由此拉开序幕。

01.电网排队五年起步,算力巨头撕毁“电网契约”

传统世界的运行逻辑其实非常简单:你开工厂,电力公司拉电线,电表一转,按月交钱。

但这套运行了上百年的规矩,被突如其来的生成式AI彻底踩碎了。

根据劳伦斯伯克利国家实验室的权威统计,到2024年底,全美排队等待并网的发电与储能项目,总容量已经飙升到了惊人的2290吉瓦(GW),这个数字,几乎是在运电网总容量的两倍。一个新项目从申请并网到最终通上电,平均要苦等五年。

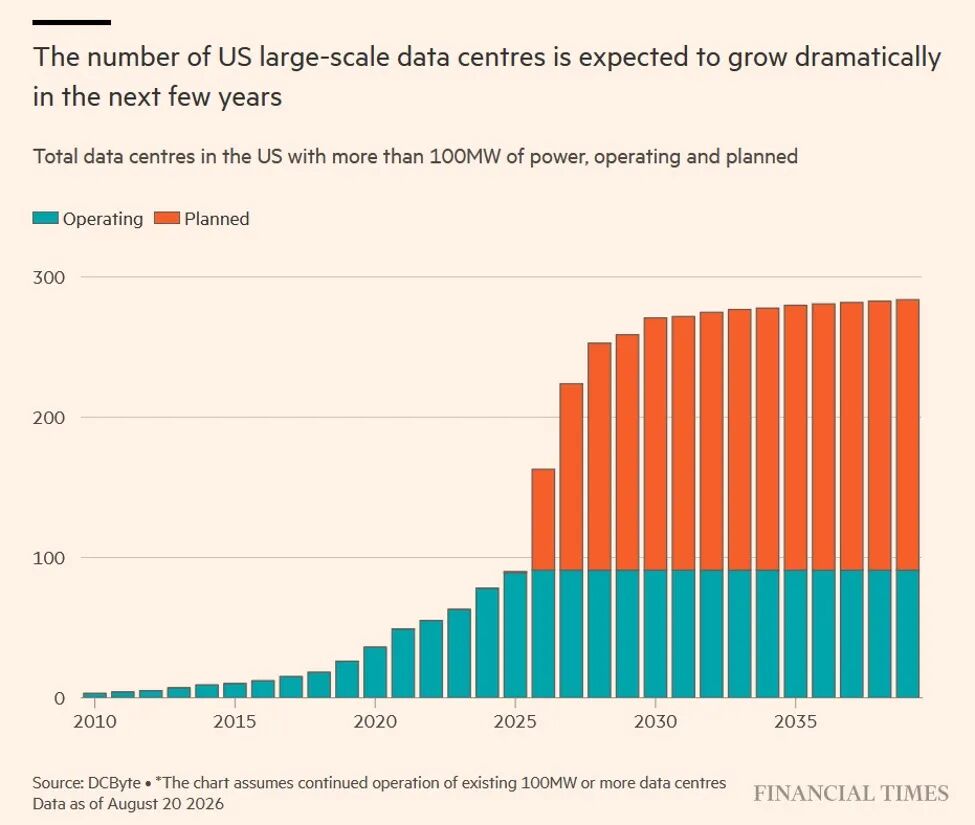

▲ 金融时报与DCByte数据:全美规划中大型数据中心数量已远超在运规模,电网并网缺口巨大

但在AI的世界里,时间关乎生死

业内测算,一个吉瓦级(1000兆瓦)的AI算力集群,一年能创造上百亿美元的商业价值。每拖延一个月通电,就等于白白烧掉几亿甚至十几亿美元的现金流。

既然等不起,那就绕过去

开发商和科技巨头们把目光投向了一个行业术语:“表后供电”(Behind-the-Meter,简称BTM)。

什么叫表后供电?说白了就是“跳过中间商”巨头们不再指望公用电网把电送过来,而是在自家数据中心的院子里,直接架设燃气轮机、柴油发电机或燃料电池。

电力在电表内侧自发自用,根本不需要漫长的电网审批和输电线路建设。有的甚至完全切断外网,自己构成一个独立的“电力孤岛”。

行业追踪数据显示,全美已经有近60座大型数据中心规划了表后供电,总容量逼近90吉瓦,占到了所有规划算力容量的四分之一以上。其中超过90%的项目,都是在过去短短一年多时间里火速立项的。

硅谷精英们本来以为,这不过是用钱砸出一座发电厂的简单算术题。

但当他们踏入重工业的世界时,才发现自己掉进了一个更深的深渊。

02.500兆瓦大机组失灵,卡特彼勒成了最大赢家

最开始,科技巨头们带着傲慢杀入电力市场。

他们心想:既然一个数据中心要几百兆瓦的电,那直接去买公用事业电厂最喜欢的大型重型燃气轮机(比如单机500兆瓦的庞然大物)不就行了?发电效率高,规模效应大

然而,现场工程团队很快泼了一盆刺骨的冷水:买大机组,等于自杀。

原因极其残酷,只有搞硬件的工程师才懂其中的致命陷阱:

第一,单点故障是不可承受之重 数据中心要求的是“五个九”(99.999%)的变态可靠性。如果你全靠一台500兆瓦的巨型燃机供电,它一旦发生故障或停机检修,几十万张GPU瞬间黑屏,正在训练的模型当场崩溃。你总不可能为了备用,再花几亿美元买一台500兆瓦的机器在旁边干晾着。

第二,大机器根本追不上GPU的心跳。 500兆瓦的重型燃机热惯性极大,启动慢、爬坡慢,像一头笨重的远古大象。而数据中心里几万张芯片同时开跑推理任务时,电负荷是在毫秒级剧烈跳变的。巨型燃机根本来不及反应,电压瞬间不稳,直接烧毁精密的服务器芯片。

现实逼得AI巨头们集体倒戈,彻底抛弃巨型机组,全面转向10兆瓦到50兆瓦的中小型模块化设备。

▲ 行业媒体头条直呼:“自带电厂!数据中心被迫走向表后”

看看Meta在俄亥俄州新奥尔巴尼的标志性项目,其设备清单简直就像一个“发电机杂货铺”:

  • 3台单机约16–22兆瓦的索拉透平燃机;
  • 9台单机约15兆瓦的轻型燃机;
  • 3台西门子SGT-400燃机;
  • 外加15台卡特彼勒3520往复式燃气内燃机!

为什么要拼得这么碎?

因为只有这种高度模块化的组合,才能像搭积木一样,一台检修另一台顶上;当算力负荷突然暴增时,内燃机可以在毫秒内点火调频,死死稳住电压。

于是一个极具黑色幽默的局面出现了:在全美规划的近90吉瓦表后供电项目中,那个做挖掘机和工业发动机的老牌巨头,卡特彼勒(Caterpillar),竟然凭一己之力独占了约三分之一的硬件份额!

敲代码的天才们,最终跪倒在浑身机油味的柴油机与燃气机工匠面前。

03.排队从电网转移到工厂:GE产槽排到2031年,二手发动机成了硬通货

如果事情到这里结束,那也不过是一场重工业采购狂欢。

但当硅谷巨头们挥舞着支票冲向设备制造厂时,他们撞上了另一堵更加绝望的物理高墙,全人类的发电机产能,被买空了。

全球发电设备的三大巨头:GE Vernova、西门子能源、三菱重工,在手订单早已塞爆了未来几年的每一个生产车间:

  • GE Vernova
    :在手积压的燃机订单超过125吉瓦。其首席执行官公开坦白:2030年之前的制造产槽已经实质性售罄,就连2031年的名额也已经被预定了大半!
  • 西门子能源
    :手头排队的燃气轮机将近96吉瓦,常规交货周期直接被拉长到3至4年以上。
  • 三菱重工
    :重型燃机的新订单,交付窗口普遍直接定在2030年之后。

原本为了躲避电网的五年排队,结果掉过头来,发现买发电设备又要排队五年!

人类的物理工业产能,根本跟不上虚拟世界的代码膨胀速度。

▲ 投资人感叹:私人资本正在把电网瓶颈死死写入AI的估值模型中

于是,更加疯狂的“军备挤兑”爆发了

全球的二手燃气发电机、退役航改燃机,以及装在卡车拖车上的移动发电集装箱,一夜之间被抢成了超级奢侈品。

在现货市场上,无论成色多旧,只要是能立刻发运、插上管子就能发电的二手发动机,全部被加价数倍疯抢。

对于AI巨头来说,这笔账再清楚不过:多花几千万美元买高价二手货,只要能让机房提前6个月通电开机,靠大模型算力赚回来的钱,就能轻松抹平所有溢价。

传统能源行业讲究的“按三十年折旧算成本”,在算力争夺战面前被撕得粉碎。

04.250亿美元重注!燃料电池异军突起

如果二手发电机也抢不到,地方环保局又嫌燃气轮机排放超标不批许可,巨头们还有路可走吗?

有,而且这条路正在引发华尔街万亿资本的狂暴涌入。

那就是固体氧化物燃料电池(SOFC)。

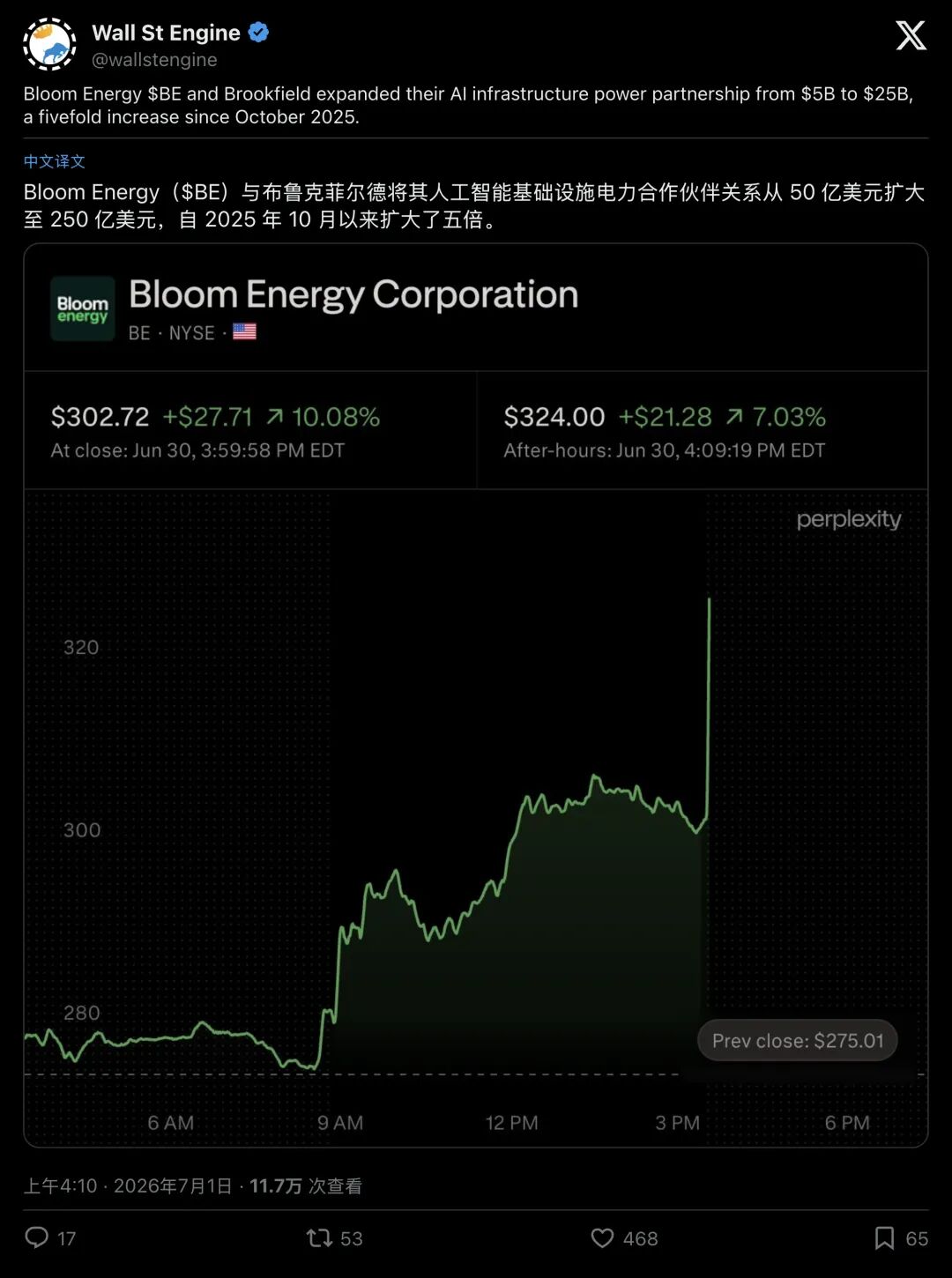

▲ 布鲁克菲尔德资管将Bloom Energy的合作额度暴增至250亿美元

纯从发电成本来看,燃料电池其实并不便宜。高盛报告显示,它的度电成本高达117美元/兆瓦时,比传统的燃气轮机贵了整整45%。

但它却拥有两项所有竞争对手都不具备的“绝杀级优势”:

  1. 快到极致
    :它高度集装箱化,通常在几个月到两年内就能完成部署并出电,甲骨文甚至曾创下约55天完成交付首套系统的神话;
  2. 几乎不受环保审批卡脖子
    :由于不通过燃烧发电,它的有害气体排放极低,在环保审批极其严苛的地区可以畅通无阻。

面对“贵45%但今年就能来电”和“便宜但要等五年”的选择题,AI资本毫不犹豫地选了前者。

华尔街的顶级野蛮人们嗅到了血腥味。

全球基建巨头布鲁克菲尔德(Brookfield),直接将与燃料电池龙头Bloom Energy的供电融资额度,从原本的50亿美元暴增5倍,一口气拉升到了250亿美元!

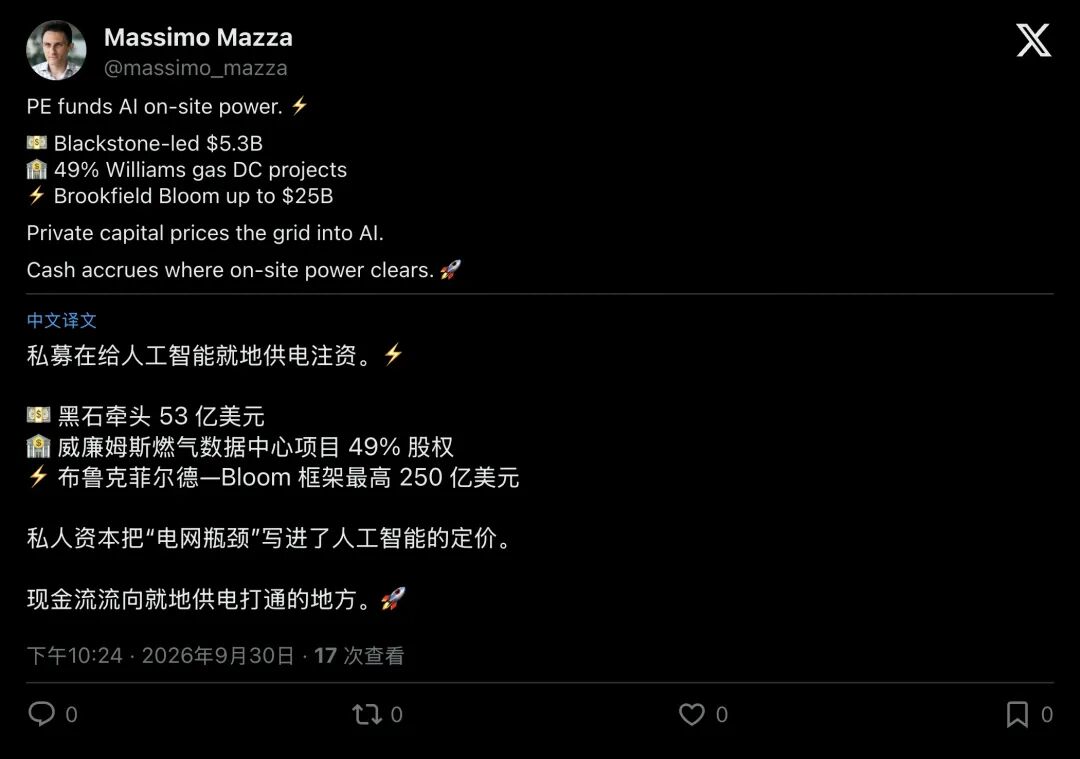

紧接着,黑石(Blackstone)牵头,联手阿波罗与KKR,砸下53.4亿美元,一口气吃下能源管网巨头Williams旗下五个表后燃气项目49%的权益。

华尔街正在用这种简单粗暴的资本逻辑向所有人宣告:在AI时代,控制了通往机架的电子,就控制了整个智能世界的咽喉。

05.终局:代码狂欢撞上物理铁壁

这场荒诞的通电大溃退,正在跨越国界。

在日本千叶县,由于当地公共电网排队甚至长达十年,巨头们直接把手伸向了JERA的LNG火电厂内部,干脆把数据中心直接造在火电厂的围墙里,就地接走发电机喷出的电力。

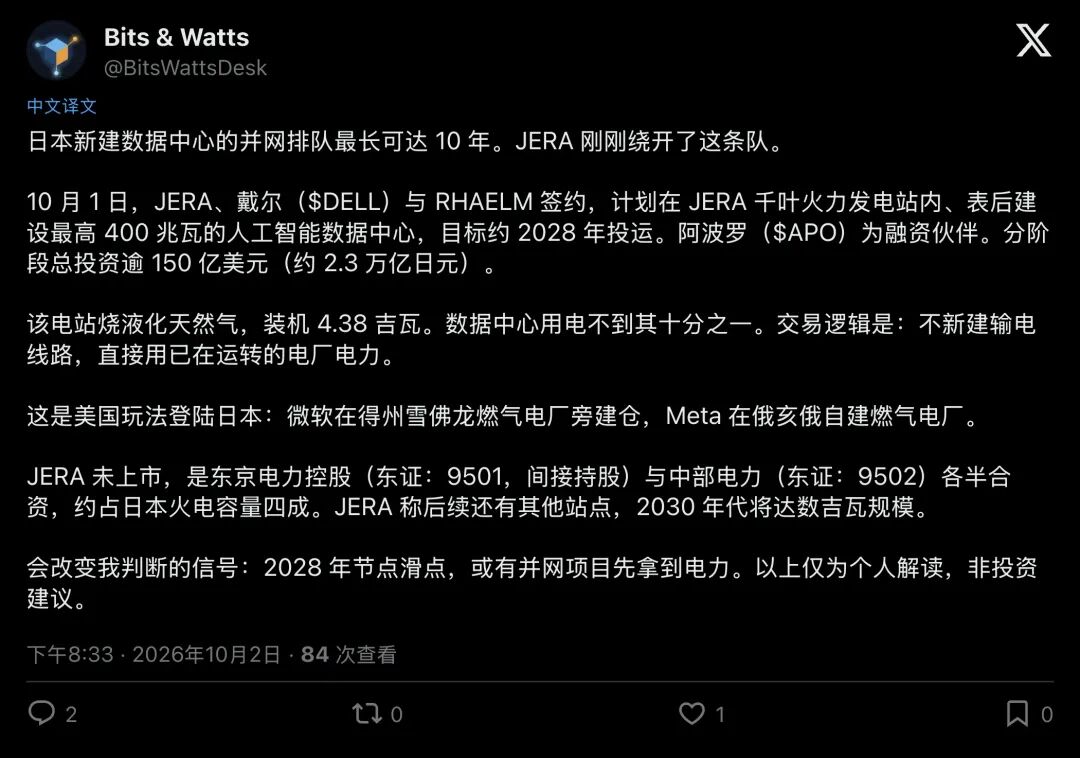

▲ 行业信源披露:JERA、戴尔与RHAELM合作,在千叶火电站厂区内建设400兆瓦表后数据中心

我们曾经笃信,数字化浪潮会把一切资产变“轻”。几行代码、一个模型、几张算法架构图,就能撬动万亿美元的市值。

但现实却狠狠给了虚拟世界一记耳光。

当大模型试图吞噬全人类的知识时,它首先必须吞噬海量的能量。

你可以用三个月迭代一个惊艳世界的神经网络,但要铸造一台耐受高温高压的燃气轮机涡轮叶片,依然需要工人们在车间里浇铸数月;要拉通一条几百公里的高压输电线路,依然需要数年的土地勘测与审批。

数字世界以指数级向前狂奔,物理世界却依然按照热力学定律和工业周期缓慢旋转。

当高傲的硅谷极客们不得不蹲在泥泞的工地上,为了抢购几台二手内燃发电机而跟传统管道商争得面红耳赤时,科技的真相终于浮出水面:

硅基智能的终极底座,始终建立在轰鸣作响的钢铁、滚烫的天然气,以及物理世界的客观法则之上。
