2026年3月19日,美国那边落了一笔重注。
地产开发商Hillwood拉着数据中心企业PowerHouse,要在伊利诺伊州一块约4800亩的地皮上,砸200亿美元建一个超大型数据中心,规划总供电容量高达1.8吉瓦(1800兆瓦)。
要知道,一座中型燃煤电厂开足马力发电,满负荷大概是600兆瓦。
也就是说,这个园区一旦跑起来,相当于要生生吞掉3座电厂的全部产能,而这些电,只用来干一件事,让海量的服务器昼夜不停地转。
200亿美元的真金白银,加上3座电厂的耗电量,就这么结结实实地砸在了同一个地方。
项目落地的时间节点和规模,目前已经引发了不少讨论。
有人觉得这是AI基础设施进入大规模投资阶段的信号,也有人在算,这200亿美元能在同一个地方持续烧多少年。

一、为什么选朱利叶特
芝加哥往西南走大约60公里,有个老牌工业物流镇叫朱利叶特。

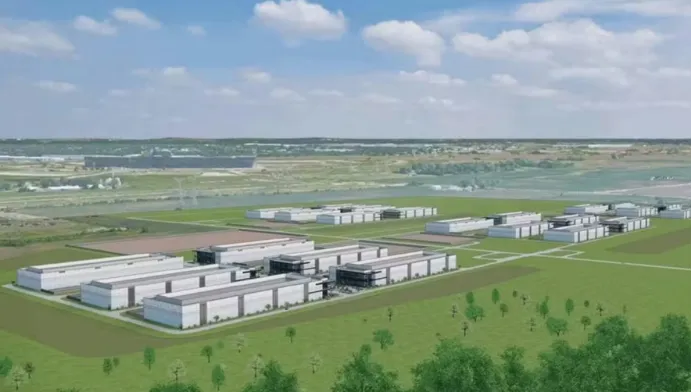

最近,一家是做土地开发和房产运营的Hillwood,另一家是成立不久的PowerHouse Data Centers,两家公司跑到这儿,一口气圈下了795英亩的土地,准备建一个巨无霸AI数据中心。
200亿美元砸在一个单体数据中心上,属于罕见的量级。
我们拿行业巨头做个标尺。
Meta今年宣布要在印第安纳州建它史上最大的AI基础设施,这笔钱是100亿美元。
亚马逊AWS建一个常规园区,通常也就掏10亿到30亿美元。
而Joliet Technology Center这一个项目,直接把筹码推到了200亿。
选在朱利叶特的原因很好理解,首先在这里,他们可以获得用电自由。
这个园区规划了1.8吉瓦(1800兆瓦)的超大用电量,绝不是一个小数字。
但现在全球数据中心最扎堆的北弗吉尼亚,电网早就不堪重负,想新增用电得老老实实排队。
而在朱利叶特,背靠中西部电网底子厚、有余粮,拿大规模用电批文要顺畅得多。
再就是地理和气候。
795英亩的超级大盘,在寸土寸金的芝加哥市中心根本想都别想,但在朱利叶特不仅拿得下来,还能顺手蹭一波中西部的“天然空调”,因为这里气候凉爽,省下来的机器散热电费,对这种长年烧钱的重资产来说,是一笔极可观的真金白银。
但项目能否按规划落地,外界还在等后续进展。
二、这个项目和过去的数据中心有什么不同
过去十年,数据中心盖得像标准化的储物间,主要用来存网页、跑App。
那时候的机柜不怎么费电,一个柜子平均功耗不到10千瓦,靠传统的空调吹冷风就能降温。
但AI一来,这套物理常识被直接推翻了。
算一笔账,一颗英伟达H100芯片满载运行,单体就要吃掉700瓦的电。
当这些耗电大户被密集塞进一个高密度AI机柜时,整柜功耗更是直接飙到50千到100千瓦,是传统机柜的整整十倍。
用电量翻了十倍,发热量自然成倍暴涨。
原来的空调风冷压不住GPU的高温,只能大面积换上液冷设备来强制降温。
以近期的Joliet Technology Center项目为例,它的总用电量定在了1.8吉瓦(GW),从一开始就是冲着AI工作负载去的。
为了喂饱这些机器,项目方不仅要把开发分作四期,还必须在每一期都硬生生砸出一个6英亩的独立变电站。
从不到10千瓦的风冷机柜,到配建巨型变电站的液冷园区,两代数据中心在物理形态和电力接入方式上,都开始了分化。
三、这件事折射出的行业变化
以前科技公司建数据中心,最先看的是网速快不快、主干光缆通不通。
现在风向变了,大家拿地前盯着的第一件事,是当地的电管不管够。
能源审批、电网容量、变电站建设,正在成为科技公司和数据中心开发商最核心的竞争门槛之一。
目前来看,数据中心是全社会用电量增长最快的领域之一,AI又是其中最主要的驱动力。
IEA报告显示,全球数据中心用电量2024年约415太瓦时,预计到2030年将翻倍。
这背后最主要的推手,就是AI工作负载的快速增长。
朱利叶特这个项目,就是这个趋势的具体案例。
能不能搞定能源审批、拿到大容量电网接入,正在变得和写代码、做算法同等重要。
别再问AI的上限在哪里,去看看变电站的负荷,那就是这个时代的边界。
