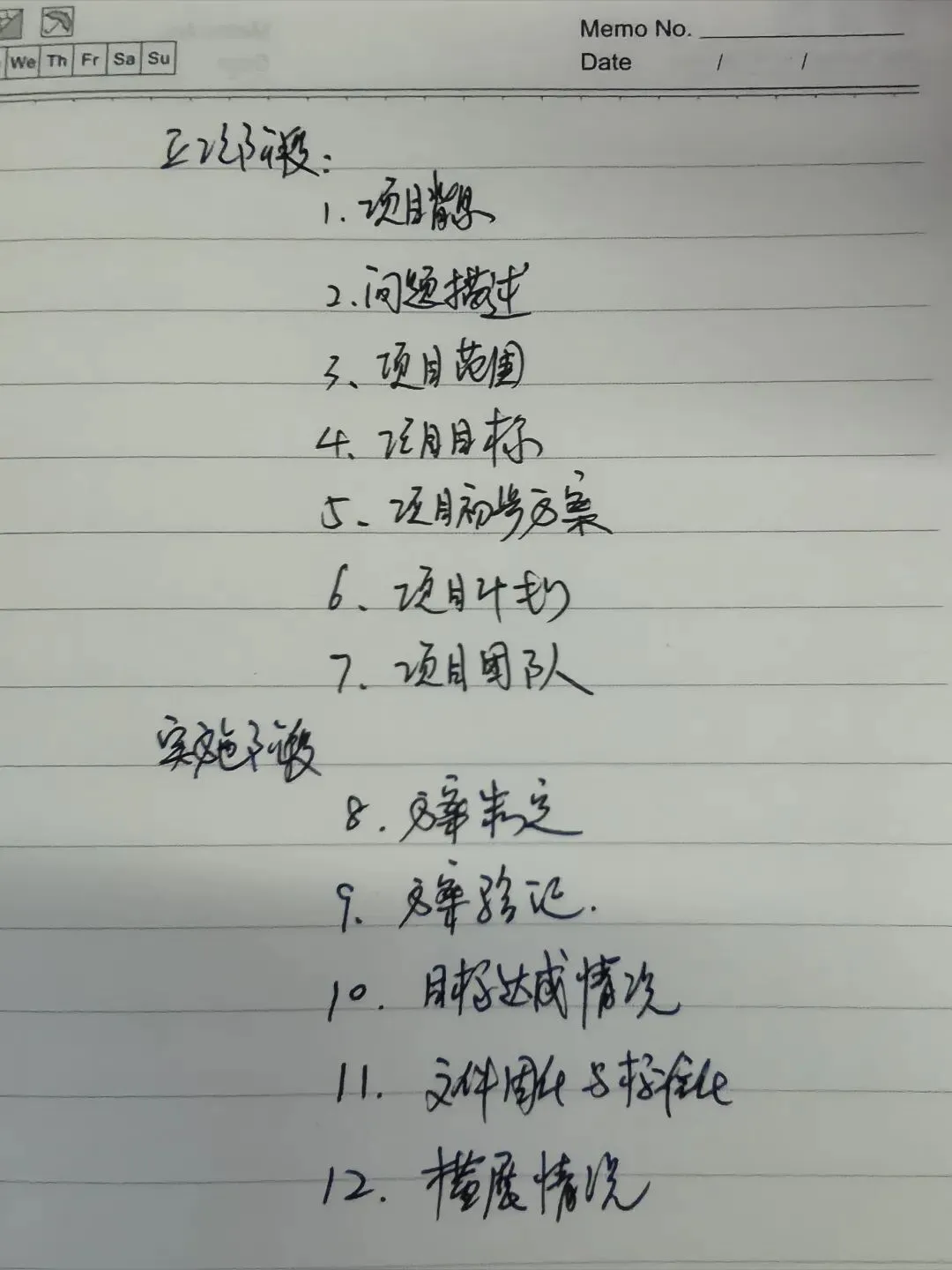

某公司为了满足非六西格玛项目规范化开展的需求,制定了新产品开发&制程改善&管理优化三类项目通用的模板框架如下:

请大家一起思考一下,这个框架好不好,有什么问题?
此模板虽然搭建了一个看似完整的项目框架,但如果直接照搬,很容易变成一个“填表式”的过场,反而掩盖了项目中真正需要解决的难题。它最大的问题就在于容易让人产生“只要把格子填满,项目就能成”的错觉。
存在以下几个明显的逻辑陷阱:
🚫 致命跳步:从“初步方案”直接跳到“方案制定”
(对应框架中的第5点 -> 第8点)
现状分析:
第5点是“项目初步方案”,第8点是“方案制定”。中间没有任何关于“原因分析”或“根因验证”的步骤。
跳步风险:
凭经验拍脑袋: 团队很容易根据第2点“问题描述”直接跳到第8点“我要怎么修”。例如:看到产品有划痕(问题),直接决定买砂纸打磨(方案),而完全跳过了“为什么会有划痕”(是因为传送带太粗糙?还是员工操作不当?)。
治标不治本: 如果没有中间的“分析”环节(如5Why、鱼骨图等分析),制定的方案往往只能解决表面症状,问题过段时间可能还会复发。
🚫逻辑断层:缺失“小范围测试”与“反馈调整”
(对应框架中的第8点 -> 第9点 -> 第10点)
现状分析:
第8点是“方案制定”,第9点是“方案验证”,第10点是“目标达成情况”。
跳步风险:
缺乏“试运行”环节: 从“制定”直接到“验证”,容易让人理解为“全面铺开后的验证”。对于新产品或新工艺,如果没有“小批量试产”或“灰度测试”这个缓冲带,一旦方案有重大缺陷,就是批量事故。
缺少“反复调整”:
第9点“方案验证”和第10点“目标达成”之间是空的。如果验证失败了怎么办?如果目标没达成怎么办?模板里没有留位置写“根据验证结果调整方案”。这会导致团队为了填表,强行把失败的数据修饰成成功,或者直接跳过验证环节,编造数据。
🚫 风险管理缺失:缺少“预案”思维
(对应框架中的第6点“项目计划”及后续步骤)
现状分析:
整个模板中完全没有出现“风险”、“困难”、“预案”或“Plan B”相关的字眼。
跳步风险:
盲目乐观: 团队在制定第6点“项目计划”时,往往只考虑顺利的情况。一旦实施中遇到阻碍(如设备不到位、材料缺货、技术瓶颈),项目就会卡死,或者被迫随意更改计划。
缺乏风控:
不做风险预演,意味着当问题发生时,团队只能“救火”,而不是“防火”。

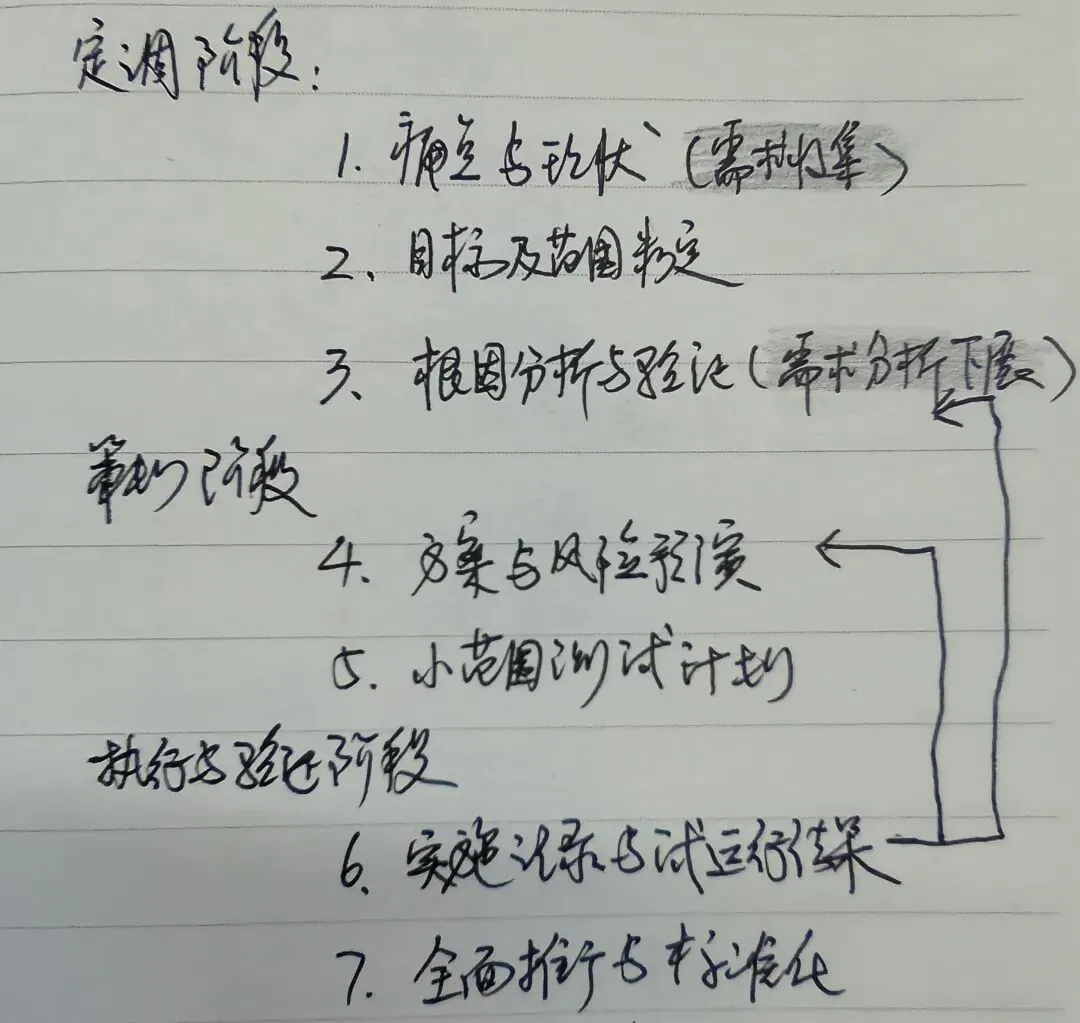

基于如上分析,个人推荐模板框架如下,供各位看官积极拍砖/斧正:

现象分析(输入端):分析现象。
机理分析(原理层):搞懂原理。
问题确定(收敛层):锁定偏差。
原因识别(输出端):找到真因。
