当前位置:首页>文档>07.07-案例专项(七)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_04-冲刺串讲✿考点强化✿小灶集训_08-公路《案例专项班》安慧KL

07.07-案例专项(七)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_04-冲刺串讲✿考点强化✿小灶集训_08-公路《案例专项班》安慧KL

  • 2026-03-10 22:45:17 2026-01-24 07:13:56

文档预览

07.07-案例专项(七)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_04-冲刺串讲✿考点强化✿小灶集训_08-公路《案例专项班》安慧KL
07.07-案例专项(七)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_04-冲刺串讲✿考点强化✿小灶集训_08-公路《案例专项班》安慧KL
07.07-案例专项(七)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_04-冲刺串讲✿考点强化✿小灶集训_08-公路《案例专项班》安慧KL
07.07-案例专项(七)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_04-冲刺串讲✿考点强化✿小灶集训_08-公路《案例专项班》安慧KL

文档信息

文档格式
pdf
文档大小
0.243 MB
文档页数
4 页
上传时间
2026-01-24 07:13:56

文档内容

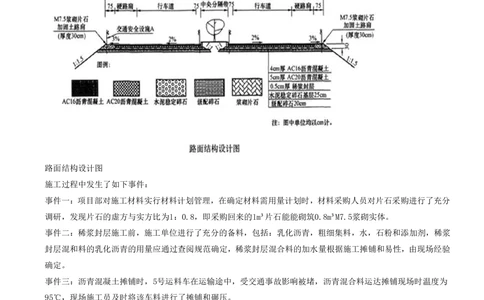

路面部分 背景资料: 某施工单位承接了平原区一段长60.5km的双向四车道新建高速公路路面施工,该高速公路设计车速为100km/h, 全线均为填方路段,平均填方高度为1~2m,硬路肩宽3m,中央分隔带宽2m,单车道宽度为3.75m,土路肩宽0.75m, (采用M7.5浆砌片石加固)。路面面层采用AC-16沥青混凝土,全线没有加宽与超高,行车道、硬路肩、路缘带 均采用相同的路面结构尺寸,路面结构设计如图所示: 路面结构设计图 施工过程中发生了如下事件: 事件一:项目部对施工材料实行材料计划管理,在确定材料需用量计划时,材料采购人员对片石采购进行了充分 调研,发现片石的虚方与实方比为1:0.8,即采购回来的1m³片石能能砌筑0.8m³M7.5浆砌实体。 事件二:稀浆封层施工前,施工单位进行了充分的备料,包括:乳化沥青,粗细集料,水,石粉和添加剂,稀浆 封层混和料的乳化沥青的用量应通过查阅规范确定,稀浆封层混合料的加水量根据施工摊铺和易性,由现场经验 确定。 事件三:沥青混凝土摊铺时,5号运料车在运输途中,受交通事故影响被堵,沥青混合料运达摊铺现场时温度为 95℃,现场施工员及时将该车料进行了摊铺和碾压。 事件四:当路面底基层施工完毕后,进行中央分隔带的开挖,先挖集水槽后挖纵向盲沟,一般采用人工开挖的方 式,开挖的土料应及时运走,以防止污染路面结构层。 该工程采用清单计价,施工合同中的清单单价部分摘录如下表所示: 项目 单位 单价(元) 备注 4cm厚AC16沥青混凝土面层 ㎡ 78.6 5cm厚AC20沥青混凝土 ㎡ 91.20.5cm厚稀浆封层 ㎡ 5 25cm厚水泥稳定碎石基层 ㎡ 102.5 20cm厚级配碎石垫层 ㎡ 55 M7.5浆砌片石加固土路肩 ㎡ 210 …… …… …… 【问题】 1.计算路基总宽度L(保留两位小数)。 2.针对加固路肩工程,材料采购人员应采购片石多少m ūA袅轿恍∈ ? 3.改正事件2错误之处。 4.事件3中现场施工员的做法是否正确?说明理由。 5.计算该项目路面上面层的合同造价。 答案: 1.路基总宽度 L=(0.75+3+2×3.75+0.75)×2+2=26.00(m)。 2.一侧加固土路肩的横断面积:(75+75+30×1.5) × 30÷2 = 2925(cm²)。 采购的片石总量:2925/10000×2×60500/0.8=44240.63 (m³) 3.稀浆封层混合料乳化沥青的用量应通过配合比设计确定;稀浆封层混合料的加水量应根据施工摊铺和易性,由 稠度试验确定。 4.不正确。因为混合料运至施工现场的温度应控制在不低于120℃,否则应该废弃。 5.ACl6沥青混凝土面层数量=(0.75+2×3.75+3)×2×60500=1361250(m²)。 AC16沥青混凝土面层造价= 136.125 ×78.6=10699.425 (万元)。 某新建一级公路工程K11+120~K20+260合同段位于海拔3000m以上的地区,路面结构设计示意图如下图所示:该合同段工程与其他工程或已有道路无交叉。依据交通运输部颁布的《公路工程基本建设概预算编制办法》 (2018),《公路工程预算定额》(2018)编制的该工程施工图预算,其中K11+120~K12+120底基层工程为:22300 ㎡(底基层平均面积)。 厂拌基层稳定土混合料的定额如下表所示:各定额分项预算价格分别为:人工:80元/工日;稳定土混合料163.72 元/m³;水泥400/t;水:4元/m³;碎石:80元/m³;3m³以内轮胎式装载机:1200元/台班;300t/h以内稳定土厂 拌设备;1500元/台班。 1000㎡ 水泥碎石 水泥剂量5% 单位 代号 序 压实厚度15cm 每增减1cm 号 项目 1 人工 工日 1 2.8 0.2 2 稳定土混合料 m3 — (151.15) (10.10) 3 32.5级水泥 t 823 16.755 1.117 4 水 m3 866 21 1 5 碎石 m3 958 220.32 14.69 6 3m³以内轮胎式装载机 台班 1051 0.48 0.03 7 300t/h以内稳定土厂拌设备 台班 1160 0.24 0.02 8 基价 元 1999 — — 【问题】 1.写出路面结构设计图A、B、C的名称。 2.计算K11+120~K12+120段底基层施工需拌制的水泥稳定碎石混合料的数量,并计算该部分厂拌底基层水泥稳定 碎石混合料的材料费和施工机械使用费。(计算结果保留小数点后两位) 答案: 1.A为土路肩,B为硬路肩,C为路缘带。 2.所需数量:22300×(151.15+10.10×3)/1000=4046.34m³ 材料费: 22300×[(16.755+1.117×3)×400+(21+1×3)×4+(220.32+14.69×3)×80]/1000=653158.08元 施工机械使用费:22300×[(0.48+0.03×3)×1200+(0.24+0.02×3)×1500]/1000=25288.20元
