文档内容
综合管理部分
背景资料

某施工单位承建了一级公路水泥混凝土路面工程,路面面层采用滑模摊铺机铺筑。开工前施工单位编制了施工
组织设计,其中双代号网络计划图如下图所示。
施工中发生以下事件:
事件一:G工作所需的关键起重设备计划在完成E 工作后周转使用。根据合同规定,工期每提前或拖延1d奖或
罚1万元。在施工过程中,由于承包商使用了不合格的材料,致使A工作需部分返工并拖延了2个月,因为A
工作为关键工作,使总工期拖延2个月。
承包商召开会议研究方案有三种:
方案一:仍然按原计划继续组织施工。
方案二:另行租赁一台起重设备用于施工G工作,无须等E工作施工完再转到G工作施工,租赁费用每月增加5
万元。
方案三:压缩网络图某些关键工作的时间,以满足工期要求,网络图各工作压缩施工时间所花费用及最短施工
时间见下表。
【问题】
1.根据原始双代号网络图,指出总工期和关键线路。
2.事件一中,如采用方案一,业主是否可以对承包商进行罚款?罚款金额预计是多少?3.事件一中,如采用方案二,是否能满足工期要求?费用增加多少?
4.事件一中,如采用方案三,则最少需要增加多少费用?(写出分析及计算过程)
答案:
1.关键线路:①→②→④→⑤→⑥→⑦→⑧(A→E→G→J)
答案:
2.由于A工作拖延2个月是由于承包人采用不合格材料导致,属于承包人自身的原因或责任造成的拖延,承包
人有责任采取措施对进度计划进行调整,以确保总体进度目标的达成。如承包人拒不采取措施,任由工期计划
超期,业主有权利按合同规定进行罚款。合同规定,工期每提前或拖延1d奖或罚1万元,每个月按30d计,则
罚款为:2×30×1=60万元。

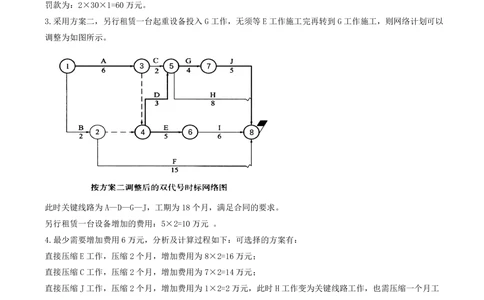

3.采用方案二,另行租赁一台起重设备投入G工作,无须等E工作施工完再转到G工作施工,则网络计划可以
调整为如图所示。
此时关键线路为A—D—G—J,工期为18个月,满足合同的要求。
另行租赁一台设备增加的费用:5×2=10万元 。
4.最少需要增加费用6万元,分析及计算过程如下:可选择的方案有:
直接压缩E工作,压缩2个月,增加费用为8×2=16万元;
直接压缩C工作,压缩2个月,增加费用为7×2=14万元;
直接压缩J工作,压缩2个月,增加费用为1×2=2万元,此时H工作变为关键线路工作,也需压缩一个月工
期, 增加费用为4×1=4万元,合计6万元。
