300.某工程单代号网络计划(时间:天)如下图所示,图中节点上下方数字分别表示相应工作代号和持续时
间。时间参数计算正确的有( )。
A.LSB=0
B.LSA=0
C.FFD=0
D.LFE=13
E.TFC=0
301.某工作有三项紧后工作,持续时间分为4天、8天、7天,对应的最迟完成时间分别为第18天、第16天、第
14天,则该工作的最迟完成时间是第( )天。
A.14
B.12
C.8
D.7
302.某双代号网络计划中,工作M的最早开始时间和最迟开始时间分别为第12天和第17天,其持续时间为5天;
工作M有3项紧后工作,它们的最早开始时间分别为第21天、第24天和第28天,则工作M的自由时差为( )天。
A.4
B.1
C.8
D.11
303.某工作有且仅有两个紧后工作C、D,其中C工作最早开始时间为10(计算坐标系,下同),最迟完成时间
为28,持续时间为15天;D工作最早完成时间为18,最迟完成时间为20,持续时间为6天;该工作与C工作间的

时间间隔为2天,与D工作间的时间间隔为4天,则该工作的总时差为( )天。A.3
B.4
C.5
D.6
304.单代号搭接网络计划中,某工作持续时间3天,有且仅有一个紧前工作,紧前工作最早第2天开始,工作
持续时间7天,该工作与紧前工作间的时距是STF=6天。该工作的最早开始时间是第( )天。
A.6
B.0
C.3
D.5

305.某单代号搭接网络计划中,工作B与工作D的开始至开始时距(STS)为2,最早开始时间分别为8和15,则
两项工作之间的时间间隔是( )。
A.2
B.5
C.7
D.9

306.某单代号搭接网络计划如下图(时间单位:天),其时间参数正确的有 ( ) 。
A.TFC=1
B.FFB=2C.LSD=8
D.LSE=5
E.LFC=5
307.修一条堤坝的护坡时,一定要等土堤自然沉降完成后开始。用单代号搭接网络计划表达堤坝填筑和堤坝
护坡的逻辑关系时,应采用的搭接关系是( )。
A.完成到完成(FTF)
B.开始到开始(STS)
C.开始到完成(STF)
D.完成到开始(FTS)

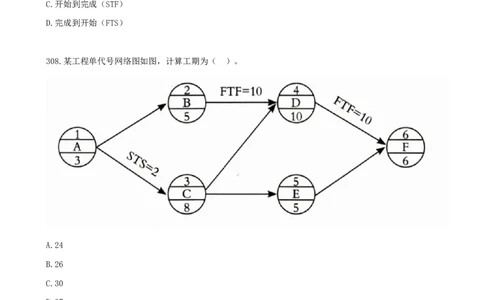

308.某工程单代号网络图如图,计算工期为( )。
A.24
B.26
C.30
D.27
309.关于双代号网络计划的说法,正确的有( )。
A.总时差最小的工作为关键工作
B.时标网络计划关键线路上允许有虚箭线和波形线的存在
C.当计算工期等于计划工期时,网络计划中以终点节点为完成节点的工作,其自由时差与总时差相等
D.某项工作的自由时差为零时,其总时差必为零
E.除了以网络计划终点为完成节点的工作,其他工作的最迟完成时间应等于其所有紧后工作最迟开始时间的最小值

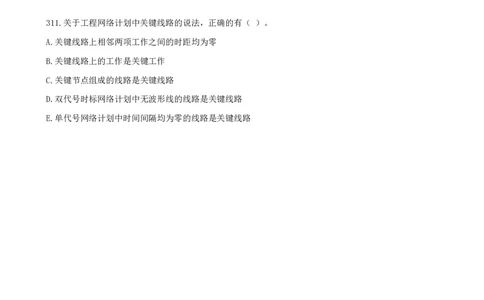

310.工程网络计划中,工作N有紧后工作,确定其总时差的方法有( )。
A.工作N的最迟完成时间减去其最早完成时间
B.工作N紧后工作的最早开始时间减去工作N的最早完成时间
C.工作N紧后工作的自由时差加工作N与该紧后工作之间时距的最小值
D.工作N与其紧后工作之间间隔时间的最小值
E.工作N紧后工作的总时差加工作N与该紧后工作之间间隔时间的最小值
311.关于工程网络计划中关键线路的说法,正确的有( )。
A.关键线路上相邻两项工作之间的时距均为零
B.关键线路上的工作是关键工作
C.关键节点组成的线路是关键线路
D.双代号时标网络计划中无波形线的线路是关键线路
E.单代号网络计划中时间间隔均为零的线路是关键线路
