文档内容
一级建造师
矿业工程管理与实务
课程精讲

教材架构
第1章 工程测量与地质
两节内容:
1.1 矿业工程测量
1.2 矿业工程地质和水文地质
1.1 矿业工程测量
每年分值1-2分,多数年份每年1分,包括四目内容1.1.1 工程测量控制网的布设要求
包括两个考点:
1.工程测量控制网
2.矿区测量控制网(近井网)的布设要求考点一、工程测量控制网
1)工程测量控制网的作用
是一个在工程建设范围内的统一测量框架,为施工及其相关工作的各项测量提供基准起算数据。控制网应具有控
制全局、提供基准、控制测量误差累积的作用。
2)工程测量控制网的布设原则
(1)大地坐标系统及高程基点选用
(2)控制网的布置一般要求分级布网逐级控制、具有足够的精度、布网应有足够的密度,并符合相应的规范要
求。
(3)控制网通常采用二级布置,首级为整体控制,其等级应根据工程规模、控制网的用途与进度要求确定,次
级直接为放样测量服务。其精度由工程性质、结构形式、建筑材料、施工方法等因素确定,最终应满足建(构)
筑物的建筑限差要求。
工程测量应采用中误差作为精度衡量指标,并应以2倍中误差作为极限误差。
(4)利用工程领域中的不同控制网,应遵守国家相关规定。
3)工程测量控制网的形式和基本程序
地面平面控制网一般采用导线网、三角网、测边网、边角网、GPS网及其他形式;高程控制网一般采用水准网或
三角高程网。(记少丢多)
工程测量控制网布设的基本程序:了解
考点二、矿区测量控制网(近井网)的布设要求
1)矿区测量控制网
将整个矿区的整个测量系统纳入统一的平面坐标系统和高程系统之中。矿区测量控制网也称近井网。
2)矿区测量控制网的布设要求
(1)一个矿区应采用统一的坐标和高程系统。矿区面积小于50km2且无发展可能时,可采用独立坐标系统。
(3)矿区首级平面控制网一般在国家一、二等平面控制网基础上布设,其等级依矿区井田大小及贯通距离和精
度要求确定
矿区地面高程首级控制网的布设范围和等级选择,应由矿区长度确定,且宜布设成环形网,加密时宜布设成附合
路线和结点网,只有在山区和丘陵地带,才允许布设成水准支线。
(4)采用GPS定位测量技术进行测量,首先要根据测量任务和观测条件进行GPS控制网的设计。
3)近井点和井口高程基点及其布设要求
建立在井口附近的平面控制点和高程控制点被称为近井点和井口高程基点,是井下各种测量工作的基准点。
布设符合要求:
(1)近井点可在矿区三、四等平面控制网的基础上,用插网、插点、敷设经纬仪导线或 GPS定位等方法测设。
(2)井口高程基点的高程精度,如涉及井筒间巷道贯通的,则应满足两相邻井口间进行主要巷道贯通的要求。
(3)近井点和井口高程基点:尽可能埋设在便于观测、保存和不受采动影响的地点。测点标石的埋设深度,在
无冻土地区应不小于0.6m,在冻土地区盘石顶面与冻结线之间的高度应不小于0.3m。为保护测点不受损害,宜采取在点的周围设置保护桩、栅栏等安全措施。
习题演练

工程测量控制网通常采用二级布置,首级为整体控制,其精度由( )等因素确定。
A.工程性质 B.结构形式 C.建筑材料
D.施工方法 E.建筑限差
答案:ABCD
解析:工程测量控制网精度由工程性质、结构形式、建筑材料、施工方法等因素确定,最终应满足建(构)筑物
的要求。

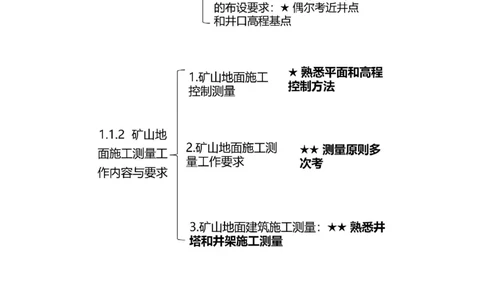

1.1.2 矿山地面施工测量工作内容与要求
考点一、矿山地面施工控制测量
1)平面控制方法
(1)平面控制网的形式和选择:
经常采用的形式有三角网、GPS网、导线网、建筑基线或建筑方格网。
(2)平面控制网的布设和控制
三角网控制:常布设成两级,一级为基本网,即厂区控制网,以控制整个场地为主;另一级是厂房控制网
导线网控制:两级,一级为基本网,多布设成环形;
另一级为测设导线网,即厂房控制网,建立方法包括基线法(适用于中小厂房)、主轴线法(适合于大型车间)
等。
2)高程控制方法
(1)高程控制网的布设要求和高程控制:足够密度的水准点
(2)基本水准点:检核其他水准点高程是否有变动的首级控制点,一般建筑场地上,通常埋设三个基本水准点。
(3)施工水准点:直接测定建(构)筑物的高程。
考点二、矿山地面施工测量工作要求
(1)施工测量是一个区域性的工作,施工测量工作的原则:“先整体后局部”.“先控制后碎部”.“从高级到
低级”;做到步步有检核。
(3)对测量成果要逐项检核,测量精度必须达到或略高于规范的要求。
考点三、矿山地面建筑施工测量
1)井口标定:井筒中心和井筒十字中线,应根据井筒中心的设计平面坐标和高程、井筒十字中线的坐标方位角,
用井口附近的测量控制点标定。
2)井架安装测量:以井架中心和井筒十字中线为依据,用全站仪标定井架基础中心,同时标定基础支座十字线。
标定工作独立进行两次,两次标定之差不应大于5mm,取其中值作为标定结果。
3)井塔施工测量
多绳摩擦轮提升,提升机设在井塔内。滑模施工
(1)井塔基础施工测量:在井口附近标设井筒十字中心点和高程控制点。
(2)在井塔基础上组立滑动模板时的测量:用拉线法或全站仪(经纬仪)交会法交出井筒中心(即井塔中心)
以井塔中心为圆心,按照井塔设计半径组立滑动模板,用水准仪操平模板,并搭好脚手架。
(3)模板滑升测量:检查操作平台是否与井塔中心线重合,保持平台水平
(4)向提升机房及井塔的各层平台标设井筒十字中线
在平台上安置全站仪,在平台上标设4个井筒十字中线点。
(5)井塔沉降观测:用水准仪测量各测点的高程。每滑升一个平台或每增加一次荷载观测一次。
4)地面建(构)筑物施工测量
地面建(构)筑物放样,用井筒十字中线点或放样导线点进行。放样可用极坐标法、支距法或交会法等进行。
建(构)筑物基础的高程应用水准仪测量。
井筒中心和井筒十字中线,应根据( )标定。
A.井架中心线
B.井筒中心的设计平面坐标
C.井筒中心高程
D.井筒十字中线的坐标方位角
E.井口测量控制点
答案:BCD
解析:井筒中心和井筒十字中线,应根据井筒中心的设计平面坐标和高程、井筒十字中线的坐标方位角,用井口
附近的测量控制点标定。
