文档内容
2025/2/24
➢ 2025年一级注册建造师
矿业工程
2025版教材
精讲
讲师:大海
1
第一篇
矿业工程技术
第1章 工程测量与地质
第2章 矿业工程材料
第3章 矿井系统与工程设计
第4章 矿区地面工业建筑工程
第5章 凿岩爆破工程
第6章 井巷工程
第7章 露天矿山工程
2
12025/2/24
➢ 第一篇矿业工程技术
3分
3分
1分
7分 70分
10分
45分
1分
3
第7章
露天矿山工程
7.1露天矿剥离工程
7.2露天矿边坡工程
4
22025/2/24
露天矿剥离工程
7.1.1露天矿剥离施工方法及应用
7.1.2剥离施工疏干与排水工程
5
➢ 7.1.1露天矿剥离施工方法及应用
1.露天矿剥离施工方法和开采工艺
1)单斗挖掘机-卡车工艺
2)单斗挖掘机-铁道工艺
2.露天矿剥离和开采主要施工技术要求
3)连续开采工艺
4)半连续开采工艺
6
32025/2/24
➢ 7.1.1露天矿剥离施工方法及应用
1.露天矿剥离施工方法和开采工艺
露天矿剥离施工和开采顺序进行,常见的剥离和开采系统工
艺形式及适用条件如表7.1-1所示。
工艺类型 构成方式 适用条件
间断式剥采工
单斗挖掘机—卡车/单斗挖掘机—铁道 运距不超过3km的任意条件露天矿
艺
连续式剥采工 轮斗挖掘机—带式运输机—排土机;轮物料硬度F<1〜2,且不含易研磨、黏塞
艺 斗挖掘机—运输排土桥(悬臂排土机) 性强的物料,使用期气温不能太低
半连续式剥采 轮斗挖掘机—卡车/铁道 岩(矿)体块度较小、软弱的岩(矿)
工艺 单斗挖掘机(推土机)—筛分设备—胶轮输送机; 体
单斗挖掘机—自移式破碎机—转载机—胶带运输机
水平或近水平矿岩层(倾角小于12°),
剥离倒推式剥 有足够的内排土场且排土场稳定,以采
单斗铲倒推;拉斗式倒推
采工艺 用大型设备为优,剥离物应为松散体或
爆破效果好的坚硬岩石
综合式剥采工
任意前面两种或更多的组合 根据条件组合
艺
7
➢ 7.1.1露天矿剥离施工方法及应用
8
42025/2/24
➢ 7.1.1露天矿剥离施工方法及应用
9
➢ 7.1.1露天矿剥离施工方法及应用
1.露天矿剥离施工方法和开采工艺
露天矿剥离施工和开采顺序进行,常见的剥离和开采系统工
艺形式及适用条件如表7.1-1所示。
工艺类型 构成方式 适用条件
间断式剥采工
单斗挖掘机—卡车/单斗挖掘机—铁道 运距不超过3km的任意条件露天矿
艺
连续式剥采工 轮斗挖掘机—带式运输机—排土机;轮物料硬度F<1〜2,且不含易研磨、黏塞
艺 斗挖掘机—运输排土桥(悬臂排土机) 性强的物料,使用期气温不能太低
半连续式剥采 轮斗挖掘机—卡车/铁道 岩(矿)体块度较小、软弱的岩(矿)
工艺 单斗挖掘机(推土机)—筛分设备—胶轮输送机; 体
单斗挖掘机—自移式破碎机—转载机—胶带运输机
水平或近水平矿岩层(倾角小于12°),
剥离倒推式剥 有足够的内排土场且排土场稳定,以采
单斗铲倒推;拉斗式倒推
采工艺 用大型设备为优,剥离物应为松散体或
爆破效果好的坚硬岩石
综合式剥采工
任意前面两种或更多的组合 根据条件组合
艺
10
52025/2/24
➢ 7.1.1露天矿剥离施工方法及应用
1)单斗挖掘机-卡车工艺
(2)作业台阶的上部平盘应按采掘带宽度预设安全挡墙。作
业平盘、运输平盘和运输道路应修筑连续的安全挡墙,并应设置
放水口,安全挡墙高度不得小于卡车轮胎直径的2/5。
(4)剥离与开采工作面应具有不少于7d的煤、岩量,并应保
证正常的工程衔接和作业效率。
11
➢ 7.1.1露天矿剥离施工方法及应用
(5)单斗挖掘机宜采用双面装车。正面装车时,卡车可自行
进入装车位置;反面装车时,应由电铲勺斗引导卡车进入装车位
置。
(6)单斗挖掘机宜采用端工作面方式作业。
工作面易塌方时,则应采用侧工作面作业;工作平盘狭窄,
不易布置平盘运输道路时,则应采用宽采掘带“之”字形的采掘
方式。
12
62025/2/24
➢ 7.1.1露天矿剥离施工方法及应用
2)单斗挖掘机-铁道工艺
(2)单斗挖掘机装自翻车宜采用排斗装车,所装岩堆中心线
和自翻车纵向中心线应一致,误差应小于0.5m,并应确保自翻车
平稳不倾斜。
13
➢ 7.1.1露天矿剥离施工方法及应用
3)连续开采工艺
(1)轮斗挖掘机应适用于挖掘松软物料和软岩,根据工作面
物料变化情况调整回转速度和切片厚度。当作业中遇有硬岩或硬
岩夹层时,应减少切片厚度,并应控制回转速度。
(5)轮斗挖掘机尾部与工作面坡面之间的水平距离不得小于
2m。
14
72025/2/24
➢ 7.1.1露天矿剥离施工方法及应用
4)半连续开采工艺
(2)进行破碎作业时,排料臂的下缘与转载机、带式输送机
或连接桥的安全距离不应小于0.5m。
(3)自移式破碎站任何突出部位距挖掘机机尾回转范围净距
离不得小于1.0m。
15
➢ 7.1.1露天矿剥离施工方法及应用
1.露天矿剥离施工方法和开采工艺
1)单斗挖掘机-卡车工艺
2)单斗挖掘机-铁道工艺
2.露天矿剥离和开采主要施工技术要求
3)连续开采工艺
4)半连续开采工艺
16

82025/2/24
露天矿剥离工程
7.1.1露天矿剥离施工方法及应用
7.1.2剥离施工疏干与排水工程
17

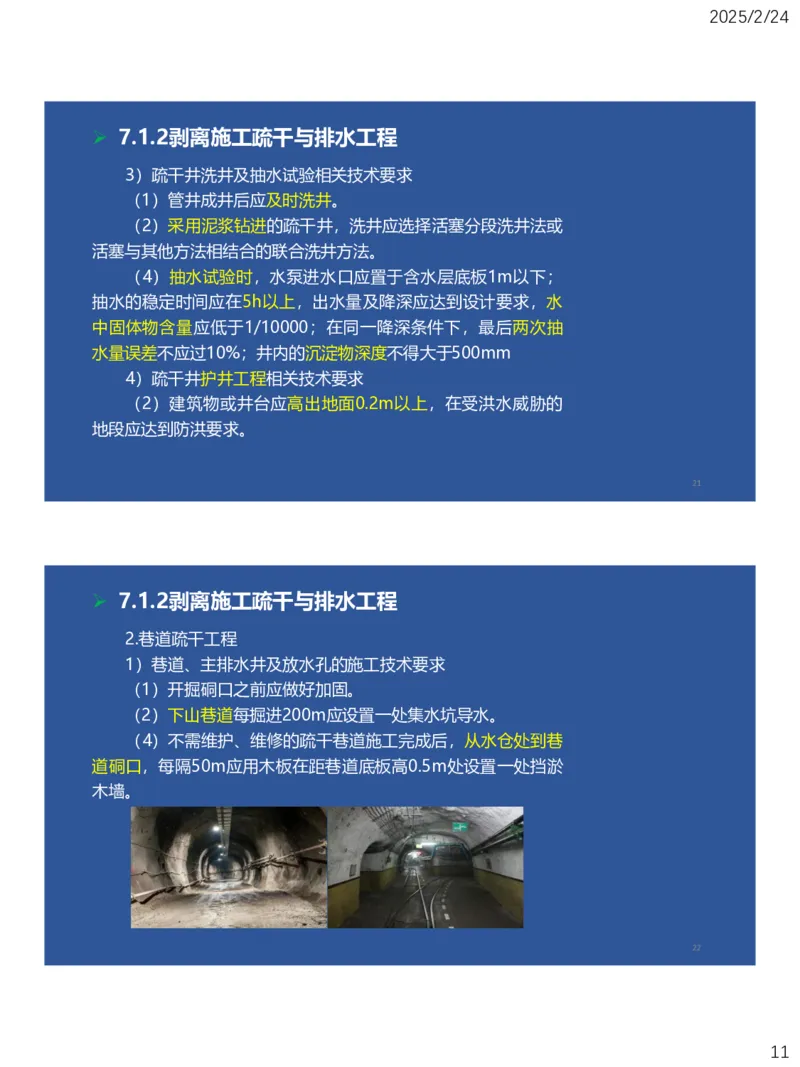

➢ 7.1.2剥离施工疏干与排水工程
1)疏干井钻井工程施工主要技术要求
2)疏干井成井工程施工主要技术要求
1.疏干井工程
3)疏干井洗井及抽水试验相关技术要求
4)疏干井护井工程相关技术要求
1)巷道、主排水井及放水孔的施工技术要求
2.巷道疏干工程
2)巷道贯通、巷道与主排水井贯通施工技术要求
3.防排水工程
18
92025/2/24
➢ 7.1.2剥离施工疏干与排水工程
1.疏干井工程
露天矿山疏干井以钻井施工方法为主。
1)疏干井钻井工程施工主要技术要求
(5)当采用反循环钻进时,应采用“水压”钻进,在地下水
位小于3m的松散易坍塌地层钻进时,应采取措施进行护壁。
(7)进行大孔径的钻进前,当地质条件不明确或为地质条件
复杂地段时,应进行小孔径取芯,并应进一步对各地层进行了解
研究后再进行扩孔或在其附近进行大孔径钻进。
(8)在管井施工中,每钻进30m应测量一次井斜,当管井深
度小于100m时,井斜不得超过2°,且井深度每增加100m,井斜
增加不应超过0.5°。
19
➢ 7.1.2剥离施工疏干与排水工程
2)疏干井成井工程施工主要技术要求
(2)过滤器的综合孔隙率与设计值的误差
不得超过10%;缠丝过滤管两端紧靠缠丝处应
设置挡圈。
(3)在管井中设置井管缠丝、包网过滤器
时,应设置导正器且不应影响滤料的填入。
(4)井管连接时应对准中心线,当采用焊
接方式连接时,应设置加强
(6)填砾应从孔口井管四周均匀填入,不
得从单一的方位填入。
20
102025/2/24
➢ 7.1.2剥离施工疏干与排水工程
3)疏干井洗井及抽水试验相关技术要求
(1)管井成井后应及时洗井。
(2)采用泥浆钻进的疏干井,洗井应选择活塞分段洗井法或
活塞与其他方法相结合的联合洗井方法。
(4)抽水试验时,水泵进水口应置于含水层底板1m以下;
抽水的稳定时间应在5h以上,出水量及降深应达到设计要求,水
中固体物含量应低于1/10000;在同一降深条件下,最后两次抽
水量误差不应过10%;井内的沉淀物深度不得大于500mm
4)疏干井护井工程相关技术要求
(2)建筑物或井台应高出地面0.2m以上,在受洪水威胁的
地段应达到防洪要求。
21
➢ 7.1.2剥离施工疏干与排水工程
2.巷道疏干工程
1)巷道、主排水井及放水孔的施工技术要求
(1)开掘硐口之前应做好加固。
(2)下山巷道每掘进200m应设置一处集水坑导水。
(4)不需维护、维修的疏干巷道施工完成后,从水仓处到巷
道硐口,每隔50m应用木板在距巷道底板高0.5m处设置一处挡淤
木墙。
22
112025/2/24
➢ 7.1.2剥离施工疏干与排水工程
3.防排水工程
(1)防洪堤是软弱堤基时,可以采用换填处理以及堤身自重
挤淤法、两侧坡脚外设置压载体处理。
(2)防洪堤采用土料碾压筑堤时,作业面应分层统一铺土、
统一碾压;如地面起伏不平,应按水平分层由低处开始逐层填筑;
碾压施工前应先做碾压试验(除有相似条件的碾压经验外),保
证碾压质量达到设计干密度值。
23
➢ 7.1.2剥离施工疏干与排水工程
(4)防洪堤或者防洪沟边坡及沟底采用浆砌石砌筑时,应采
取坐浆法分层砌筑,铺浆厚度宜为3〜5cm,砌缝应用砂浆填充饱
满;上下层砌石应错缝砌筑。
(5)排水工程主要有明渠和集水仓。明渠沟底坡度不宜小于
3‰;集水仓施工前应先在水仓周围预设围堰,较深的集水仓应采
用分层施工。排水沟经过有变形、裂缝的边坡地段时应采取防渗
措施。
24
122025/2/24

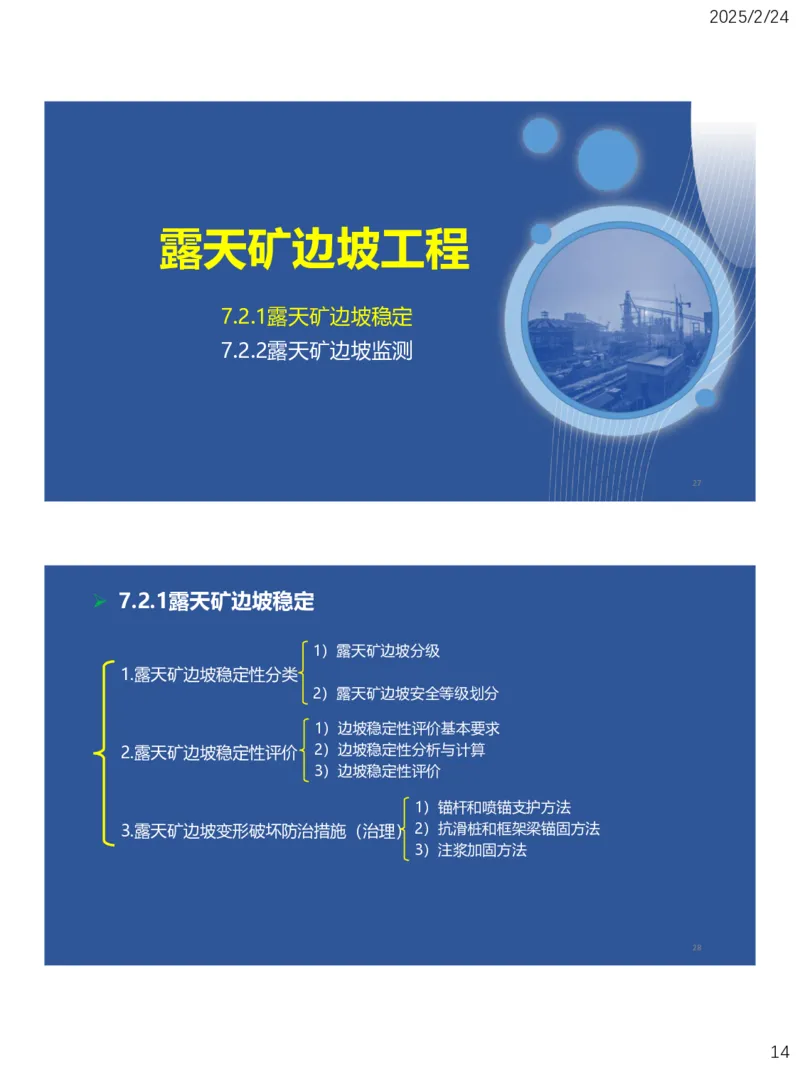

➢ 7.1.2剥离施工疏干与排水工程
1)疏干井钻井工程施工主要技术要求
2)疏干井成井工程施工主要技术要求
1.疏干井工程
3)疏干井洗井及抽水试验相关技术要求
4)疏干井护井工程相关技术要求
1)巷道、主排水井及放水孔的施工技术要求
2.巷道疏干工程
2)巷道贯通、巷道与主排水井贯通施工技术要求
3.防排水工程
25
第7章
露天矿山工程
7.1露天矿剥离工程
7.2露天矿边坡工程
26
132025/2/24
露天矿边坡工程
7.2.1露天矿边坡稳定
7.2.2露天矿边坡监测
27
➢ 7.2.1露天矿边坡稳定
1)露天矿边坡分级
1.露天矿边坡稳定性分类
2)露天矿边坡安全等级划分
1)边坡稳定性评价基本要求
2.露天矿边坡稳定性评价 2)边坡稳定性分析与计算
3)边坡稳定性评价
1)锚杆和喷锚支护方法
3.露天矿边坡变形破坏防治措施(治理)2)抗滑桩和框架梁锚固方法
3)注浆加固方法
28
142025/2/24
➢ 7.2.1露天矿边坡稳定
1.露天矿边坡稳定性分类
1)露天矿边坡分级 口诀:超高中低531
露天矿边坡按最终高度H分为四级:
(1)超高边坡:H大于500m;
(2)高边坡:H大于300m,小于或等于500m;
(3)中边坡:H大于100m,小于或等于300m;
(4)低边坡:H小于或等于100m。
29
➢ 7.2.1露天矿边坡稳定
【2023年】某露天矿边坡最终高度为400m,该边坡为()。
A.超高边坡
B.高边坡
C.中边坡
D.低边坡
【答案】B
30
152025/2/24
➢ 7.2.1露天矿边坡稳定
2)露天矿边坡安全等级划分
(1)露天矿边坡危害等级分为三级,根据可能的人员伤亡、
潜在的直接和间接经济损失数量,综合评定为很严重、严重、不
严重三个等级,见表7.2-1。
边坡危害等级 Ⅰ Ⅱ Ⅲ
可能的人员伤亡 有人员伤亡 有人员受伤 无人员伤亡
50万〜100万
直接 ≥100万元 <50万元
元
潜在的经济
损失
500万〜1000
间接 ≥1000万元 W500万元
万元
综合评定 很严重 严重 不严重
31
➢ 7.2.1露天矿边坡稳定
(2)露天矿边坡工程安全等级分为Ⅰ、Ⅱ、Ⅲ级,对应的边
坡高度及危害等级情况见表7.2-2。
边坡工程安全等级 边坡高度H(m) 边坡危害等级
H>500 Ⅰ、Ⅱ、Ⅲ
Ⅰ 300<H≤500 Ⅰ、Ⅱ
100<H≤300 Ⅰ
300<H≤500 Ⅲ
Ⅱ 100<H≤300 Ⅰ、Ⅱ
H≤100 Ⅰ
100<H≤00 Ⅲ
Ⅲ
H≤100 Ⅰ、Ⅱ
32
162025/2/24
➢ 7.2.1露天矿边坡稳定
2.露天矿边坡稳定性评价
1)边坡稳定性评价基本要求
(1)露天矿边坡稳定性评价应结合不同勘察阶段的技术要求
进行,勘察阶段通常指矿山最终边坡、开采期间坡率或坡形变化
较大的靠帮边坡、开采期间出现失稳迹象的边坡。
(2)边坡稳定性评价应在定性分析的基础上定量计算,综合
进行评价。
(3)边坡破坏模式应根据边坡地质结构和边坡潜在破坏的组
合情况确定,并应按破坏模式选择相应的计算方法,确定计算参
数,进行边坡稳定性计算。
33
➢ 7.2.1露天矿边坡稳定
(4)边坡稳定性计算应以极限平衡法为主,以安全系数作为
主要评价指标。
(5)对安全等级为Ⅰ级的边坡,宜采用有限元等数值分析方
法,进行边坡的应力场和变形场分析。
(6)对安全等级为Ⅰ级的边坡,宜采用数值分析法进行边坡
的渗流分析。
34
172025/2/24
➢ 7.2.1露天矿边坡稳定
2)边坡稳定性分析与计算
(1)边坡稳定性应按边坡分区分别选择代表性剖面进行二维
分析与计算,对三维效应明显的Ⅰ级边坡宜采用三维稳定性分析
方法验算其稳定性。
(2)稳定性计算时,应先采用图解法或工程类比法等方法对
边坡破坏模式、稳定状态和破坏趋势作出初步判定,然后再选用
相应的方法进行计算。
35
➢ 7.2.1露天矿边坡稳定
(3)边坡破坏模式和破坏边界应根据边坡各种地质界面、地
质结构类型及其空间组合特征为基础进行综合判定,并应论证剪
断相对软弱岩体的可能性。
(4)露天矿边坡应分别按不同荷载组合进行边坡稳定性计算,
计算结果应符合相关规定。
(5)影响边坡稳定的主要因素,尤其是可控因素,应进行敏
感性分析。
36
182025/2/24
➢ 7.2.1露天矿边坡稳定
3)边坡稳定性评价
边坡稳定性评价应包括:边坡稳定状态的定性判断,边坡稳
定性计算,边坡稳定性综合评价和发展趋势分析,确定各分区最
优边坡角。
37
➢ 7.2.1露天矿边坡稳定
3.露天矿边坡变形破坏防治措施(治理)
露天矿边坡治理应综合选用削坡减载、疏排水和工程加固方
法,并宜优先选用削坡减载、疏排水方法,工程加固宜优先选用
锚杆加固。
38
192025/2/24
➢ 7.2.1露天矿边坡稳定
1)锚杆和喷锚支护方法
(1)锚杆加固应按规程要求进行,包括确定锚固体与岩层间
粘结强度、确定锚固段变形参数和应力分布的锚杆基本试验。当
边坡变形控制要求严格或边坡稳定性较差时,宜采用预应力锚杆
加固补强。
(2)锚索预应力锁定值应根据地层条件及支护结构变形要求
确定,宜取轴向受拉承载力设计值的50%〜65%。
39
➢ 7.2.1露天矿边坡稳定
(3)喷射混凝土强度等级不应低于C20,喷射混凝土1d龄期
的抗压强度不应低于5MPa;喷层厚度不宜低于50mm,挂网钢筋
直径宜为6~12mm,钢筋网的钢筋间距宜为150〜300mm。
(4)岩质边坡采用喷锚支护后,对局部不稳定的块体应采取
加强支护的措施。
40
202025/2/24
➢ 7.2.1露天矿边坡稳定
2)抗滑桩和框架梁锚固方法
(1)抗滑桩桩长宜小于40m;对于滑面埋深大于25m、
倾角大于40°的滑坡,采用抗滑桩时应有专门论证。当滑坡
推力较大时,可采用大截面矩形方桩或预应力锚拉桩。
(2)锚拉桩的锚索与水平面的下俯倾角宜采用20°〜
30°;锚索的锚固力和最佳锚固深度应通过现场拉拔试验确
定。
(3)采用框架梁控制边坡时,框架梁宜采用矩形或菱
形形式,现浇混凝土强度宜在C25等级以上;框架梁节点锚
杆宜采用φ25〜φ40mm螺纹钢,长度宜为4m以上,全粘结
灌浆,并与钢筋笼电焊连接。
41
➢ 7.2.1露天矿边坡稳定
3)注浆加固方法
(1)注浆加固宜选用可注性较好,固结收缩小,粘结性、抗
渗性、耐久性和化学稳定性良好,且环境污染小、工艺简单、施
工操作方便、安全可靠的浆液材料。
(2)注浆压力不宜超过2MPa。
42
212025/2/24
➢ 7.2.1露天矿边坡稳定
【2024年】关于露天边坡治理的方法正确的是()
A.对于涌水量大的露天矿,宜采用露天疏排水方式
B.对于填料松散的边坡宜采用削坡减载
C.对于分层压实的边坡,宜采用框架梁
D.对于松散破碎岩石边坡,采用锚索支护
E.注浆压力不小于2Mpa
【答案】BCD
43
➢ 7.2.1露天矿边坡稳定
1)露天矿边坡分级
1.露天矿边坡稳定性分类
2)露天矿边坡安全等级划分
1)边坡稳定性评价基本要求
2.露天矿边坡稳定性评价 2)边坡稳定性分析与计算
3)边坡稳定性评价
1)锚杆和喷锚支护方法
3.露天矿边坡变形破坏防治措施(治理)2)抗滑桩和框架梁锚固方法
3)注浆加固方法
44
222025/2/24
露天矿边坡工程
7.2.1露天矿边坡稳定
7.2.2露天矿边坡监测
45

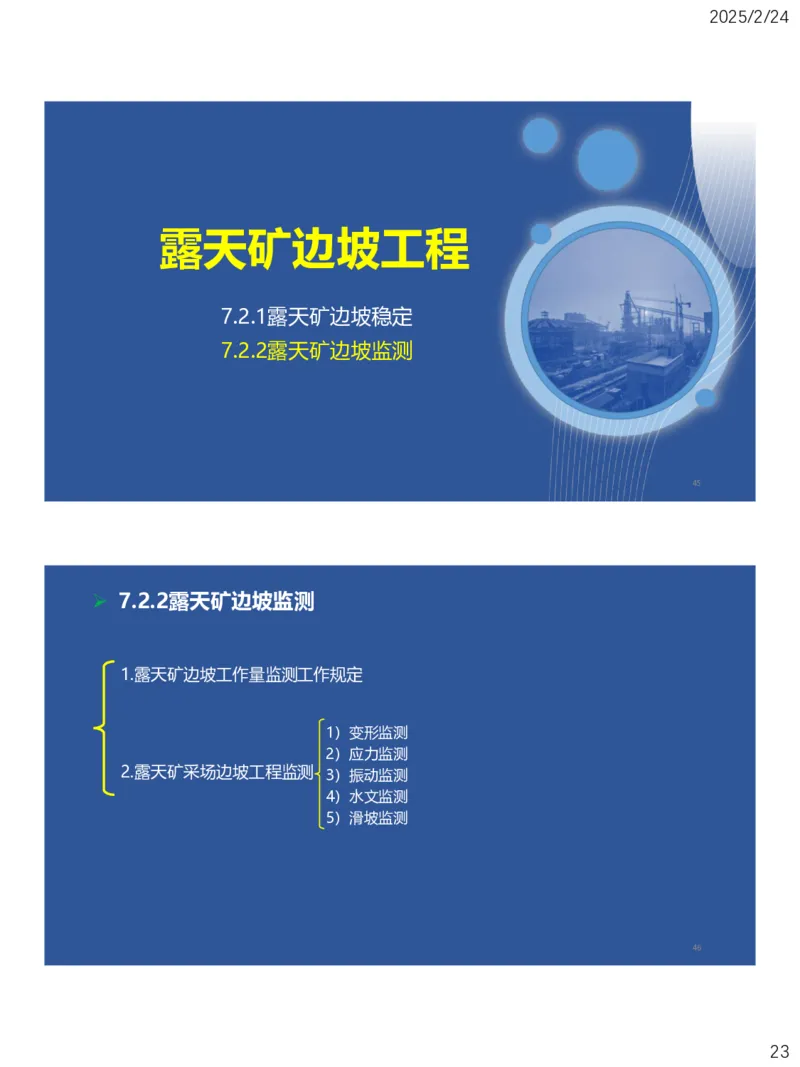

➢ 7.2.2露天矿边坡监测
1.露天矿边坡工作量监测工作规定
1)变形监测
2)应力监测
2.露天矿采场边坡工程监测 3)振动监测
4)水文监测
5)滑坡监测
46
232025/2/24
➢ 7.2.2露天矿边坡监测
1.露天矿边坡工作量监测工作规定
(1)露天矿边坡工程监测工作应坚持“综合监测、科学分析、
预测预报、保障安全”的基本原则,并应遵循“定人、定时、定
设备”的三固定方针。口诀:综保预测科学
(2)露天矿进行剥采前,应编制边坡工程监测方案。
(3)露天矿边坡工程监测工作等级,应根据边坡工程安全等
级、边坡工程监测阶段等综合划分。
47
➢ 7.2.2露天矿边坡监测
(4)露天矿边坡工程监测阶段可根据边坡工程监测时间节点
按表7.2-3划分。
监测阶段 监测阶段时间节点划分
是指从露天矿开始采剥初期至发现边坡失稳之前所进行的监测
1
工作
是指在Ⅰ级监测阶段或用其他勘察手段圈定出不稳定边坡分区
2
之后所进行的监测工作
是指在一些开采年限很久,并已形成高陡边坡的露天矿,当已
存在的不稳定边坡对安全生产构成威胁时,或者是设计选取了最优
3
边坡角需进行强化开采时,为保证连续生产提供条件所进行的监测
工作
48
242025/2/24
➢ 7.2.2露天矿边坡监测
(5)露天矿边坡工程监测工作等级,应根据边坡工程安全等
级和边坡工程监测阶段,按表7.2-4划分。
边坡工程监测工作等级 边坡工程安全等级 边坡工程监测阶段
Ⅰ 1、2、3
一级
Ⅱ 2、3
Ⅱ 1
二级
Ⅲ 2、3
三级 Ⅲ 1
49
➢ 7.2.2露天矿边坡监测
(6)露天矿边坡工程监测项目应根据边坡工程安全等级,并
综合考虑边坡工程实际监测需求,分别进行边坡巡视监测、变形
监测、应力监测、地下水监测、爆破振动监测与其他监测等。
50
252025/2/24
➢ 7.2.2露天矿边坡监测
监测项目和内容按表7.2-5的规定进行。
边坡工程安全等级
监测项目 序列 监测内容
Ⅰ级 Ⅱ级 Ⅲ级
1 地表水平位移和垂直位移
2 裂缝错位 应测
变形监测 应测
3 边坡深部变形/位移
4 支护结构变形 宜测
5 边坡应力 应测
应力监测 全部应测 可测
6 支护结构应力 宜测
振动监测 7 边坡振动监测 应测 宜测
8 降雨监测
水文监测 9 地表水监测 宜测 可测
10 地下水监测
口诀:项目:水动变硬;Ⅱ级应测:变形边坡震动
51
➢ 7.2.2露天矿边坡监测
【2022年】安全等级为Ⅲ级的露天矿边坡工程,应监测的项
目是()。
A.地表水平位移
B.支护结构应力
C.地下水
D.降雨量
【答案】A
52
262025/2/24
➢ 7.2.2露天矿边坡监测
【2021年】露天矿边坡稳定性监测的内容有()。
A.噪声监测
B.边坡振动监测
C.支护结构变形
D.周边粉尘监测
E.降雨监测
【答案】BCE
53
➢ 7.2.2露天矿边坡监测
【2020年】关于露天矿边坡稳定性监测内容与要求的说法,
错误的是()。
A.地表水平位移和垂直位移是变形监测的应测内容
B.应力监测项目的监测内容包括边坡应力和支护结构应力
C.滑坡监测应包括施工安全监测、防治效果监测和动态长期
监测
D.水文监测包括地表水和地下水监测两个方面
【答案】D
54
272025/2/24
➢ 7.2.2露天矿边坡监测
2.露天矿采场边坡工程监测
露天矿采场边坡工程监测应根据边坡工程地质复杂程度、水
文地质条件、边坡工程监测等级、变形特点和控制要求等选择边
坡工程监测内容与方法,监测内容包括变形监测、应力监测、振
动监测、水文监测和滑坡监测等。
55
➢ 7.2.2露天矿边坡监测
1)变形监测
(1)露天矿边坡应进行变形监测和支护结构变形监测,其中
边坡变形监测应包括地表位移监测和深部位移监测。
(2)监测网和监测点的初次观测,应在埋设标石10〜15d后
进行;边坡变形监测频率应根据边坡位移速率和季节来确定,新
布设点一周内每天应观测1次,位移趋于稳定后每月应观测1〜2次,
雨季适当增加观测次数,暴雨前后增加观测密度。
在边坡位移剧烈时,每日观测不应少于2次。
56
282025/2/24
➢ 7.2.2露天矿边坡监测
(3)监测网的观测应定期进行,建网的初期宜每个月观测1
次,一年后可每三个月观测1次;当有异常情况时,应随时进行观
测。监测期间,个别监测网点和监测点被破坏时,应补救恢复,
并应进行监测结果的校核。
(4)地表裂缝错位监测宜采用伸缩仪、位错计等仪器。
(5)变形监测成果应包括:变形监测方案,监测仪器的型号、
规格和标定材料,监测原始资料、变形曲线图、相对变形曲线图、
变形速率图,变形监测成果分析与评述。
57
➢ 7.2.2露天矿边坡监测
2)应力监测
(1)露天矿边坡应力监测应进行边坡内部应力监测、支护结
构应力监测和锚固应力监测。
(2)监测点的布设应根据边坡岩土性质与支挡结构特点、施
工工艺、荷载大小及作用条件综合确定。
(3)应力传感器的选用应符合现场实际要求,量程应大于设
计最大压力的1.2倍,精度应小于满量程的0.5%。
传感器埋设后,应进行检验性观测不少于5次,其中应该至少
有3次连续校差在2kPa以下的稳定值。
58
292025/2/24
➢ 7.2.2露天矿边坡监测
(4)监测点应选择在应力典型断面处布置。
(5)锚杆应力监测时,应选择有代表性的锚杆测定锚杆应力
和预应力损失;锚固力监测应重点布设在地质条件复杂、有代表
性的部位;预应力锚杆的锚固力监测时,监测根数不应少于预应
力锚杆总数的10%;非预应力锚杆的锚固力监测时,监测根数不
应少于非预应力锚杆总数的5%。
(6)应力监测成果应包括:应力监测方案,监测仪器的型号、
规格和标定参数,监测原始资料与应力变化曲线,监测结果分析
与评述。
59
➢ 7.2.2露天矿边坡监测
3)振动监测
(1)安全等级为Ⅰ、Ⅱ级的边坡,应通过爆破振动监测或爆
破试验确定爆破振动对边坡稳定性的影响。
(2)爆破振动监测应进行边坡质点振动速度和振动加速度的
监测与测试。
(3)振动监测成果应包括:爆破振动监测方案(包括监测仪
器、点位选择与实施采用的爆破参数),监测原始数据,振动监
测数据变化曲线,计算坡面允许质点振动速度下的最大一段控制
药量,监测结果分析与评述。
60
302025/2/24
➢ 7.2.2露天矿边坡监测
4)水文监测
(1)露天矿边坡应对降雨、地表水和地下水等水文情况进行
监测。
(2)降雨监测应采用自动气象站或雨量计等计量仪器,对降
雨过程、降雨强度、温度进行监测。
(3)地表水监测应采用三角堰等计量仪器,对地表水流量、
降水后新出现的涌水点动态等进行监测。
(4)地下水水压的长期监测应选择位于境界线附近受采掘影
响较小的钻孔设置水压计,对地下水位、孔隙水压力进行监测。
61
➢ 7.2.2露天矿边坡监测
(5)地下水监测应在观测孔或抽水井中进行,可采用地下水
位动态监测仪、立管式水压计和简易水位计;
地下水动态监测应覆盖整个矿山开采期,每月观测不应少于1
次;季节变化或数据变化较大时应增加次数。
(6)对采用锚杆或混凝土抗滑结构加固的边坡,应进行地下
水的水质监测。
(7)地下水监测成果应包括:监测方案,采用仪器规格、参
数,监测原始资料,变化曲线,监测结果分析与评述。
62
312025/2/24
➢ 7.2.2露天矿边坡监测
5)滑坡监测
(1)滑坡监测应进行施工安全监测、防治效果监测和动态长
期监测,监测数据宜采用自动化方式采集。
滑坡监测应采用多种手段互相验证和补充,可进行地表裂缝
位错监测、变形监测、滑坡深部位移监测、地下水监测、孔隙水
压力监测和滑坡应力监测。对于复杂的滑坡防治工程,应建立地
表与深部相结合的综合立体监测网。
(2)施工安全监测应对滑坡体进行实时监控,宜采用24h自
动定时观测方式,监测点应布置在滑坡体稳定性差或工程扰动大
的部位,力求形成完整的剖面。
63
➢ 7.2.2露天矿边坡监测
(3)防治效果监测应结合施工安全和动态长期监测进行,监
测周期不应少于一个水文年,数据采集时间间隔宜为7〜10d,在
外界扰动较大时及暴雨期间,应加密观测次数。
(4)滑坡动态长期监测宜沿滑坡主剖面进行,监测点的布置
可少于施工安全监测和防治效果监测。监测内容应包括滑带深部
位移监测、地下水位监测和地面变形监测。数据采集时间间隔宜
为10~15d。动态变化较大时,可适当加密观测次数。
(5)滑坡监测成果应包括:监测方案,监测仪器设备规格、
型号及系统功能,监测数据原始资料及变形曲线,监测成果分析
及评述。
64
322025/2/24
➢ 7.2.2露天矿边坡监测
1.露天矿边坡工作量监测工作规定
1)变形监测
2)应力监测
2.露天矿采场边坡工程监测 3)振动监测
4)水文监测
5)滑坡监测
65
End
Thanks!
66
