文档内容
1、金属导管的支架安装要求:P69
1)导管采用金属吊架固定时,圆钢直径不得小于( ),并应设置( )
2)在距离箱(盒)、分支处、端部( )处应设置固定支架
3)内径不小于( )的导管应设置抗震支架
答案:
1)8mm;防晃支架
2)0.3~0.5m
3)60mm

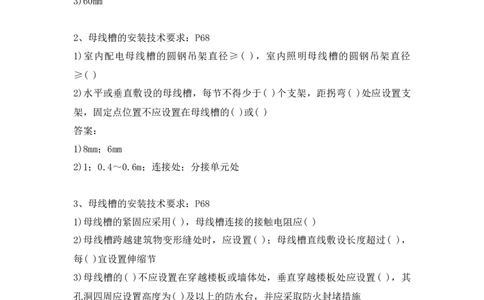

2、母线槽的安装技术要求:P68
1)室内配电母线槽的圆钢吊架直径≥( ),室内照明母线槽的圆钢吊架直径
≥( )
2)水平或垂直敷设的母线槽,每节不得少于( )个支架,距拐弯( )处应设置支
架,固定点位置不应设置在母线槽的( )或( )
答案:
1)8mm;6mm
2)1;0.4~0.6m;连接处;分接单元处
3、母线槽的安装技术要求:P68
1)母线槽的紧固应采用( ),母线槽连接的接触电阻应( )
2)母线槽跨越建筑物变形缝处时,应设置( );母线槽直线敷设长度超过( ),
每( )宜设置伸缩节
3)母线槽的( )不应设置在穿越楼板或墙体处,垂直穿越楼板处应设置( ),其
孔洞四周应设置高度为( )及以上的防水台,并应采取防火封堵措施
答案:
1)力矩扳手;小于0.1Ω
2)补偿装置;80m;50~60m
3)连接处;弹簧支架;50mm
4、梯架的支架安装要求:P69
1)水平安装的支架间距宜为( ),垂直安装的支架间距不应大于( )2)采用金属吊架固定时,圆钢直径不得小于( ),并应有防晃支架,在分支处或
端部( )处应有固定支架
答案:
1)1.5~3.0m;2m
2)8mm ;0.3~0.5m

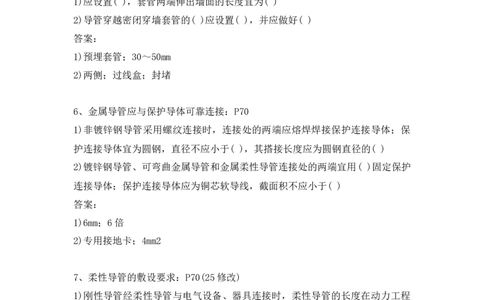

5、金属导管穿越密闭隔墙时:P70
1)应设置( ),套管两端伸出墙面的长度宜为( )
2)导管穿越密闭穿墙套管的( )应设置( ),并应做好( )
答案:
1)预埋套管;30~50mm
2)两侧;过线盒;封堵
6、金属导管应与保护导体可靠连接:P70
1)非镀锌钢导管采用螺纹连接时,连接处的两端应熔焊焊接保护连接导体;保
护连接导体宜为圆钢,直径不应小于( ),其搭接长度应为圆钢直径的( )
2)镀锌钢导管、可弯曲金属导管和金属柔性导管连接处的两端宜用( )固定保护
连接导体;保护连接导体应为铜芯软导线,截面积不应小于( )
答案:
1)6mm;6倍
2)专用接地卡;4mm2
7、柔性导管的敷设要求:P70(25修改)
1)刚性导管经柔性导管与电气设备、器具连接时,柔性导管的长度在动力工程
中不宜( ),在照明工程中不宜( )
2)柔性导管与刚性导管或电气设备、器具间的连接应采用( ),柔性导管与刚性
导管无专用接头可用时,可使用( )过渡连接
3)金属柔性导管不应作为( )
答案:
1)大于0.8m;大于1.2m
2)专用接头;接线盒3)保护联结导体的接续导体
8、金属梯架(槽盒)的接地要求:P69
1)金属梯架(槽盒)全长不大于30m时,不应少于( )与保护导体可靠连接
2)全长大于30m时,每隔( )应增加一个接地连接点,( )均应可靠地接地
3)非镀锌金属梯架(槽盒)之间连接的两端应( )
4)镀锌金属梯架(槽盒)之间不跨接保护连接导体时,连接板每端不应少于( )有
防松螺帽或防松垫圈的连接固定螺栓
答案:
1)2处
2)20~30m;终端和起始端
3)跨接保护连接导体
4)2个

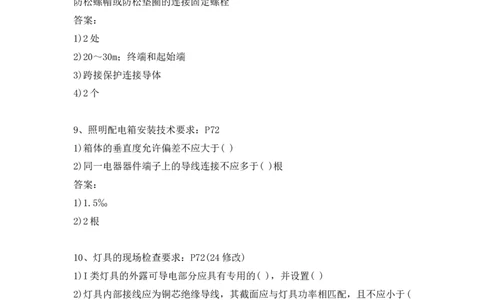

9、照明配电箱安装技术要求:P72
1)箱体的垂直度允许偏差不应大于( )
2)同一电器器件端子上的导线连接不应多于( )根
答案:
1)1.5‰
2)2根
10、灯具的现场检查要求:P72(24修改)
1)I类灯具的外露可导电部分应具有专用的( ),并设置( )
2)灯具内部接线应为铜芯绝缘导线,其截面应与灯具功率相匹配,且不应小于(
)
3)灯具的绝缘电阻值不应小于( )
答案:
1)PE 端子;接地标识
2)0.5mm2

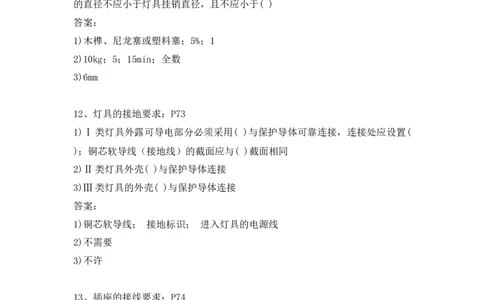

3)2MΩ11、灯具的固定要求:P73
1)灯具固定应牢固可靠,在砌体和混凝土结构上严禁使用( )固定;检查时按每
检验批的灯具数量抽查( ),且不得少于( )套
2)质量大于( )的灯具、固定装置及悬吊装置应按灯具重量的( )倍恒定均布载
荷做强度试验,且持续时间不得少于( )。施工或强度试验时观察检查,查阅灯
具固定装置及悬吊装置的载荷强度试验记录;应( )检查
3)质量【大于3kg】的悬吊灯具,固定在螺栓或预埋吊钩上,螺栓或预埋吊钩
的直径不应小于灯具挂销直径,且不应小于( )
答案:
1)木榫、尼龙塞或塑料塞;5%;1
2)10kg;5;15min;全数
3)6mm
12、灯具的接地要求:P73
1)Ⅰ类灯具外露可导电部分必须采用( )与保护导体可靠连接,连接处应设置(
);铜芯软导线(接地线)的截面应与( )截面相同
2)Ⅱ类灯具外壳( )与保护导体连接
3)Ⅲ类灯具的外壳( )与保护导体连接
答案:
1)铜芯软导线; 接地标识; 进入灯具的电源线
2)不需要
3)不许
13、插座的接线要求:P74
1)保护接地线(PE)在插座之间不得( )连接
2)相线(L)与中性线(N)不应利用插座本体的接线端子( )
答案:
1)串联;
2)转接供电
14、接地装置的接地电阻达不到设计要求时,可采取哪些措施?P77答案:可采用降阻剂、换土和接地模块来降低接地电阻
15、采用接地模块施工的技术要求:P77
1)接地模块的顶面埋深不应小于( ),接地模块间距不应小于模块长度的( )倍
2)接地模块应( )引线,并应采用干线将接地模块并联焊接成一个( ),干线的
材质应与( )的材质相同,引出线不应少于( )处
答案:
1)0.6m; 3~5
2)集中;环路;接地模块焊接点;2
16、配电装置的送电验收:P68(25新增)
1)由( )检查合格后将电源送进室内,经过( )无误
2)空载运行( ),无异常,办理验收移交,同时提交( )
答案:
1)供电部门;验电、校相
2)24h;施工图纸、施工记录、产品合格证、使用说明书
17、母线槽的绝缘电阻测试:P68-69(25修改)
1)母线槽安装前:用( )兆欧表测量每段母线槽的绝缘电阻,绝缘电阻值不得小
于( )
2)母线槽通电前,母线绝缘电阻测试和( )试验应合格,母线槽绝缘电阻值不应
小于( )
答案:
1)1kV;20MΩ
2)耐压;0.5MΩ
18、室内电缆在支架上敷设时,不得有哪些机械损伤?P71(24新增)
答案:不得有铠装压扁、电缆绞拧、护层折裂
19、吸顶或墙面上安装的灯具对固定装置和抽检比例有何要求?P73(24新增)
答案:固定螺栓或螺钉【不应少于2个】,灯具应【紧贴】饰面。按每检验批的【不
同安装形式】各抽查【5%】,且各不得少于【1】套
20、引下线的施工要求:P75-76(25新增)
1)明敷的引下线采用热镀锌圆钢时,圆钢与圆钢的连接可采用焊接或( ),采用
热镀锌扁钢时,可采用焊接或( )。在离地( )处做断接卡
2)利用建筑物外立面混凝土柱内的主钢筋作防雷引下线时,应离地( )处做接地
测试点,接地测试点通常不少于( )个,并有明显标识
答案:
1)卡夹(接)器;螺栓连接;1.5m
2)0.5m;2
21、垂直人工接地体的施工要求:P76(25新增)
1)垂直接地体采用( )
2)垂直接地体的长度一般为( );埋设后的顶部距地面不小于( )
3)垂直接地体的水平间距应不小于( )
答案:
1)镀锌钢管、镀锌角钢、镀锌圆钢【口决:交管员】
2)2.5m;0.6m
3)5m
22、水平人工接地体的施工要求:P76(25新增)
1)水平接地体采用( )
2)水平接地体距地面至少为( )
3)接地体施工完成后应( ),以降低接地电阻
答案:
1)镀锌扁钢、镀锌圆钢
2)0.6m
3)填土夯实
23、接地线的施工要求:P76(25新增)1)利用钢结构作为接地线时,与接地干线的连接应采用电焊连接。当不允许在
钢结构上电焊时,可采用柱焊或钻孔、攻丝,然后用螺栓和接地线跨接。跨接
线一般采用( )或( ),跨接线应有( )的伸缩量
2)接地支线在室内墙壁水平敷设时,离地面距离宜为( ),与墙壁的间隙宜为
( )
答案:
1)扁钢;两端有铜接头的导线;150mm
2)250~300mm;10~15mm
24、配电柜应进行哪些必要的试验?P67(25修改)
答案:
1)断路器交流耐压试验
2)断路器分、合闸能力试验
3)断路器操作机构动作试验
4)互感器、电容器性能试验
5)备用自投试验
6)操作联动试验
7)避雷器试验
25、配电柜的主要整定内容包括哪些?P67(25新增)
答案:
1)零序过电流保护整定
2)过电流保护整定
3)过电压保护整定
4)过负荷告警整定
5)三相一次重合闸整定
