题型4.进度优化:调整网络图
1)压缩工作历时
(1)找出关键线路;
(2)压缩可压缩的关键工作,综合费用最低;
(3)压缩后要及时查看关键线路是否发生变化。
例题

问题:
在增加赶工费最少的情况下压缩工期2周?
答案:
第一步:压缩G1周,增加赶工费用0.4万元;
第二步:压缩M1周,增加赶工费用0.8万元。
2)改变作业组织方式
(1)顺序作业法:是将整个工程项目分解成若干个单位工程,按照一定的施工顺序,前一单位工程完成后,
后一个单位工程才开始施工。
(2)平行作业法:在工程项目任务十分紧迫、工作面允许以及资源保证供应的条件下,可以组织几个相同的
施工队,在同一时间、不同的工区上进行施工。
(3)流水作业法:将工程项目分解成若干个施工单元,各专业工作队按照一定的施工顺序,依次投入到各施[注:天一文化专有版权,未经许可不可转发或复印传播]
工单元进行施工。
题型5.计算时间节点:与横道图考法相同
【背景资料】
合同约定:(1)签约合同价为4500万元,工期24个月,2011年9月1日开工,2011年12月1日截流。

并经监理人批准的施工进度计划如图2-1所示(单位:月,每月按 30天计):
问题:1.根据原网络进度计划,分别指出“初期围堰填筑”和“围堰加高”的最早完成日期。
答案:
1.2011年11月30日(含11月30日);2012年4月30日(含4月30日)。
注意:
答题技巧:节点的开工日=前一个节点的开工日+持续时间
节点的完工日=前一个节点的开工日+持续时间-1[注:天一文化专有版权,未经许可不可转发或复印传播]

【例题】承包人依据合同制定并经监理单位批准的施工网络进度计划如图1(单位:天,每月按30天计)。
2011年12月1日工程如期开工
加固放水洞洞身:2011年12月1日-2012年1月25日
新建放水洞进口竖井:2012年1月26日-2012年3月10日
重建主坝上游砌石护坡:2012年3月11日-2012年5月10日
改建溢洪道出口翼墙:2011年12月1日-2012年1月20日

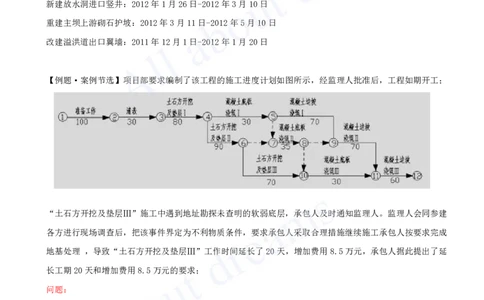

【例题·案例节选】项目部要求编制了该工程的施工进度计划如图所示,经监理人批准后,工程如期开工;
“土石方开挖及垫层Ⅲ”施工中遇到地址勘探未查明的软弱底层,承包人及时通知监理人。监理人会同参建
各方进行现场调查后,把该事件界定为不利物质条件,要求承包人采取合理措施继续施工承包人按要求完成
地基处理 ,导致“土石方开挖及垫层Ⅲ”工作时间延长了20天,增加费用8.5万元,承包人据此提出了延
长工期20天和增加费用8.5万元的要求;
问题:
1.指出事件一施工进度计划图的关键线路(用节点编号表示);“土石方开挖及垫层Ⅲ”工作的总时差;
答案:
1.(1)施工进度计划图的关键线路:①→②→③→④→⑥→⑦→⑧→⑨→⑪→⑫
土石方开挖及垫层Ⅲ工作总时差为 5 天。
问题:
2.事件中,承包人的要求是否合理?简要说明理由。
答案:[注:天一文化专有版权,未经许可不可转发或复印传播]
2.承包人的要求工期延长20天不合理,要求增加费用8.5 万元合理。
理由:不利物质条件属于发包人承担的责任,故增加费用 8.5万元处理费用由发包人承担,是合理的;
“土石方开挖及垫层Ⅲ”不在关键线路上,其有5天总时差,延误20天,工期补偿只能给15天,故要求工
期延长20天不合理。
背景资料

某河道整治工程的主要施工内容有河道疏浚、原堤防加固、新堤防填筑等。承包人依据《水利水电工程标准
施工招标文件》(2009年版)与发包人签订了施工合同,合同约定工期为9个月(每月按30天计算,下同),

2015年10月1日开工。承包人编制并经监理人同意的进度计划如图所示:
本工程施工中,发生如下事件:
事件一:工程如期开工,但因征地未按期完成,导致临时交通道路推迟20天完成。发包人要求承包人采取赶
工措施,保证工程按合同要求的工期目标完成,承包了确定了工期优化方案:
(1)原堤防加固,按增加费用最小原则进行工期优化,相应的工期优化,费用关系见下表:
(2)新堤填筑,采用增加部分关键工作的施工班组,组织平行施工优化工期,计划调整费用增加情况见下表:[注:天一文化专有版权,未经许可不可转发或复印传播]
(3)河道疏浚,计划于2015年12月1日开始项目部按优化措施编制调整后的进度计划及赶工措施报告,并

上报监理人批准。
问题:
1.根据事件一用双代号网络图绘制从2015年12月1日起的优化进度计划,计算赶工所增加的费用。
答案:
1.2.4×2+2.6×5+2.8×3+25+22=73.2万元。
内容 考频指数 考查重点
一、施工进度计划表达方法
1)横道图
2)工程进度曲线 ※※※ 知原理、多做题
3)网络图
①单代号网络计划:
②双代号网络计划:
③时标网络图:
9.2.4 专项施工方案
考点4:专项施工方案★★
考点4 内容 考频指数
一、专项施工方案的内容
※※
专项施工方案★★ 四、危险性较大单项工程的规模标准
二、专项施工方案有关程序要求 ※
一、专项施工方案的内容和规模标准★★
施工单位应在施工前,对达到一定规模的危险性较大的单项工程编制专项施工方案;(一专)
对于超过一定规模的危险性较大的单项工程,施工单位应组织专家对专项施工方案进行审查论证。(两专)[注:天一文化专有版权,未经许可不可转发或复印传播]
基坑支
护、降水 模板工
起重吊装及安装拆
工程 工程、土 程及支 脚手架工程 其他
卸工程
方和石方 撑体系
开挖工程
开挖深度 采用非常规起重设 搭设高度24〜50m的落地 围堰工程、水上作业工程、
达到
达到3 搭设高 备、方法,且单件 式钢管脚手架工程;附着 沉井工程、临时用电工程
一定
(含3m) 度5〜8m 起吊重量在10〜 式整体和分片提升脚手架
规模
〜5m 100kN 工程;悬挑式脚手架工程
采用非常规起重设 搭设高度50m及以上落地 开挖深度超过16m的人工
开挖深度 搭设高 备、方法,且单件 式钢管脚手架工程;提升 挖孔桩工程;地下暗挖工
超过 超过5m 度8m及 起吊重量在100kN 高度150m及以上附着式整 程、顶管工程、水下作业
一定 (含5m) 以上 及以上,常规起重 体和分片提升脚手架工 工程;采用新技术、新工
规模 量300kN及以上 程;架体高度20m及以上 艺、新材料、新设备及尚
悬挑式脚手架工程 无相关技术标准的危险性
较大的单项工程
二、专项施工方案有关程序要求★
1.不需要专家论证的专项施工方案
内容 编制专项施工方案 签字确认 审核签字 备案
主体 施工单位 施工单位技术负责人 总监理工程师 项目法人
2.需要专家论证的专项施工方案
内容 编制专项施工方案 签字确认 专家论证 审核签字
施工单位技术负责人、总监理
主体 施工单位 施工单位技术负责人 施工单位组织
工程师、项目法人单位负责人
【例题·案例节选】
背景:事件二:基坑开挖前,施工单位编制了施工组织设计,部分内容如下:(1)施工用电从附近系统电源
接入,现场设临时变压器一台;(2)基坑开挖采用管井降水,开挖边坡坡比 1∶2,最大开挖深度 9.5m;(3)
泵站墩墙及上部厂房采用现浇混凝土施工,混凝土模板支撑最大搭设高度 15m,落地式钢管脚手架 搭设高度
50m;(4)闸门、启闭机及机电设备采用常规起重机械进行安装,最大单件吊装重量 150kN。
问题:3.根据《水利水电工程施工安全管理导则》(SL 721-2015),说明事件二施工组织设计中,哪些单项
工程需要组织专家对专项施工方案进行审查论证并说明理由。[注:天一文化专有版权,未经许可不可转发或复印传播]

答案:3.需组织专家审查论证专项施工方案的单项工程有:(2)深基坑工程(或基坑开挖、降水工程)(3)
混凝土模板支撑工程(3)钢管脚手架工程。
内容 考频指数 考查重点
一、专项施工方案的内容 ※※ 一专、两专
四、危险性较大单项工程的规模标准
二、专项施工方案有关程序要求 ※ 各方责任人
