文档内容
[注:天一文化专有版权,未经许可不可转发或复印传播]
4.1.4 混凝土温度控制
考情分析:
单选题:2019(1);
多选题:2011(1)<删>,2012(1)<删>,2014(1)<删>,2017(1)<删>;
案例题:2013(1)<删>,2018(1),2019(1),2020(1)。
一、二建教材重复程度:100%。
教材内容:
1.混凝土裂缝
2.混凝土温控术语
3.混凝土温控与监测
4.施工期温度监测与分析

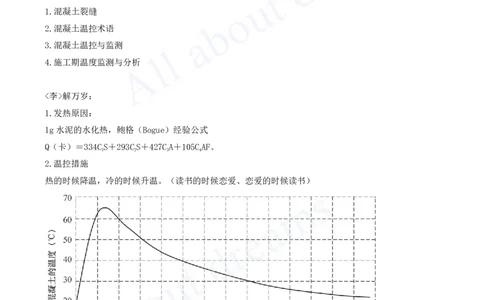

<李>解万岁:
1.发热原因:
1g水泥的水化热,鲍格(Bogue)经验公式
Q(卡)=334CS+293CS+427CA+105CAF。
3 2 3 4
2.温控措施
热的时候降温,冷的时候升温。(读书的时候恋爱、恋爱的时候读书)
1.混凝土裂缝
裂缝原因:由于混凝土的抗压强度远<高于>抗拉强度,在温度压应力作用下不致破坏的混凝土,当受到温[注:天一文化专有版权,未经许可不可转发或复印传播]
度拉应力作用时,常因抗拉强度不足而产生裂缝。
(不要<李>我:这段文字安装了防自学系统,完全不知道在说什么)

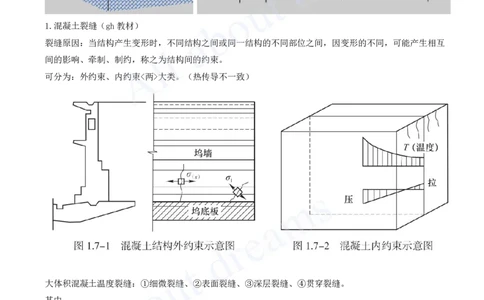

1.混凝土裂缝(gh教材)
裂缝原因:当结构产生变形时,不同结构之间或同一结构的不同部位之间,因变形的不同,可能产生相互
间的影响、牵制、制约,称之为结构间的约束。
可分为:外约束、内约束<两>大类。(热传导不一致)
大体积混凝土温度裂缝:①细微裂缝、②表面裂缝、③深层裂缝、④贯穿裂缝。
其中,
①细微裂缝:表面缝宽δ≤0.1mm,缝深h≤30cm;
②表面裂缝:表面缝宽δ≤0.2mm,缝深h≤1m;
③深层裂缝:表面缝宽δ≤0.4mm,缝深h=1~5m,且h<1/3坝块宽度,缝长L>2m;
④贯穿裂缝:从基础向上开裂且平面贯通全仓。
2.混凝土温控术语
1)绝热温升:混凝土在绝热条件下由混凝土中胶凝材料水化释放出的热量引起的温升值。(不要<李>我:[注:天一文化专有版权,未经许可不可转发或复印传播]
防自学)
2)稳定温度场:大体积混凝土建成多年,水化热影响消除后,大体积混凝土内部温度<不随>外界环境温度
变化的温度场。(不考虑时间变量,理论值)
3)准稳定温度场:大体积混凝土建成多年,水化热影响消除后,大体积混凝土内部温度<随外界>环境温度
周期性变化的温度场。(考虑时间变量,实际值)

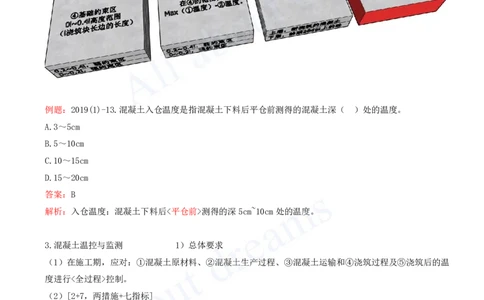

4)基础约束区:基础面以上(0~0.4)l 的高度范围,其中(0~0.2)l称强约束区,(0.2~0.4)l称弱约
束区,l 指混凝土浇筑块长边的长度。
5)基础温差:基础约束区内,混凝土最高温度与稳定温度之差。(在局部空间,做减法)(实验班第1名
-实验班最后1名)
6)新老混凝土温差:龄期超过28d的老混凝土面上新浇筑混凝土的最高温度与新混凝土开始浇筑时下层老
混凝土的平均温度之差。(在时间t,做减法)(高三的你成绩-高一的你成绩)
7)内外温差:混凝土内部最高温度与混凝土表面温度之差。(在全域空间,做减法)(全校第1名-全校
最后1名)

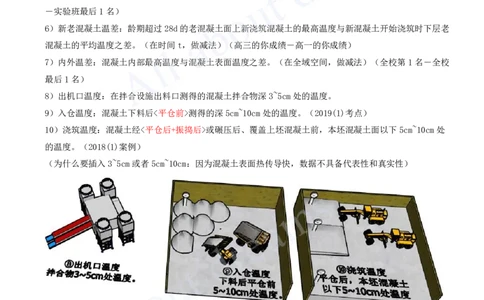

8)出机口温度:在拌合设施出料口测得的混凝土拌合物深3~5cm处的温度。
9)入仓温度:混凝土下料后<平仓前>测得的深5cm~10cm处的温度。(2019(1)考点)
10)浇筑温度:混凝土经<平仓后+振捣后>或碾压后、覆盖上坯混凝土前,本坯混凝土面以下5cm~10cm处
的温度。(2018(1)案例)
(为什么要插入3~5cm或者5cm~10cm:因为混凝土表面热传导快,数据不具备代表性和真实性)[注:天一文化专有版权,未经许可不可转发或复印传播]
例题:2019(1)-13.混凝土入仓温度是指混凝土下料后平仓前测得的混凝土深( )处的温度。
A.3~5cm
B.5~10cm
C.10~15cm
D.15~20cm
答案:B
解析:入仓温度:混凝土下料后<平仓前>测得的深5cm~10cm处的温度。
3.混凝土温控与监测 1)总体要求
(1)在施工期,应对:①混凝土原材料、②混凝土生产过程、③混凝土运输和④浇筑过程及⑤浇筑后的温
度进行<全过程>控制。
(2)[2+7,两措施+七指标]
➊温度控制措施:①符合坝体分区容许最高温度、②温度应力控制标准(能够接受的最大应力)(两项)
混凝土<温度控制措施>,
➋温度控制指标:①出机口温度、②浇筑温度、③浇筑层厚度、④间歇期、⑤表面冷却、⑥通水冷却、⑦
表面保护等主要(七项)<温度控制指标>(2019(1)案例)。
(记忆技巧:深入浅出是巴黎)[注:天一文化专有版权,未经许可不可转发或复印传播]
3.混凝土温控与监测 2)原材料温度控制(三个6)
(1)水泥运至工地的入罐或入场温度<不宜高于>65℃。
(为什么65℃:⓵防假凝;⓶控制水化热;⓷不破坏外加剂;⓸存储稳定)
(2)细骨料表面含水率不宜超过6%。
(为什么6%:⓵保证配合比准确性;⓶控制工作性;⓷外观不多孔;⓸体积稳定符合要求<不干缩>)
①料仓除有足够的容积外,宜维持集料不小于6m的堆料厚度。(在G作用下,有充足的时间自然下落堆
积,混合均匀温度就均匀)
②、③略...///
3.混凝土温控与监测 3)混凝土生产过程温度控制
(1)降低混凝土出机口温度宜采取下列措施:
①原材料<粗骨料>怎么冷却
常态混凝土:粗骨料可采用⓵风冷、⓶浸水、⓷喷淋冷水等预冷措施(2018(1)、2023(2A)案例),
(记忆:<枫林>渡口初相遇,一见杨过误终身/郭<靖> 。)
碾压混凝土:粗骨料宜采用⓵风冷措施。
②拌和楼(中原材料)冷却
拌和楼宜采用<加冰>、<加制冷水>拌和混凝土。
加冰时宜采用片冰或冰屑(2022(2B)-D考点),
<常态混凝土>加冰率不宜超过总水盘的70%,
<碾压混凝土>加冰率不宜超过总水量的50%。
(为什么不是100%?⓵工作性(没有水,没有化学反应;⓶太冷,水泥会钝化;⓷反δ力;⓸经济性<冰
也要花钱>。)
(2)略...///
3.混凝土温控与监测 4)运输和浇筑温度控制
(1)4点要求
➊应提出混凝土<运输>及<卸料>时间要求;[注:天一文化专有版权,未经许可不可转发或复印传播]
➋混凝土运输机具应采取⓵隔热、⓶保温、⓷防雨等措施;
➌应提出混凝土坯层覆盖时间要求;
➍混凝土入仓后、初凝前应及时进行平仓、振捣或碾压。
(2)略...///;(3)...///。
3.混凝土温控与监测 5)浇筑后温度控制
(1)混凝土浇筑后温度控制宜采用:<①冷却水管通水冷却(初期、中期、后期)>、<②表面流水冷却
(就是不停的洒水)>、<③表面蓄水降温>等措施。(2023(2A)案例)
坝体有<接缝灌浆>要求时,应采用<①水管通水冷却>方法。
(2)高温季节,常态混凝土终凝后可采用:<②表面流水冷却>或<③表面蓄水降温>措施。(没有①这个措
施了)
其中:②表面流水冷却的仓面宜设置花管喷淋,形成表面流动水层;③表面蓄水降温应在混凝土表面形成
厚度不小于5cm的覆盖水层。
(3)坝高大于或温度控制条件复杂时,宜采用<④自动调节通水降温>的冷却控制方法。
3.混凝土温控与监测 6)通水冷却
(1)宜通过<分期通水冷却>控制混凝土温度。
分期通水包括:➊初期、➋中期、➌后期通水冷却。
初中生毕业后:(教材,P54+112,类似)
(2)在已确定Ⓐ浇筑温度、Ⓑ浇筑层厚度、Ⓒ浇筑间歇期等措施的前提下,混凝土温度Ⓓ仍高于允许最高
温度时,应进行<初期>通水冷却。
(3)出现下列情况之一的,应进行<中期>冷却通水:
①初期通水冷却结束后,混凝土温度回升过大的;
②坝体临时挡水、坝面及孔洞临时过水或其他需要减少混凝土内外温差的;
③需要分担后期冷却降温幅度的。
(4)在计划时段内,自然冷却混凝土温度达不到接缝灌浆或接触灌浆温度要求时,应进行<后期>通水冷[注:天一文化专有版权,未经许可不可转发或复印传播]
却。
(5)冷却水管流向变换间隔时间不宜超过24h,可选择12h或24h换向。
4.施工期温度监测与分析 0)说明
为做好大体积混凝土的温控,应对施工期混凝土温度控制<全过程>进行监测。
监测内容主要包括:①原材料温度监测、②混凝土温度监测、③通水冷却监测、④浇筑仓气温及保温层温
度监测等。
测温仪器应经过“率定”(校准、标定),其测温误差为±0.3℃。
4.施工期温度监测与分析 1)原材料温度监测
(1)水泥、掺合料、集料、水和外加剂等原材料的温度应至少每<4h>测量1次,低温季节施工宜加密至每
<1h>测量1次。
(2)测量水、外加剂溶液和细集料的温度时,温度传感器或温度计插入深度不小于10cm;
测量粗集料温度时,插入深度不小于10cm并大于集料粒径的1.5倍,周围用细粒径料充填。
4.施工期温度监测与分析 2)3个“温度”
混凝土出机口温度、入仓温度和浇筑温度监测
(1)
混凝土出机口温度应每<4h>测量1次;
低温季节施工时宜加密至每<2h>测量1次。
(2)
混凝土入仓后平仓前,应测量深5-10cm处的入仓温度。
入仓温度应每<4h>测量1次;
低温季节施工时,宜加密至每<2h>测量1次。
混凝土出机口温度、入仓温度和浇筑温度监测
(3)
混凝土经平仓、振捣或辗压后、覆盖上坯混凝土前,应测量本坯混凝土面以下5-10cm处的浇筑温度。
同一坯层每100m2仓面面积应有1个测温点,且每个坯层应不少于3个测温点。
4.施工期温度监测与分析 3)混凝土内部温度监测
4.施工期温度监测与分析 4)通水冷却监测
4.施工期温度监测与分析 5)浇筑仓气温及保温层温度监测
4.施工期温度监测与分析 6)数据分析与反馈
略...///[注:天一文化专有版权,未经许可不可转发或复印传播]
归纳:
深度大部分都是5~10cm;
时间大部分正常都是4小时,不正常就是1或2小时。
小结:一<页>看尽长安花
1.混凝土裂缝分类【无】
2.混凝土温控术语【➊19入仓温】【案例】【➊18Ⓐ浇筑温】
3.混凝土温度控制措施【➋22B综Ⓓ冰块】【案例】【➊19七指标、20Ⓐ保湿养时间、➋23A温控措施】
4.温度监测与分析【无】
