问:取费程序该如何进行设置?

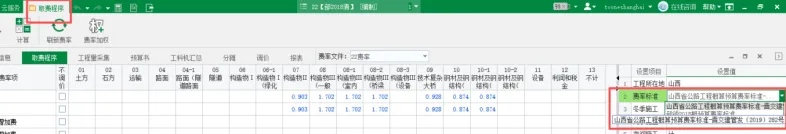

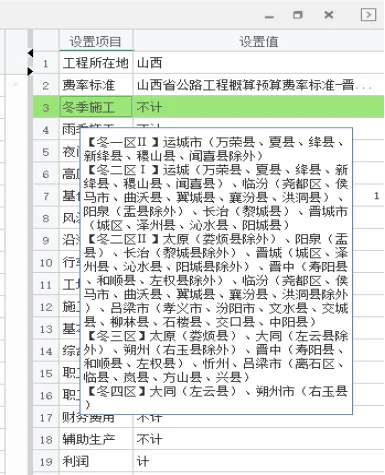

答:1、工程所在地要选择正确省份,会影响后续费率标准的选择;费率标准会根据工程所在地列出当地最新补充规定及部颁2018概预算费率标准。

2、冬季施工、雨季施工的判断可讲鼠标悬停在文字上方,即可弹出对应选择,根据工程所在地具体位置选择即可。且冬、雨季施工增加费:采用全年平均摊销的方法,即不论是否在冬季、雨季施工,均按规定的取费标准计取。

2、夜间施工增加费:

因必须在夜间施工或必须昼夜连续施工而发生的费用。特殊规定:设备安装工程、金属标志牌、防撞钢护栏、防眩板、隔离栅、防护网等不计夜间施工增加费。

3、高原施工增加费、风沙地区施工增加费、沿海地区施工增加费的设置:

①高原施工增加费:在海拔高度2000m 以上地区施工增加的费用。

②风沙地区施工增加费:在沙漠地区施工时,由于受风沙影响,按照施工及验收规范的要求,为保证工程质量和安全生产而增加的有关费用。全国风沙地区公路施工区划分表查询2018公路工程概预算编制办法附录F。

③沿海地区施工增加费:工程项目在沿海地区施工受海风、海浪和潮汐的影响,致使人工、机械效率降低等所需增加的费用。由沿海各省级交通运输主管部门制定具体的适用范围(地区)

4、行车干扰施工增加费:

边施工边维持通车,受行车干扰的影响致使人工、机械效率降低而增加的费用。

特殊规定:

①新建工程、中断交通进行封闭施工或为保证正常通行而修建保通便道的改扩建工程,不计行车干扰增加费。

②数值指施工期间平均每昼夜双向行车次数(机动车、非机动车合计)。

6、冬季施工、雨季施工、高原施工、风沙施工、行车干扰的费率加权计算。

费率加权计算主要用于处理项目横跨多个省市或地区的情况当项目涉及不同区域时,可以根据各分区的里程,对冬季施工、雨季施工、高原施工、风沙施工、行车干扰费率进行加权计算。操作步骤如下:

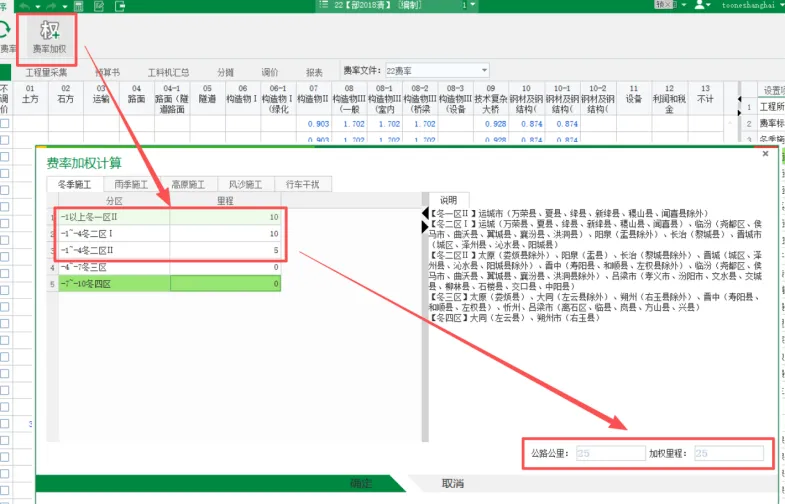

在取费程序窗口,右键或工具栏选中【费率加权】,弹出计算窗口。

输入各分区对应的里程即可。

重要限制:加权里程的总和不能超过项目的公路公里数。

7、工地转移费:施工企业迁至新工地的搬迁费用。

工地转移费内容包括:

施工单位职工及随职工迁移的家属向新工地转移的车费、家具行李运费、途

中住宿费、行程补助费、杂费等。

公物、工具、施工设备器材、施工机械的运杂费,以及外租机械的往返费及

施工机械、设备、公物、工具的转移费等。

非固定工人进退场的费用。

特殊规定:

①高速公路、一级公路及独立大桥、独立隧道项目转移距离按省会城市至工地的里程计算;二级及二级以下项目转移距离按地级市至工地的里程计算。

②转移距离在50km以内的工程按50km计算。

8、施工辅助增加费:包括生产工具用具使用费、检验试验费和工程定位复测、工程点交、场地清理等费用。一般需要计取。

9、辅助生产费:

①指由施工单位自行开采加工的砂、石等自采材料及施工单位自办的人工、机械装卸和运输的间接费。

②计算基数以定额人工费的3%计。

③该项费用并入材料预算单价内构成材料费,不直接出现在概预算中。

10、基本费用:建筑安装企业组织施工生产和经营管理所需的费用。

11、综合里程计算(主副食运费补贴):指施工企业在远离城镇及乡村的野外施工购买生活必需品所需增加的费用。

综合里程=粮食运距×0.06+燃料运距×0.09+蔬菜运距×0.15+水运距×0.70,粮食、燃料、蔬菜、 水的运距均为全线平均运距;如综合里程数在表列里程之间时,费率可内插,综合里程在 3km 以内的工程,按 3km 计取本项费用。

山西省补充规定如下:

12、财务费用:施工企业为筹集资金提供投标担保、预付款担保、履约担保、职工工资支付担保等所发生的各种费用(贷款利息、手续费)

13、职工探亲:按照有关规定发放给施工企业职工在探亲期间发生的往返交通费和途中住宿费等费用;

14、职工取暖:按规定发放给施工企业职工的冬季取暖费和为职工在施工现场设置的临时取暖设施的费用。

15、利润:是指施工企业完成所承包工程所获得的盈利。定额直接费、措施费、企业管理费之和的7.42%。

税金:指国家税法规定应计入建筑安装工程造价的增值税销项税额。交通部税金26号文,税金按照9%计取

规费:指按法律、法规、规章、规程规定施工企业必须缴纳的费用;费率标准选择该省补充规定,自动出来该省规费要求
