当前时间: 2026-06-20 16:02:59
分类:办公文件
评论(0)
工艺介绍:铝模模板安装铝合金模板安装
一、铝合金模板物料的接收与放置
- 模板卸下后必须按规格及尺寸堆放。把模板分成25个一堆,堆放在货架或托板上。
- 所有的销子、楔子、墙模连接件等构配件以及特殊工具应妥当地储存起来,在需要使用时再分发下去。
二、水平测量
- 装配模板之前,在装配位置进行混凝土楼板面标高水平测量
- 测量时,在地板上画正(+)或负(-)来标记测量结果是行之有效的方法,
- 沿墙线标高超出设计标高8mm的地方,应打匝到不高于8mm。沿墙线低于基准点的地方,需用胶合板或木头填塞模板至所需水平高度。角部及墙中的低位必须要充分填塞。
- 砼浇筑后,平模外围起步板(K板)顶部需进行水平测量,平模外围起步板(K板)的水平度会引起结构偏离中心线,否则模板不能保持其垂度。
- 为便于浇筑后调整平模外围起步板(K板),上开了26mm的长形孔。
- 与混凝土面水平测量一样,平模外围起步板(K板)的测量记录也要由指定监督员存档保存。同时偏差检测应执行并记录存档
三、放线
- 墙边模板线误差控制在1mm以内,离模板线外侧150mm应在相同方向再平行放一条控制线。
- 放样线应穿过开口、阳角等至少150mm,便于控制模板在浇注前的正确位置。
- 参考点及放样点很重要,直接影响墙体垂直度,严禁其移动或损坏。
四、控制/纠正偏差
- 通过观察偏差及用工具测量平模外围模板水(K板)平度,确定哪些位置需要进行修正工作。
- 如果平模外围起步板(K板)需要调整标高,逆时针拧松紧固螺栓,调整其至所需位置后再拧紧螺栓。
- 安装好垂直模板以后,立即检查阳模的垂直度并采取措施控制偏差。
- 除了平模外围起步板(K板)的标高外,可以用螺旋千斤顶和铁链来拉动模板校正墙面垂直度。也可用可调支撑控制墙面垂直度。
五、模板安装前检查
- 开始安装模板时,复查定位钢筋是否在放样线内,确保模板安装对准放样线。
- 安装模板之前,保证所有模板接触面及边缘部已进行清理和涂油。
- 转角稳定后和内角模按放样线定位后继续安装整面墙模。为了拆除方便,墙模与内角模连接时销子的头部应尽可能的在内角模内部。
- 封闭双边模板之前,需在墙模连接件上预先外套PVC管,同时要保证套管与墙两边模板面接触位置要准确,以便浇注后能收回对拉螺杆。
- 当外墙出现偏差时,必须尽快调整至正确位置,需将外墙模在一个平面内轻微倾斜,如果有两个方向发生垂直偏差,则要调整两层以上,一层调整一个方向。

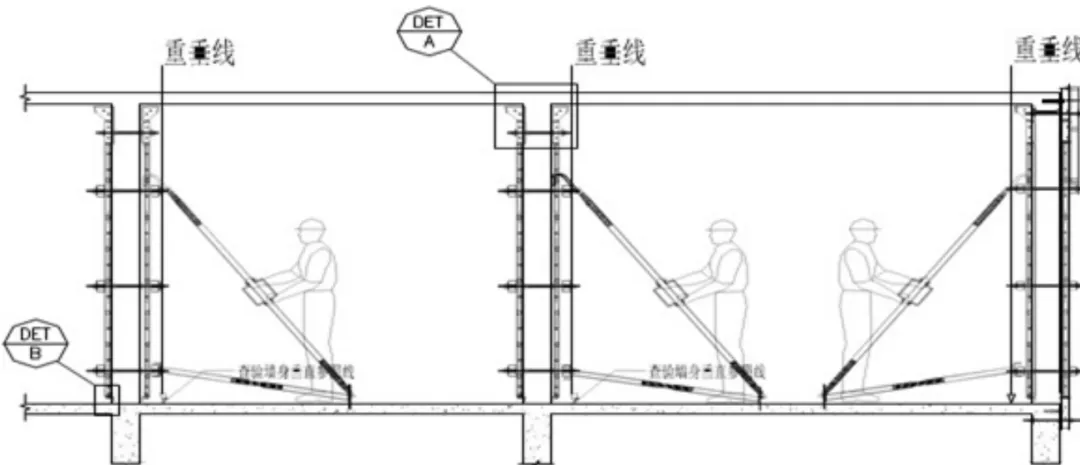

- 在墙模顶部转角处,固定线锤上端,线锤自由落下,线锤尖部对齐楼面垂直度控制线。如有偏差,通过调节斜撑,直到线锤尖部和参考控制线重合为止(如下图校正墙身垂直)。
六、安装板模
- 安装墙顶边模和梁角模之前,在构件与混凝土接触面处涂脱模剂。
- 墙顶边模和边角模与墙模板连接时,应从上部插入销子以防止浇筑期间销子脱落。安装完墙顶边模,即可在角部开始安装板模,保证接触边涂脱模剂。
- 板梁用于支撑板模,在大多数情况下,应按板模布置图组装板梁。用132mm 销子和两条330mm的BB将板梁组合件中的DP同相邻的两个板支撑梁连接起来。
- 把支撑钢管朝横梁方向安装在预先安装好的横梁组件上,当拆除支撑钢管时这可保护其底部。
- 用支撑钢管提升横梁到适当位置。通过已在角部安装好的板模端部,用销子将梁和板模连接。
- 每排第一块模板与墙顶边模和支撑梁连接。第二块模板需与第一块板模相连,(两套销子连接)。第二块模板不与横梁相连是为了放置同一排的第三块模板时有足够的调整范围,第三块模板和第二块模板联接上后,第二块模板固定在横梁上。用同样的方法安装剩下的模板。
- 同时安装多排,铺设钢筋之前在顶板模面上完成涂油工作。
- 顶板安装完成以后,应检查全部模板面的标高,如果需要调整则可转动支撑钢管调整梁板,顶板水平度。

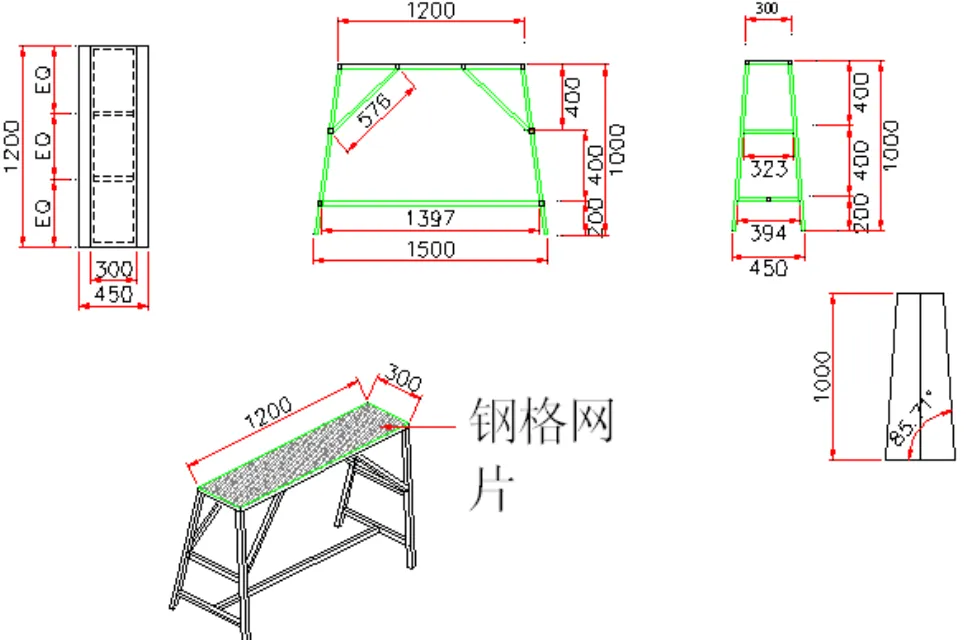

- 注意事项:安装楼板模板时需要为施工操作人员提供登高工作凳子,凳子高2米,操作人员高空作业,必须按要求佩带,并挂牢安全带。登高工作凳如下图所示:
七、安装平模外围起步板(K板)
- 在有连续垂直墙板模板的地方,如电梯井、外墙面,楼等,用平模外围起步板(K板)将楼板围成封闭的一周并且作为上一层连续墙板模板的连接组件。
- 第一层浇注以后,采用两套平模外围起步板(K板),一个用以固定在前一层未拆的模板上,另一个固定在墙模的上部楼板的四周。
- 浇筑完成后保留上部平模外围起步板(K板),作为下层墙模的起始点。
- 平模外围起步板(K板)与墙模板连接,安装平模外围起步板之前确保已进行完清洁和涂油工作。在浇筑期间为了防止销子脱落,销子必须从墙模下边框向下插入到平模外围起步板的上边框。
- 平模外围起步板上开26mm×16.5mm 的长形孔,浇筑之前,将M16 的螺栓安装在紧靠槽底部位置,这些螺栓将锚固在凝固的砼里。浇筑后,如果需要可以调整螺栓来调节平模外围起步板的水平度,这也可以控制模板的垂直度。
- 平模外围起步板(K板)的定位,用吊线来检查平模外围起步板(K板)的定位:直的平模外围起步板(K板)可以保证下一层墙模的直线度。
八、浇筑前需检查的项目
- 保证板底和梁底支撑钢管是垂直的,并且支撑钢管没有垂直方向上的松动。
九、混凝土浇注期间的维护
- 混凝土浇注期间至少要有两名操作工随时待命于正在浇注的墙两边检查销子、楔子及对拉螺杆的连接情况。
- 销子、楔子或对拉螺杆滑落会导致模板的移位和模板的损坏,受到这些影响的区域需要在拆除模板后修补。
十、浇筑期间注意事项
- 由于振动可能引起横梁、平模支撑头相邻区域的下降滑移。应保证特殊区域全部的支撑完好,特别是墙模、柱模、梁模及其支撑不能移位。
- 操作工必须要有以下工具(在手边):销子和楔子、可调整支撑、水泥钉、木工锯和小锤、一些做附支撑垫块的短木条,
十一、浇筑完成后的验收
混凝土浇注完成后应按GB50204-2002《混凝土结构工程施工质量验收规范》的要求,进行检查验收。
基本
文件
流程
错误
SQL
调试
- 请求信息 : 2026-06-20 17:36:20 HTTP/1.1 GET : https://www.yeyulingfeng.com/a/775361.html
- 运行时间 : 0.111106s [ 吞吐率:9.00req/s ] 内存消耗:4,669.70kb 文件加载:145
- 缓存信息 : 0 reads,0 writes
- 会话信息 : SESSION_ID=7badceb8a848b29a81ae734f8725eed1
- CONNECT:[ UseTime:0.000604s ] mysql:host=127.0.0.1;port=3306;dbname=wenku;charset=utf8mb4
- SHOW FULL COLUMNS FROM `fenlei` [ RunTime:0.000931s ]
- SELECT * FROM `fenlei` WHERE `fid` = 0 [ RunTime:0.000318s ]
- SELECT * FROM `fenlei` WHERE `fid` = 63 [ RunTime:0.000286s ]
- SHOW FULL COLUMNS FROM `set` [ RunTime:0.000493s ]
- SELECT * FROM `set` [ RunTime:0.000196s ]
- SHOW FULL COLUMNS FROM `article` [ RunTime:0.000624s ]
- SELECT * FROM `article` WHERE `id` = 775361 LIMIT 1 [ RunTime:0.004374s ]
- UPDATE `article` SET `lasttime` = 1781948180 WHERE `id` = 775361 [ RunTime:0.002448s ]
- SELECT * FROM `fenlei` WHERE `id` = 64 LIMIT 1 [ RunTime:0.000254s ]
- SELECT * FROM `article` WHERE `id` < 775361 ORDER BY `id` DESC LIMIT 1 [ RunTime:0.001460s ]
- SELECT * FROM `article` WHERE `id` > 775361 ORDER BY `id` ASC LIMIT 1 [ RunTime:0.000401s ]
- SELECT * FROM `article` WHERE `id` < 775361 ORDER BY `id` DESC LIMIT 10 [ RunTime:0.000782s ]
- SELECT * FROM `article` WHERE `id` < 775361 ORDER BY `id` DESC LIMIT 10,10 [ RunTime:0.003297s ]
- SELECT * FROM `article` WHERE `id` < 775361 ORDER BY `id` DESC LIMIT 20,10 [ RunTime:0.005799s ]
0.114262s
