2020年真题解析#扩展补析
一、单项选择题(共20题,每题1分。每题的备选项中,只有一个最符合题意)。
1.岸坡岩体发生向临空面方向的回弹变形及产生近平行于边坡的拉张裂隙,称为( )。
A.蠕变B.松弛张裂C.崩塌D.滑坡
答案:B解析:松弛张裂:是指由于临谷部位的岩体被冲刷侵蚀或人工开挖,使边坡岩体失去约束,应力重新调整分布,从而使岸坡岩体发生向临空面方向的回弹变形及产生近平行于边坡的拉张裂隙,一般称为边坡卸荷裂隙。
扩展:常见的边坡变形破坏主要有松弛张裂、蠕变、崩塌、滑坡四种类型。此外尚有坍 滑、错落、倾倒等过渡类型,另外泥石流也是一种边坡变形破坏的类型。松弛张裂:是指由于临谷部位的岩体被冲刷侵蚀或人工开挖,使边坡岩体失去约 束,应力重新调整分布,从而使岸坡岩体发生向临空面方向的回弹变形及产生近平行于 边坡的拉张裂隙,一般称为边坡卸荷裂隙。 蠕变:是指边坡岩(土)体主要在重力作用下向临空方向发生长期缓慢的塑性变形 的现象,有表层蠕动和深层蠕动两种类型。 崩塌:是指较陡边坡上的岩(土)体在重力作用下突然脱离母体崩落、滚动堆积于 坡脚的地质现象。在坚硬岩体中发生的崩塌也称岩崩,而在土体中发生的则称土崩。 滑坡:是指边坡岩(土)体主要在重力作用下沿贯通的剪切破坏面发生滑动破坏 的现象。在边坡的破坏形式中,滑坡是分布最广、危害最大的一种。它在坚硬或松软岩 层、陡倾或缓倾岩层以及陡坡或缓坡地形中均可发生。
地质构造按构造形态可分为倾斜构造、褶皱构造和 断裂构造三种类型。褶皱构造其基本类型包括背斜和向斜两种。断裂构造指岩层在构造应力作用下,岩层沿着一定方向产生机械破裂,失去 连续性和完整性,可分为节理、劈理、断层三类。地震一般可分为天然地震、人工地震两类。对于天然地震按成因可分为构造地震、 火山地震、陷落地震;人工地震指由人类活动诱发的地面震动,如爆破、巨石坠落、水 库蓄水等。
影响边坡稳定的因素:地形地貌条件的影响;岩土类型和性质的影响;地质构造和岩体结构的影响;水 的影响;其他因素的影响,包括风化因素、人工挖掘、振动、地震等。
土质基坑工程地质问题分析: 1)土质基坑工程地质问题主要包括两个方面:边坡稳定和基坑降排水。 2)在基坑施工中,为防止边坡失稳,保证施工安全,采取的措施有:设置合理坡 度,设置边坡护面、基坑支护,降低地下水位等。 3)基坑降排水的目的主要有:增加边坡的稳定性;对于细砂和粉砂土层的边坡, 防止流砂和管涌的发生;对下卧承压含水层的黏性土基坑,防止基坑底部隆起;保持基 坑土体干燥,方便施工。 4)基坑开挖的降排水一般有两种途径:明排法和人工降水。其中,人工降水经常 采用轻型井点或管井井点降水方式。 (1)明排法的适用条件 ①不易产生流砂、流土、潜蚀、管涌、淘空、塌陷等现象的黏性土、砂土、碎石 土的地层。 ②基坑地下水位超出基础底板或洞底标高不大于2.0m。 (2)轻型井点降水的适用条件①黏土、粉质黏土、粉土的地层。 ②基坑边坡不稳,易产生流土、流砂、管涌等现象。 ③地下水位埋藏小于6.0m, 宜用单级真空井点;当大于6.0m时,场地条件有限 宜用喷射井点、接力井点;场地条件允许宜用多级井点。 (3)管井井点降水适用条件 ①第四系含水层厚度大于5.0m。 ②含水层渗透系数K宜大于1.0m/d。

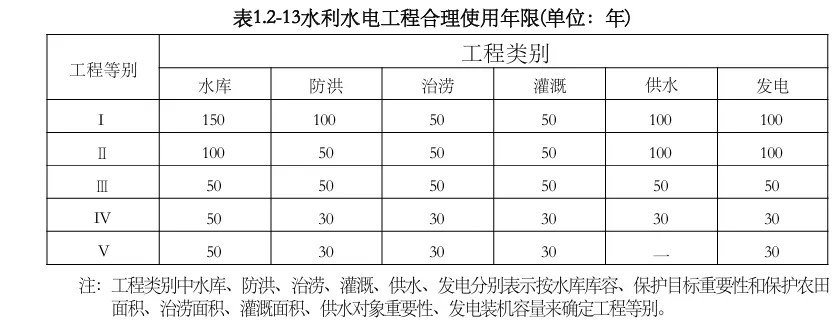

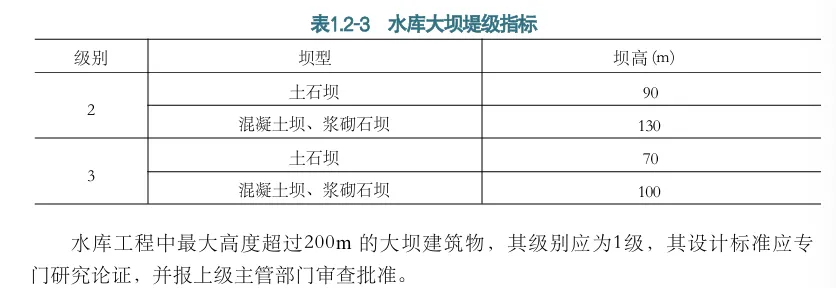

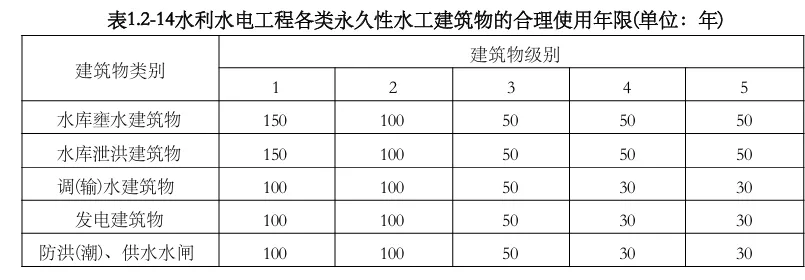

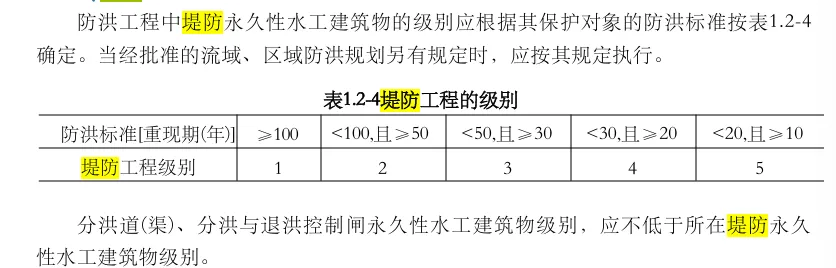

2.某堤防建筑物级别为2级,其合理使用年限不超过( )年。
A.20 B.30
C.50 D.100
答案:C解析:

扩展:

3.流网的网格是由( )图形构成。
A.曲线正方形(或矩形)
B.曲线正方形(或圆形)
C.曲线三角形(或正方形、矩形)
D.曲线三角形(或正方形、矩形)
答案:A解析:流网法是一种图解法,适用于任意边界条件,是在渗流区域内由流线和等势线组成的具有曲线正方形(或矩形)网格的图形。
4.水库水位和隧洞闸门开度保持不变时,隧洞中的水流为( )。
A.恒定流
B.均匀流
C.层流
D.缓流
答案:A解析:恒定流。流场中任何空间上所有的运动要素(如时均流速、时均压力、密度等)都不随时间而改变的水流称为恒定流。例如某一水库工程有一泄水隧洞,当水库水位、隧洞闸门保持不变时,隧洞中的水流的所有运动要素都不会随时间改变,即为恒定流。

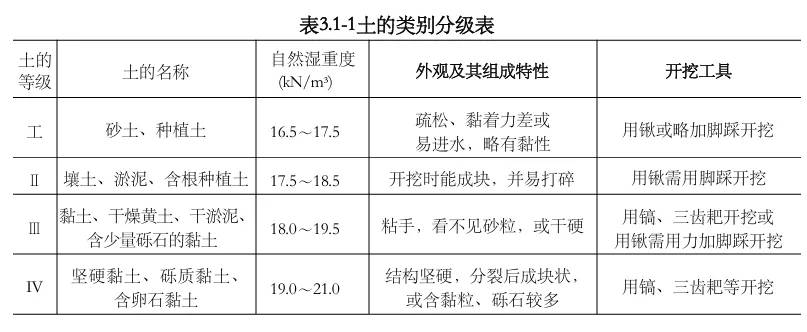

5.土石分级中,土分为( )级。
A.3B.4C.5D.6
答案:B解析:水利水电工程施工中常用的土石分级,依开挖方法、开挖难易、坚固系数等,共划分为16级,其中土分4级,岩石分12级。
扩展:

6.水工建筑物岩石建基面保护层可采用( )爆破法施工。
A.分块
B.分层
C.分段
D.分区
答案:B解析:建基面保护层一般要求分层开挖,可采用水平预裂、柔性垫层一次爆破法或分层爆破方法。
扩展:保护层分层爆破开挖 保护层分层爆破开挖。应按以下要求进行: (1)第一层,爆破孔孔底距水平建基面不应小于1.5m, 药卷直径应小于40mm; 应 采用浅孔台阶爆破法。 (2)第二层,对完整、较完整、较破碎和坚硬、较坚硬的岩体,爆破孔孔底距水 平建基面不宜小于0.5m; 对破碎、极破碎和较软岩、软岩及极软岩,爆破孔孔底距水 平建基面不宜小于0.7m; 爆破孔与水平建基面的夹角不应大于60°,药卷直径不应大于 32mm。应采用单孔起爆方法。 (3)第三层,对完整、较完整、较破碎和坚硬、较坚硬的岩体,爆破孔不应穿过 水平建基面;对破碎、极破碎和较软岩、软岩及极软岩,爆破孔不应穿入距水平建基面 0.2m的范围内,剩余0.2m厚的岩体应进行撬挖;爆破角度、装药直径和起爆方法,均 同第二层的规定。
7.土石坝碾压采用进退错距法,设计碾压遍数为5遍,碾滚净宽为4m,错距宽度为( )m。
A.1.25
B.1
C.0.8
D.0.3
答案:C解析:错距宽度b(m)=B/n。B一碾滚净宽(m);n一设计碾压遍数。故b=4/5=0.8m。扩展:)卸料与铺料 (1)卸料和铺料有三种方法,即进占法、后退法和混合法(进占法与后退法同时 采用),一般采用进占法。厚层填筑也可采用混合法铺料,可以减少工作量。进占法铺 料厚度容易控制,容易平整,压实设备工作条件较好。 (2)铺料宜平行坝轴线进行,铺土厚度要匀,超径不合格的料块应打碎,杂物应 剔除。进入防渗体内铺料,自卸汽车卸料宜用进占法倒退铺土,使汽车始终在松土上行 驶,避免在压实土层上开行,造成超压,引起剪力破坏。汽车穿越反滤层进入防渗体, 容易将反滤料带入防渗体内,造成防渗土料与反滤料混杂,影响坝体质量。 (3)按设计厚度铺料整平是保证压实质量的关键。 一般采用带式运输机或自卸汽 车上坝卸料,采用推土机或平土机散料平土。 (4)黏性土料含水量偏低,主要应在料场加水,若需在坝面加水,应力求“少、 勤、匀”,以保证压实效果。对非黏性土料,为防止运输过程脱水过量,加水工作主要 在坝面进行。石渣料和砂砾料压实前应充分加水,确保压实质量。 (5)对于汽车上坝或光面压实机具压实的土层,应刨毛处理,以利于层间结合。通 常刨毛深度为3~5cm,可用推土机改装的刨毛机刨毛,工效高、质量好。碾压方式主要取决于碾压机械的开行方式。碾压机械的开行方式通常有:进退错 距法和圈转套压法两种。 (1)进退错距法操作简便,碾压、铺土和质检等工序协调,便于分段流水作业,压实 质量容易保证,(2)圈转套压法要求开行的工作面较大,适合于多碾滚组合碾压。其优点是生 产效率较高,但碾压中转弯套压交接处重压过多,易超压。
8.碾压混凝土施工质量评定时,钻孔取样芯样获得率主要是评价碾压混凝土的( )。
A.均质性
B.抗渗性
C.密实性
D.力学性能
答案:A解析:钻孔取样评定的内容如下:
① 芯样获得率:评价碾压混凝土的均质性。
② 压水试验:评定碾压混凝土抗渗性。
③ 芯样的物理力学性能试验:评定碾压混凝土的均质性和力学性能。
④ 芯样断口位置及形态描述:描述断口形态,分别统计芯样断口在不同类型碾压层层间结合处的数量,并计算占总断口数的比例,评价层间结合是否符合设计要求。
⑤ 芯样外观描述:评定碾压混凝土的均质性和密实性。扩展:1)在碾压混凝土生产过程中,常用VeBe仪测定碾压混凝土的稠度,以控制配 合比。 2)在碾压过程中,可使用核子密度仪测定碾压混凝土的湿密度和压实度,对碾压 层的均匀性进行控制。每铺筑碾压混凝土100~200m²至少应有一个检测点,每层应有 3个以上检测点,测试宜在压实后1h内进行。表面型核子水分密度仪应在现场用挖坑 填砂法或标样法率定。
9.堤防防汛抢险施工的抢护原则为前堵后导、强身固脚、缓流消浪和( )。
A.加强巡查
B.消除管涌
C.减载平压
D.及时抢护
答案:C解析:堤防防汛抢险施工的抢护原则为:前堵后导、强身固脚、减载平压、缓流消浪。
10.根据《水利工程设计变更管理暂行办法》,下列设计变更中,属于重大设计变更的是( )。
A.主要料场场地的变化
B.主要弃渣场场地的变化
C.主要施工设备配置的变化
D.场内施工道路的变化
答案:A解析:以下设计内容发生变化而引起的工程设计变更为重大设计变更:(1)工程规模、建筑物等级及设计标准①水库库容、特征水位的变化;引(供)水工程的供水范围、供水量、输水流量、关键节点控制水位的变化;电站或泵站装机容量的变化;灌溉或除涝(治涝)范围与面积的变化;河道及堤防工程治理范围、水位等的变化。
②工程等别、主要建筑物级别、抗震设计烈度、洪水标准、除涝(治涝)标准等的变化。
(2)总体布局、工程布置及主要建筑物
①总体布局、主要建设内容、主要建筑物场址、坝线、骨干渠(管)线、堤线的变化。
②工程布置、主要建筑物形式的变化。
③主要水工建筑物基础处理方案、消能防冲方案的变化。
④主要水工建筑物边坡处理方案、地下洞室支护形式或布置方案的变化。
⑤除险加固或改(扩)建工程主要技术方案的变化。
(3)机电及金属结构
①大型泵站工程或以发电任务为主工程的电厂主要水力机械设备形式和数量的变化。
②大型泵站工程或以发电任务为主工程的接入电力系统方式、电气主接线和输配电方式及设备形式的变化。
③主要金属结构设备及布置方案的变化。
(4)施工组织设计
①主要料场场地的变化。
②水利枢纽工程的施工导流方式、导流建筑物方案的变化。
③主要建筑物施工方案和工程总进度的变化。
11.根据《政府和社会资本合作建设重大水利工程操作指南(试行)》,项目公司向政府移交项目的过渡期是( )个月。
A.3
B.6
C.12
D.18
答案:C解析:除另有约定外,合同期满前12个月为项目公司向政府移交项目的过渡期,项目实施机构或政府指定的其他机构与社会资本方在过渡期内共同组建项目移交工作组,启动移交准备工作。
12.水库大坝首次安全鉴定应在竣工验收后( )年内进行。
A.5
B.6
C.8
D.10
答案:A解析:水库大坝实行定期安全鉴定制度,首次安全鉴定应在竣工验收后5年内进行,以后应每隔6~10年进行一次。扩展:水工建筑物实行定期安全鉴定 (1)水闸首次安全鉴定应在竣工验收后5年内进行,以后应每隔10年进行一次全 面安全鉴定。 (2)水库大坝实行定期安全鉴定制度,首次安全鉴定应在竣工验收后5年内进行, 以后应每隔6~10年进行一次。 (3)水工建筑物运行中遭遇特大洪水、强烈地震、工程发生重大事故或出现影响 安全的异常现象后,应组织专门的安全鉴定。 (4)闸门等单项工程达到折旧年限,应按有关规定和规范适时进行单项安全鉴定。 2. 水工建筑物的安全类别 (1)根据《水闸安全鉴定管理办法》(水建管〔2008〕214号),水闸安全类别划分为 四类: 一类闸:运用指标能达到设计标准,无影响正常运行的缺陷,按常规维修养护即 可保证正常运行。 二类闸:运用指标基本达到设计标准,工程存在一定损坏,经大修后,可达到正 常运行。 三类闸:运用指标达不到设计标准,工程存在严重损坏,经除险加固后,才能达 到正常运行。 四类闸:运用指标无法达到设计标准,工程存在严重安全问题,需降低标准运用 或报废重建。水工建筑物安全鉴定包括安全评价、安全评价成果审查和安全鉴定报告书审定三 个基本程序。)安全评价包括工程质量评价、运行管理评价、防洪标准复核、结构安全、稳定 评价、渗流安全评价、抗震安全复核、金属结构安全评价和建筑物安全综合评价等。
13.根据《水利建设工程施工分包管理规定》,主要建筑物的主体结构由( )明确。
A.项目法人
B.设计单位
C.监理单位
D.主管部门
答案:A解析:水利建设工程的主要建筑物的主体结构不得进行工程分包。主要建筑物是指失事以后将造成下游灾害或严重影响工程功能和效益的建筑物,如堤坝、泄洪建筑物、输水建筑物、电站厂房和泵站等。主要建筑物的主体结构,由项目法人要求设计单位在设计文件或招标文件中明确。
扩展:1.分包条件 (1)水利工程分包是指承包单位将其所承包工程中的部分工程依法分包给具有相 应资质的其他单位完成的活动,工程分包应符合下列要求: ①投标文件中载明或在施工合同中约定采用工程分包的,应当明确分包单位的名 称、资质、业绩、分包项目内容、现场主要管理人员及设备资源等相关内容。分包单位 进场需经监理单位批准。 ②投标文件、施工合同未明确,工程项目开工后需采用工程分包的,承包单位须 将拟分包单位的名称、资质、业绩、现场主要管理人员及设备资源等情况报监理单位审 核,项目法人(建设单位)审批。 (2)水利建设工程的主要建筑物的主体结构不得进行工程分包。主要建筑物是指 失事以后将造成下游灾害或严重影响工程功能和效益的建筑物,如堤坝、泄洪建筑物、 输水建筑物、电站厂房和泵站等。主要建筑物的主体结构,由项目法人要求设计单位在 设计文件或招标文件中明确。 2.推荐分包 在合同实施过程中,有下列情况之一的,项目法人可向承包人推荐分包人: (1)由于重大设计变更导致施工方案重大变化,致使承包人不具备相应的施工 能力。 (2)由于承包人原因,导致施工工期拖延,承包人无力在合同规定的期限内完成合同任务。 (3)项目有特殊技术要求、特殊工艺或涉及专利权保护的。 如承包人同意,则应由承包人与分包人签订分包合同,并对该推荐分包人的行 为负全部责任;如承包人拒绝,则可由承包人自行选择分包人,但需经项目法人书面 认可。 3.指定分包 项目法人一般不得直接指定分包人,但在合同实施过程中,如承包人无力在合同 规定的期限内完成合同中的应急防汛、抢险等危及公共安全和工程安全的项目,项目法 人经项目的上级主管部门同意,可根据工程技术、进度的要求,对该应急防汛、抢险等 项目的部分工程指定分包人。因非承包人原因形成指定分包条件的,项目法人的指定分 包不得增加承包人的额外费用;因承包人原因形成指定分包条件的,承包人应负责因指 定分包增加的相应费用。 由指定分包人造成的与其分包工作有关的一切索赔、诉讼和损失赔偿由指定分包 人直接对项目法人负责,承包人不对此承担责任。职责划分可由承包人与项目法人签订 协议明确。
14.水利水电施工企业安全生产标准化等级证书有效期为( )年。
A.1
B.2
C.3
D.5
答案:C解析:安全生产标准化等级证书有效期为3年。有效期满需要延期的,须于期满前3个月,向水利部提出延期申请。
15.施工质量评定结论需报工程质量监督机构核定的是( )。
A.一般单元工程
B.重要隐蔽单元工程
C.关键部位单元工程
D.工程外观
答案:D解析:单元(工序)工程质量在施工单位自评合格后,报监理单位复核,由监理工程师核定质量等级并签证认可。 重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格、监理单位抽检后,由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经有时)等单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。 工程外观质量评定。单位工程完工后,项目法人组织监理、设计、施工及工程运行管理等单位组成工程外观质量评定组,进行工程外观质量检验评定并将评定结论报工程质量监督机构核定。
16.根据《水利部关于修订印发水利建设质量工作考核办法的通知》(水建管(2018) 102号),某省级水行政主管部门考核排名第8,得分92分,其考核结果为( )。
A.A级
B.B级
C.C级
D.D级
答案:A解析:根据《水利部关于修订印发水利建设质量工作考核办法的通知》 (水建管[2018]102号),每年对省级水行政主管部门进行水利建设质量工作考核。每年7月1日至次年6月30日为一个考核年度。考核采用评分和排名相结合的综合评定法,满分为100分,其中总体考核得分占考核总分的60%,项目考核得分占考核总分的40%。考核结果分4个等级,分别为A级(考核排名前10名,且得分90分及以上的)、B级(A级以后,且得分80分及以上的)、C级(B级以后,且得分在60分及以上的)、D级(得分60分以下或发生重、特大质量事故的) 。
17.根据《水电水利工程施工监理规范》(DL/T511-2012), 工程项目划分不包括( )。
A.单元工程
B.分项工程
C.分部工程
D.单项工程
答案:D解析:工程开工申报及施工质量检查,一般按单位工程、分部工程、分项工程、单元工程四级进行划分。
18.根据《防汛条例》 ,防汛抗洪工作实行( )负责制。
A.各级党政首长
C.各级人民政府行政首长
B.各级防汛指挥部
D.各级水行政主管部门
答案:B解析:《防洪法》第三十八条规定:防汛抗洪工作实行各级人民政府行政首长负责制,统一指挥、分级分部门负责。
19.根据《水利安全生产信息报告和处置规则》(水安监(2016)220号),水利生产安全事故信息包括生产安全事故和( )信息。
A.一般涉险事故
B.较大涉险事故
C.重大涉险事故
D.特别重大涉险事故
答案:B解析:水利生产安全事故信息包括生产安全事故和较大涉险事故信息。
20.采用开敞式高压配电装置的独立开关站,其场地四周设置的围墙高度不低于( )m。
A.1.2
B.1.5
C.2.0
D.2.2
答案:D解析:采用开敞式高压配电装置的独立开关站,其场地四周应设置高度不低于2.2m的围墙。
二、多项选择题(下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。)

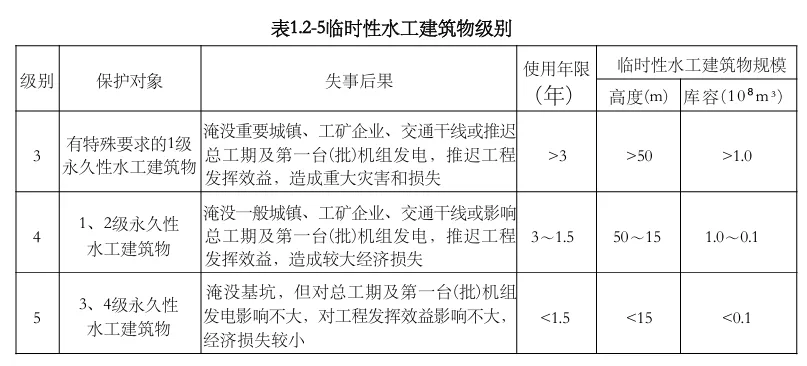

21.确定导流建筑物级别的主要依据有( )。
A.保护对象
B.失事后果
C.使用年限
D.洪水标准
E.导流建筑物规模
答案:ABCE解析:导流建筑物级别根据其保护对象、失事后果、使用年限和导流建筑物规模等指标划分为3~5级。
22.水工建筑物的耐久性是指保持其( )的能力。
A.适用性
B.安全性
C.经济性
D.维修性
E.美观性
答案:AB解析:建筑物耐久性是指在设计确定的环境作用和规定的维修、使用条件下,建筑物在合理使用年限内保持其适用性和安全性的能力。
23.土石坝渗流分析主要是确定( )。
A.渗透压力
B.渗透系数
C.渗透坡降
D.渗透流量
E.浸润线位置
答案:ACDE解析:渗流分析主要内容有:确定渗透压力;确定渗透坡降(或流速);确定渗流量。对土石坝,还应确定浸润线的位置。
24.拆移式模板的标准尺寸有( )。
A.100cm×(325~525)cm
B.75cm×100cm
C.(75~100)cm×150cm
D.120cm×150cm
E.75cm×525cm
答案:AC解析:拆移式模板是一种常用模板,可做成定型的标准模板。其标准尺寸,大型的为100cmx(325~525)cm,小型的为(75~100)cm×150cm。前者适用于3~5m高的浇筑块,需小型机具吊装;后者用于薄层浇筑,可人力搬运。
25.根据围岩变形和破坏的特性,从发挥锚杆不同作用的角度考虑,锚杆在洞室中的布置有( )等形式。
A.摩擦型锚杆
B.预应力锚杆
C.随机锚杆
D.系统锚杆
E.粘结性锚杆
答案:CD解析:根据围岩变形和破坏的特性,从发挥锚杆不同作用的角度考虑,锚杆在洞室的布置有局部(随机)锚杆和系统锚杆。目前在工程中采用的锚杆形式很多,按作用原理来划分,主要有下列类型的锚杆: 全长粘结性锚杆、端头锚固形锚杆、摩擦型锚杆、预应力锚杆和自钻式注浆锚杆。
26.根据《水土保持法》《生产建设项目水土保持设施自主验收规程(试行)》,关于水土保持的说法,正确的有( )。
A.水土保持设施竣工验收由项目法人主持
B.水土保持设施验收报告由项目法人编制
C.水土保持分部工程质量等级分为合格和优良
D.禁止在15°以上陡坡地开垦种植农作物
E.水土保持方案为“水土保持方案报告书”
答案:AC解析:水土保持设施验收报告由第三方技术服务机构(以下简称第三方)编制,B错。禁止在二十五度以上陡坡地开垦种植农作物,D错。水土保持方案分为“水土保持方案报告书”和“水土保持方案报告表”E错。
根据《生产建设项目水土流失防治标准》GB/T 50434—2018,生产建设项目水土 流失防治标准指标包括水土流失治理度、土壤流失控制比、渣土防护率、表土保护率、 林草植被恢复率、林草覆盖率等六项。 (1)水土流失治理度(%)。项目水土流失防治责任范围内水土流失治理达标面积 占水土流失总面积的百分比。 (2)土壤流失控制比。项目水土流失防治责任范围内容许土壤流失量与治理后每 平方公里年平均土壤流失量之比。 (3)渣土防护率(%)。项目水土流失防治责任范围内采取措施实际挡护的永久弃 渣、临时堆土数量占永久弃渣和临时堆土总量的百分比。 挡护指拦挡、表面采取工程和植物防护或临时苫盖防护。 (4)表土保护率(%)。项目水土流失防治责任范围内保护的表土数量占可剥离表 土总量的百分比。 (5)林草植被恢复率。项目水土流失防治责任范围内林草类植被面积占可恢复林 草植被面积的百分比(%)。 (6)林草覆盖率(%)。项目水土流失防治责任范围内林草类植被面积占总面积的 百分比。生产建设项目 水土流失防治标准等级分为三级(一级标准、二级标准、三级标准)。生产建设项目水 土流失防治标准等级应根据项目所在地区水土保持敏感程度和水土流失影响程度确定。(1)一级标准。项目位于各级人民政府和相关机构确定的水土流失重点预防区和 重点治理区、饮用水水源保护区、水功能一级区的保护区和保留区、自然保护区、世界 文化和自然遗产地、风景名胜区、地质公园、森林公园、重要湿地,且不能避让的,以 及位于县级及以上城市区域的,应执行一级标准。 (2)二级标准。项目位于湖泊和已建成水库周边、四级以上河道两岸3km 汇流范 围内,或项目周边500m范围内有乡镇、居民点的,且不在一级标准区域的应执行二级 标准。 四级河道指流域面积大于或等于100km²的河道。 (3)三级标准。项目位于一级、二级标准区域以外的,应执行三级标准。《水土保持法》第十七条规定:“禁止在崩塌、滑坡危险区和泥石流易发区从事取 土、挖砂、采石等可能造成水土流失的活动。” 《水土保持法》第二十条规定:“禁止在二十五度以上陡坡地开垦种植农作物。在 二十五度以上陡坡地种植经济林的,应当科学选择树种,合理确定规模,采取水土保持 措施,防止造成水土流失。 省、自治区、直辖市根据本行政区域的实际情况,可以规定小于二十五度的禁止 开垦坡度。禁止开垦的陡坡地的范围由当地县级人民政府划定并公告。” 《水土保持法》第二十三条规定:“在五度以上坡地植树造林、抚育幼林、种植中 药材等,应当采取水土保持措施。
27.根据《水利基本建设项目竣工财务决算编制规程》(SL19-2014), 待摊投资的待摊方法有( )。P265
A.按实际发生数的比例分摊
B.按项目的合同额比例分摊
C.按概算数的比例分摊
D.按项目的效益比例分摊
E.按出资比例分摊

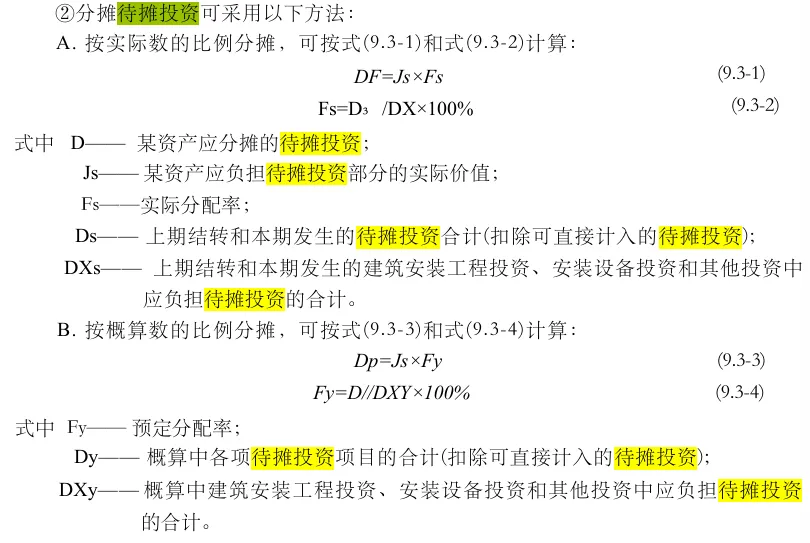

答案:AC解析:待摊投资应由受益的各项交付使用资产共同负担。其中,能够确定由某项资产负担的待摊投资,应直接计入该资产成本;不能确定负担对象的待摊投资,应分摊计入受益的各项资产成本。待摊投资的分摊对象主要为房屋及构筑物,需要安装的专用设备,需要安装的通用设备以及其他分摊对象。待摊方法有按实际发生数的比例分摊,或按概算数的比例分摊。

28.根据《水利工程合同监督检查办法(试行)》,合同问题包括( )。
A.一般合同问题
B.常规合同问题
C.较重合同问题
D.严重合同问题
E.特别严重合同问题
答案:ACDE解析:合同问题分为一般合同问题、较重合同问题、严重合同问题、特别严重合同问题。1)一般合同问题 项目法人方面主要有以下问题: (1)未及时审批施工单位上报的工程分包文件。 (2)未对施工分包、劳务分包等合同进行备案。 2)较重合同问题 项目法人方面主要有:未按要求严格审核分包人有关资质和业绩证明材料。 施工单位方面主要有以下问题: (1)签订的劳务合同不规范。 (2)未按分包合同约定计量规则和时限进行计量。 (3)未按分包合同约定及时、足额支付合同价款。 3)严重合同问题 项目法人方面主要有以下问题: (1)对违法分包或转包行为未采取有效措施处理。 (2)对工程分包合同履约情况检查不力。 施工单位方面主要有以下问题: (1)工程分包未履行报批手续。 (2)未按要求严格审核工程分包单位的资质和业绩。 (3)对工程分包合同履行情况检查不力。 4)特别严重合同问题 责任单位发生转包、违法分包、出借借用资质的。
29.根据《水电建设工程质量管理暂行办法》电水农(1997)220号),单元工程的“三级检查制度”包括( )。
A.班组初检
B.作业队复检
C.项目部终检
D.监理单位复检
E.项目法人抽检
答案:ABC解析:单元工程的检查验收,施工单位应按"三级检查制度" (班组初检、作业队复检、项目部终检)的原则进行自检,在自检合格的基础上,由监理单位进行终检验收。
30.水利工程质量保修书的主要内容包括( )。
A.竣工验收情况
B.质量保修的范围和内容
C.质量保修期
D.质量保修责任
E.质量保修费用
答案:BCDE解析:保修书的主要内容有:① 合同工程完工验收情况。② 质量保修的范围和内容。③ 质量保修期。④ 质量保修责任。⑤ 质量保修费用。⑥ 其他。
三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
案例一
背景资料:
某水利工程地处北方集中供暖城市,主要施工内容包括分期导流及均质土围堰工程、基坑开挖(部分为岩石开挖)、基坑排水、混凝土工程。工程实施过程中发生如下事件:
事件1:项目法人向施工单位提供了水文、气象、地质资料,还提供了施工现场及施工可能影响的毗邻区域内的地下管线资料。
事件2:施工单位在编制技术文件时,需运用岩土力学、水力学等理论知识解决工程实施过程中的技术问题,包括:边坡稳定、围堰稳定、开挖爆破、基坑排水、渗流、脚手架强度刚度稳定性、开挖料运输及渣料平衡、施工用电。有关理论知识与技术问题对应关系见表5-3。

边坡稳定、围堰稳定、开挖爆破、基坑排水、渗流、脚手架强度刚度稳定性、开挖料运输及渣料平衡、施工用电
事件3:本工程基坑最大开挖深度12m。根据《水利水电工程施工安全管理导则》SL 721-2015,施工单位需编制基坑开挖专项施工方案,并由技术负责人组织质量等部门的专业技术人员进行审核。
事件4:根据《水利水电工程施工安全管理导则》SL 721-2015,施工单位应组织召开基坑开挖专项施工方案审查论证会,并根据审查论证报告修改完善专项施工方案,经有关人员审核后方可组织实施。
问题:
1.事件1中,项目法人向施工单位提供的地下管线资料可能有哪些?
2.事件2中,分别写出表5-3中字母所代表的技术问题。
3.事件3中,除质量部门外,施工单位技术负责人还应组织哪些部门的专业技术人员参加专项施工方案审核?
4.事件4中,修改完善后的专项施工方案,应经哪些人员审核签字后方可组织实施?
答案:
1.供水、排水、供电、供气、供热、通信、广播电视等;
2.A代表围堰稳定;B代表渗流(或基坑排水);C代表基坑排水(或渗流);D代表脚手架强度刚度
稳定性;E代表脚手架强度刚度稳定性;F代表开挖爆破;G代表施工用电;H代表开挖料运输与渣料平衡;
3.安全、技术;
4.经施工单位技术负责人、总监理工程师、项目法人(建设单位)单位负责人审核签字方可组织施工。
案例二
背景资料:
某混凝土重力坝工程,坝基为岩基,大坝上游坝体分缝处设置紫铜止水片。施工中发生如下事件:
事件1:工程开工前,施工单位编制了常态混凝土施工方案。根据施工方案及进度计划安排,确定高峰月混凝土浇筑强度为25000m3。施工单位采用《水利水电工程施工组织设计规范》SL 303-2017有关公式对混凝土拌合系统的小时生产能力进行计算,有关计算参数如下:小时不均匀系数Kh=1.5,月工作天数M=25d,日工作小时数N=20h。经计算拟选用生产率为35m3/h的JS750型拌合机2台。
事件2:岩基爆破后,施工单位在混凝土浇筑前对基础面进行处理。监理单位在首仓混凝土浇筑前进行开仓检查。
事件3:某一坝段混凝土初凝后4h开始保湿养护,连续养护14d后停止。
事件4:监理人员在巡检过程中,检查了紫铜止水片的搭接焊接质量。
问题:
1.根据事件1,计算该工程需要的混凝土拌合系统小时生产能力,判断拟选用拌合设备的生产能力是否满足要求?指出影响混凝土拌合系统生产能力的因素有哪些?
2.事件2中,岩基基础面需要做哪些处理?大坝首仓混凝土浇筑前除检查基础面处理外,还要检查的内容有哪些?
3.指出事件3中的错误之处,写出正确做法。
4.事件4中,紫铜止水片的搭接焊接质量合格的标准有哪些?焊缝的渗透检验采用什么方法?
答案:
1.混凝土拌合系统小时生产能力=1.5×25000/(25×20)=75m3/h;
经计算拟选用生产率为35m3/h,由此可知:2×35=70m3/h<75m3/h,不满足要求;设备容量、台数、生产率等;
2.用人工清除表面松软岩石、棱角和反坡,并用高压水枪冲洗,若粘有油污和杂物,可用金属丝刷洗,直至洁净为止,最后用高压风吹至岩面无积水;模板、钢筋及止水安设等。
3.错误之处一:混凝土初凝后4h开始保湿养护;
正确做法:坝体常态混凝土应在初凝后3h开始保湿养护;
错误之处二:连续养护14d后停止;
正确做法:混凝土宜养护至设计龄期,养护时间不宜少于28d;
4.(1)焊缝处的抗拉强度不应小于母材抗拉强度的70%;搭接焊接宜双面焊接,搭接长度应大于20mm;(2)焊缝应表面光滑、不渗水,无孔洞、裂隙、漏焊、欠焊、咬边伤等缺陷;焊缝的渗透检验应采用煤油做渗透检验。
三、实务操作和案例分析题
案例三
背景资料:
某水利工程项目发包人与承包人签订了工程施工承包合同。投标报价文件按照《水利工程设计概(估)算编制规定(工程部分)》(水总[2014]429号)和《水利建筑工程预算定额》编制。工程实施过程中发生如下事件:

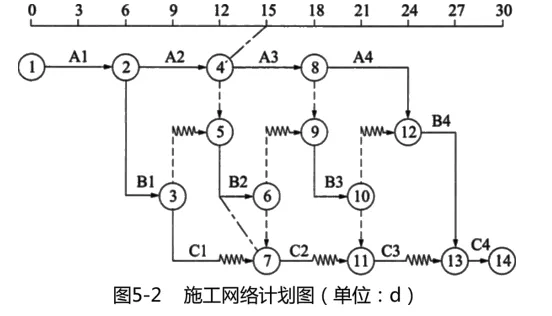

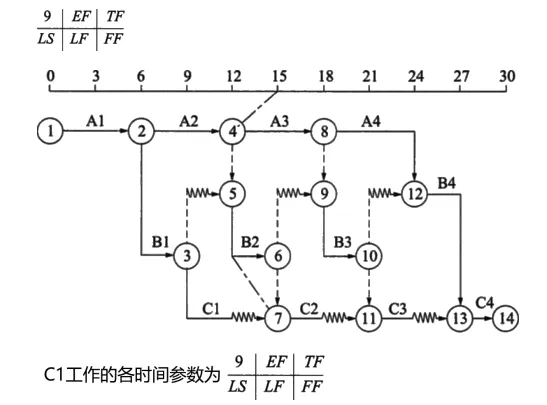

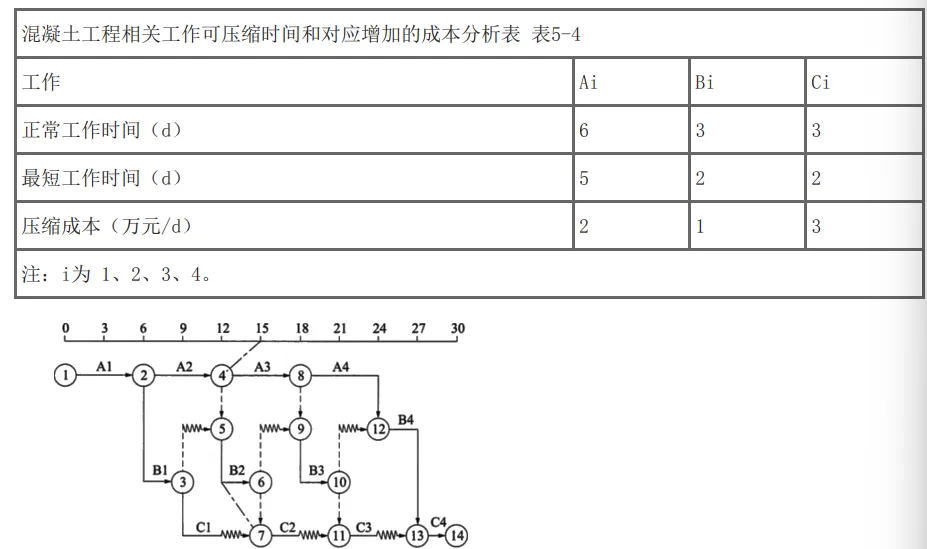

事件1:承包人为确保工程进度,对某混凝土分部工程组织了流水施工,经批准的施工网络计划如图5-2所示(A为钢筋安装,B为模板安装,C为混凝土浇筑)。其中,C1工作的各时间参数

事件2:上述混凝土分部工程施工到第15天末,承包人对工程进度进行了检查,并以实际进度前锋线记录在图5-2中。为确保该分部工程能够按计划完成,承包人组织技术人员对相关工作的可压缩时间和对应增加的成本进行分析,结果见表5-4。承包人据此制定了工期优化方案。

事件3:进入冬期施工后,承包人按监理工程师指示对现浇混凝土进行了覆盖保温。承包人要求调整混凝土工程单价,补偿保温材料费。
事件4:某日当地发生超标准洪水,工地被淹。承包人预估了本次洪灾造成的损失,启动索赔程序。
问题:
1.写出事件1中EF、TF、LS、LF、FF分别代表的数值。
2.根据事件2,说明第15天末的进度检查情况(按“××工作实际比计划提前或滞后×天”表述),并判断对计划工期的影响。
3.写出工期优化方案(按“××工作压缩×天”表述)及相应增加的总成本。
4.事件3中,承包人提出的要求是否合理?说明理由。
5.写出事件4中承包人的索赔程序。
答案:最早完成时间 EF=9+3=12; 总时差 TF=6+3=9; 最迟开始时间 LS=9+9=18; 最迟完成时间 LF==12+9=21; 自由时差 FF=波形线水平投影长度=3。
1.EF=12;TF=9;LS=18;LF=21;FF=3;
2.A3工作实际比计划滞后3天; B2工作实际比计划滞后3天;C1工作实际与计划一致;计划工期延误3天;
3.工期优化方案及相应增加的总成本如下: 工期优化方案:本题关键线路是 A1→A2→A3→A4→B4→C4,其中在第 15 天末, A1、A2 工作已完成,只能压缩 A3、 A4、B4、C4 一共三个月,而且应选择压缩成本低的工作进行压缩,即 A3 工作压缩 1d、A4 工作压缩 1d、B4 工作压 缩 1d。相应增加的总成本=2+2+1=5 万元。
B4工作压缩1天,A3工作压缩1天,A4工作压缩1天;相应增加的总成本=1+2+2=5万元;
4.承包人提出的要求不合理;
理由:混凝土工程养护用材料,定额中以其他材料费,按照费率的方式计入的,投标单价中已经包含相应养护材料费;
5.(1)承包人应在索赔事件发生后28天内,向监理人递交索赔意向通知书,并说明发生索赔事件的事由。承包人未在28天内发出索赔意向通知书的,丧失要求追加付款和(或)延长工期的权利;(2)承包人应在发出索赔意向通知书后28天内,向监理人正式递交索赔通知书。索赔通知书应详细说明索赔理由以及要求追加的付款金额和(或)延长的工期,并附必要的记录和证明材料;(3)索赔事件具有连续影响的,承包人应按合理时间间隔继续递交延续索赔通知,说明连续影响的实际情况和记录,列出累计的追加付款金额和(或)工期延长天数;(4)在索赔事件影响结束后的28天内,承包人应向监理人递交最终索赔通知书,说明最终要求索赔的追加付款金额和延长的工期,并附必要的记录和证明材料。
三、实务操作和案例分析题
案例四
背景资料:
某泵站工程施工招标文件按照《水利水电工程标准施工招标文件》(2009年版)和《水利工程工程量清单计价规范》GB 50501-2007编制。专用合同条款约定:泵站工程的管理用房列为暂估价项目,金额为1200万元。增值税税率为9%。 投标人甲结合本工程特点和企业自身情况分析、讨论了施工投标不平衡报价的策略和利弊。其编制的投标文件部分内容如下: 已标价的工程量清单中,钢筋制作与安装单价分析表(部分)见表2-1。

投标人乙中标承建该项目,合同总价19600万元。合同中约定:工程预付款按签约合同价的10%支付,开工前由发包人一次性付清;工程预付款按照公式

扣还,其中F1=20%、F2=80%;承包人缴纳的履约保证金兼具工程质量保证金功能,施工进度付款中不再扣留质量保证金。 工程实施期间发生如下事件:
事件1:施工过程中,发现实际地质情况与发包人提供的地质情况不同,经设计变更,新增了地基处理工程(合同工程量清单中无地基处理相关子目)。各参建方及时办理了变更手续。
事件2:截至工程开工后的第10个月末,承包人累计完成合同金额14818万元,第11个月经项目法人和监理单位审核批准的合同金额为1450万元。
事件3:项目法人主持了泵站首台机组启动验收,工程所在地区电力部门代表参加了验收委员会。泵站机组带额定负荷7d内累计运行了42h,机组无故障停机次数3次。在机组启动试运行完成前,验收主持单位组织了技术预验收。
问题:
1.写出表2-1中A、B、C、D、E和F分别代表的名称或数字。(计算结果保留两位小数)
2.根据背景材料,写出投标人在投标阶段不平衡报价的常用策略及存在的弊端。
3.根据背景材料,管理用房暂估价项目如属于必须招标项目,其招标工作的组织方式有哪些?
4.写出事件1中变更工作的估价原则。
5.计算11月份的预付款以及实际工程款多少万元,计算结果保留两位小数。
6.根据《水利水电建设工程验收规程》SL223-2008,指出事件3中的错误之处,说明理由。
答案:
1.A代表工长;B代表铁丝;C代表其他材料费;
D代表4440.89;E代表455.88;F代表5521.25;
2.常用策略:(1)能够早日结账收款的项目(如临时工程费、基础工程、土方开挖等)可适当提高单价;(2)预计今后工程量会增加的项目,适当提高单价;(3)招标图纸不明确,估计修改后工程量要增加的,可以提高单价;(4)工程内容解说不清楚的,则可适当降低一些单价,待澄清后再要求提价;
存在的弊端:(1)对报低单价的项目,如工程量执行时增多将造成承包人损失;(2)不平衡报价过多和过于明显,可能会导致报价不合理等后果;
3.第一种:若承包人不参与投标,由发包人和承包人共同组织招标;
第二种:若承包人参与投标,由发包人组织招标;
4.根据已标价工程量清单中的基础价格按照成本加利润的原则,由监理人商定或确定变更工作的单价;
5.【第五问】第 11 个月的工程预付款扣还金额和承包人实得金额的计算如下:根据工程预付款公式计算,截至第 10 个月份累计已扣还预付款为: R10=19600×10%×(14818-20%×19600)/[(80%-20%)×19600]=1816.33 万元
截至第 11 个月份累计已扣还预付款为: R11=19600×10%×(14818+1450—20%×19600)/[(80%-20%)×19600]=2058 万元>19600×10%=1960 万元,所以截至第 11 月份预付款已全额扣还。
第 11 个月的工程预付款扣还金额=1960—1816.33=143.67 万元。
承包人实得金额=1450—143.67=1306.33 万元。
工程预付款扣还金额=1960-1816.33=143.67万元;
承包人实得金额=1450-143.67=1306.33万元;
6.错误之处一:项目法人主持了泵站首台机组启动验收;
理由:首(末)台机组启动验收应由竣工验收主持单位或其委托单位组织的机组启动验收委员会负责。根据机组规模情况,竣工验收主持单位也可委托项目法人主持首(末)台机组启动验收;
错误之处二:泵站机组带额定负荷7d内累计运行了42h;
理由:泵站机组带额定负荷7d内累计运行了48h;
错误之处三:在机组启动试运行完成前,验收主持单位组织了技术预验收。
理由:应在机组启动试运行完成后组织技术预验收。
三、实务操作和案例分析题
案例五
背景资料:
某河道治理工程包括新建泵站、新建堤防工程。本工程采用一次拦断河床围堰导流,上下游围堰采用均质土围堰。该工程地面高程30.00m,泵站主体工程设计建基面高程22.90m。本工程混凝土采用泵送,现场布置有混凝土拌合系统、钢筋加工厂、木工厂、油库、塔式起重机、办公生活区、地磅等临时设施。根据有利生产、方便生活、易于管理、安全可靠、成本最低的原则,进行施工现场布置,平面布置示意图如图3-1所示。

混凝土拌合系统、钢筋加工厂、木工厂、油库、塔式起重机、办公生活区、地磅
施工中发生如下事件:
事件1:基坑初期排水过程中,上游来水致使河道水位上升,上游围堰基坑侧发生滑坡。
事件2:施工单位土方开挖采用反铲挖掘机一次性开挖到22.90m高程。

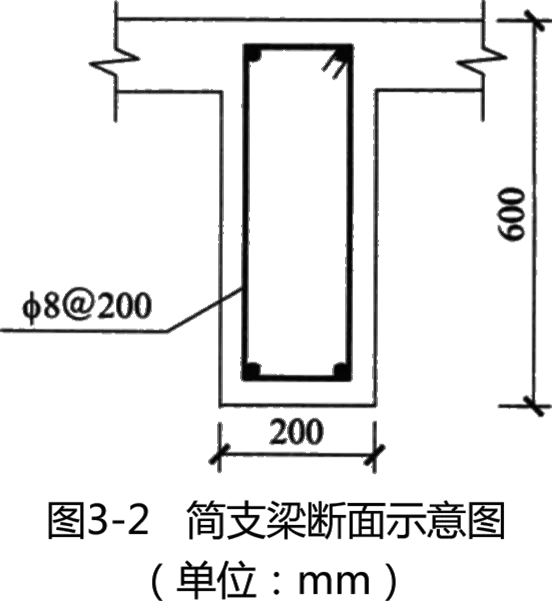

事件3:启闭机平台简支梁断面示意图如图3-2所示,梁长6m,保护层25mm,因该工程箍筋Ф8钢筋备量不足,拟采用Ф6或 钢筋代换,Ф6钢筋抗拉强度按210MPa计算, 钢筋抗拉强度按310MPa计算。

事件4:新建堤防迎水面采用混凝土预制块护坡。根据《水利水电建设工程验收规程》SL 223-2008,堤防工程竣工验收前,检测单位对混凝土预制块护坡质量进行抽检。
问题:
1.指出示意图中代号①、②、③、④、⑤所对应的临时设施名称。
2.事件1中,基坑初期排水总量由哪几部分组成?指出围堰滑坡的可能原因,应如何处理?
3.指出事件2中的错误之处,并提出合理的施工方法。
4.写出泵站主体结构基础土方开挖单元工程质量评定工作的组织要求。
5.根据事件3:
(1)画出箍筋示意图并注明尺寸;
(2)计算箍筋单根下料长度(箍筋调整值按16.5d计算,计算结果取整数,单位:mm);
(3)单根梁需要的箍筋根数;

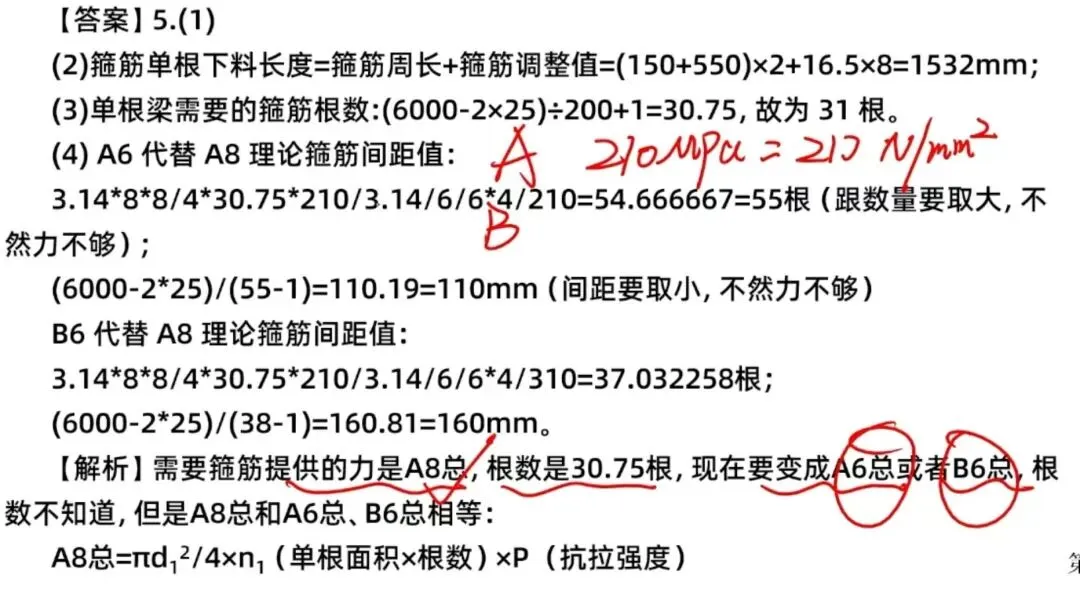

(4)分别计算Ф6及
代替Ф8的理论箍筋间距值(计算结果取整数,单位:mm)。
6.写出事件4中质量抽检的主要内容。

答案:
1.①为油库;②为钢筋加工厂;③为塔式起重机;④为地磅;⑤为混凝土拌合系统;
2.基坑积水量、抽水过程中围堰及地基渗水量,堰身及基坑覆盖层中的含水量,以及可能的降水量等组成;
滑坡原因:①外河水位上升,围堰浸润线抬高;②基坑抽水速度过快;
处理措施:①合理设置坡度;②设置边坡护面;③边坡加固;④延缓或降低基坑排水速度;
3.不妥之处:施工单位土方开挖采用反铲挖掘机一次性开挖到22.90m高程;应分层开挖,临近设计高程时,应留出0.2-0.3m的保护层暂不开挖,待上部结构施工时,再予以挖除;
4.经施工单位自评合格,监理单位抽检后,由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经成立)等单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备;
5.5-2、箍筋单根下料长度 L=(550+150)×2+16.5×8=1532mm。
5-3、单根梁需要的箍筋根数=(6000--25×2)÷200+1=31 根。
