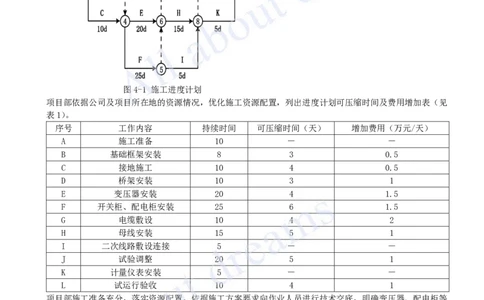

[注:天一文化专有版权,未经许可不可转发或复印传播] 三、实务操作和案例分析题 案例四 背景材料: 某安装公司承包一商务楼(地上20层,地下2层,地上1~5层为商场)的变配电安装工程。工程主要设 备:三相干式电力变压器(10/0.4kV)、配电柜(开关柜)设备由业主采购,已运抵施工现场。其他设备、 材料由安装公司采购。因1~5层的商场要提前开业,变配电工程需配合送电。 安装公司项目部进场后,依据合同、施工图纸及施工总进度计划,编制了变配电工程的施工方案、施工进度 计划(见图4-1),报建设单位审批时被否定,要求优化进度计划,缩短工期,并承诺赶工费由建设单位承 担。 图4-1 施工进度计划 项目部依据公司及项目所在地的资源情况,优化施工资源配置,列出进度计划可压缩时间及费用增加表(见 表1)。 序号 工作内容 持续时间 可压缩时间(天) 增加费用(万元/天) A 施工准备 10 - - B 基础框架安装 8 3 0.5 C 接地施工 10 4 0.5 D 桥架安装 10 3 1 E 变压器安装 20 4 1.5 F 开关柜、配电柜安装 25 6 1.5 G 电缆敷设 10 4 2 H 母线安装 15 5 1 I 二次线路敷设连接 5 - - J 试验调整 20 5 1 K 计量仪表安装 5 - - L 试运行验收 10 4 1 项目部施工准备充分,落实资源配置,依据施工方案要求向作业人员进行技术交底,明确变压器、配电柜等 主要分项工程的施工程序,明确各工序之间的逻辑关系、技术要求、操作要点和质量标准;变压器施工中的 某工序示意图(见图 4-2)。[注:天一文化专有版权,未经许可不可转发或复印传播] 变配电工程完工后,供电部门检查合格送电,经过验电、校相无误。分别合高、低压开关,空载运行24h, 无异常,办理验收手续,交建设单位使用;同时整理技术资料,准备在商务楼竣工验收时归档。 问题: 1.项目部编制的施工进度计划(图4-1)的工期为多少天?最多可压缩工期多少天?需增加多少费用? 答案: 项目部编制的施工进度计划的工期为90天。 最多可压缩工期24天。 增加费用2+1+9+1.5+5+5+4=27.5万元。 问题: 2.作业人员优化配置的依据是什么?项目部应根据哪些内容的变化对劳动力进行动态管理? 答案: (1)作业人员优化配置的依据为: ①项目所需劳动力的种类及数量; ②项目的进度计划; ③项目的劳动力资源供应环境。 (2)项目部应根据生产任务和施工条件的变化对劳动力进行动态管理。 问题: 3.项目部的施工准备包括哪几个方面的准备?应落实哪些资源配置? 答案: (1)项目部的施工准备包括 ①技术准备、②现场准备和③资金准备。 (2)应落实劳动力配置和物资配置。 问题: 4.图4-2是变压器施工程序中的哪个工序?图中的兆欧表电压等级应选择多少伏?各工序之间的逻辑关系主 要有哪几个? 答案: (1)图4-2是变压器施工程序中的变压器交接试验工序。 (2)图中兆欧表电压等级高压绕组应选择2500V (3)工序之间的逻辑关系有顺序、平行、交叉。 问题: 5.变压器装置空载试运行时间是否满足验收要求?项目部整理的技术资料应包含哪些内容? 答案: (1)变压器装置空载试运行时间满足要求。 (2)项目部整理的技术资料包括: 施工图纸、施工记录、产品合格证说明书、试验报告单。 案例五 背景资料: 某安装公司承接一个干熄焦发电项目。工程内容:干熄焦系统、工业炉系统、热力系统、电站、电气、仪表 及自动化控制系统。电站主厂房设计有 1台供检修用电动双梁桥式起重机(起重量32/5t,跨距16.5m)。 干熄焦的动力驱动设备:电机车、焦罐台车和提升机(提升负荷 87t,提升高度37.5m)。电机车负责将焦 罐及焦罐台车运至提升框架正下方,提升机负责焦罐提升并横移至干熄炉炉顶,通过装入装置将焦炭装人干 熄炉内。 工程中配置1套高温高压自然循环锅炉及辅助系统,同时配套发电机组及辅助系统利用锅炉产生的高温高压 蒸汽发电,高温高压自然循环锅炉参数见表 表 高温高压自然循环锅炉参数 蒸汽压力 锅炉出口 9.50MPa 蒸发量 95t/h 汽包 11.28MPa 蒸汽温度 过热器 540±5℃[注:天一文化专有版权,未经许可不可转发或复印传播] 过热器出口 9.81MPa 允许最高工作 550℃ 温度 锅炉入口烟气温度 800~960℃ 锅炉出口烟气温度 160~180℃ 安装公司项目部进场后,进行各项准备工作。根据施工图纸及相关资料,对工程中可能涉及的特种设备及危 险性较大的分部分项工程进行了识别,由项目经理组织相关技术人员编制了项目施工组织设计和分部分项工 程专项施工方案。提升机框架主梁上平标高为+60.00m,为提高施工效率、保证施工安全,在提升框架施工 前,需先安装一台建筑塔式起重机(最大起重量25t) 进行提升框架构件的装。项目部按《建筑起重机械 安全监督管理规定》要求,在施工所在地建设主管部门办理了施工告知。 提升机安装在提升框架顶部主梁轨道上。提升框架主梁是钢制焊接箱型结构,框架中部设有水平支撑及剪刀 撑:钢结构连接采用扭剪型高强度螺栓。 冷焦排出装置重量8.98t,安装于干熄炉底部。由于场地原因,冷焦排出设备卸车后只能放在距离干熄炉炉 底中心 8m距离的地方,无法用吊车将设备吊装就位。施工班组利用滚杠、拖排、枕木及手拉葫芦等工具, 完成了冷焦排出装置的水平运输工作。 问题: 1.本工程有哪几台设备安装需编制安全专项施工方案并进行专家论证?说明理由。 答案: 本工程有下列设备安装需编制安全专项施工方案并进行专家论证: (1)电动双梁桥式起重机安装、 (2)提升机的安装 理由: 电动双梁桥式起重机起重量32t>300kN (30t); 提升机提升负荷87t>300kN(30t); 以上均属于超危大工程,需要编制专项施工方案并进行专家论证。 问题: 2.项目部在建筑塔式起重机安装前,办理安装告知的做法是否正确?说明理由。 答案:项目部在建筑塔式起重机安装前,办理安装告知的做法,正确。 理由:本题材料中安装的是一台建筑塔式起重机,因此属于建筑起重机械,建筑起重机械的租赁、安装、拆 卸、使用及其监督管理,适用《建筑起重机械安全监督管理规定》。根据此规定,县级以上地方人民政府建 设主管部门对本行政区域内的建筑起重机械的租赁、安装、拆卸、使用实施监督管理。安装单位应当将建筑 起重机械安装、拆卸工程专项施工方案,安装、拆卸人员名单,安装、拆卸时间等材料报施工总承包单位和 监理单位审核后,告知工程所在地县级以上地方人民政府建设主管部门。故本题材料中项目部按《建筑起重 机械安全监督管理规定》要求,在施工所在地建设主管部门办理了施工告知正确。 问题: 3.高强度螺栓连接副在安装前需做哪些试验?高强度螺栓终拧合格的标志是什么? 答案: (1)高强度螺栓连接副在安装前需做的试验是连接摩擦面抗滑移系数试验和复验。 (2)扭剪型高强度螺栓终拧合格的标志是以拧断螺栓尾部梅花头为合格。 问题: 4.如何使用背景中的工具实施冷焦排出装置的水平运输工作? 答案:使用背景中的工具实施冷焦排出装置的水平运输工作的方法: (1)处理好运输通道地基, (2)从下而上依次摆放枕木、滚杠及托排, (3)设备固定于托排之上, (4)用手拉葫芦牵引托排至安装位置。 问题: 5.计算锅炉整体水压试验压力。锅炉水压试验时,对设置的压力表有哪些要求? 答案: (1)锅炉进行整体水压试验的压力值:[注:天一文化专有版权,未经许可不可转发或复印传播] 11.28×1.25=14.1MPa。 (2)锅炉水压试验时,对设置的压力表的要求: 已经校验合格并在检验周期内,其精度不得低于1.0级,表的满刻度值应为被测最大压力的1.5~2倍,压 力表不得少于两块。
