【例题】在重点进行风险识别的作业中“四新”作业属于( )。
A.不熟悉的作业
B.临时作业
C.存在严重伤害危险的作业
D.造成事故最多的作业
『正确答案』A
『答案解析』根据施工现场作业特点,对不熟悉的作业(如采用新材料、新工艺、新设备、新技术的“四新”作业)、临时作业
(如维修作业、脚手架搭设作业)、造成事故最多的作业(如动火作业、高空作业)、存在严重伤害危险的作业(如起重吊装
作业、深基坑作业)、已有控制措施不足以把风险降到可接受范围的作业重点进行风险识别。
【例题】项目部安全生产第一责任人是( )。
A.项目经理
B.项目施工经理
C.项目安全经理
D.项目总工
『正确答案』A
『答案解析』项目经理是项目安全生产第一责任人,对项目的安全生产工作负全面责任。
项目总工程师对本工程项目的安全生产负技术责任。

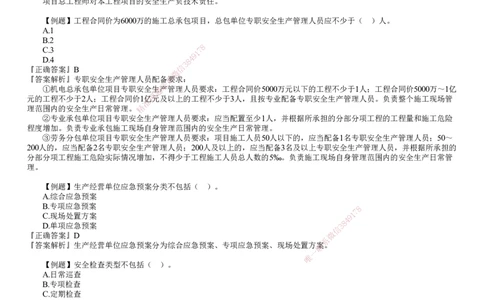

【例题】工程合同价为6000万的施工总承包项目,总包单位专职安全生产管理人员应不少于( )人。
A.1
B.2
C.3 7 8
1
9
D.4 8 4
3
『正确答案』B 信
微
『答案解析』专职安全生产管理人员配备系要求:
联
①机电总承包单位项目专职安全生题产管理人员要求:工程合同价5000万元以下的工程不少于1人;工程合同价5000万~1亿
元的工程不少于2人;工程合同价1亿 押 元及以上的工程不少于3人,且按专业配备专职安全生产管理人员。负责整个施工现场管
准
理范围内的安全生产日常管理。精
②专业承包单位项目专职安全生产管理人员要求:应当配置至少1人,并根据所承担的分部分项工程的工程量和施工危险
程度增加。负责专业承包施工现场自身管理范围内的安全生产日常管理。
③劳务分包单位项目专职安全生产管理人员要求:项目施工人员50人以下的,应当配备1名专职安全生产管理人员;50~
200人的,应当配备2名专职安全生产管理人员;200人及以上的,应当配备3名及以上专职安全生产管理人员,并根据所承担的
分部分项工程施工危险实际情况增加,不得少于工程施工人员总人数的5‰。负责施工现场自身管理范围内的安全生产日常管
理。
【例题】生产经营单位应急预案分类不包括( )。
A.综合应急预案
B.专项应急预案
8
7
C.现场处置方案 9 1
4
D.单项应急预案 3 8
信
『正确答案』D 微
系
『答案解析』生产经营单位应急预案分为综合应急预案、专项应急预案、现场处置方联案。
一
唯
【例题】安全检查类型不包括( )。
A.日常巡查
B.专项检查
C.定期检查
D.自纠自查
『正确答案』D
『答案解析』安全检查类型应包括日常巡查、专项检查、季节性检查、定期检查、不定期抽查、飞行检查等。
【例题】下列安全生产事故中,属于重大事故的有( )。
A.造成人员死亡30人
B.造成50人重伤
C.造成6000万直接经济损失
D.造成30人重伤
E.造成1亿元直接经济损失
『正确答案』BC
『答案解析』重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经
济损失的事故。其中“以上”包含本数,“以下”不包含本数。选项A和E属于特别重大事故;选项D属于较大事故。
死亡 重伤(包括急性工业中毒) 直接经济损失
一般事故 <3 <10 C<1000W
较大事故 3≤A<10 10≤B<50 1000W≤C<5000W
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
重大事故 10≤A<30 50≤B<100 5000W≤C<1亿
特别重大事故 ≥30 ≥100 ≥1亿
【例题】下列职业病危害因素中,属于物理因素的是( )。
A.噪声
B.低温
C.X射线
D.锰尘
E.紫外线
『正确答案』ABE
『答案解析』物理因素:噪声、高温、低温、紫外线、红外线。

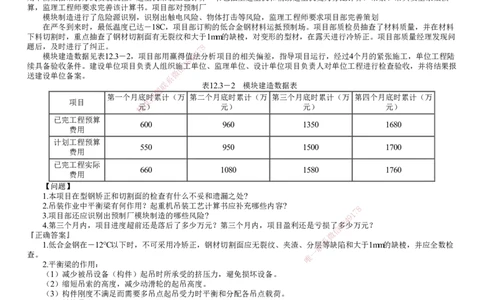

【背景资料】
A施工单位中标中国北方某石油炼化项目,项目的冷换框架采用模块化施工,即将整个冷换框架分成4个模块,最大一个
模块重132t,尺寸为12m×18m×26m。在预制场内完成模块钢结构的制作、模块内静置设备的安装、管道的敷设、电缆桥架的安
装、照明灯具的安装等。模块在项目后期运抵现场后,项目部用一台750t履带起重机和一台250t履带起重机作为抬吊吊车,使
用平衡梁抬吊的方式安装就位。起重机吊装工艺计算 书包括主起重机和辅助起重机受力分配计算,吊索、吊具安全系数核
算,监理工程师要求完善该计算书。项目部对预制厂
模块制造进行了危险源识别,识别出触电风险、物体打击等风险,监理工程师要求项目部完善策划
在严冬到来时,最低温度已达-18C,项目部订购的低合金钢材料运抵预制场。项目部质检员抽查了材料质量,并在材料
下料切割时,重点抽查了钢材切割面有无裂纹和大于1mm的缺棱,对变形的型材,在露天进行冷矫正。项目部质量经理发现问
题后,及时进行了纠正。 8
7
1
模块建造数据见表12.3-2,项目部用赢得值4 9法分析项目的相关偏差,指导项目运行,经过4个月的紧张施工,单位工程陆
8
续具备验收条件。建设单位项目负责人组织信施3工单位、监理单位、设计单位项目负责人对单位工程进行检查验收,并将结果报
微
送建设单位备案。
系
联 表12.3-2 模块建造数据表
题
第一个月底时押累计(万 第二个月底时累计(万 第三个月底时累计(万 第四个月底时累计(万
项目 准
精元) 元) 元) 元)
已完工程预算
600 960 1350 1680
费用
计划工程预算
550 950 1500 1700
费用
已完工程实际
660 1080 1580 1760
费用
【问题】

1.本项目在型钢矫正和切割面的检查有什么不妥和遗 漏之处?
2.吊装作业中平衡梁有何作用?起重机吊装工艺计算书应 补充哪些内容?
8
3.项目部还应识别出预制厂模块制造的哪些风险? 9 1
7
4.第三个月内,项目进度超前还是落后了多少万元?第三个月 内 ,项目盈利还是亏损了
信
3多 8
4
少万元?
『正确答案』 微
系
1.低合金钢在-12℃以下时,不可采用冷矫正,钢材切割面应无裂纹 、夹渣、分联层等缺陷和大于1mm的缺棱,并应全数检
一
查。
唯
2.平衡梁的作用:
(1)减少被吊设备(构件)起吊时所承受的挤压力,避免损坏设备。
(2)缩短吊索的高度,减少动滑轮的起吊高度。
(3)构件刚度不满足而需要多吊点起吊受力时平衡和分配各吊点载荷。
(4)转换吊点。
起重机吊装工艺计算书应补充的内容:吊装安全距离核算,吊耳强度核算。
3.项目部还应识别出的安全风险有:高处坠落、吊装作业、脚手架作业、射线损伤。
4.第三个月内项目进度落后160万元,项目亏损110万元。
思路:先计算第三个月的数据
已完工程预算费用=1350-960=390万元
计划工程预算费用=1500-950=550万元
已完工程实际费用=1580-1080=500万元
进度偏差=已完工程预算费用-计划工作预算费用
=390-550=-160万元<0,说明项目进度落后160万元。
费用偏差=已完工程预算费用-已完工程实际费用
=390-500=-110万元<0,说明项目亏损110万元。
