为深入推进建筑施工领域安全生产“六化”建设,进一步规范我省房屋市政工程施工现场安全管理,精准识别、及时消除生产安全事故隐患,有效防范和遏制生产安全事故发生,近日,江苏省住房和城乡建设厅组织相关专业人员编制了《江苏省建筑施工事故隐患辨识图集》。
即日起,我们将开设“隐患辨识・以案为鉴”专栏,陆续推送一批典型隐患案例,剖析其潜在风险与可能后果,并提供相应的正确做法。希望在建工程参建各方管理人员、作业人员及安全监管人员能以案为鉴、对照落实,准确把握隐患判定情形,切实提升建筑施工现场管理水平和安全监督水平。

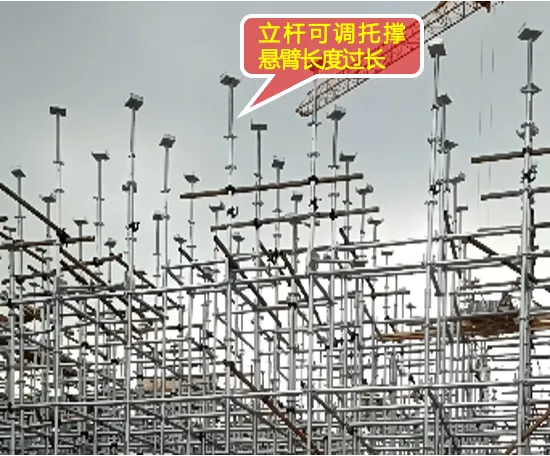

扣件式钢管立杆可调托撑
设置不符合要求

隐患示例

隐患描述

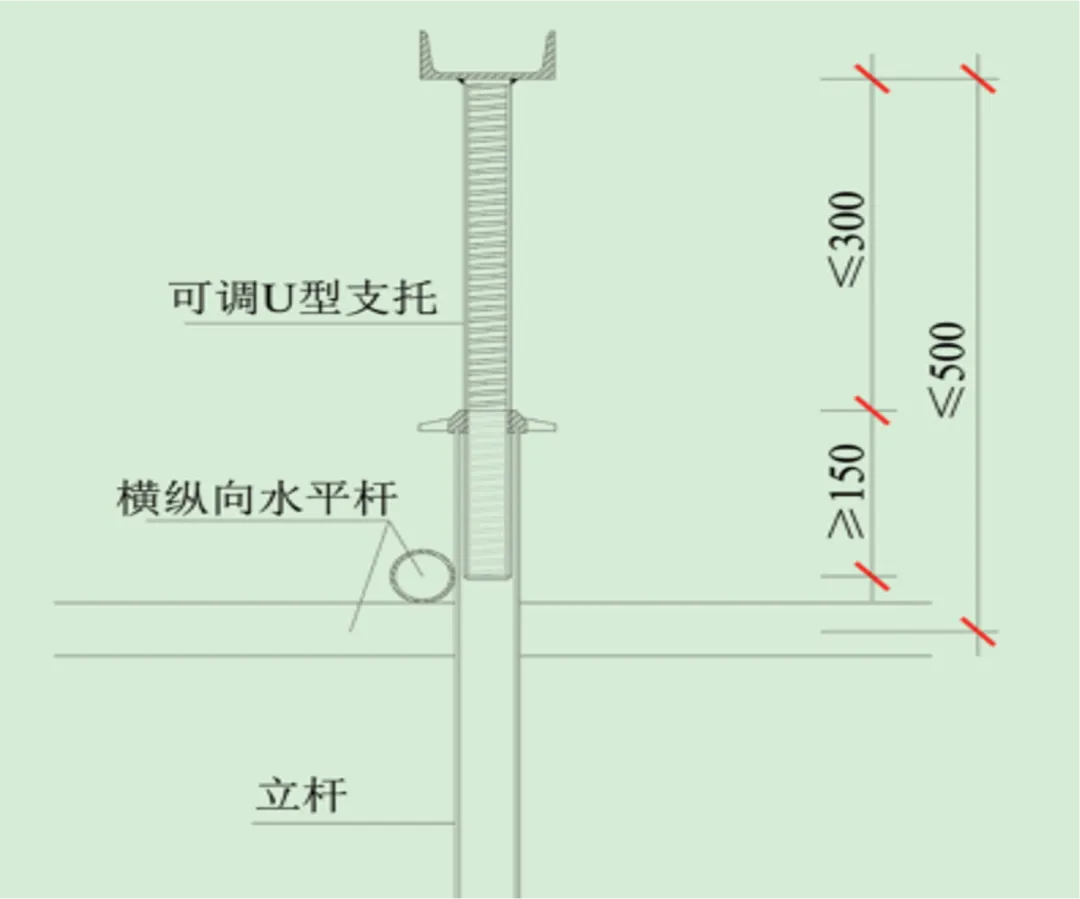

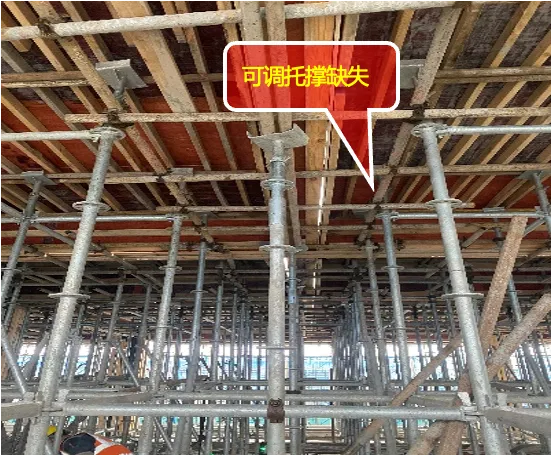

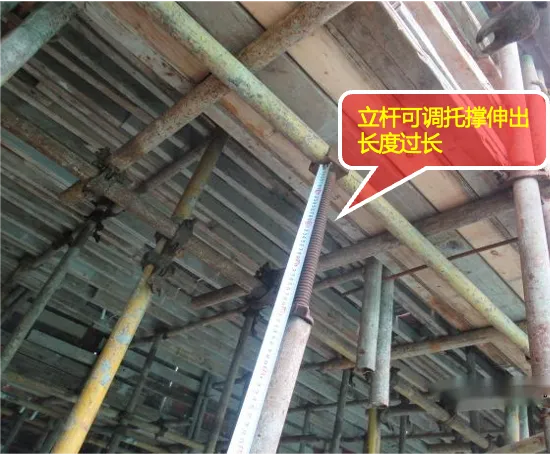

扣件式钢管支架立杆伸出顶层水平杆的悬臂长度大于500mm、可调托撑伸出立杆顶端长度不应超过300mm。
风险分析
可能引发的事故类型:容易因顶部立杆约束不足,造成钢管偏心受力而失稳。

正确示例

规范要求
《混凝土结构工程施工规范》GB 50666-2011 第 4.4.8 条: 1.宜在支架立杆顶端插入可调托座,可调托座螺杆外径不应小于36mm,螺杆插入钢管内的长度不应小于150mm,螺杆伸出钢管的长度不应大于300mm,可调托座伸出顶层水平杆的悬臂长度不应大于500mm。
整改措施
按施工方案进行整改。

盘扣式钢管立杆可调托撑
设置不符合要求

隐患示例

隐患描述
盘扣式钢管立杆可调托撑伸出顶层水平杆的悬臂长度大于650mm、丝杆托外露长度超过400mm,可调托撑插入立杆或双槽钢托梁长度小于150mm。
风险分析
可能引发的事故类型:导致架体承载力降低。

正确示例

规范要求
《建筑施工承插型盘扣式钢管支架安全技术标准》JGJ/T 231-2021 第6.2.4条:支撑架可调托撑伸出顶层水平杆或双槽钢托梁中心线的悬臂长度不应超过650mm,且丝杆托外露长度不应超过400mm,可调托撑插入立杆或双槽钢托梁长度不得小于150mm。
整改措施
按规范和专项施工方案要求设置立杆可调托撑。

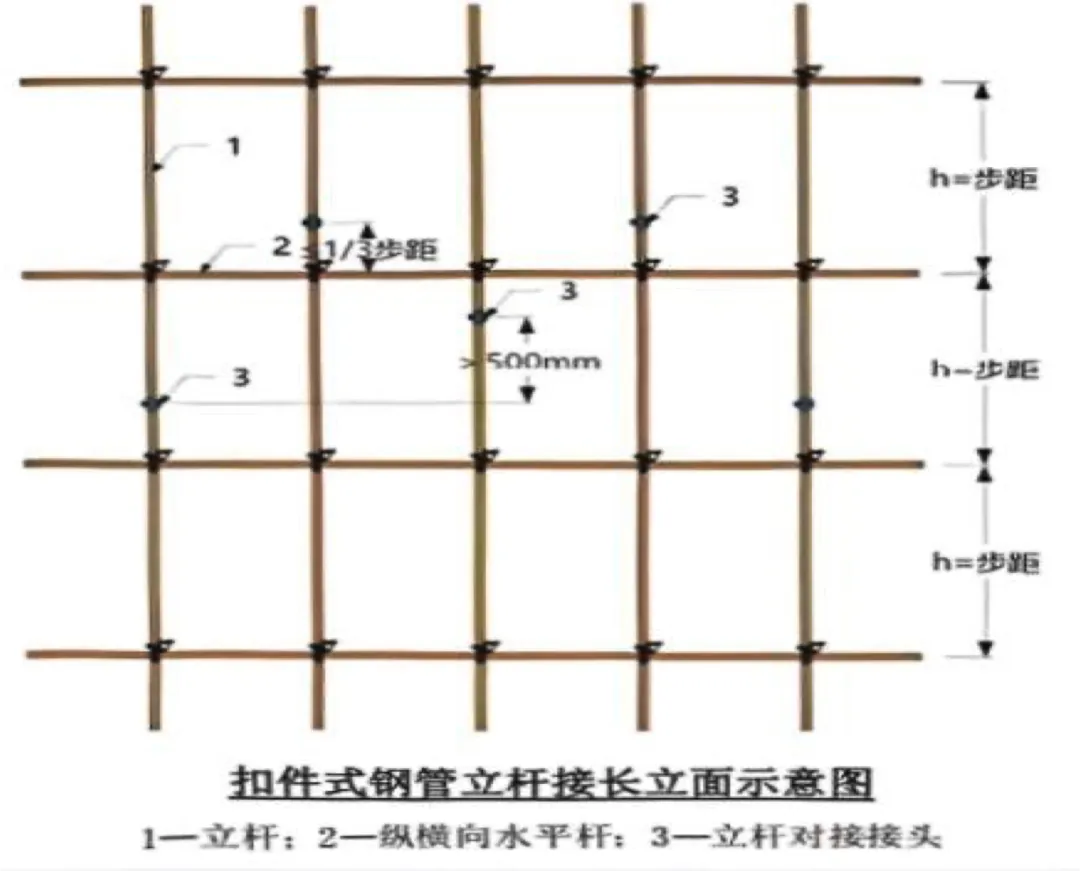

钢管立杆接头未错开设置

隐患示例

隐患描述

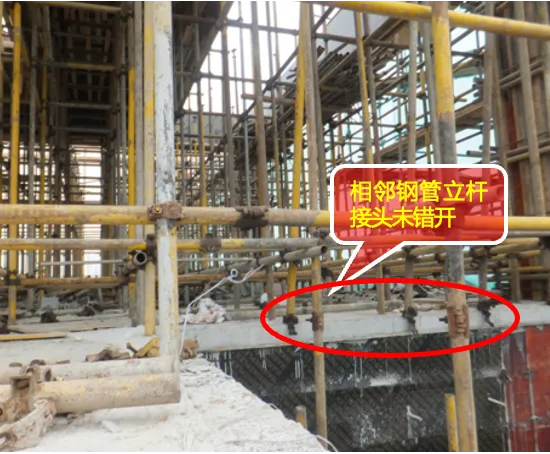

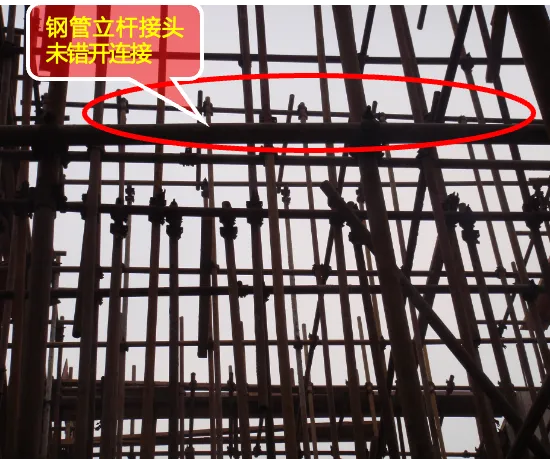

相邻钢管立杆对接接头在同一水平面上未错开导致支撑架的整体刚度差。
风险分析
可能引发的事故类型:导致架体变形。

正确示例

规范要求

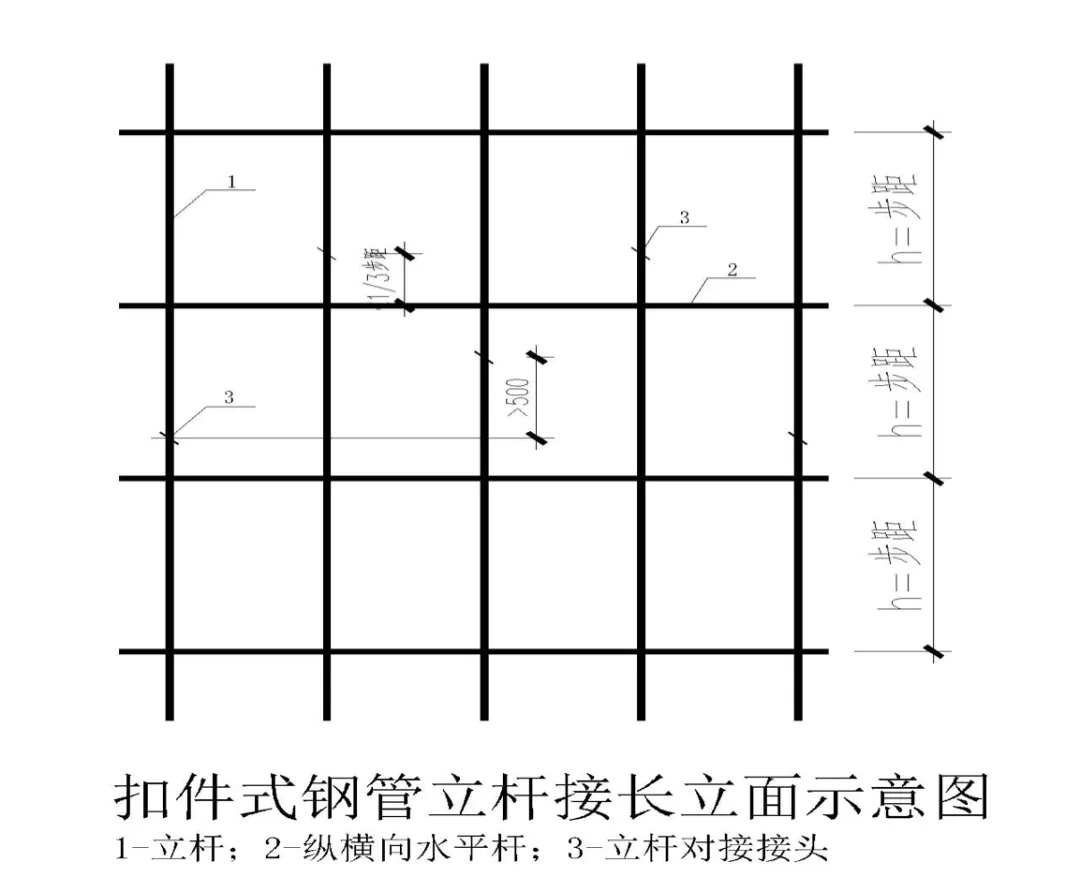

《建筑施工模板安全技术规范》JGJ 162-2008 第6.2.4条:3.立柱接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于500mm,各接头中心距主节点不宜大于步距的1/3。
整改措施
立即按规范和专项施工方案要求整改,相邻立杆接头应错开500mm以上。

钢管立杆接长不规范

隐患示例

隐患描述

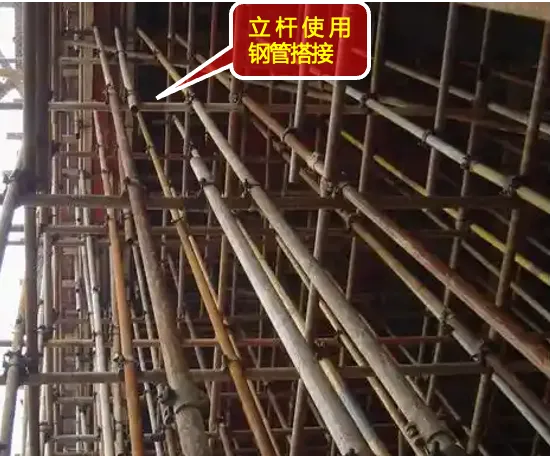

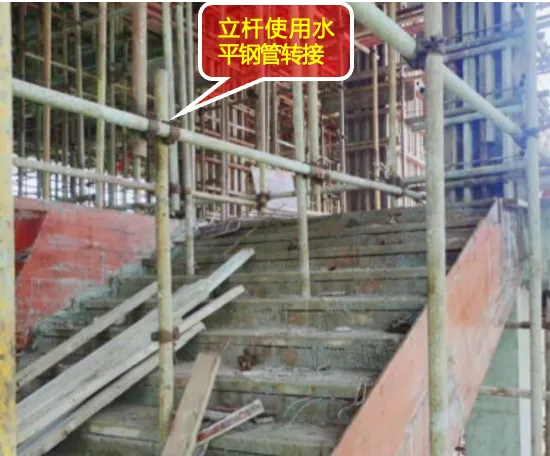

立杆使用水平钢管转接或立杆搭接。
风险分析
可能引发的事故类型:导致支撑架的整体刚度差,局部变形。

正确示例

规范要求
《建筑施工模板安全技术规范》JGJ 162-2008 第6.2.4条:3.立柱接长严禁搭接,必须采用对接扣件连接;4.严禁将上段的钢管立柱与下段钢管立柱错开固定在水平拉杆上。
整改措施
按规范和专项施工方案要求整改,立杆接长应采用对接扣件连接。

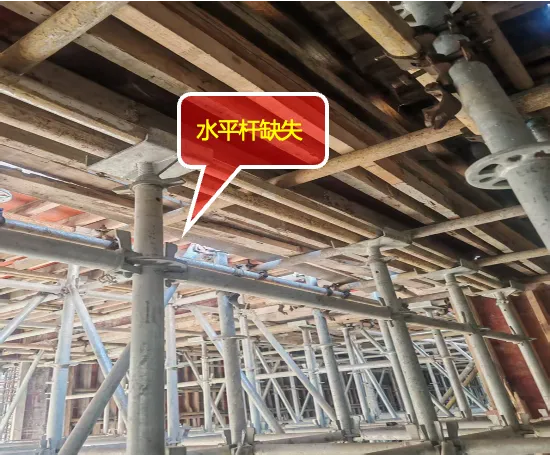

盘扣式钢管支架水平杆缺失

隐患示例

隐患描述

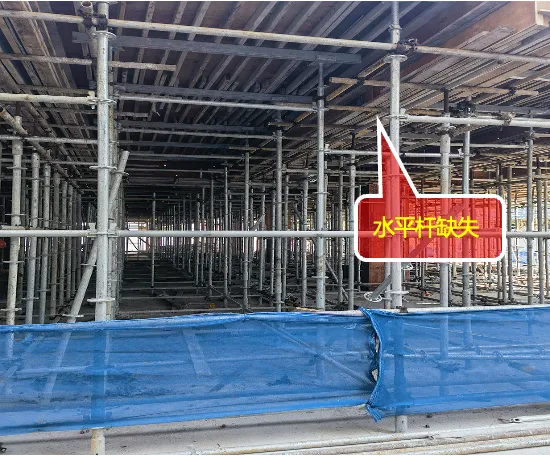

盘扣式钢管支架水平杆缺失。
风险分析
可能引发的事故类型:导致架体失稳。

正确示例

规范要求
《施工脚手架通用规范》GB 55023-2022 第4.4.14条:支撑脚手架的水平杆应按步距沿纵向和横向通长连续设置,且应与相邻立杆连接稳固。
整改措施
按规范和专项施工方案要求整改,补齐纵横向水平杆。

扣件式支撑架立杆缺扫地杆

隐患示例

隐患描述

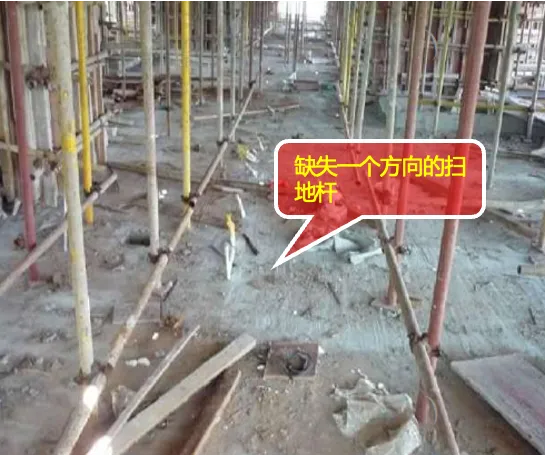

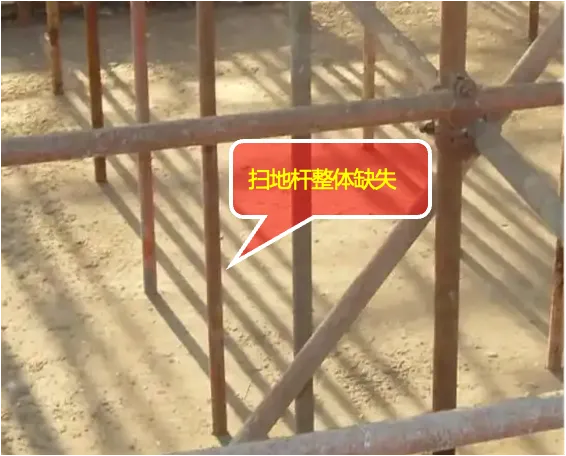

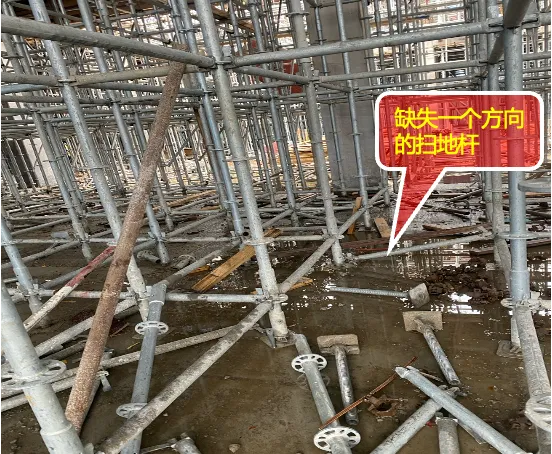

扣件式支撑架立杆缺扫地杆。
风险分析
可能引发的事故类型:导致架体承载力下降。

正确示例

规范要求
《建筑施工模板安全技术规范》JGJ 162-2008 第6.1.9条:支撑梁、板的支架立柱安装构造应符合下列规定: 3.在立柱底距地面200mm高处,沿纵横水平方向应按纵下横上的程序设扫地杆。
整改措施
按规范和专项施工方案要求整改,补齐扫地杆。

盘扣式支撑架立杆缺扫地杆

隐患示例

隐患描述

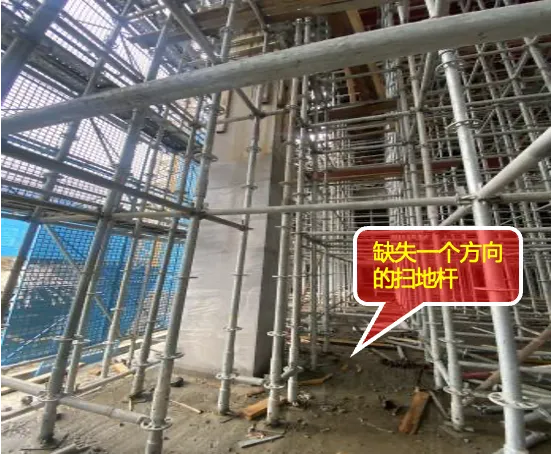

盘扣式支撑架立杆缺扫地杆。
风险分析
可能引发的事故类型:导致架体承载力下降。

正确示例

规范要求
《建筑施工承插型盘扣式钢管脚手架安全技术标准》JGJ/T231-2021 第6.1.1 条:脚手架的构造体系应完整,脚手架应具有整体稳定性。
整改措施
按规范和专项施工方案要求整改,补齐扫地杆。

水平剪刀撑缺失或不规范

隐患示例

隐患描述

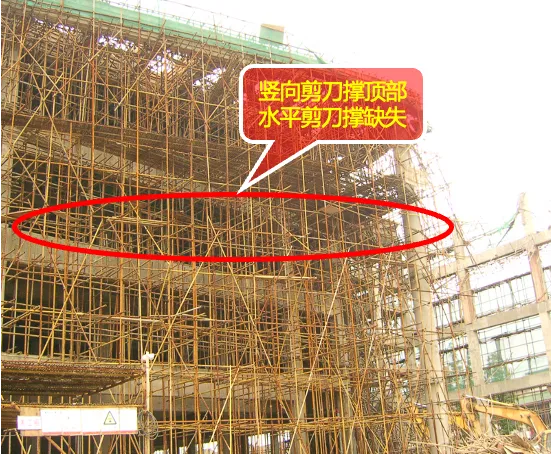

水平剪刀撑缺失或设置不规范易导致架体扭曲变形,整体刚度差。
风险分析
可能引发的事故类型:导致架体失稳。

正确示例

规范要求

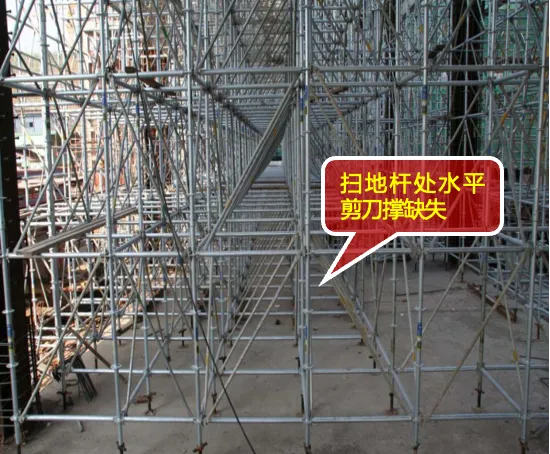

《建筑施工模板安全技术规范》JGJ 162-2008 第6.2.4条:5.满堂模板和共享空间模板支架扣件式钢管立柱,在外侧周圈应设由下至上的竖向连续式剪刀撑;中间在纵横向应每隔10m左右设由下至上的竖向连续式的剪刀撑,其宽度宜为4~6m,并在剪刀撑部位的顶部、扫地杆处设置水平剪刀撑。
整改措施
按规范和专项施工方案要求整改,在扫地杆、竖向剪刀撑顶部设置水平剪刀撑。

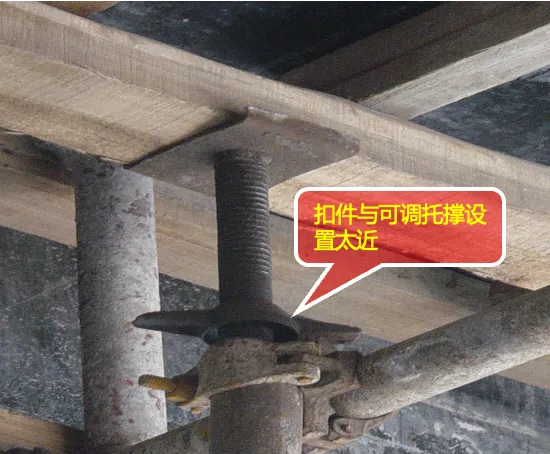

扣件螺栓扭力矩不足

隐患示例

隐患描述

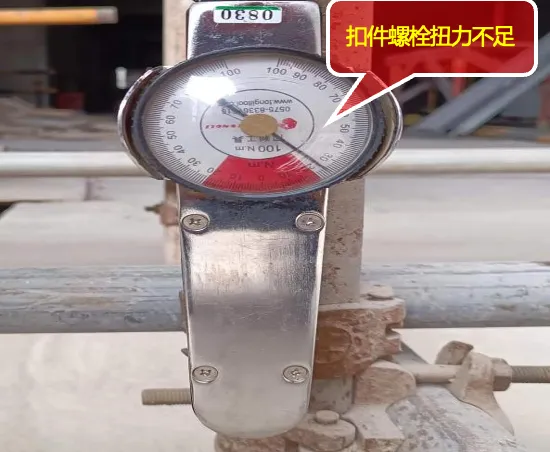

扣件螺栓扭力矩不足。
风险分析
可能引发的事故类型:导致架体失稳。

正确示例

规范要求

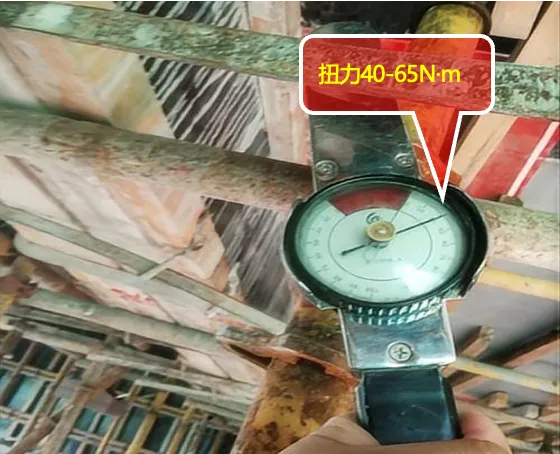

《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 第7.3.11条:2.螺栓拧紧扭力矩不应小于40N·m,且不应大于65N·m。
整改措施
按规范和专项施工方案要求整改,拧紧螺栓或更换达标扣件螺栓。

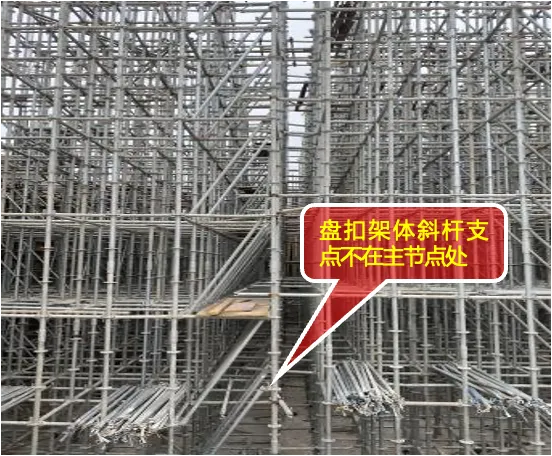

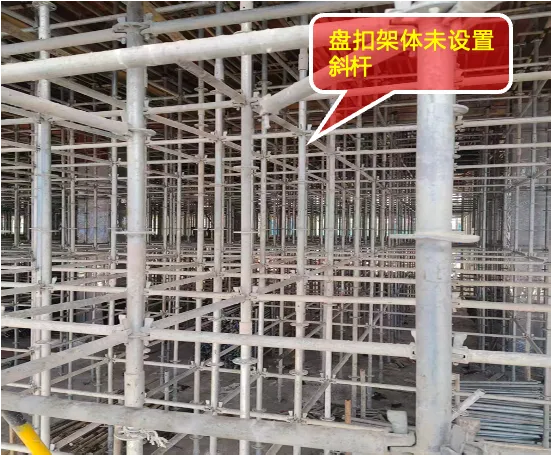

盘扣式钢管支撑架斜杆设置不规范

隐患示例

隐患描述
盘扣式钢管支撑架斜杆设置不规范。
风险分析
可能引发的事故类型:导致架体失稳。

正确示例

规范要求
《建筑施工承插型盘扣式钢管支架安全技术标准》JGJ/T 231-2021 第6.2.2条:对标准步距为1.5m的盘扣式钢管支撑架,应根据支撑架搭设高度、支撑架型号及立杆轴向力设计值进行竖向斜杆布置。
整改措施
按规范和专项施工方案要求整改,斜杆设置在主节点。

抱柱箍不符合要求

隐患示例

隐患描述

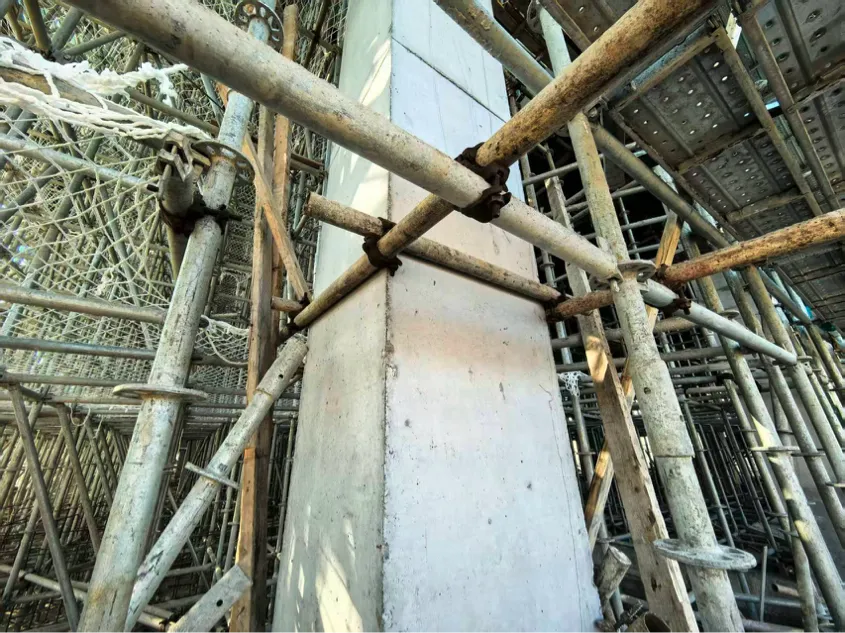

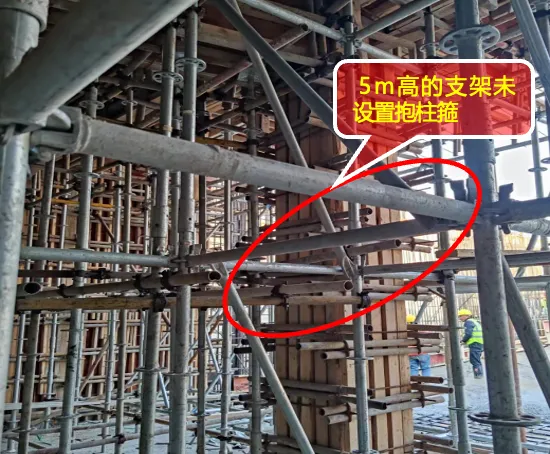

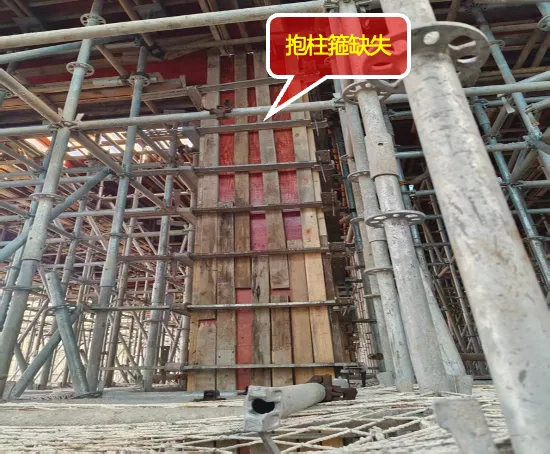

支架立柱高度超过5m时,未设置抱柱箍。
风险分析
可能引发的事故类型:导致架体失稳。

正确示例

规范要求
《建筑施工模板安全技术规范》JGJ 162-2008 第6.2.4条第6款:当支架立柱高度超过5m时,应在立柱周圈外侧和中间有结构柱的部位,按水平间距6~9m,竖向间距2~3m与建筑结构设置一个固结点。
整改措施
按规范和专项施工方案要求整改,设置抱柱箍。

模板安装高度超过3米
未搭设脚手架

隐患示例

隐患描述

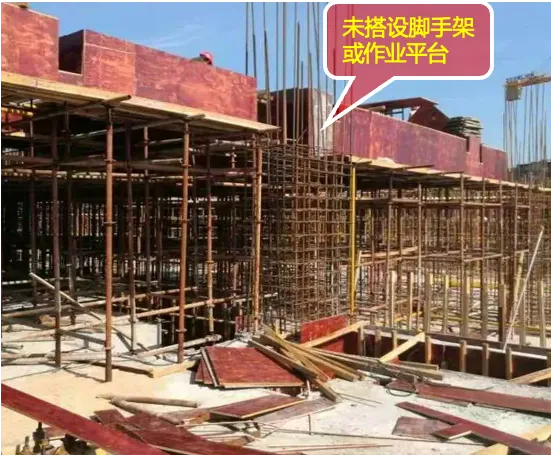

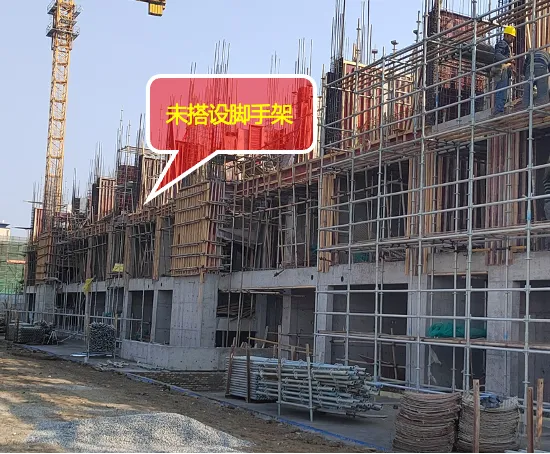

模板安装高度超过3米,未搭设脚手架。
风险分析
重大风险。可能引发的事故类型:导致高坠事故。

正确示例

规范要求
《建筑施工模板安全技术规范》JGJ162-2008 第6.1.13条:当模板安装高度超过3.0m时,必须搭设脚手架,除操作人员外,脚手架下不得站其他人。
整改措施
停止施工,按规范和专项施工方案要求搭设作业脚手架。
(素材来源:厅工程质量安全监管处)
—END—
