P94~101 2.3.3 水泥混凝土路面施工 ★★★
【考点】
【读】1. 水泥路面的分类与特点
【读】2. 水泥路面施工方法
【用】3. 水泥路面施工技术
【用】4. 路面工程质量检验
【近五年考情】
年份 2024 2023 2022 2021 2020
单选题+多选题+
题型 单选题+多选题 案例题 单选题 0
案例题
分值 3 9 9 1 0
一、水泥路面的分类与特点
(1)强度高
(2)稳定性好
优点 (3)耐久性好
(4)养护费用少
(5)有利于夜间行车
缺点 (1)对水泥和水的需要量大
1
www.haixue.com嗨学网 | 职业价值点亮者
(2)有接缝
(3)开放交通较迟
(4)修复困难
二、水泥路面施工方法
填料类型 适用范围
小型机具铺筑 县乡公路,三、四级公路,等外公路
特征是不架设边缘固定模板,工程质量最高、施工速
滑模机械铺筑
度最快、装备最现代化的高新成熟技术
三辊轴机组铺筑 二、三、四级公路
碾压混凝土 二级以下水泥混凝土路面或复合式路面下面层
施工工艺流程:
三、水泥路面施工技术
(一)模板及其架设与拆除
1. 施工模板应采用刚度足够的槽钢、轨模或钢制边侧模板,不应使用木模板、塑料模
2
www.haixue.com嗨学网 | 职业价值点亮者
板等易变形模板。
3. 纵横曲线路段应采用短模板。
5. 模板与混凝土拌和物接触表面应涂脱模剂。
6. 模板拆除应在混凝土抗压强度不小于8.0MPa时方可进行。
(二)混凝土拌合物搅拌
1. 搅拌楼的配备,应优先选配间歇式搅拌楼,也可使用连续搅拌楼。
2. 每台搅拌楼在投入生产前,必须进行标定和试拌。
① 在标定有效期满或搅拌楼搬迁安装后应重新标定。
② 施工中应每15d校验一次搅拌楼计量精确度。
3. 最佳拌合时间:根据拌合物的黏聚性、均质性、强度稳定性试拌确定。
4. 外加剂应以稀释溶液加入,其稀释用水和原液中的水量,应从拌合加水量中扣除。
施工工艺流程:
(四)滑模摊铺机铺筑施工
其特征是不架设边缘固定模板,布料、摊铺、振捣密实、挤压成型、抹面装饰等施工
流程在摊铺机行进过程中连续完成。
3
www.haixue.com嗨学网 | 职业价值点亮者

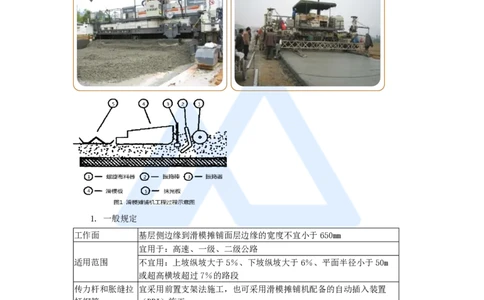

1. 一般规定
工作面 基层侧边缘到滑模摊铺面层边缘的宽度不宜小于650mm
宜用于:高速、一级、二级公路
适用范围 不宜用:上坡纵坡大于5%、下坡纵坡大于6%、平面半径小于50m
或超高横坡超过7%的路段
传力杆和胀缝拉 宜采用前置支架法施工,也可采用滑模摊铺机配备的自动插入装置
杆钢筋 (DBI)施工
(6)滑模摊铺机械系统应配套齐全
① 滑模铺筑无传力杆水泥混凝土路面时布料:使用轻型挖掘机或推土机。
4
www.haixue.com嗨学网 | 职业价值点亮者
② 滑模铺筑连续配筋混凝土路面、钢筋混凝土路面、桥面和桥头搭板,路面中设传力
杆钢筋支架、胀缝钢筋支架时,布料:采用侧向上料的布料机或供料机。
③ 制作宏观抗滑构造:采用刻槽机。
④ 面层切缝:软锯缝机、支架式硬锯缝机、普通锯缝机。
3. 水泥混凝土面层滑模摊铺机铺筑
(1)滑模摊铺机的施工参数设定及校准符合下列规定:
① 振捣棒应均匀排列,间距宜为300~450mm;两侧最边缘振捣棒与摊铺边缘距离不
宜大于200mm。振捣棒下缘位置应位于挤压底板最低点以上;
② 挤压底板的前倾角宜设置为3°;
③ 边缘超铺高度应根据拌合物稠度确定,宜为3~8mm;
④ 搓平梁前沿宜调整到与挤压底板后沿高程相同的位置;搓平梁的后沿应比挤压底板
后沿低1~2mm。
(2)滑模摊铺机前布料应符合下列规定:
② 采用布料机布料时,布料机和滑模摊铺机之间的施工距离宜为5~10m。
③ 当坍落度在10~30mm时,布料松铺系数宜在1.08~1.15之间。
⑤ 当面层传力杆、胀缝与隔离缝钢筋采用前置支架法施工时,不得在支架顶面直接卸
料。传力杆以下的混凝土宜在摊铺前采用手持振捣棒振实。
(3)滑模摊铺机起步时,应先开启振捣棒,在2~3min内调整振捣到适宜振捣频率,
使进入挤压底板前缘拌和物振捣密实,无大气泡冒出破灭,方可开动滑模机平稳推进摊
5
www.haixue.com嗨学网 | 职业价值点亮者
铺。
(4)滑模摊铺速度:根据板厚、混凝土工作性、布料能力、振捣排气效果等确定。
(6)滑模摊铺振捣频率:根据板厚、摊铺速度、混凝土工作性确定,以保证拌合物不
发生过振、欠振或漏振。
(7)保证摊铺质量稳定,当拌和物稠度发生变化时,宜先采取调振捣频率的措施,后
采取改变摊铺速度的措施。
(9)面层出现条带状麻面现象时,应停机检查振捣棒是否损坏。摊铺面层上出现发亮
的砂浆条带时,应检查振捣棒位置是否异常。
【2018年】使用滑模摊铺机进行水泥混凝土路面施工的路面是( )。
A. 纵坡大于5%的上坡路段
B. 纵坡大于6%的下坡路段
C. 平面半径为50m~100m的平曲线路段
D. 超高横坡大于7%的路段
【答案】C
【2019年】滑模摊铺机摊铺速度应根据( )。
A. 板厚
B. 碾压能力
C. 布料能力
D. 振捣混凝土排气效果
E. 混凝土工作性能
【答案】ACDE
(五)混凝土振捣(小型机具施工)
1. 在待振横断面上,每车道路面应使用2根振捣棒。
2. 振捣棒在每一处的持续时间,应以拌合物全面振动液化,表面不再冒气泡和泛水泥
浆为限,不宜过振,也不宜少于30s。
3. 在振捣棒已完成振实的部位,每车道路面应配备1块振动板。
6. 振动梁振实,每车道路面宜使用1根振动梁。
6
www.haixue.com嗨学网 | 职业价值点亮者
(六)整平饰面
1. 每车道路面应配备1根滚杠(双车道两根),振动梁振实后,应拖动滚杠往返2~3
遍提浆整平。
2. 拖滚后的表面宜采用3m刮尺,纵横各1遍整平饰面,或采用叶片式或圆盘式抹面
机往返2~3遍压实整平饰面。
3. 在抹面机完成作业后,应进行清边整缝,清除粘浆,修补缺边、掉角。整平饰面后
的面板表面应无抹面印痕,致密均匀,无露骨,平整度应达到规定要求。
施工工艺流程:
纵横缝设置与施工
1. 纵缝:纵向施工缝、纵向缩缝
2. 横缝:横向施工缝、横向缩缝、横向胀缝
(八) 纵缝设置与施工
纵 分类 构造形式 设置要求
7
www.haixue.com嗨学网 | 职业价值点亮者
缝 纵向施工缝 设拉杆平缝型 一次铺筑宽度小于路面宽度
纵向缩缝
设拉杆假缝型 一次铺筑宽度大于4.5m
(假缝)
施工要求:
1. 采用滑模施工时,纵向施工缝的拉杆可用摊铺机的侧向拉杆装置插入。
采用固定模板施工方式时,应在振实过程中,从侧模预留孔中手工插入拉杆。
4. 若发生拉杆松脱或漏插,应在横向相邻路面摊铺前,钻孔重新植入。当发现拉杆可
能被拔出时,宜进行拉杆拔出力(握裹力)检验。
5. 纵缝应与路线中线平行。纵缝拉杆应采用热轧带肋钢筋,设在板厚中央,并应对拉
杆中部100mm进行防锈处理。
(九)横缝设置与施工
分类 构造形式 适用范围
设传力杆平缝型、设拉杆 每日施工结束或因临时
横向施工缝
横缝 企口缝型(设胀缝处同胀缝) 原因中断施工
设传力杆假缝型(3个特殊 等间距布置,不宜大于6.0m,
横向缩缝
地方在特重和重交通公路、收费广最小不宜小于板宽
8
www.haixue.com嗨学网 | 职业价值点亮者
场、邻近横向胀缝或路面自由端的
3条缩缝)和
不设传力杆假缝
设传力杆平缝型(构造上与施工缝
邻近桥梁或其他固定构造物处
横向胀缝 不同,包括补强钢筋支架、胀缝
或与其他道路相交处
板、传力杆)
1. 横向施工缝,其位置应尽可能选在胀缝或缩缝处。
(1)横向施工缝设在缩缝处应采用设传力杆平缝型。
(2)施工缝设在胀缝处其构造与胀缝相同。
4. 缩缝传力杆的施工方法可采用前置钢筋支架法或传力杆插入装置(DBI)法。传力
杆应采用光面钢筋。
5. 横向缩缝的切缝方式有全部硬切缝、软硬结合切缝和全部软切缝三种,切缝方式的
选用由施工期间该地区路面摊铺完毕到切缝时的昼夜温差确定。
6. 邻近桥梁、其他固定构造物处、与其他道路相交处应设置横向胀缝。
① 高温施工
不设胀缝
② 集料温缩系数和年温差较小
① 集料温缩系数或年温差较大,路面两端构造物间距不小于500m时
设胀缝
② 低温施工,路面两端构造物间距不小于350m时
9
www.haixue.com嗨学网 | 职业价值点亮者
7. 普通混凝土路面的横向胀缝应包括:补强钢筋支架、胀缝板和传力杆。
传力杆一半以上长度的表面应涂防粘涂层,端部应戴活动套帽。胀缝板应与路中心线
垂直,缝壁垂直;缝隙宽度一致;缝中完全不连浆。
(十)抗滑构造施工
1. 摊铺完毕或精整平表面后,宜使用钢支架拖挂1~3层叠合麻布、帆布或棉布,洒水
湿润后做拉毛处理。人工修整表面时,宜使用木抹。
2. 当日施工进度超过500m时,抗滑沟槽制作宜选用拉毛机械施工,没有拉毛机时,
可采用人工拉槽方式。
3. 特重和重交通混凝土路面宜采用硬刻槽。
(十一)混凝土路面养护
1. 养护时间:
(1)路面铺筑完成或软作抗滑构造完毕后立即开始;
(2)一般养生天数宜为14~21d,高温不宜小于14d,低温天不宜小于21d。
(3)掺粉煤灰路面,最短不宜少于28d,低温适当延长。
10
www.haixue.com嗨学网 | 职业价值点亮者
2. 养护方式:采用喷洒养护剂同时保湿覆盖的,不宜使用围水养护方式。
3. 养护强度
一般不宜小于设计弯拉强度的80%。
行人通行:达到设计强度40%后。
开放交通:面板达到设计弯拉强度后。
(十二)灌缝
1. 缝壁检验以擦不出灰尘为灌缝标准。
2. 养护期
(1)常温施工式填缝料 低温天:宜为24h
的养护期 高温天:宜为12h
(2)加热施工式填缝料 低温天:宜为12h(2h)
的养护期 高温天:宜为6h
四、路面工程质量检验 P422
面层实测项目
路面 实测项目
弯拉强度(△)、板厚度(△)、平整度、
抗滑构造深度、横向力系数SFC、相邻板的高差、纵横缝顺直
水泥混凝土面板
度、中线平面偏位、路面宽度、
纵断高程、横坡、断板率
沥青混凝土 厚度(△)、压实度(△)、矿料级配(△)、
面层和沥青 沥青含量(△)、弯沉值、平整度、渗水系数、 摩擦系数、
11
www.haixue.com嗨学网 | 职业价值点亮者
碎(砾)石面层 构造深度、中线平面偏位、纵断高程、宽度、横坡、马歇尔稳
定度
【例题】重交通公路水泥混凝土路面邻近横向胀缝的3条横向缩缝应采用的形式是
( )。
A. 设传力杆平缝型
B. 设传力杆假缝型
C. 设拉杆企口缝型
D. 设拉杆平缝型
【答案】B
【例题】关于水泥混凝土路面胀缝设置的说法,正确的是( )。
A. 高温施工时应设置胀缝
B. 常温施工时,集料温缩系数小时应设置胀缝
C. 邻近构造物或与其他道路相交处应设置胀缝
D. 常温施工时,年温差较小时应设置胀缝
【答案】C
【解析】ABD可不设胀缝,邻近构造物平曲线或其他道路相交处的胀缝应按规定设
置。
【例题】新建水泥混凝土路面面板抗滑构造施工方法有( )。
A. 人工拉槽
B. 硬刻槽
C. 拉毛机拉槽
D. 铺砂
E. 铣刨机铣刨
【答案】ABC
【解析】本题考核的是抗滑构造施工方法。当日施工进度超过500m时,抗滑沟槽制作
宜选用拉毛机械施工,没有拉毛机时,可采用人工拉槽方式。特重和重交通混凝土路面宜
采用硬刻槽。
【例题】根据《公路工程质量检验评定标准》(JTG F80/T-2004),沥青混凝土面层
的质量检验实测项目中,属于关键项目的有( )。
A. 厚度
12
www.haixue.com嗨学网 | 职业价值点亮者
B. 平整度
C. 弯沉值
D. 压实度
E. 中线平面偏位
【答案】AD
小结
13
